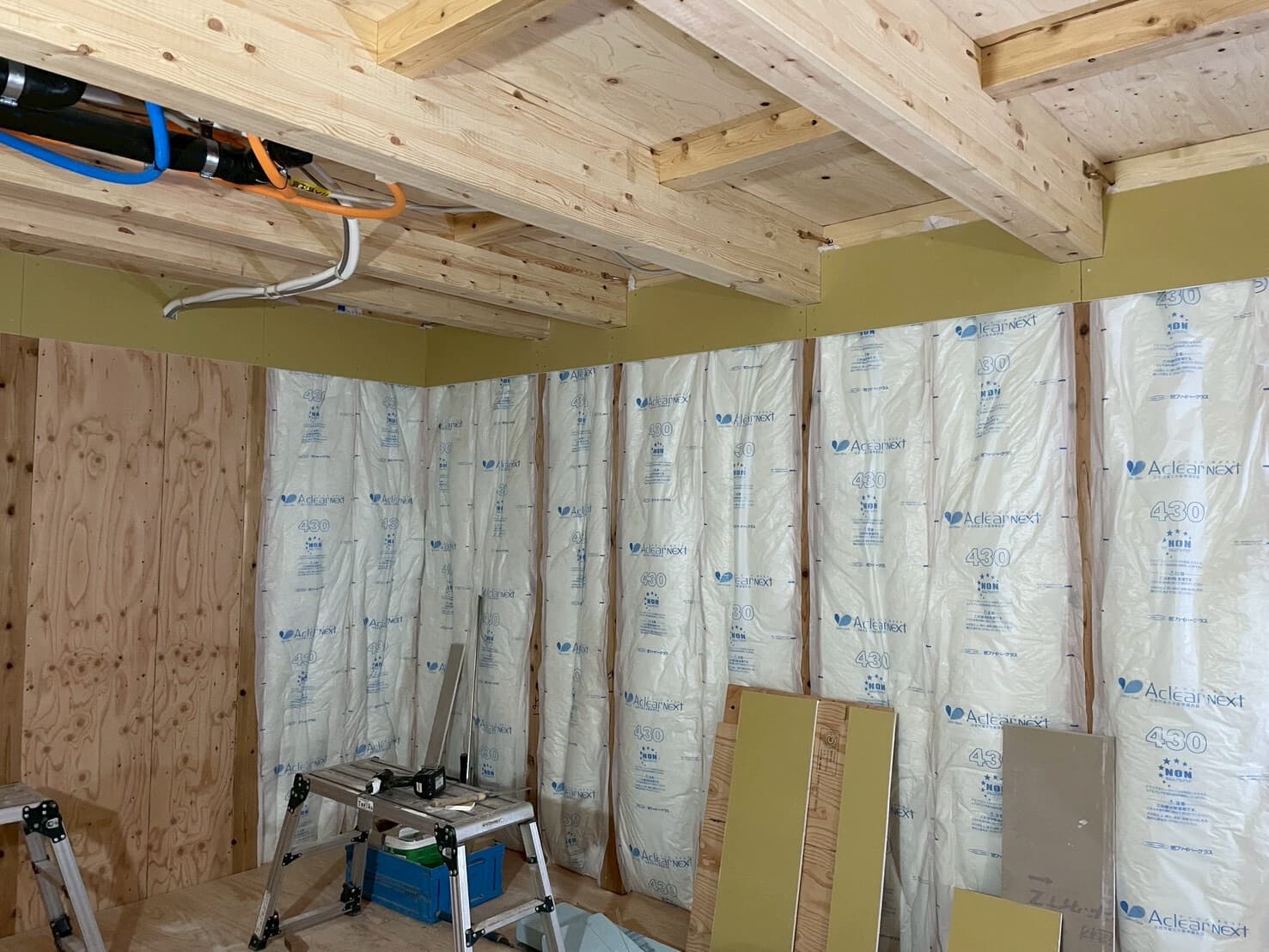

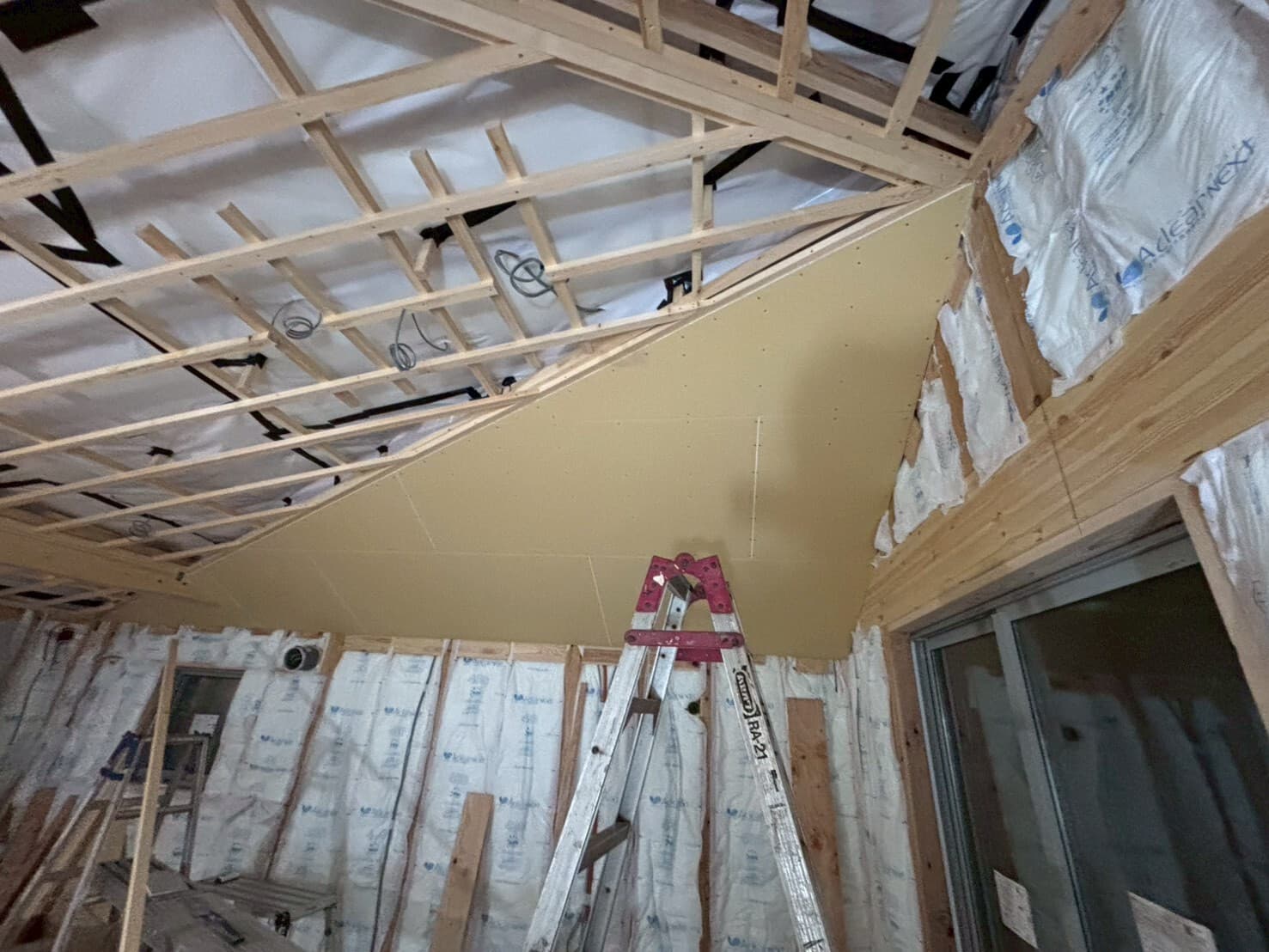

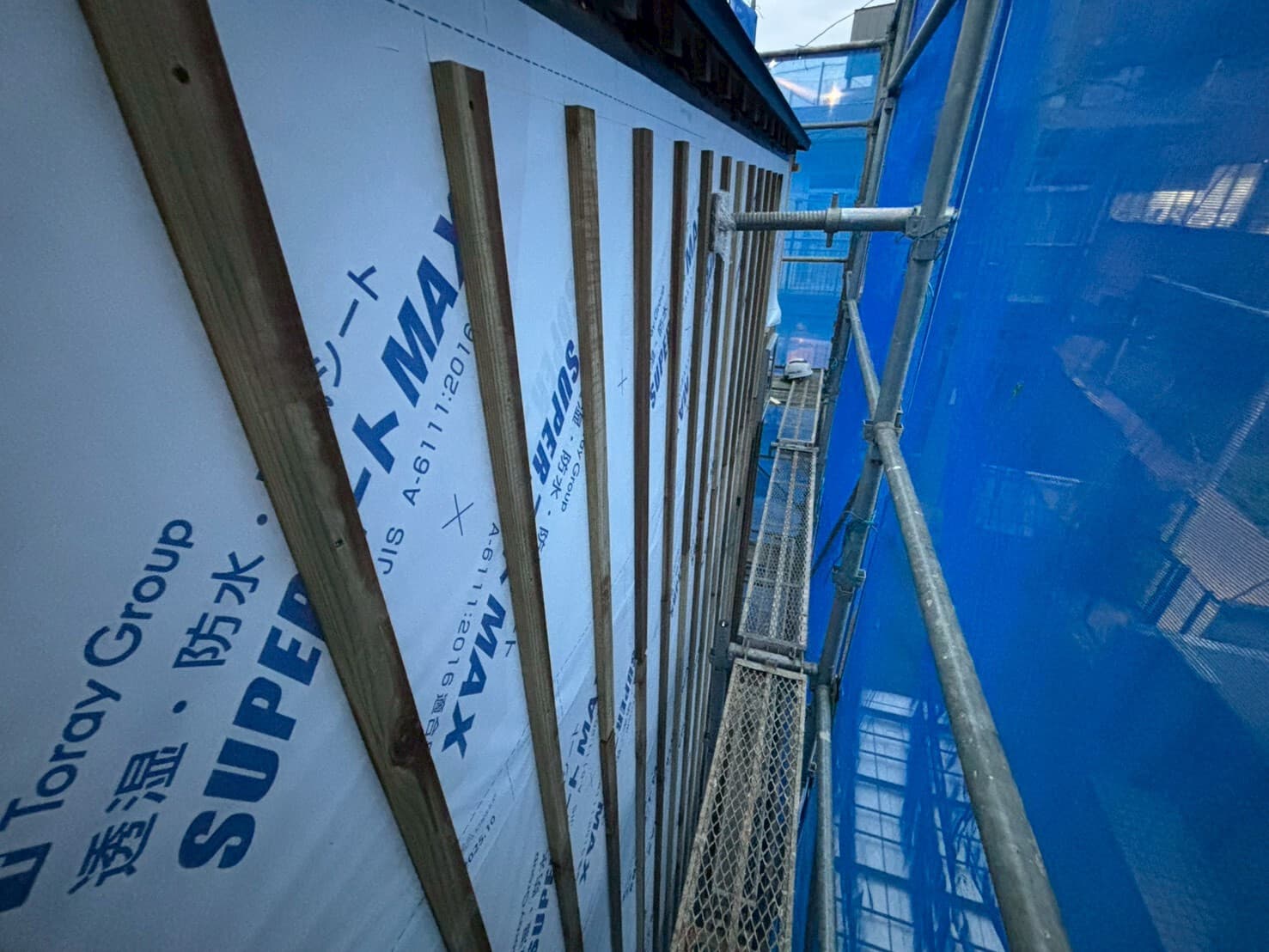

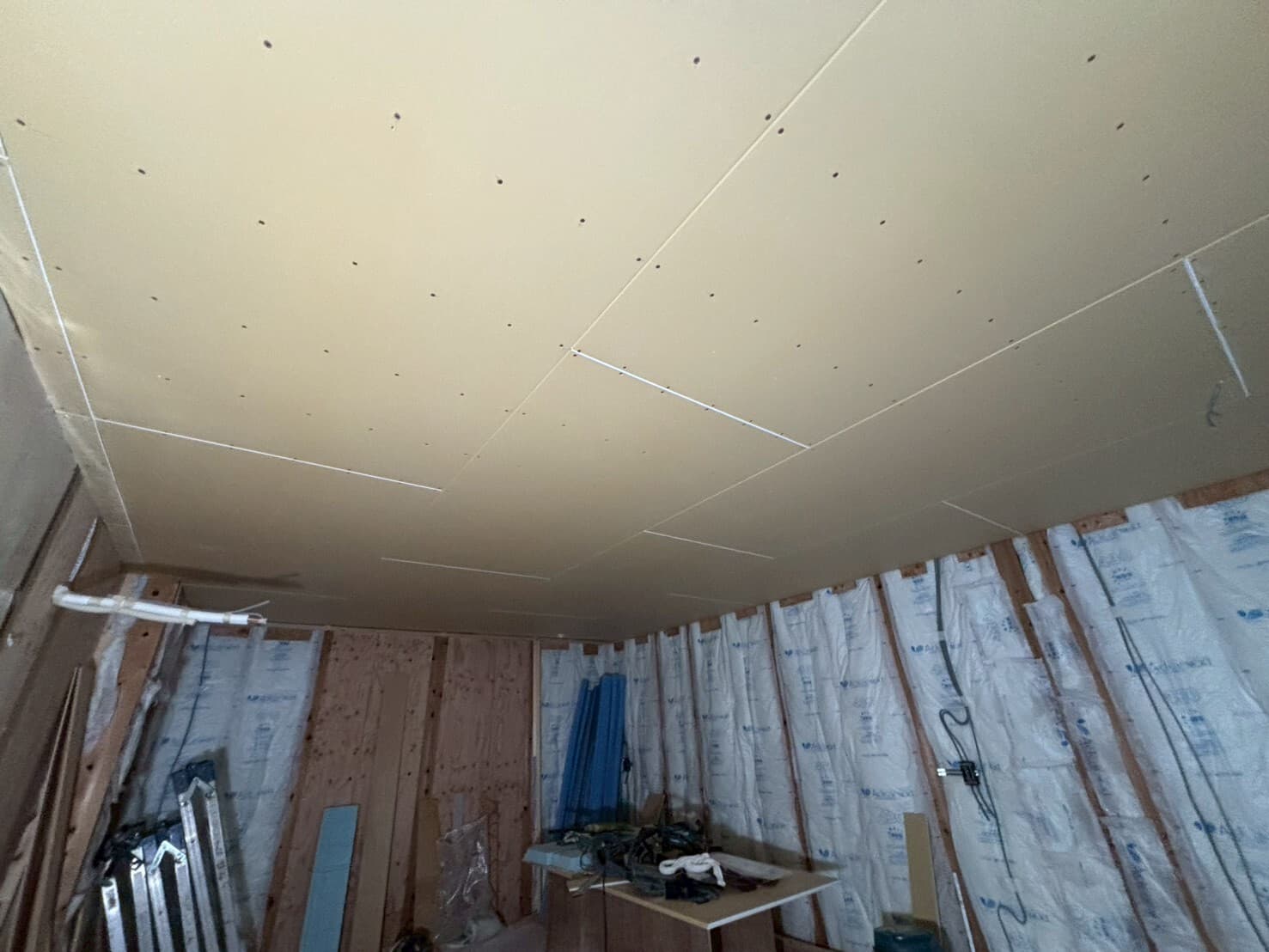

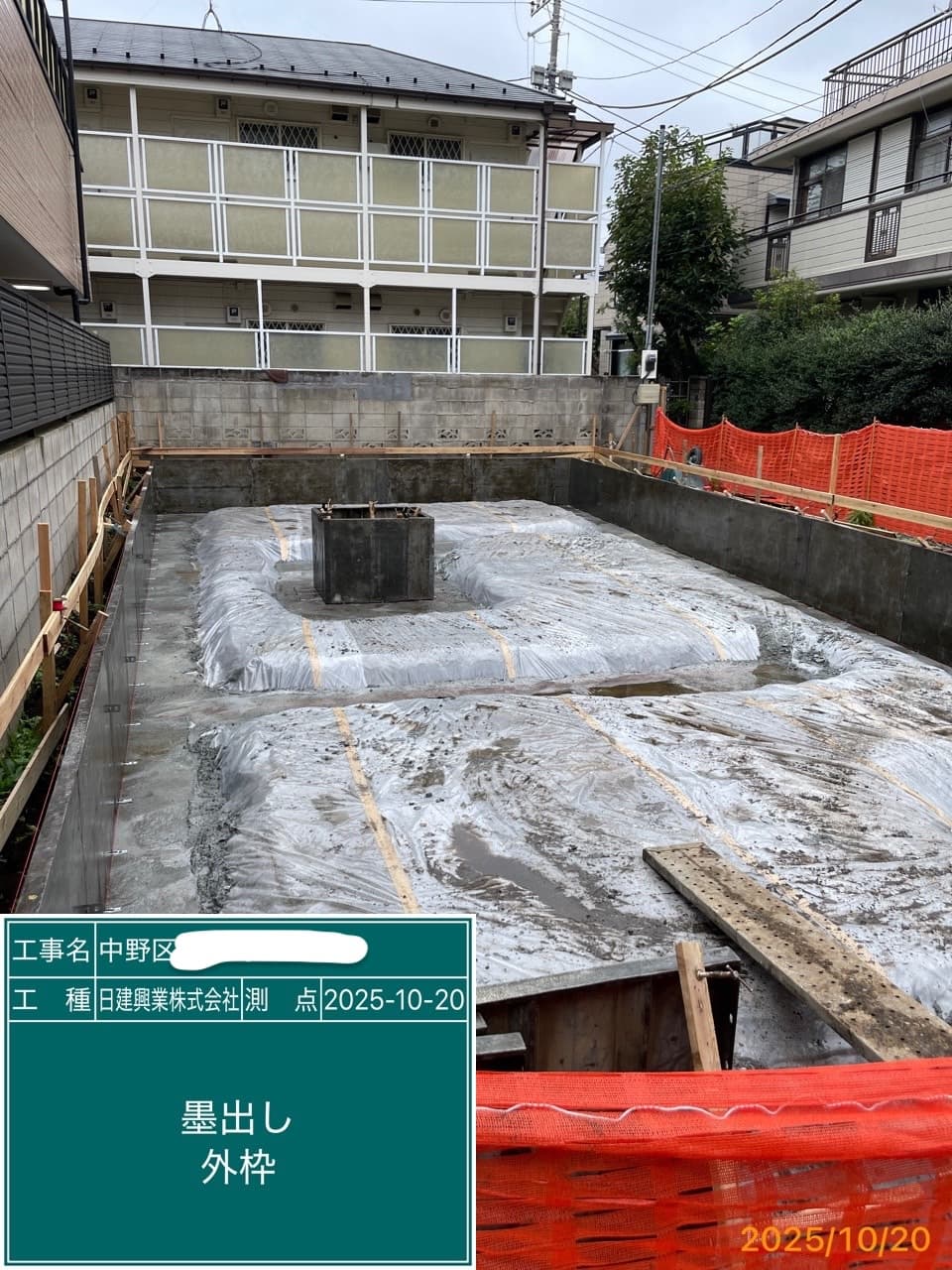

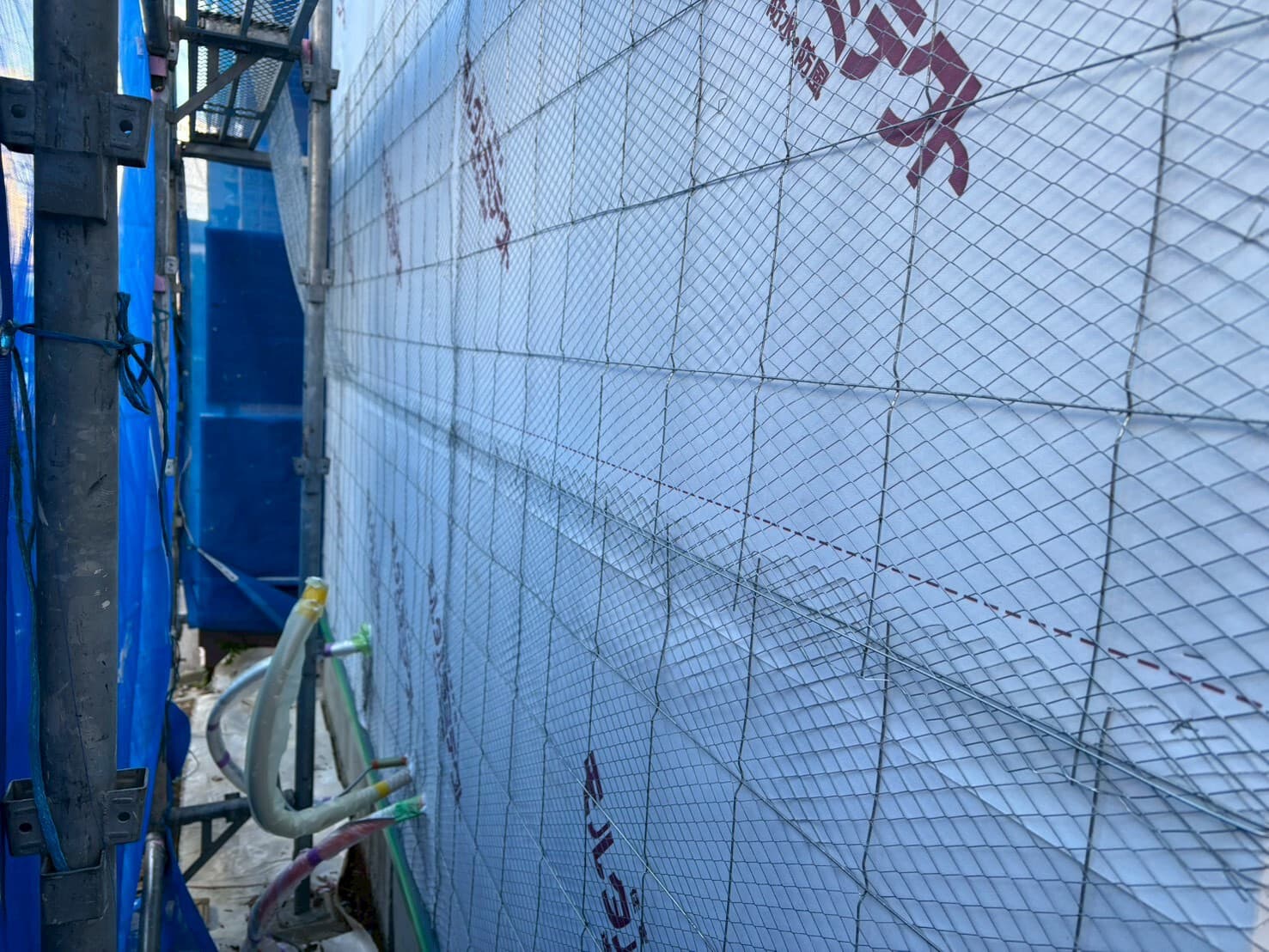

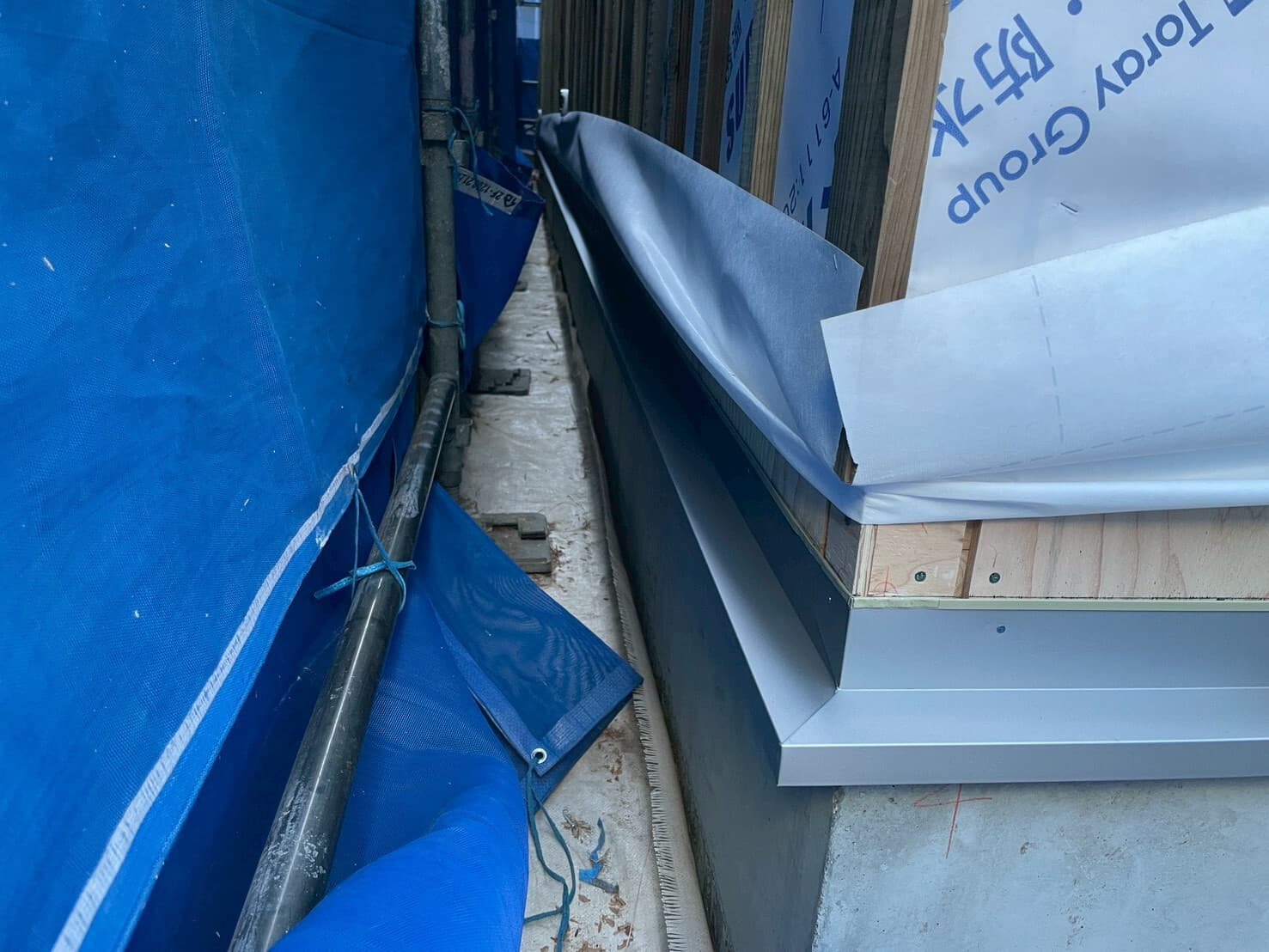

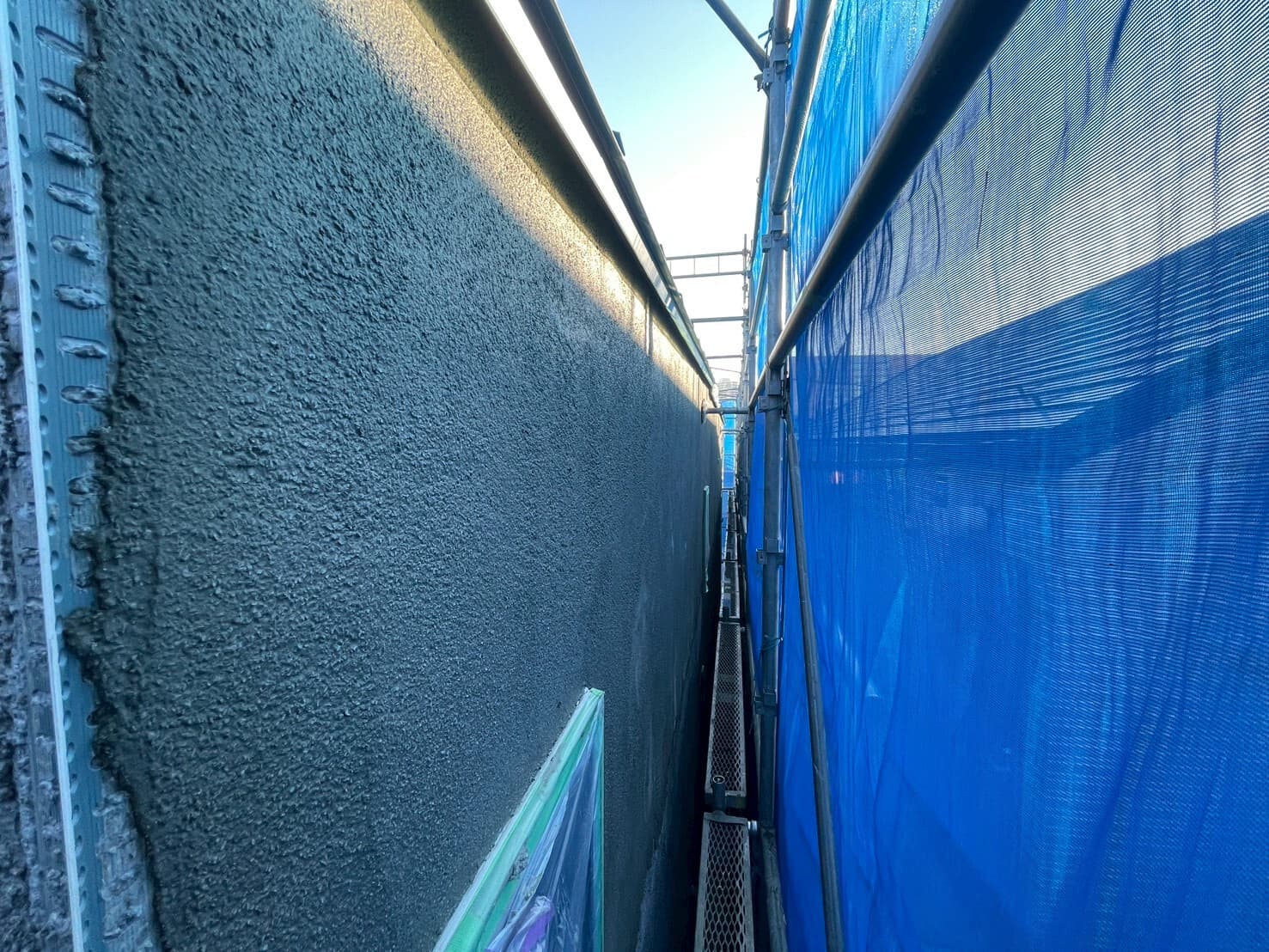

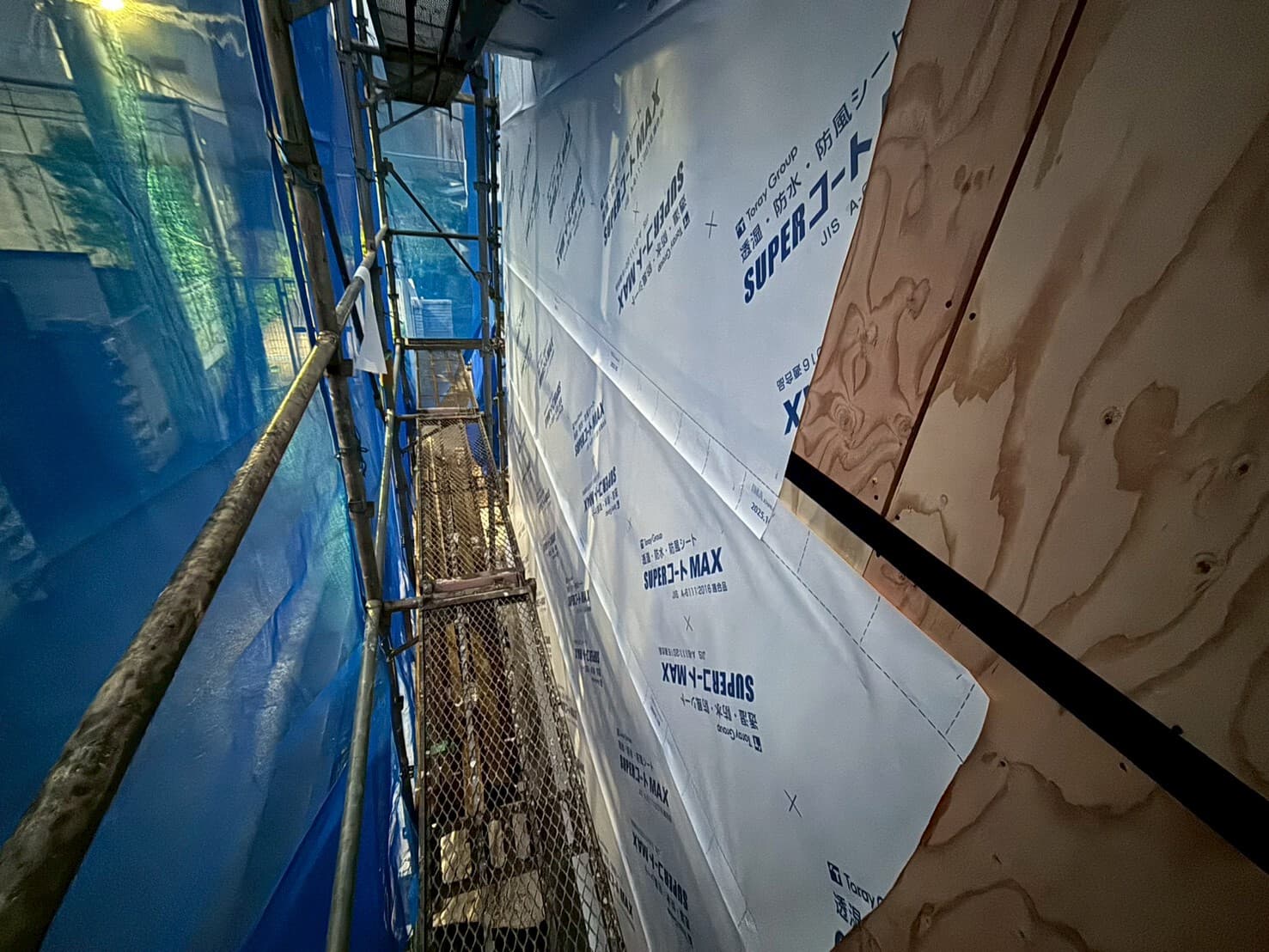

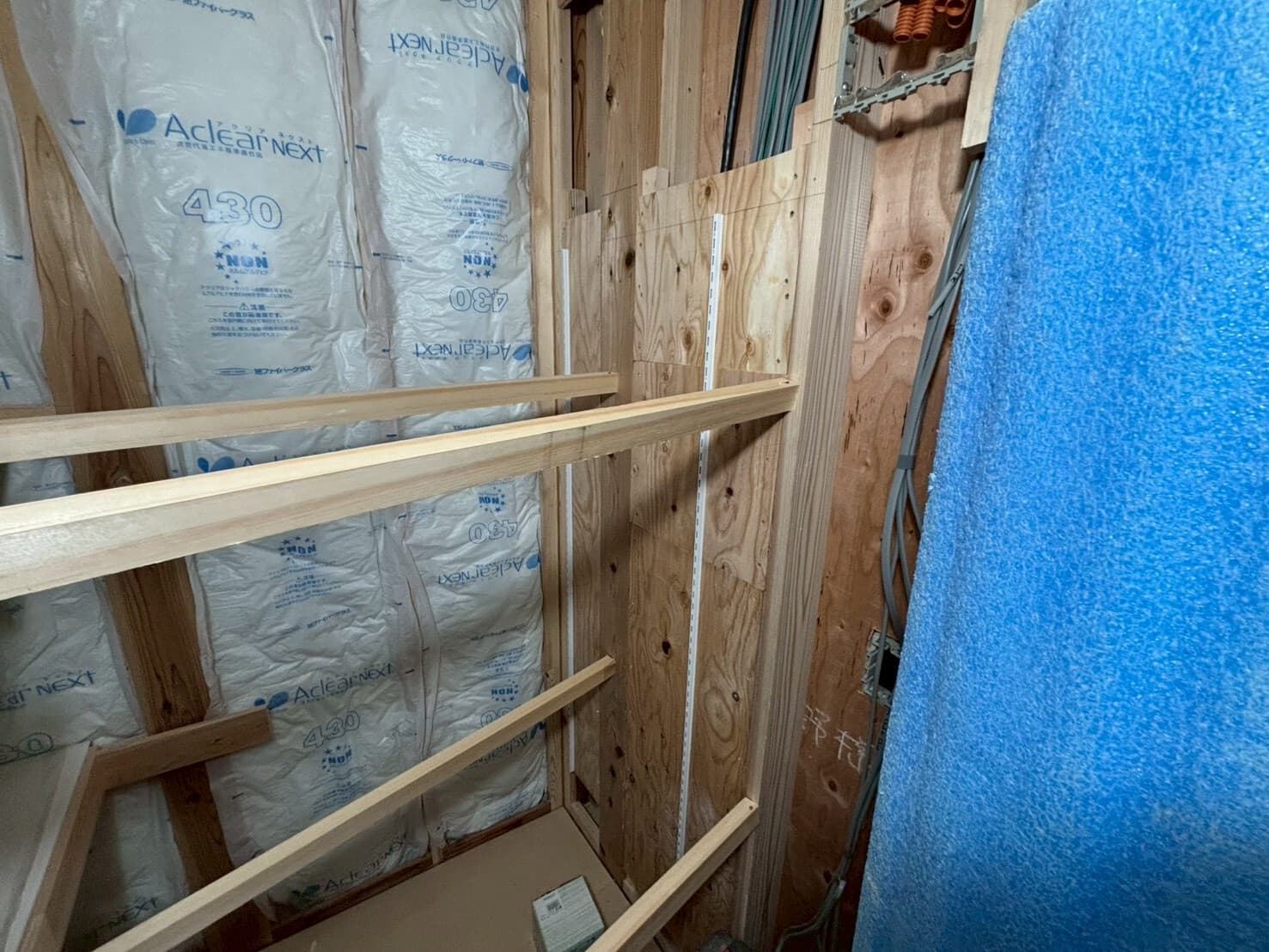

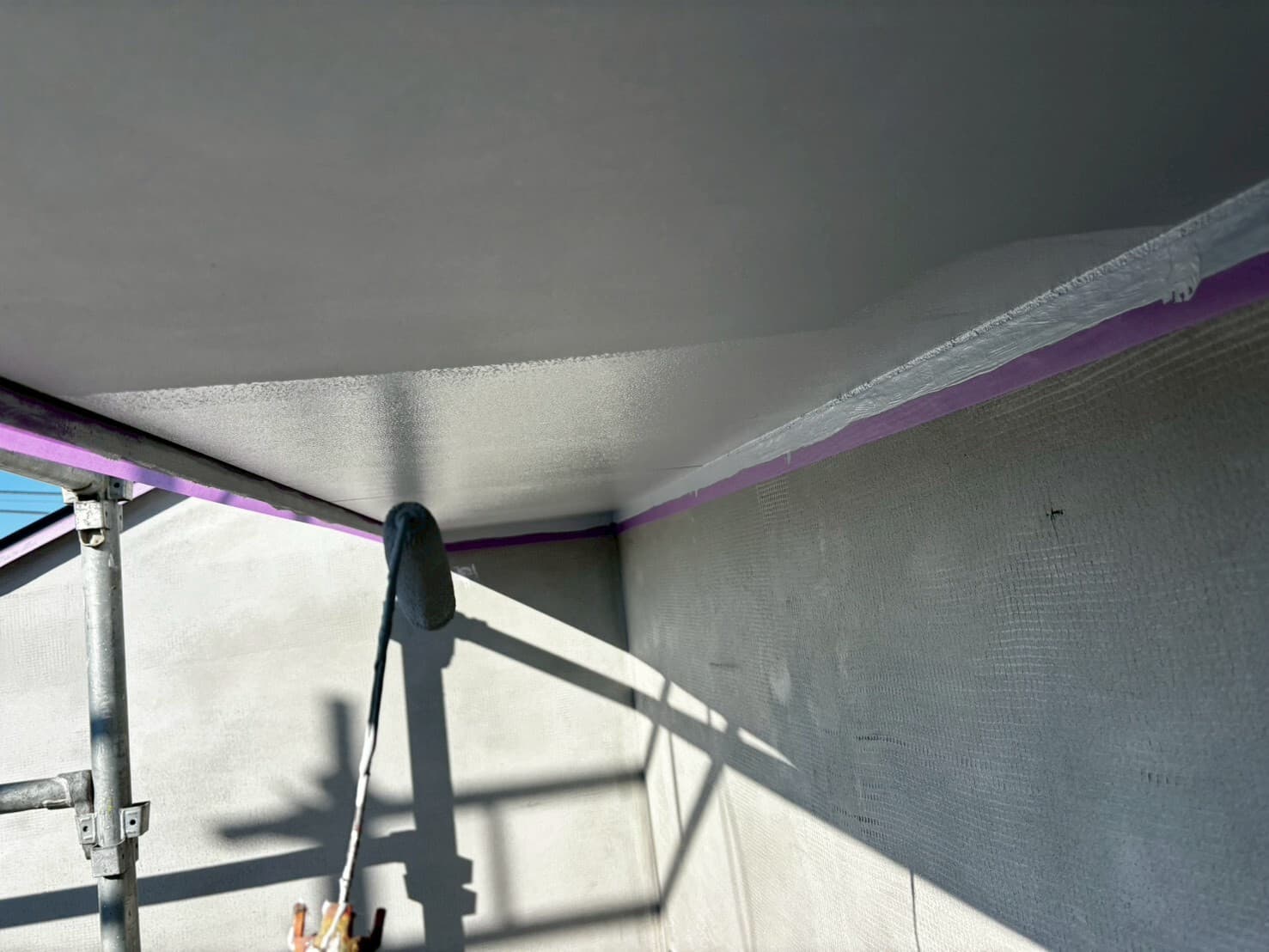

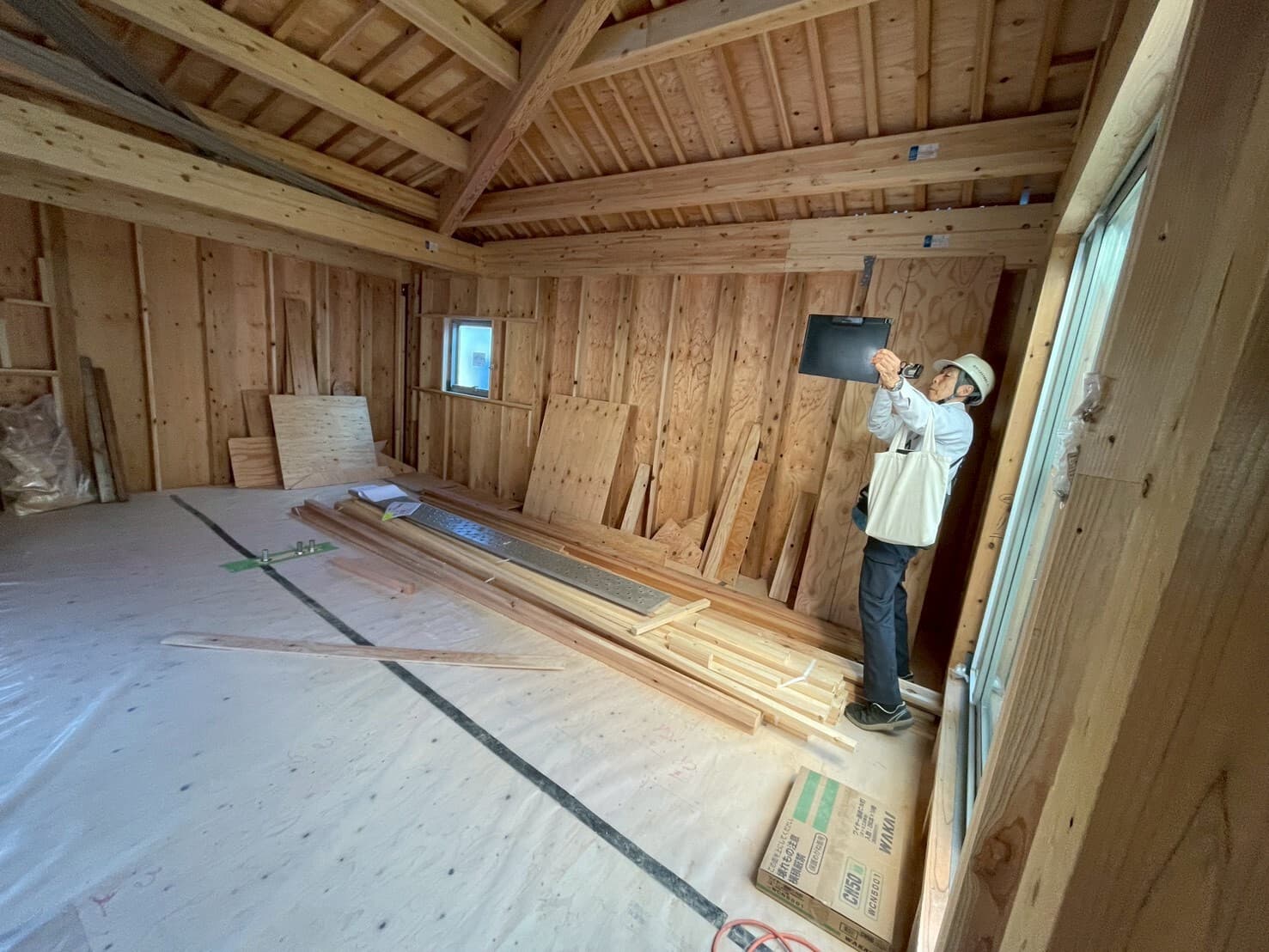

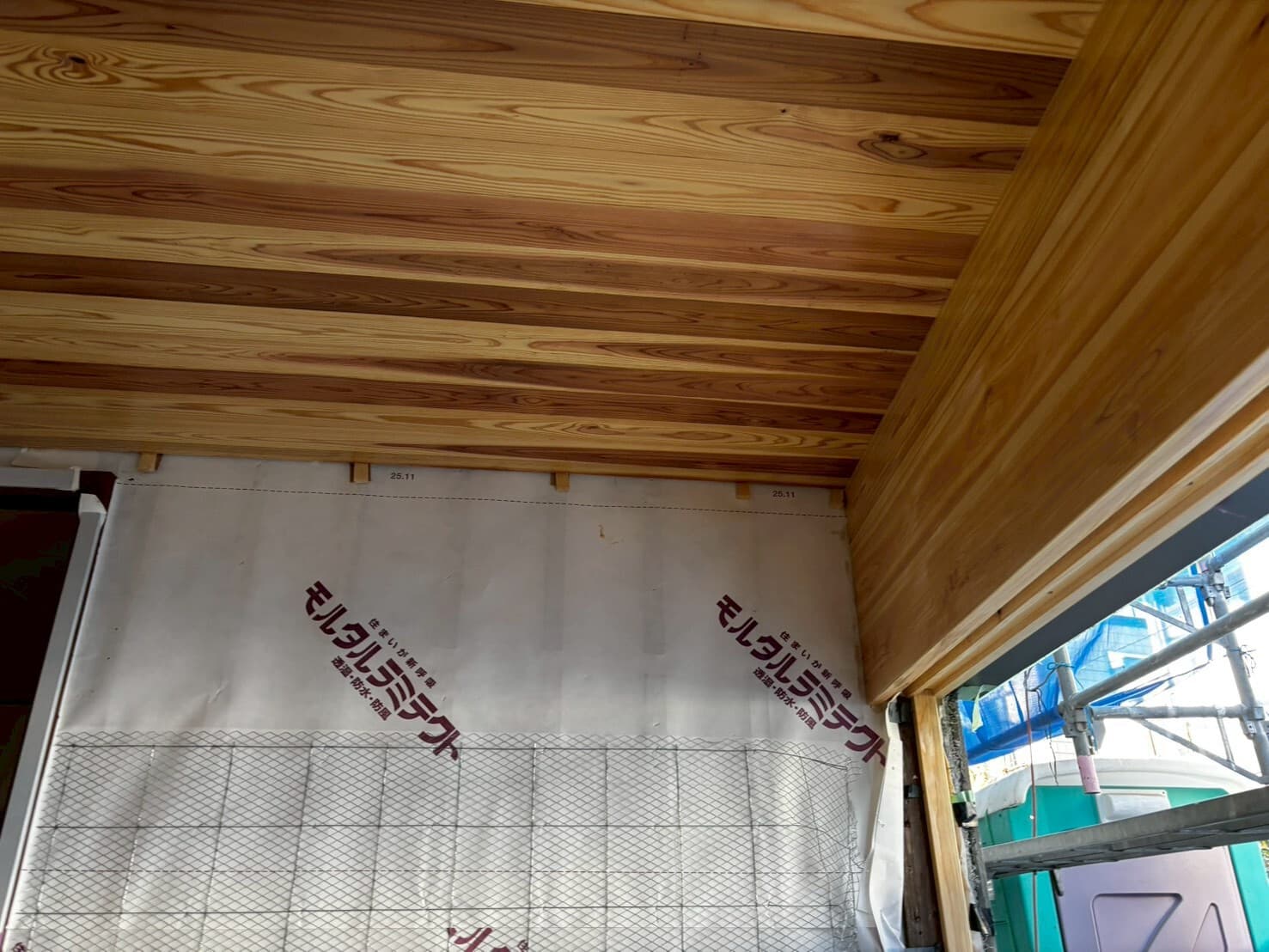

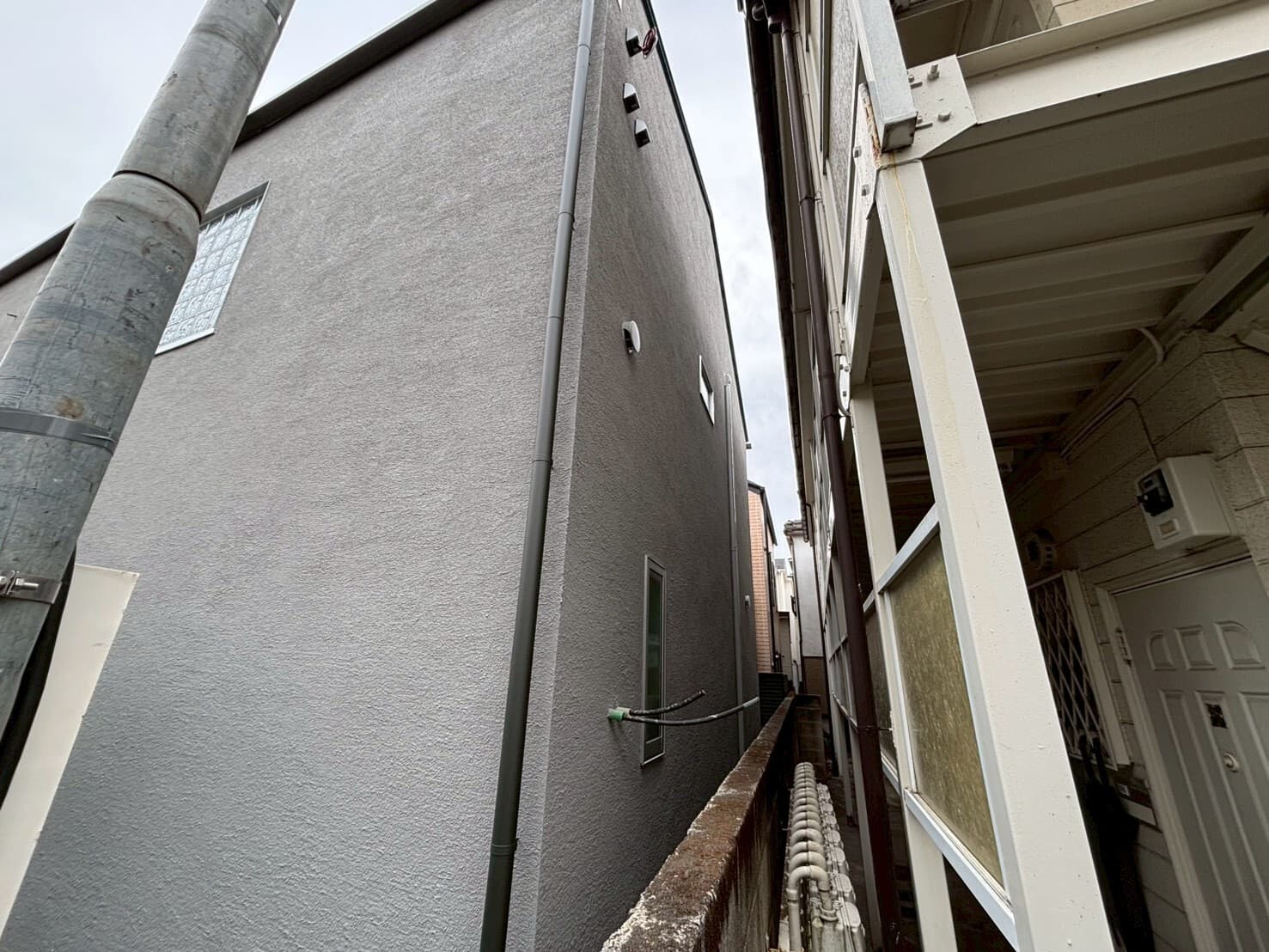

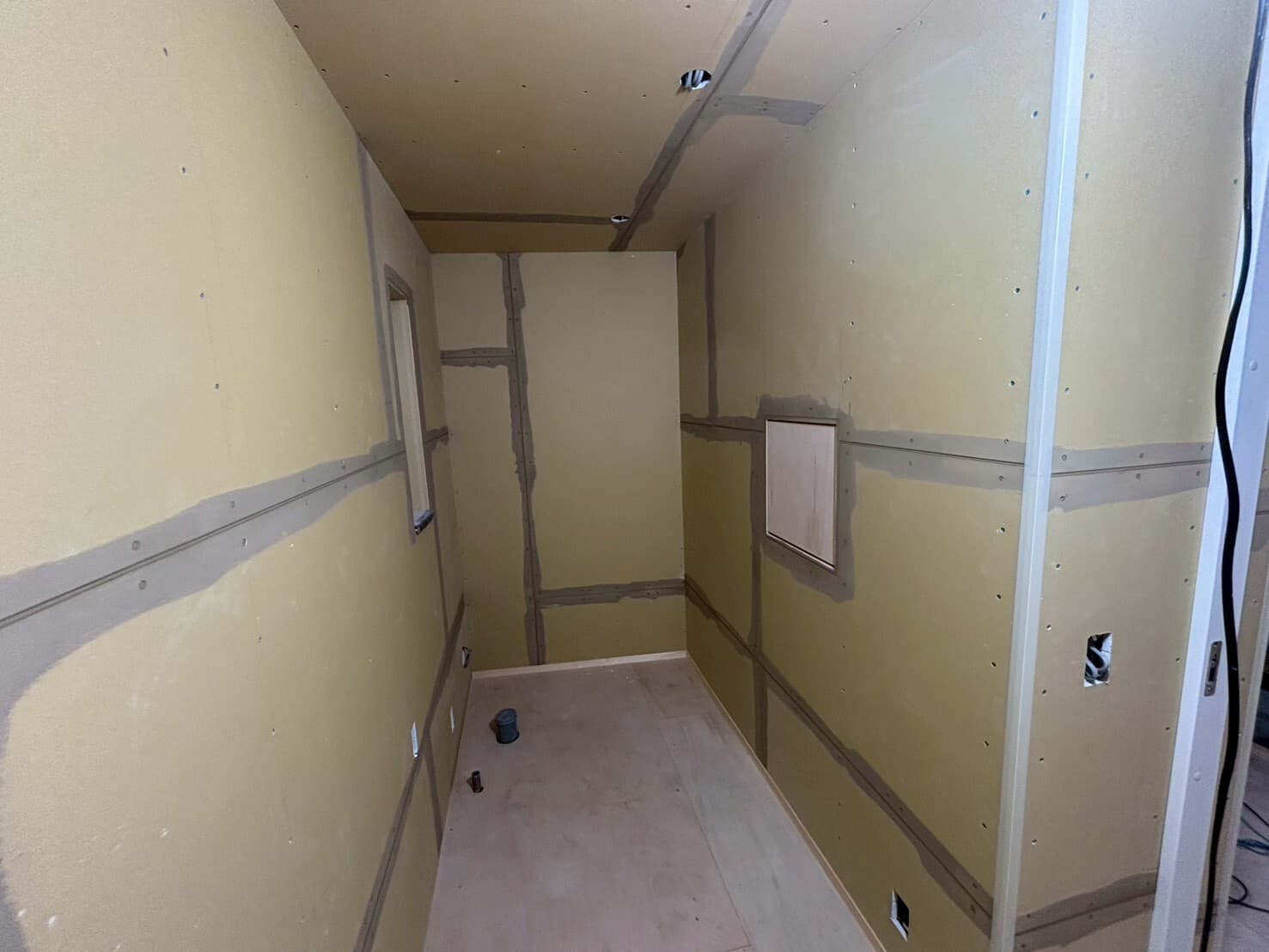

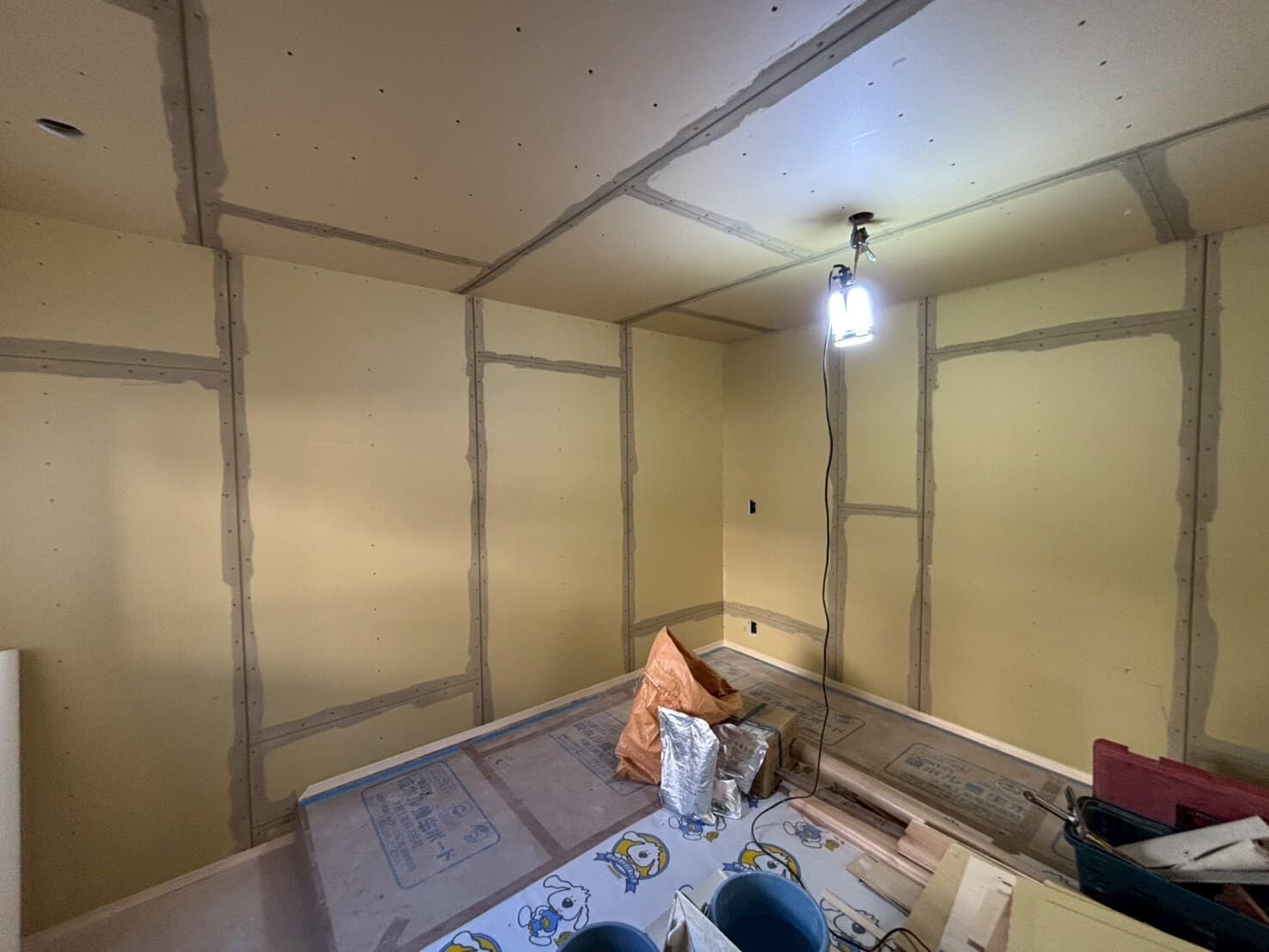

透湿防水紙張り

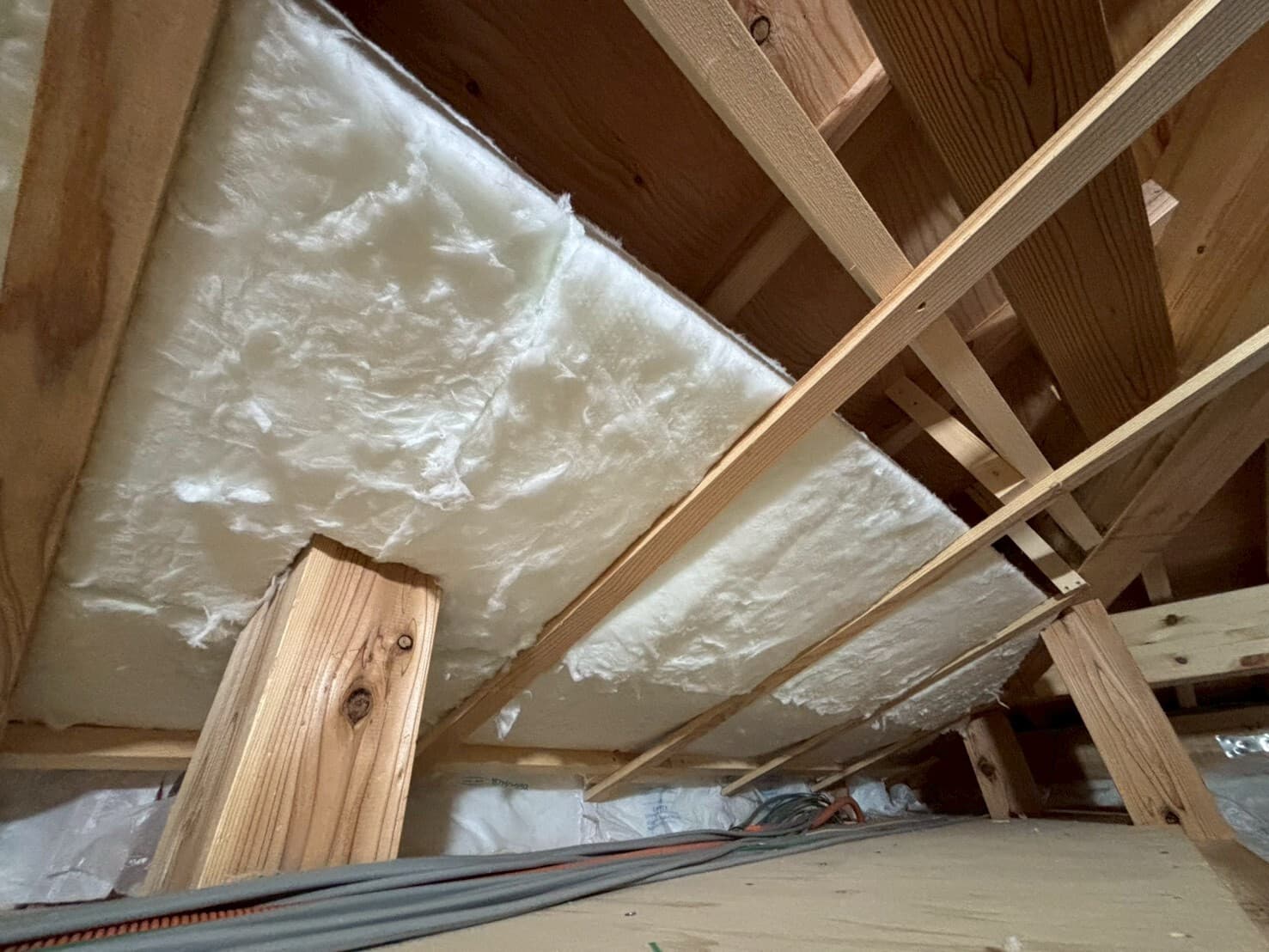

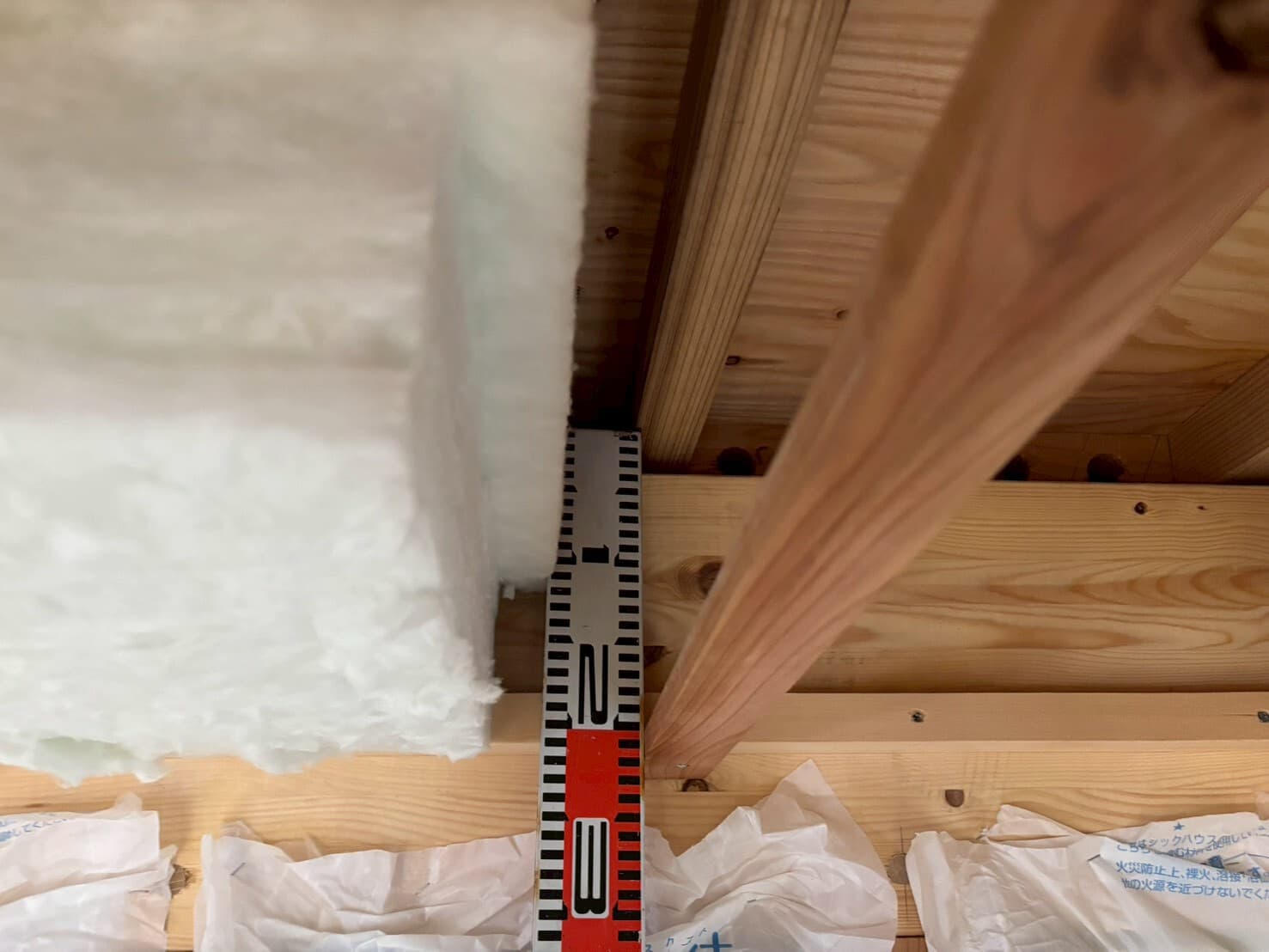

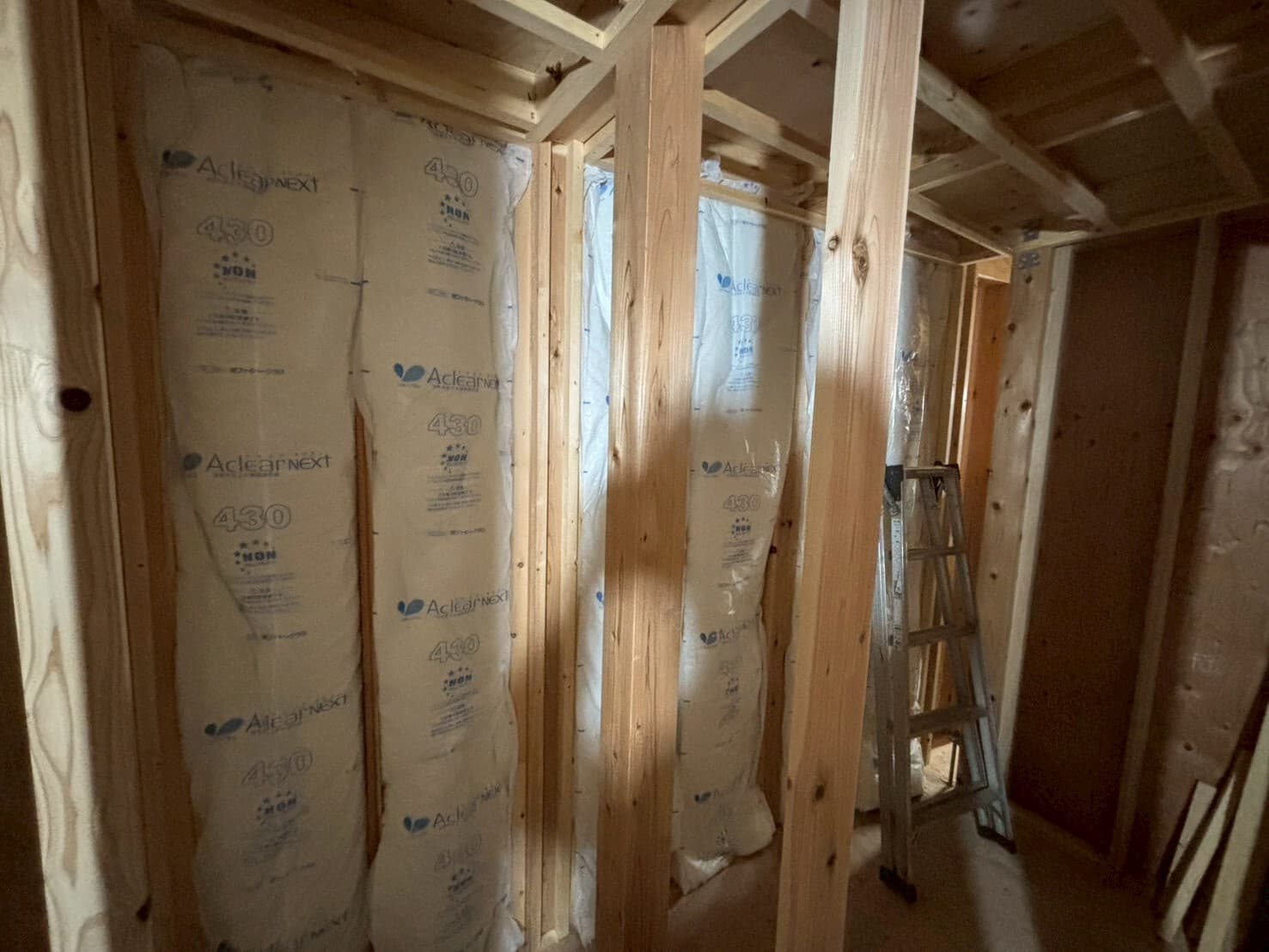

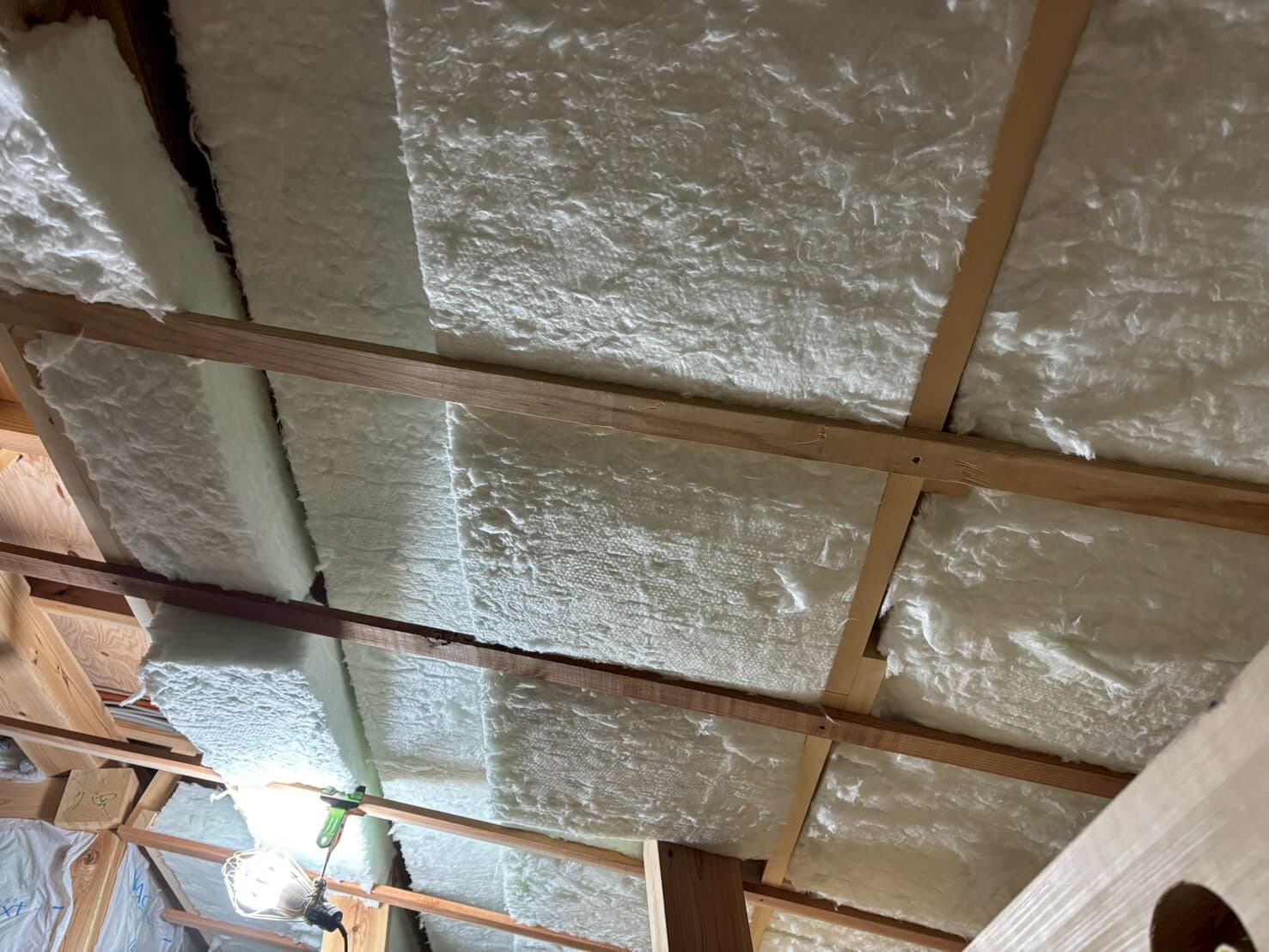

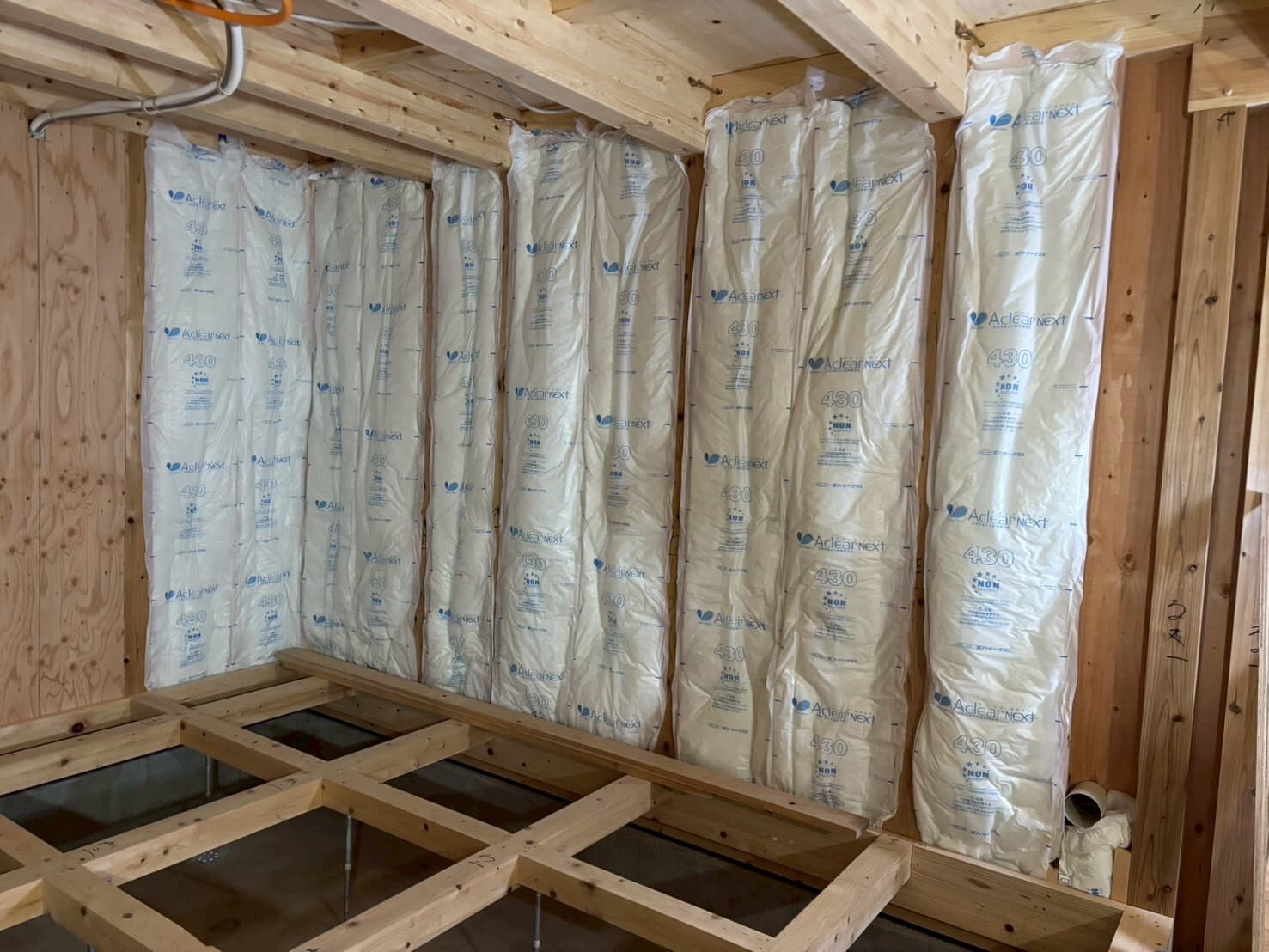

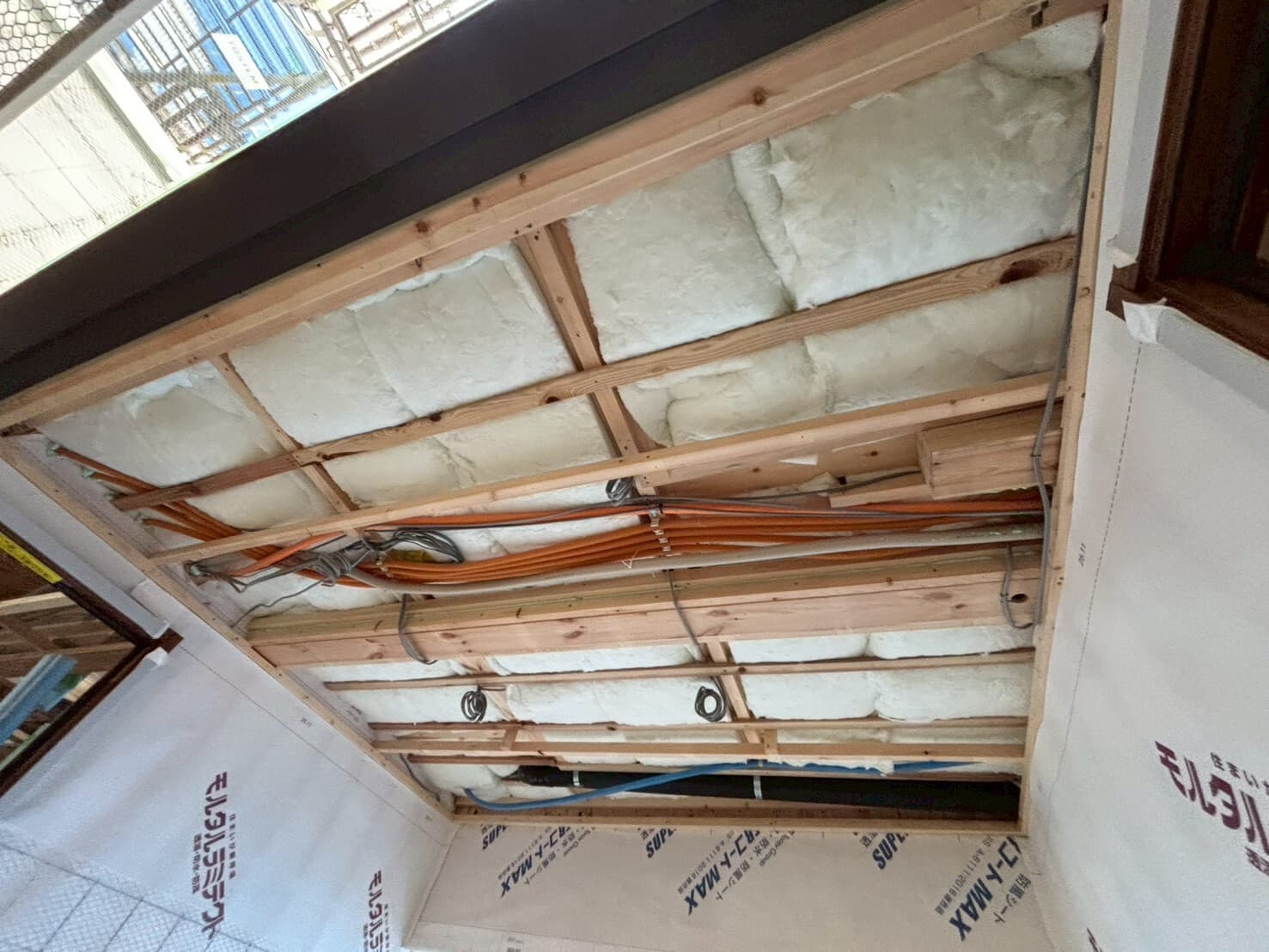

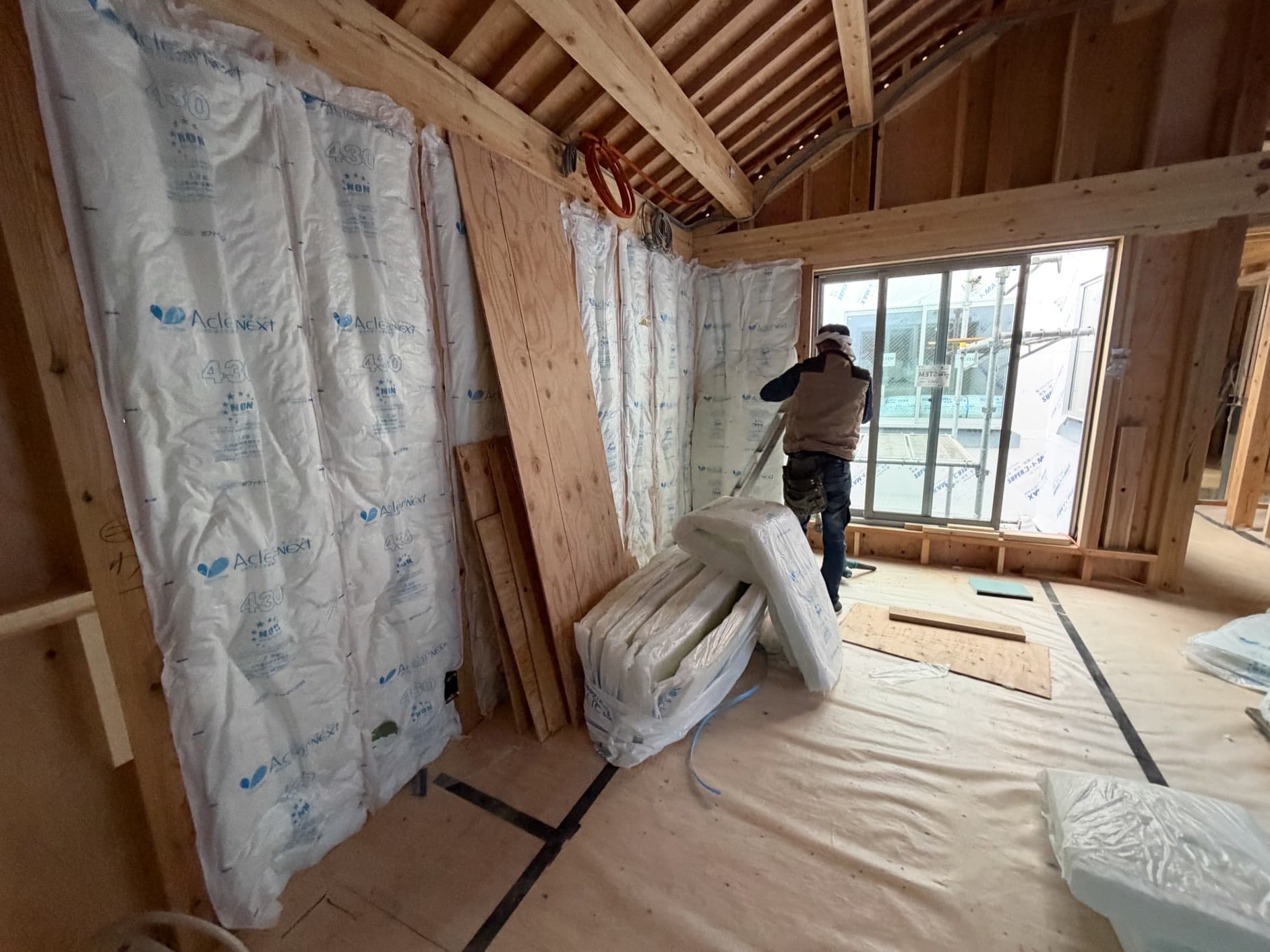

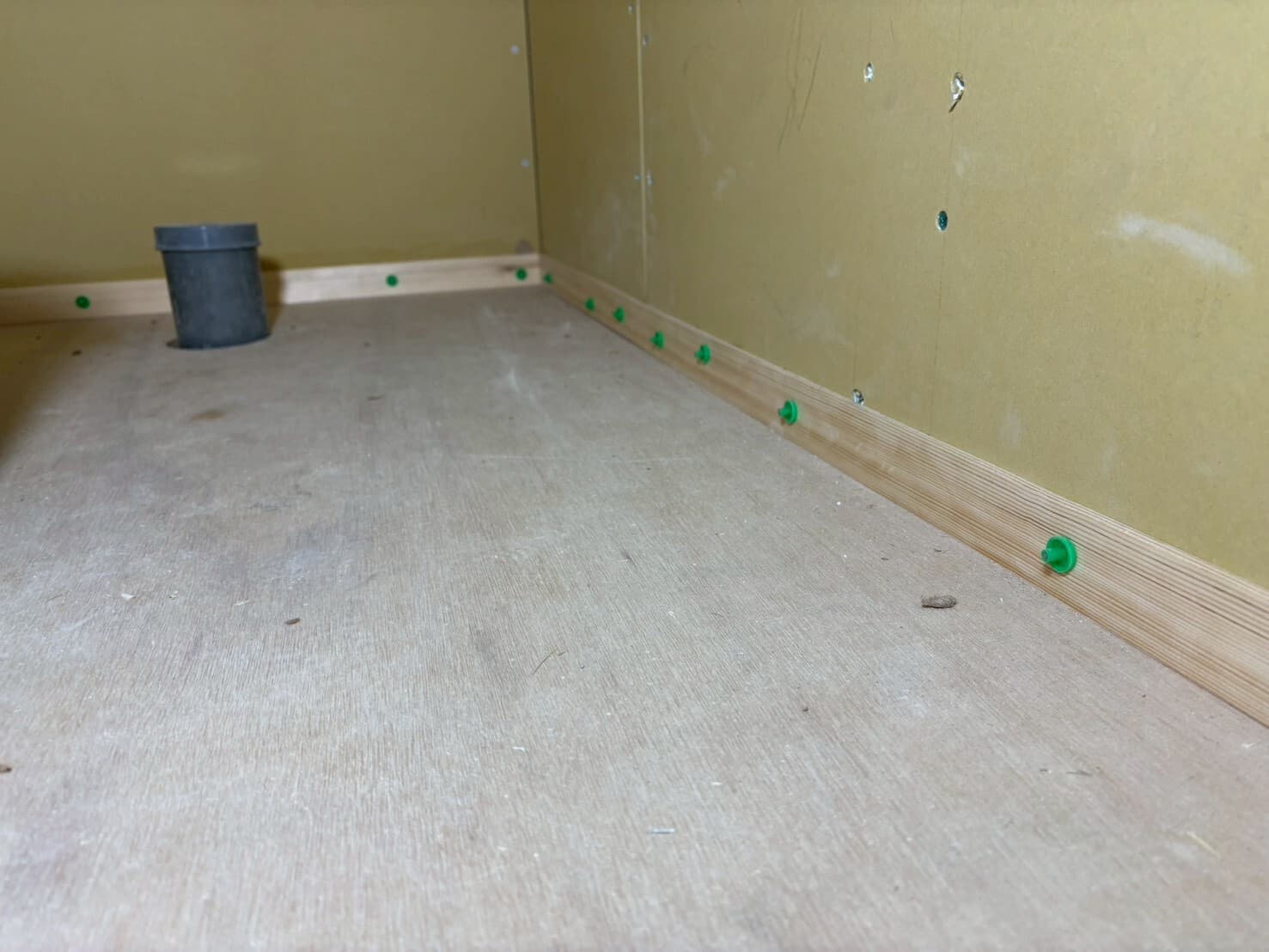

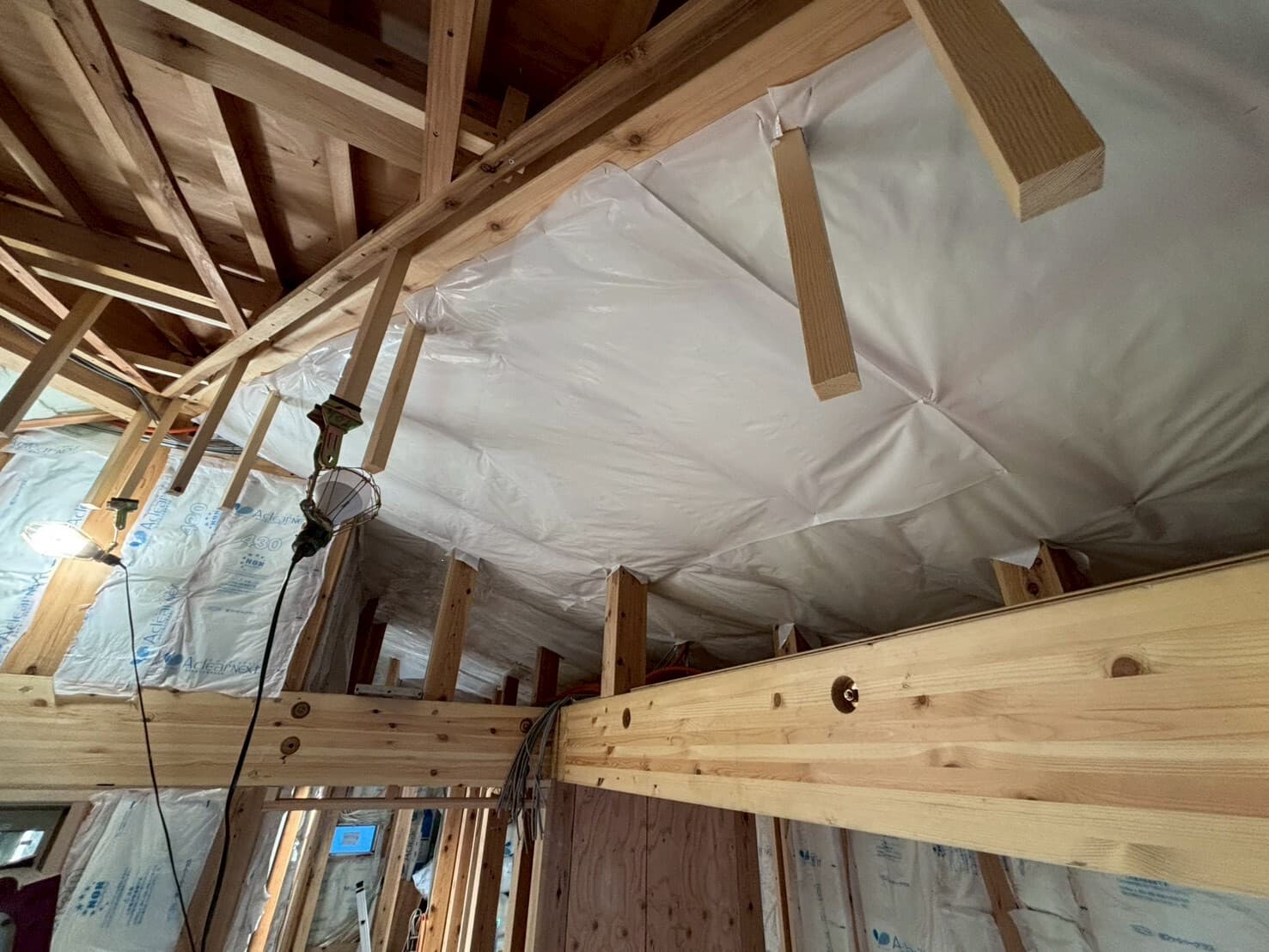

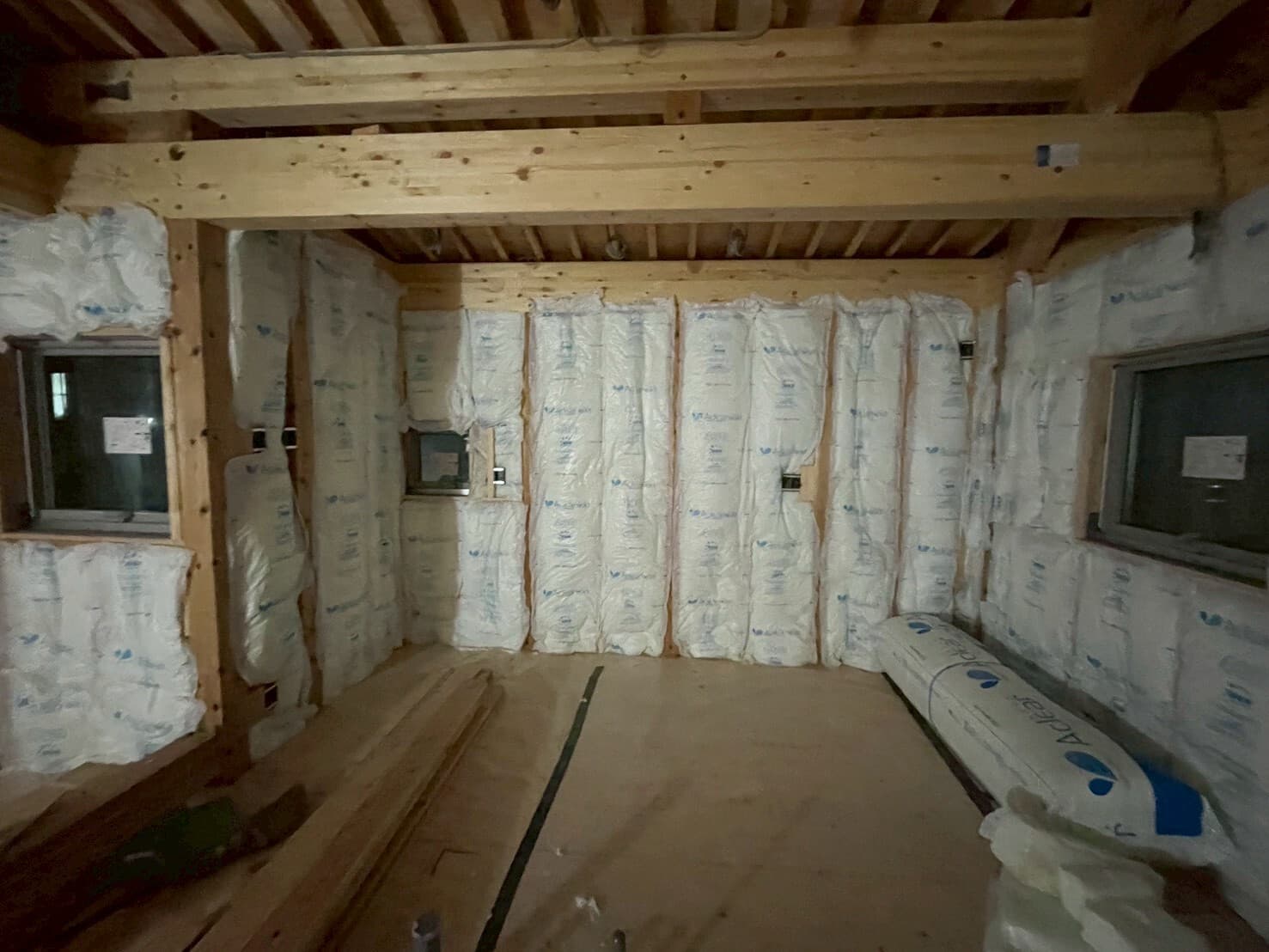

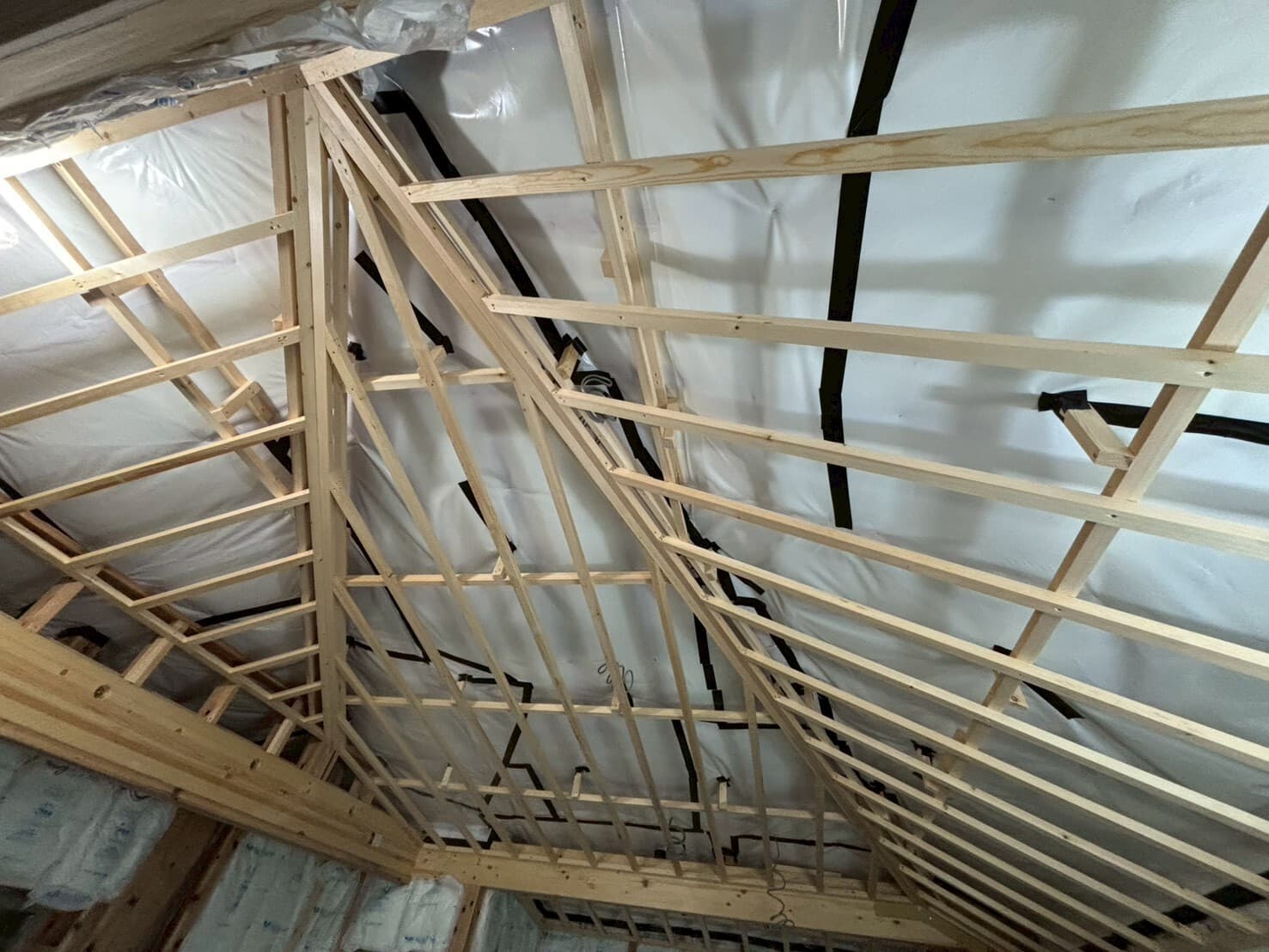

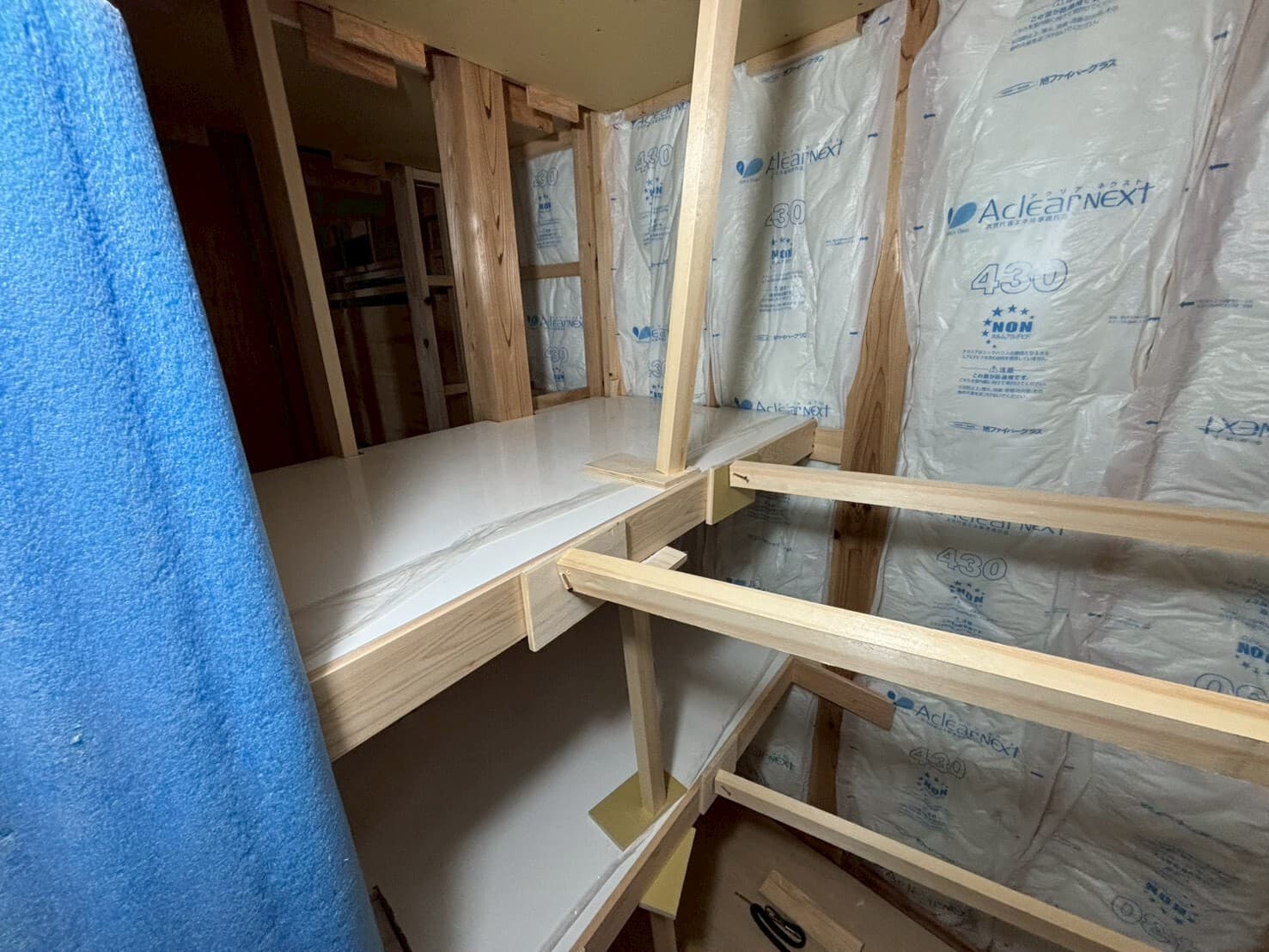

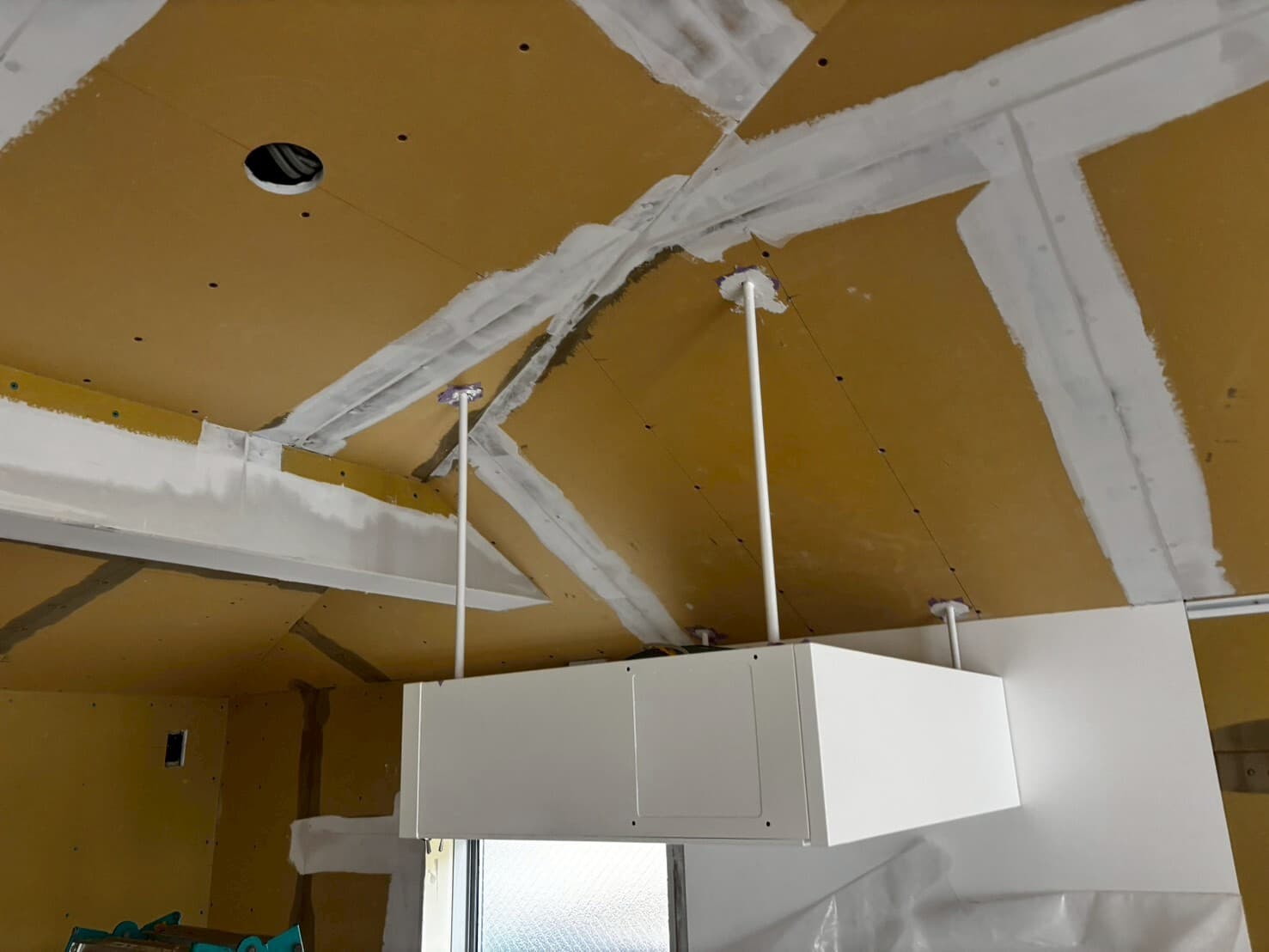

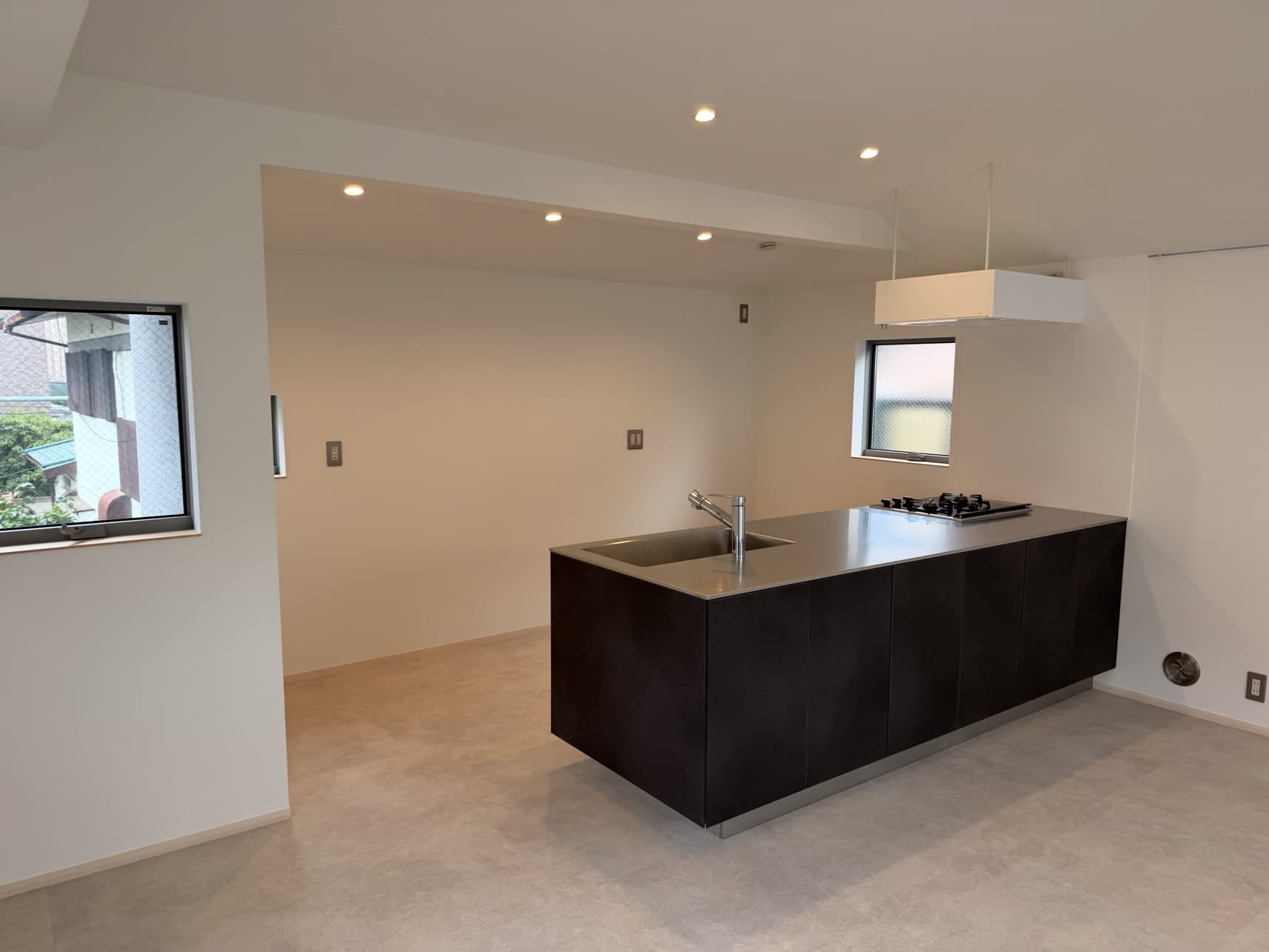

断熱材取付

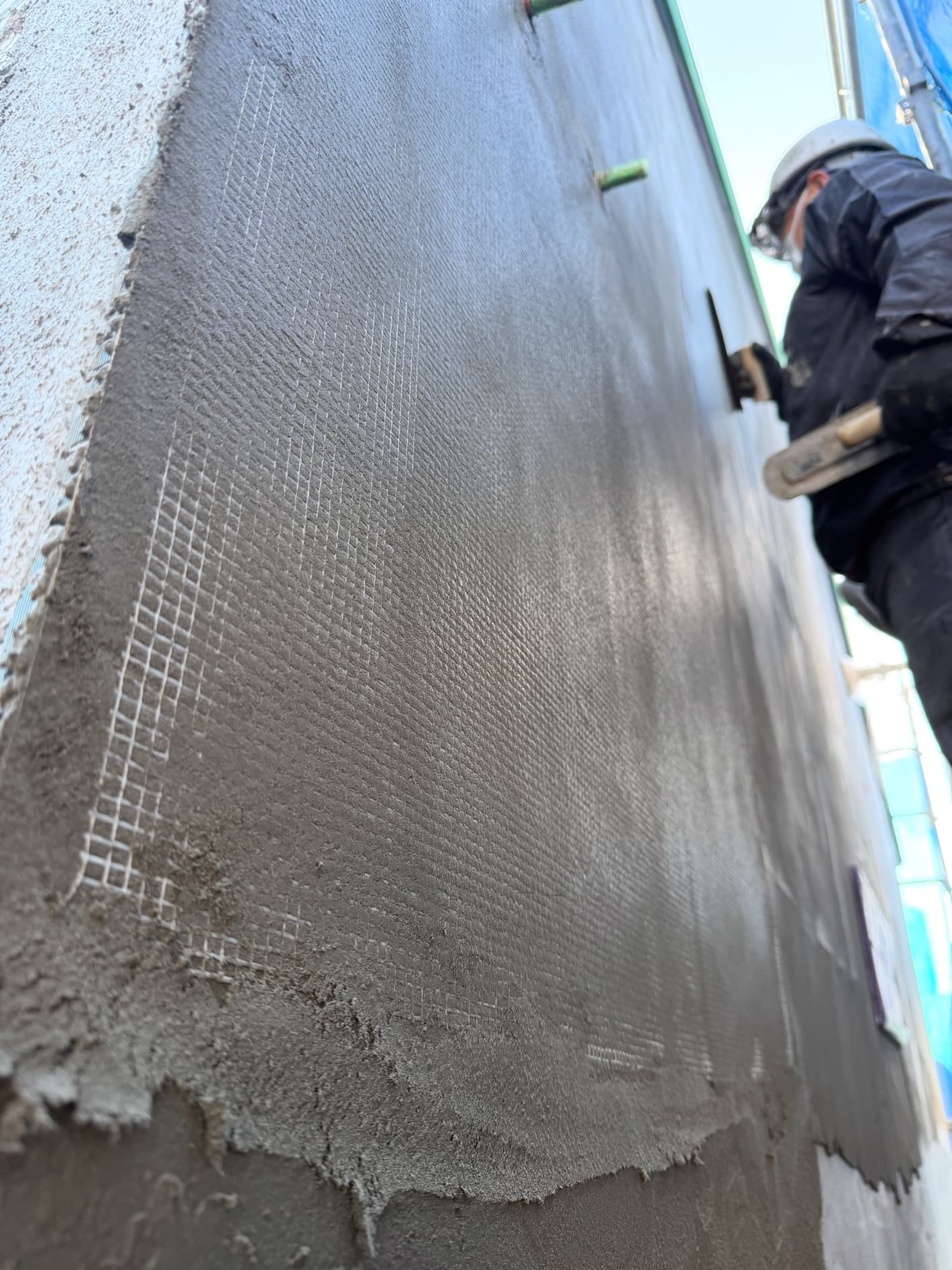

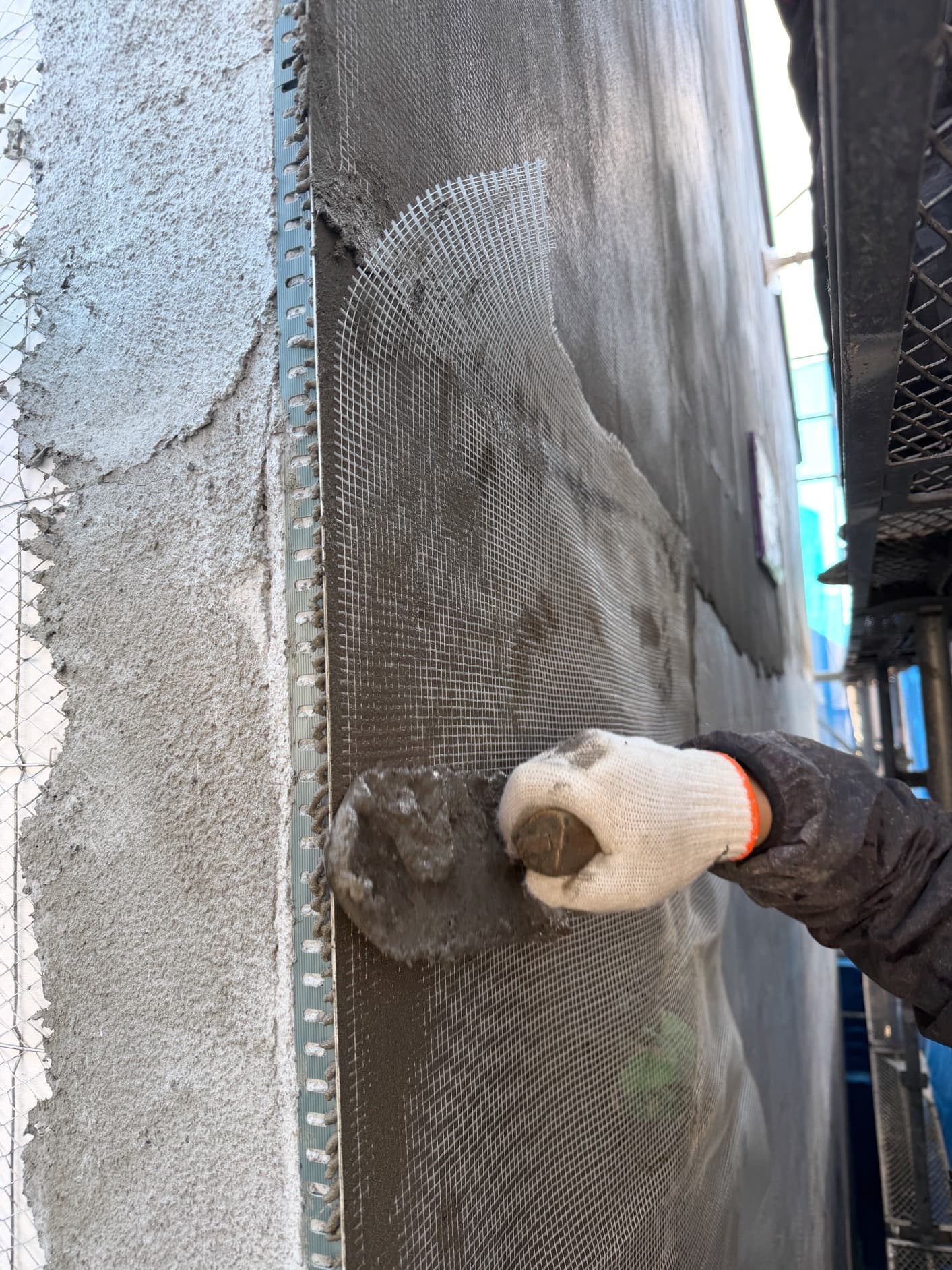

詰めモルタル

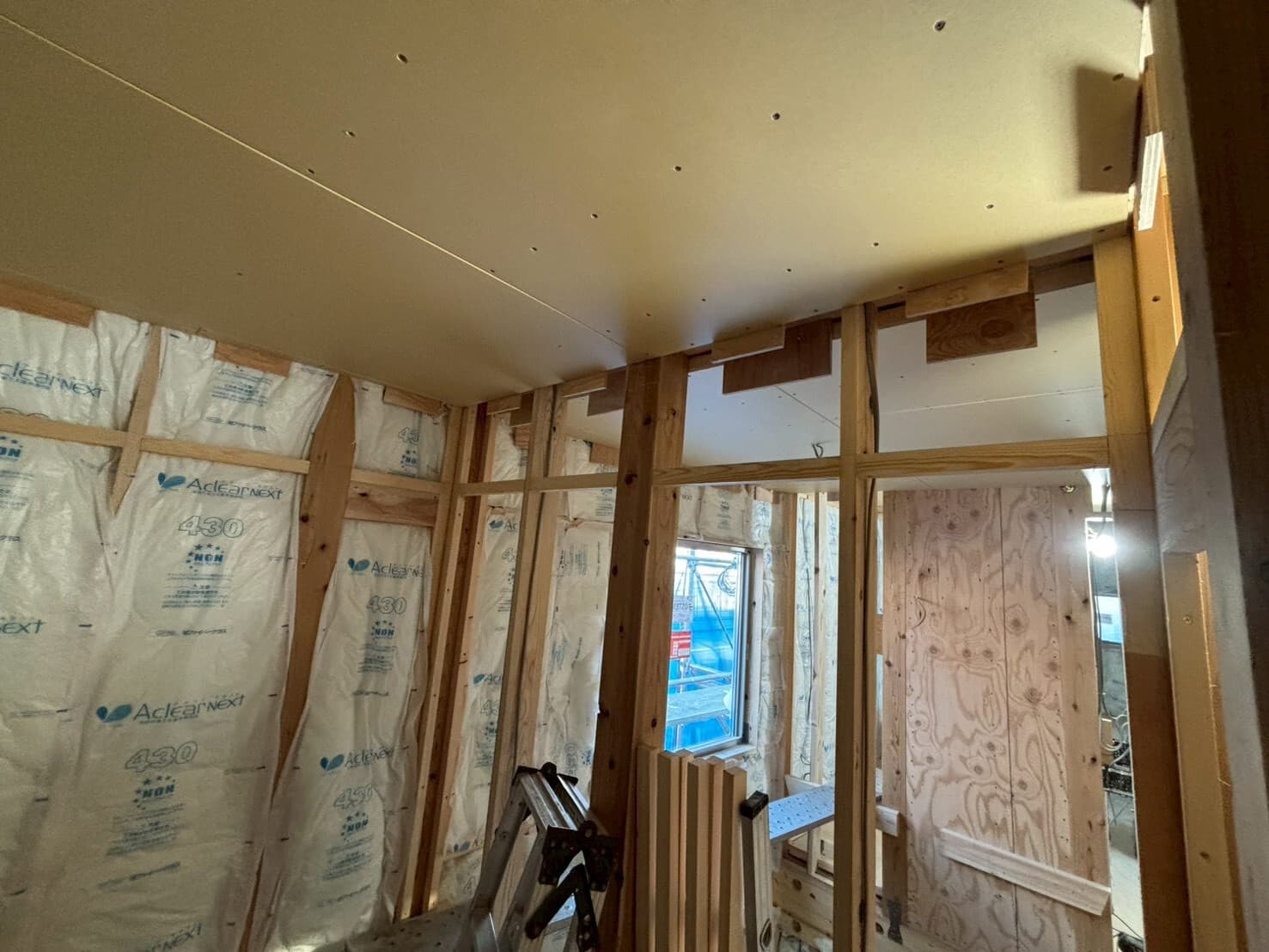

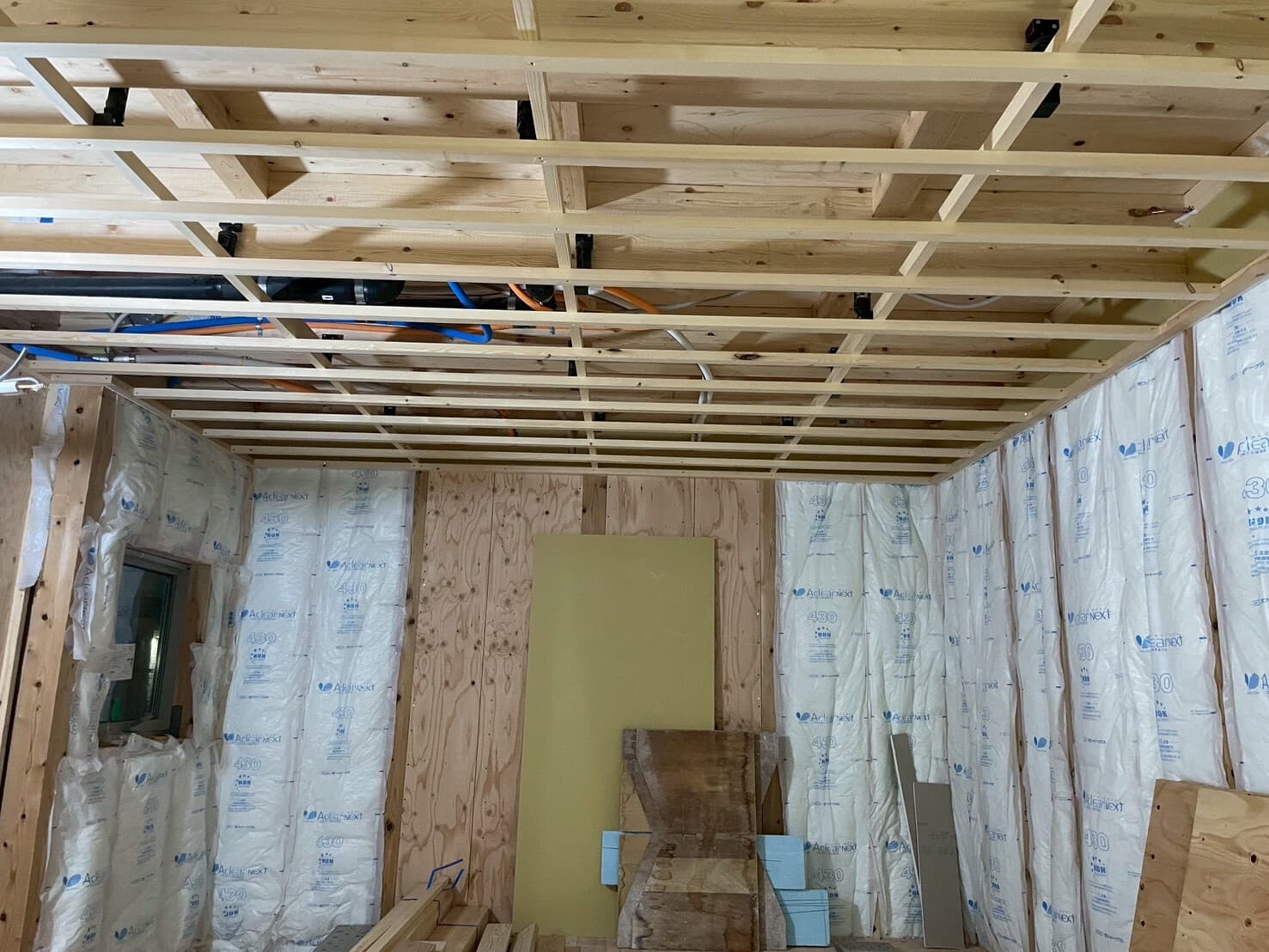

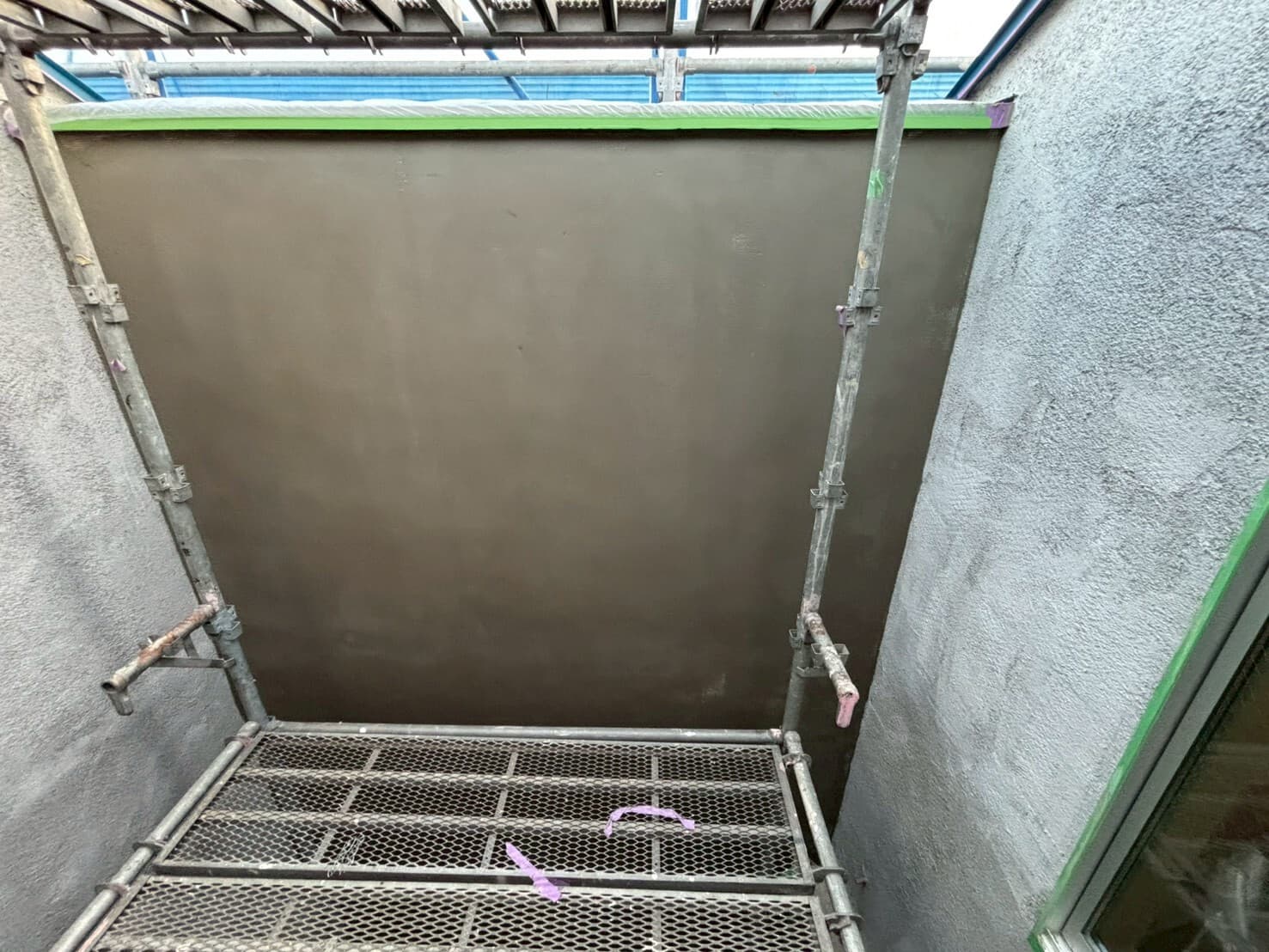

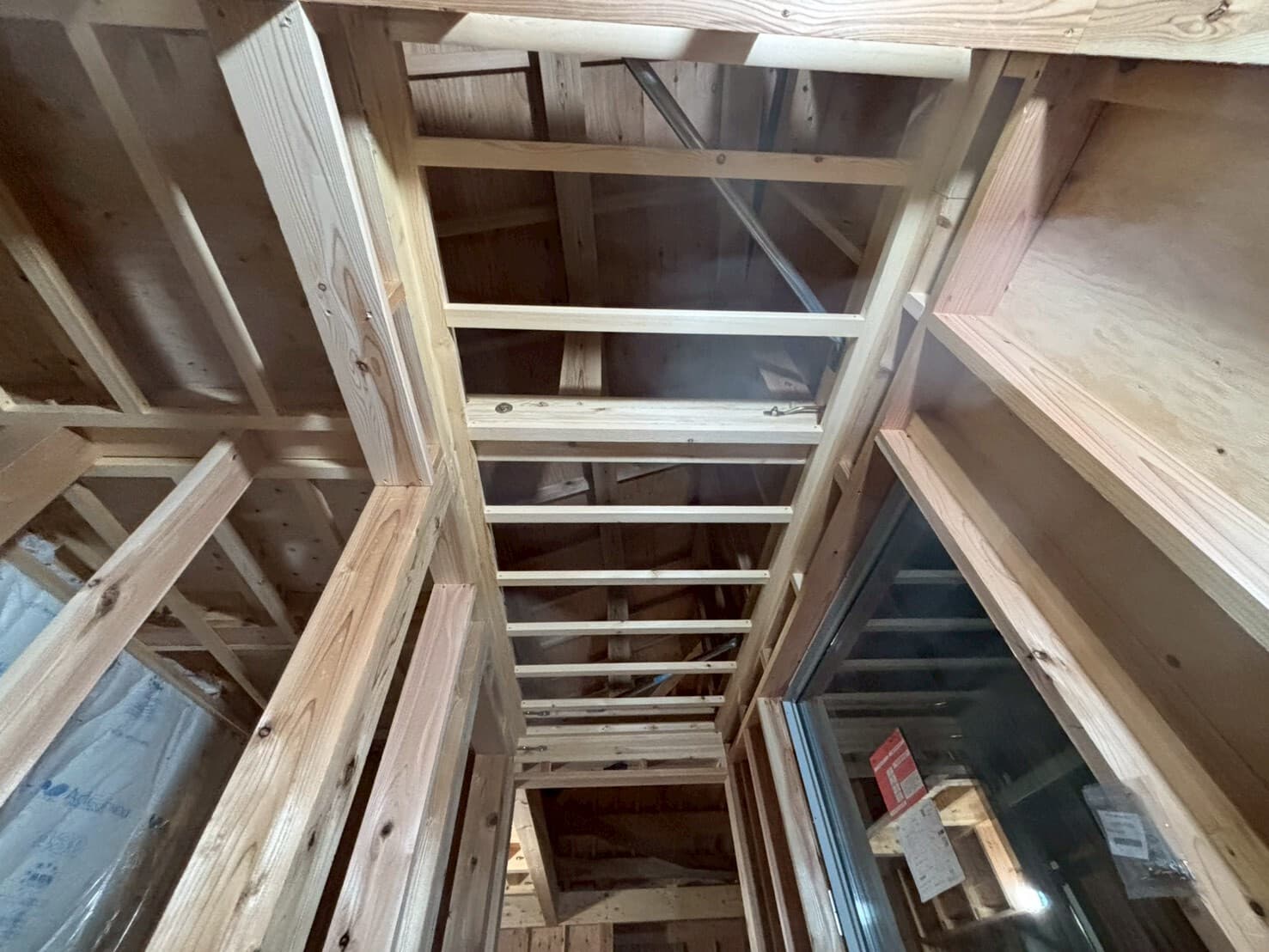

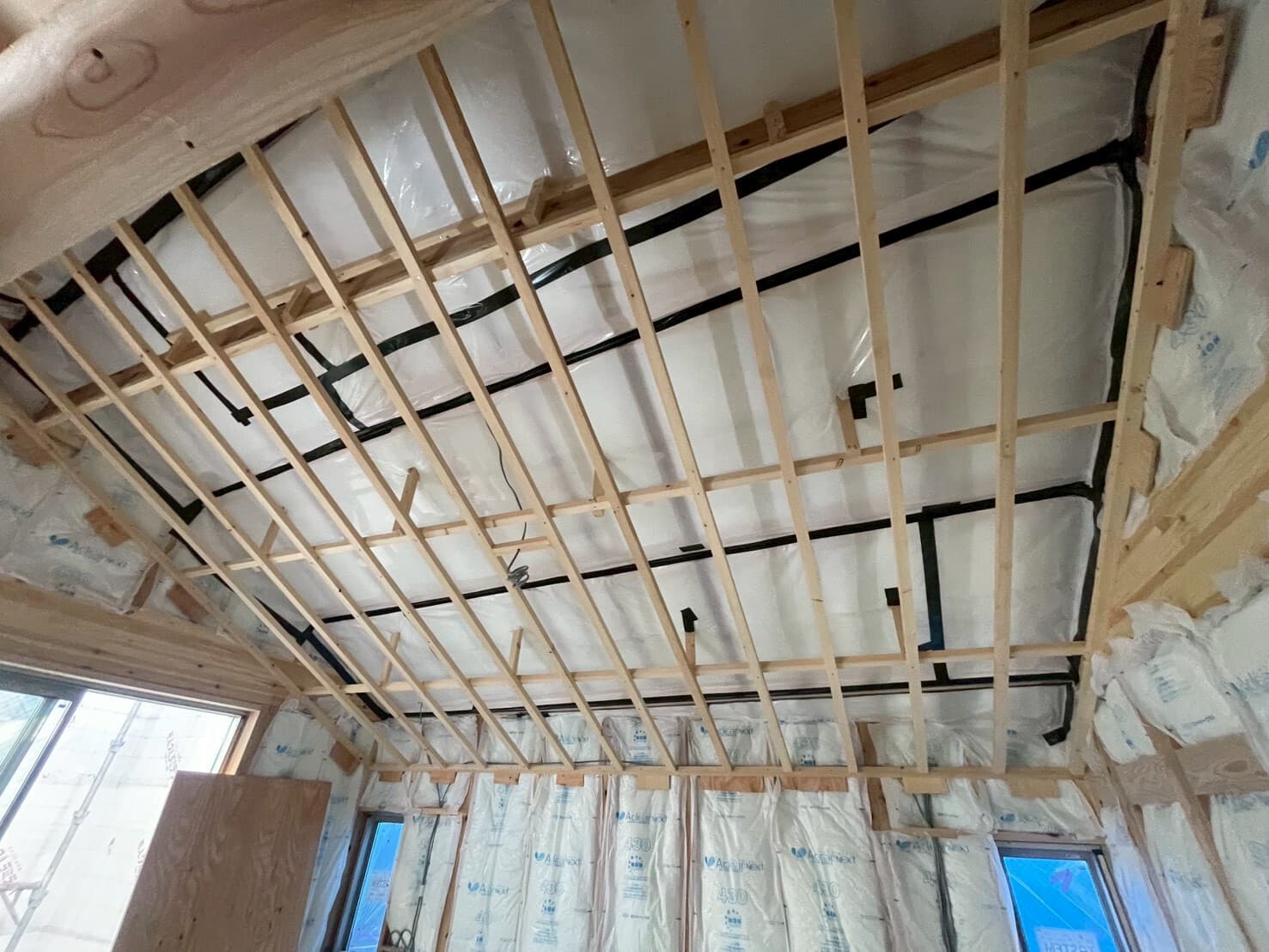

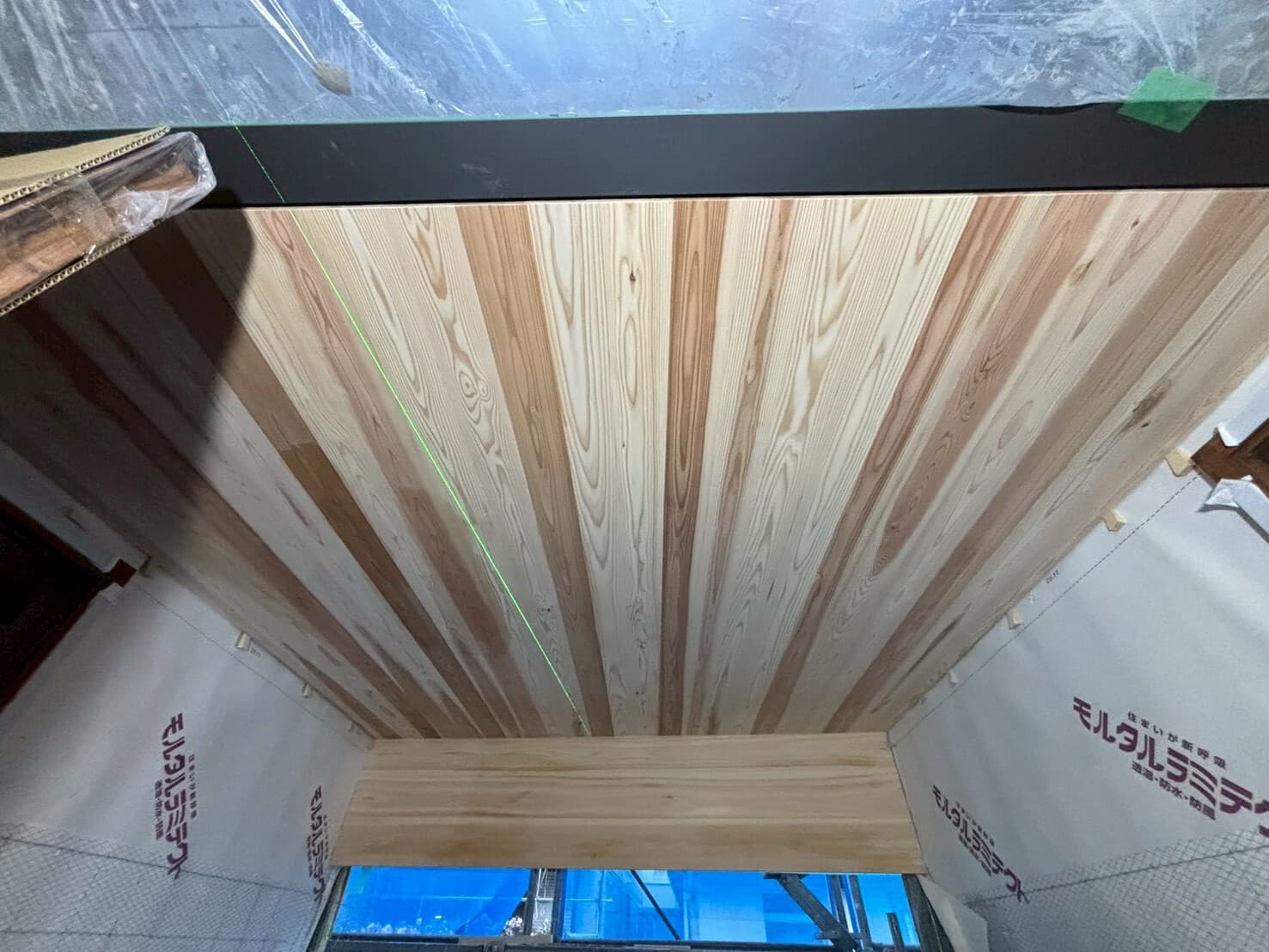

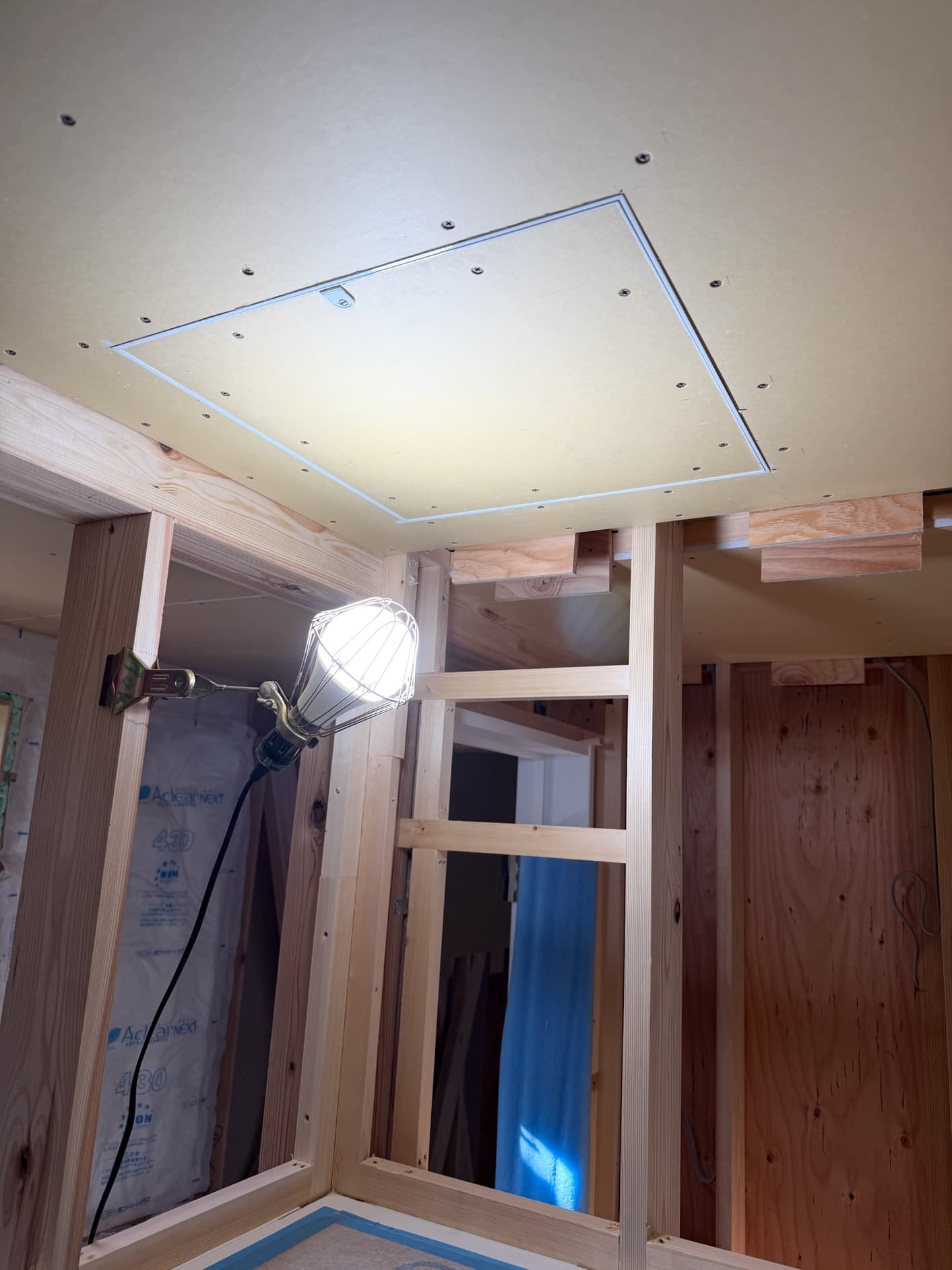

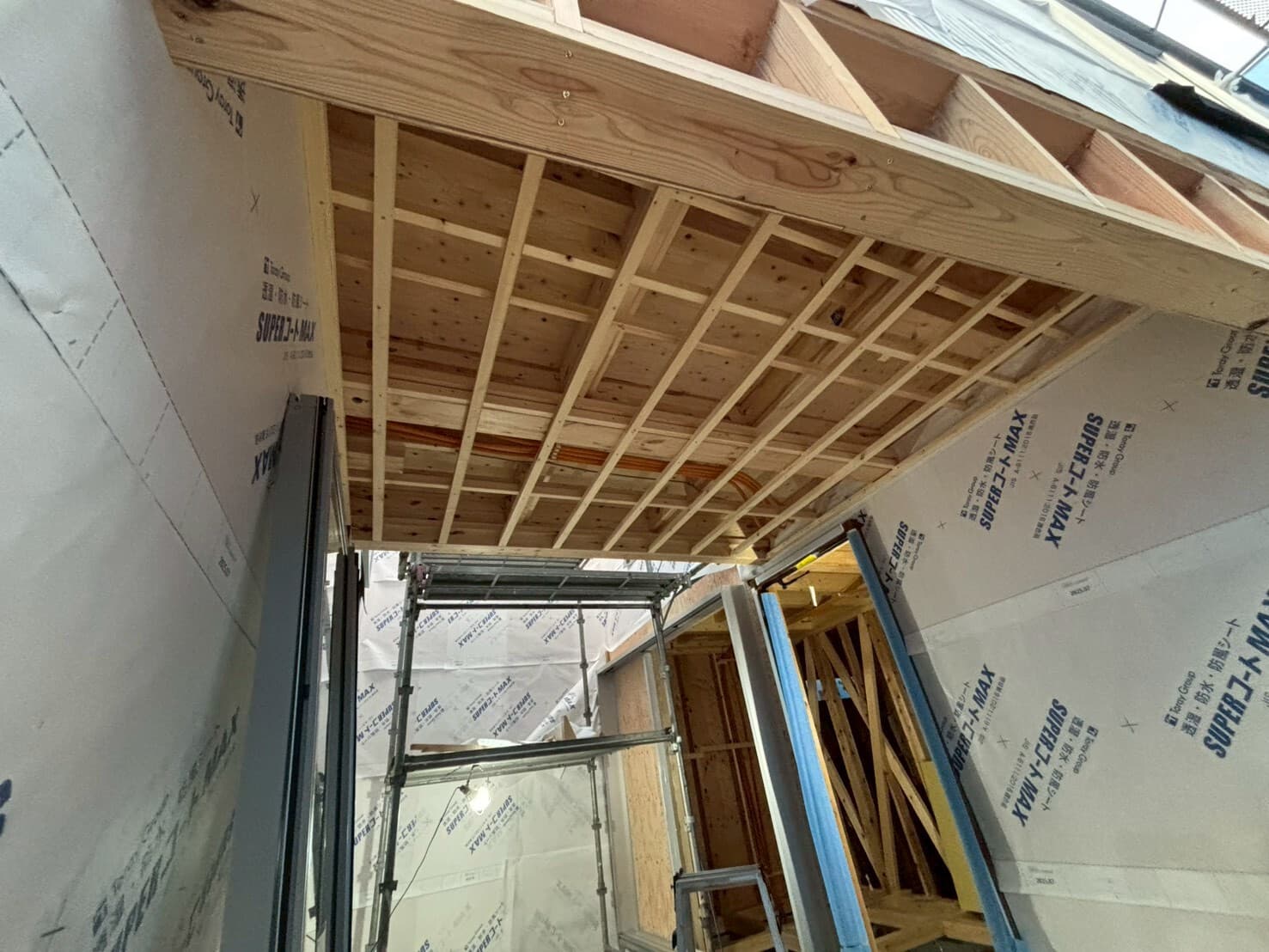

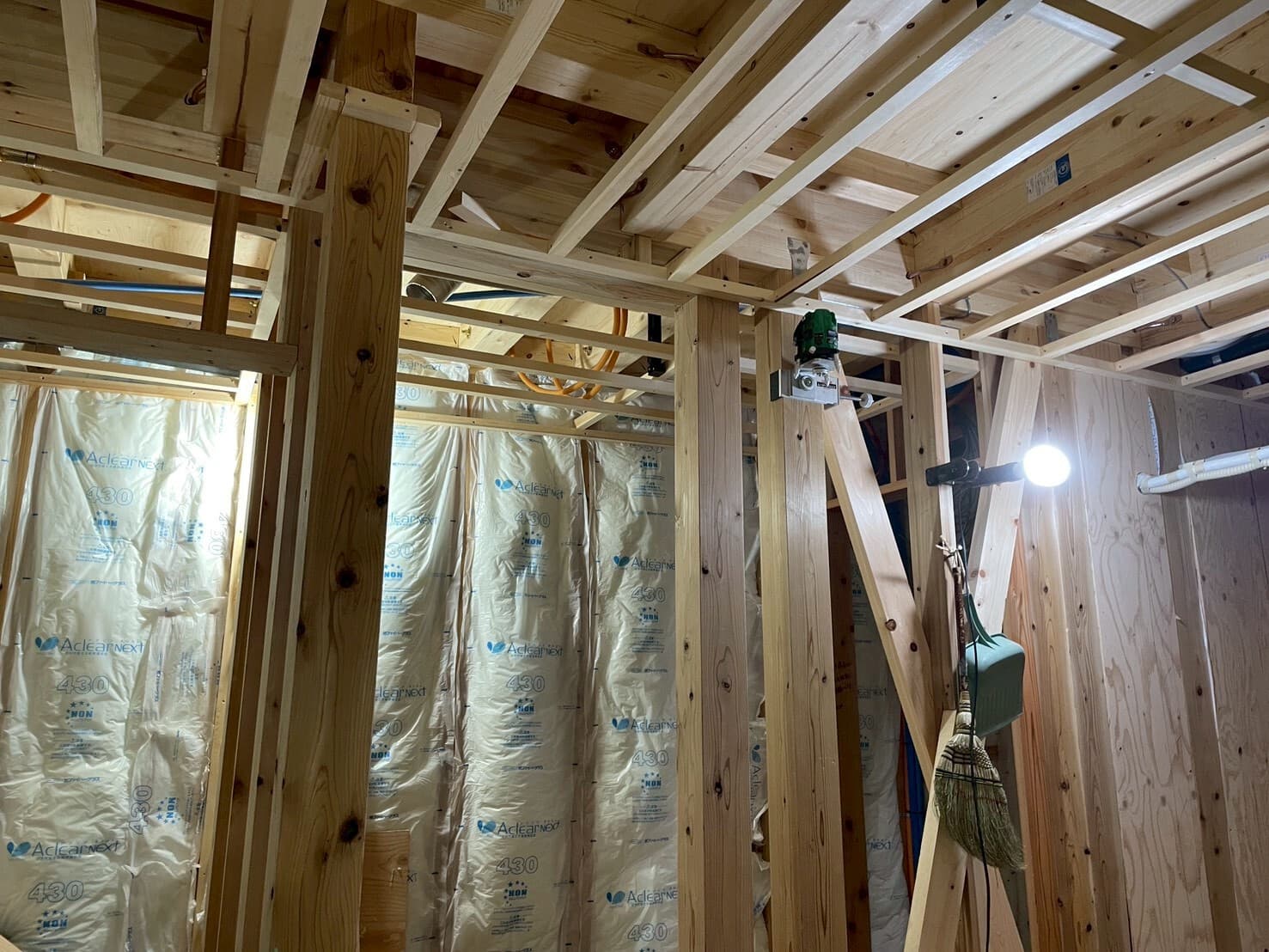

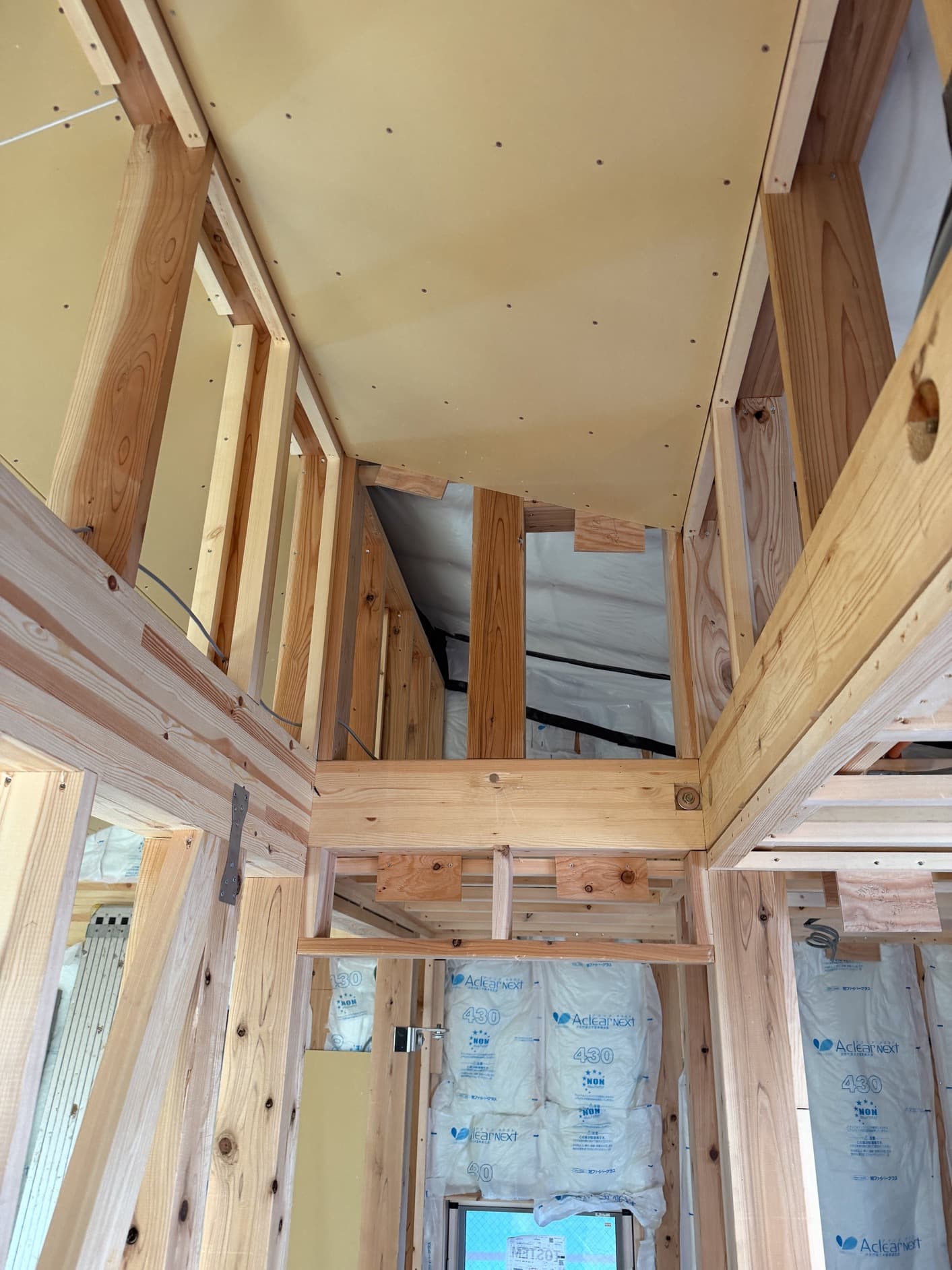

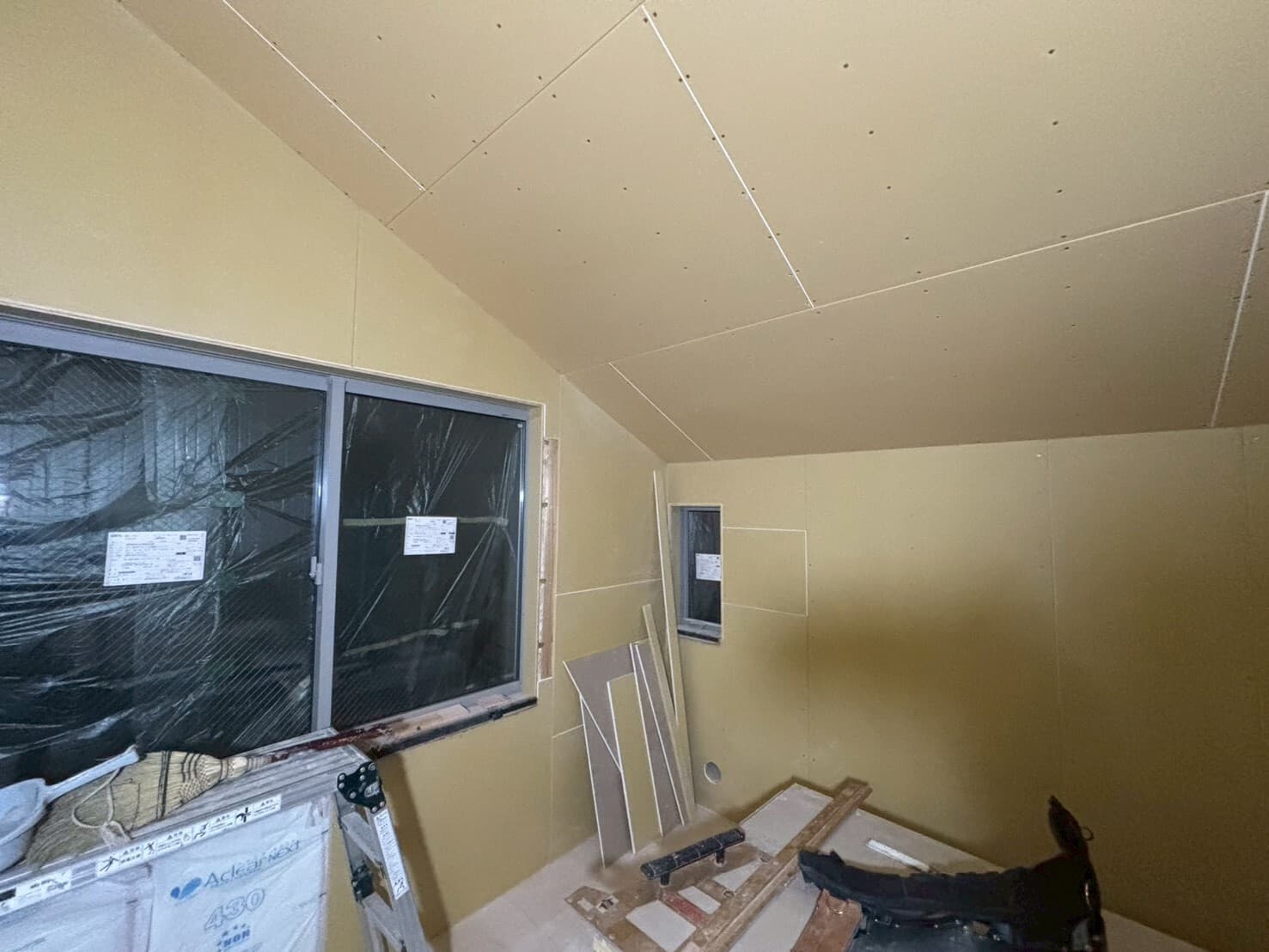

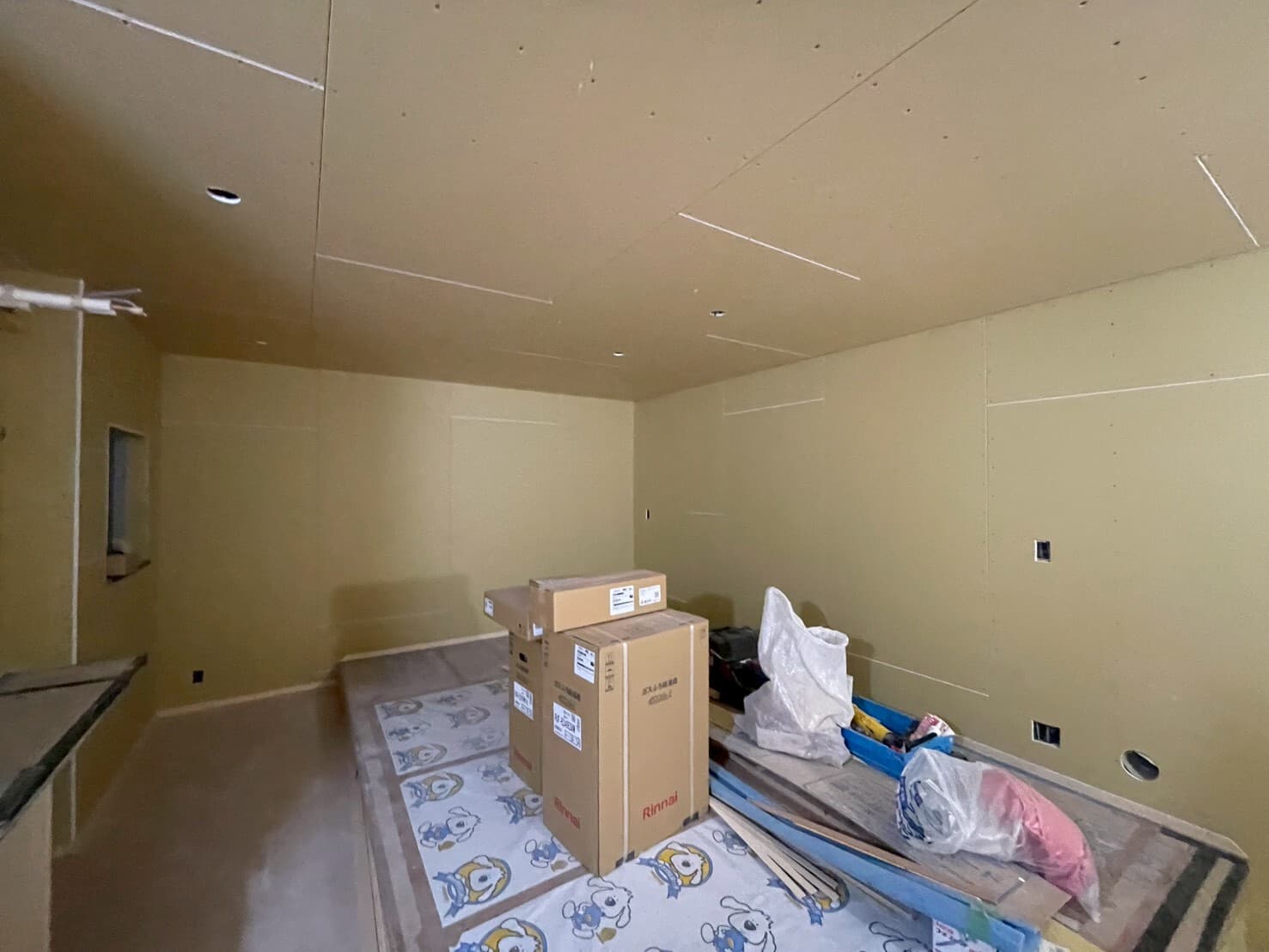

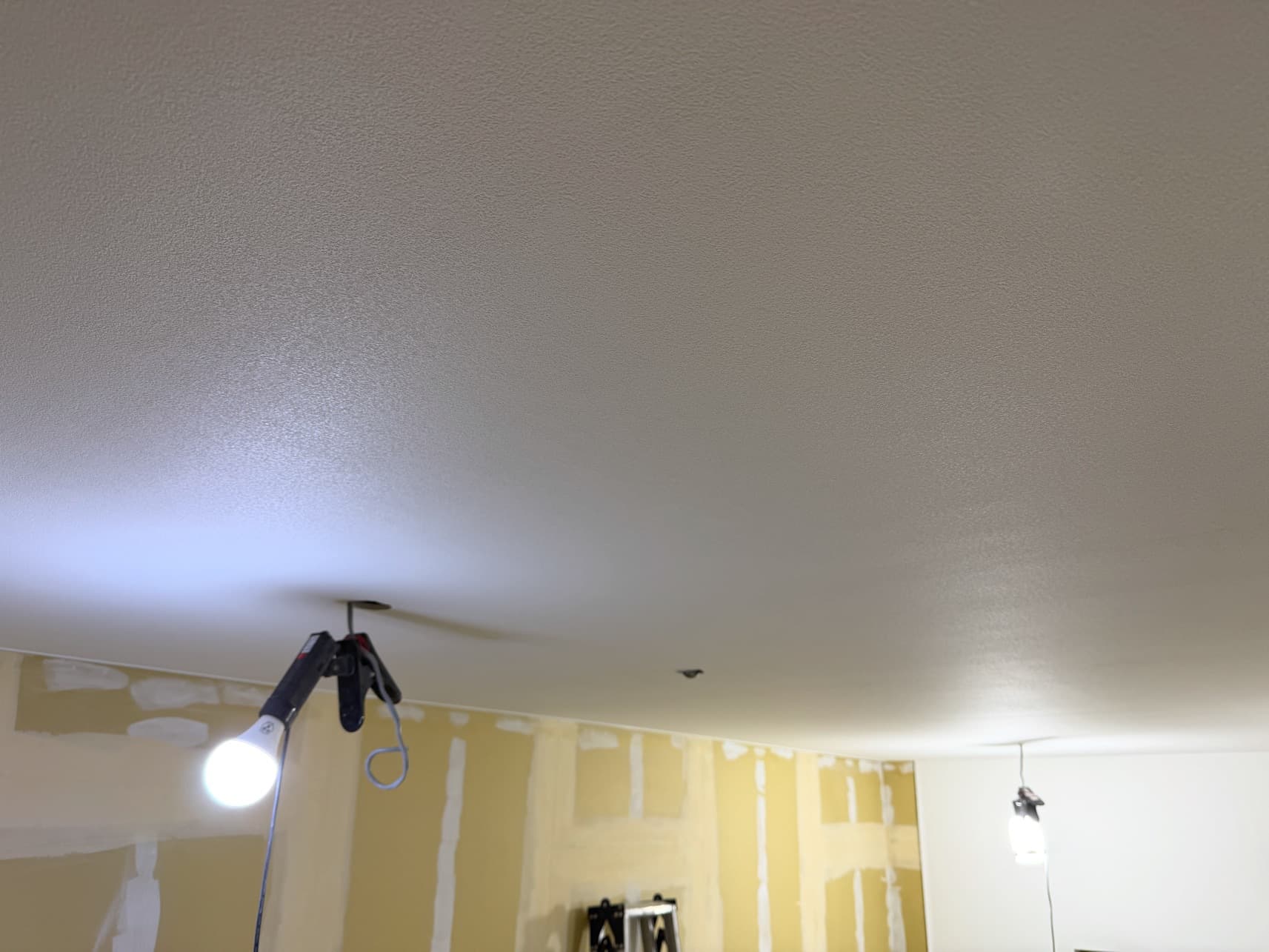

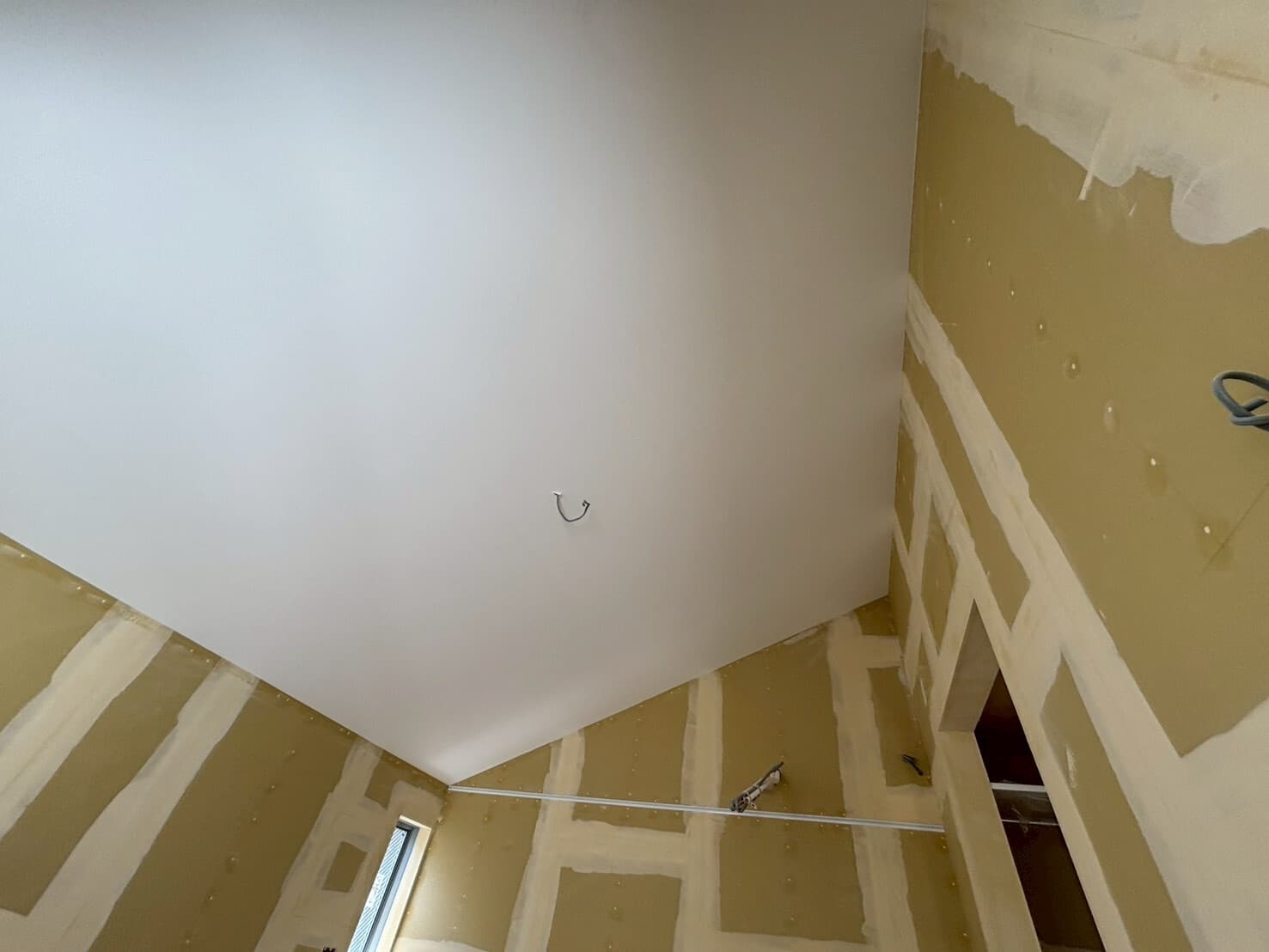

天井野縁組

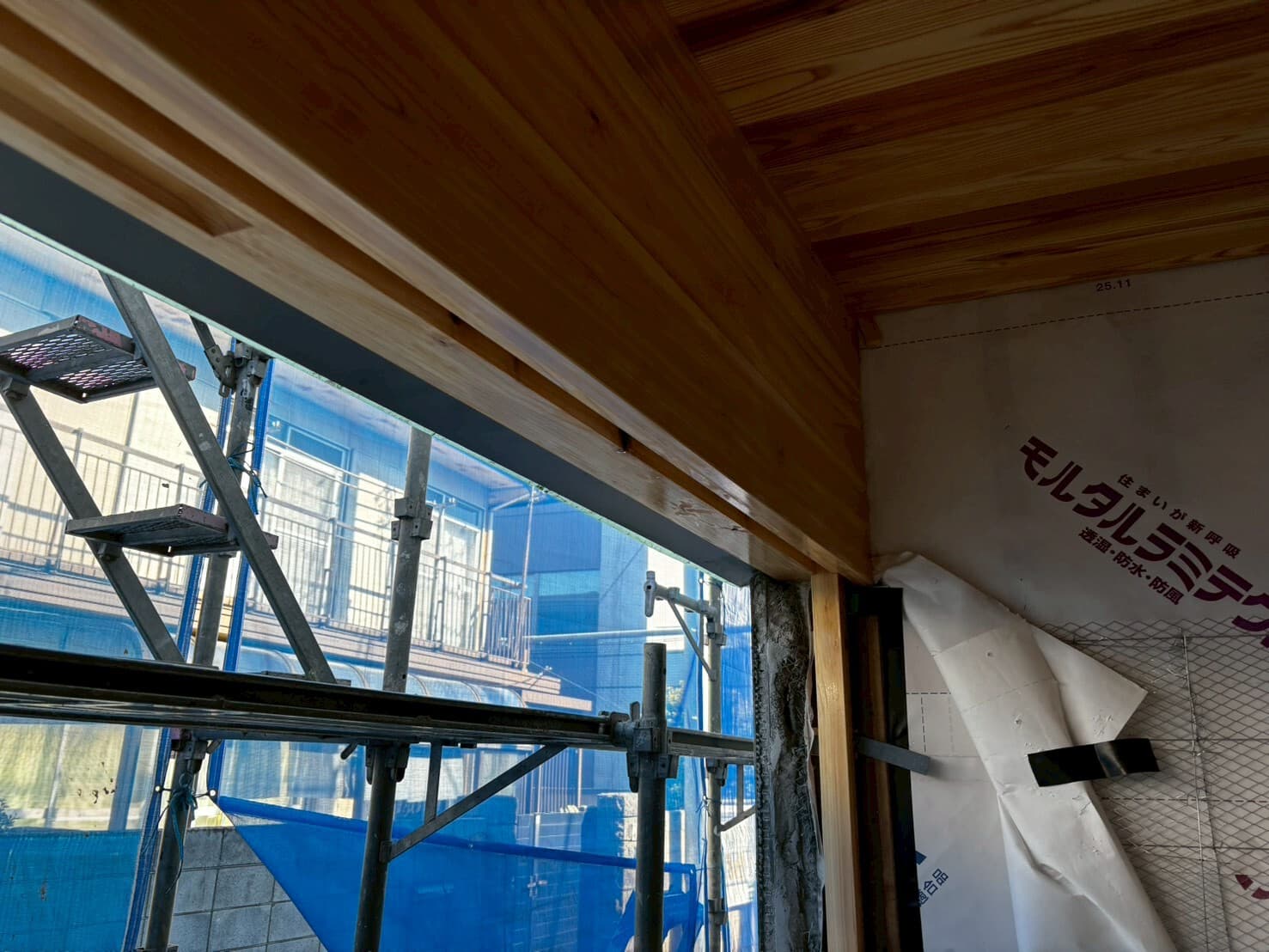

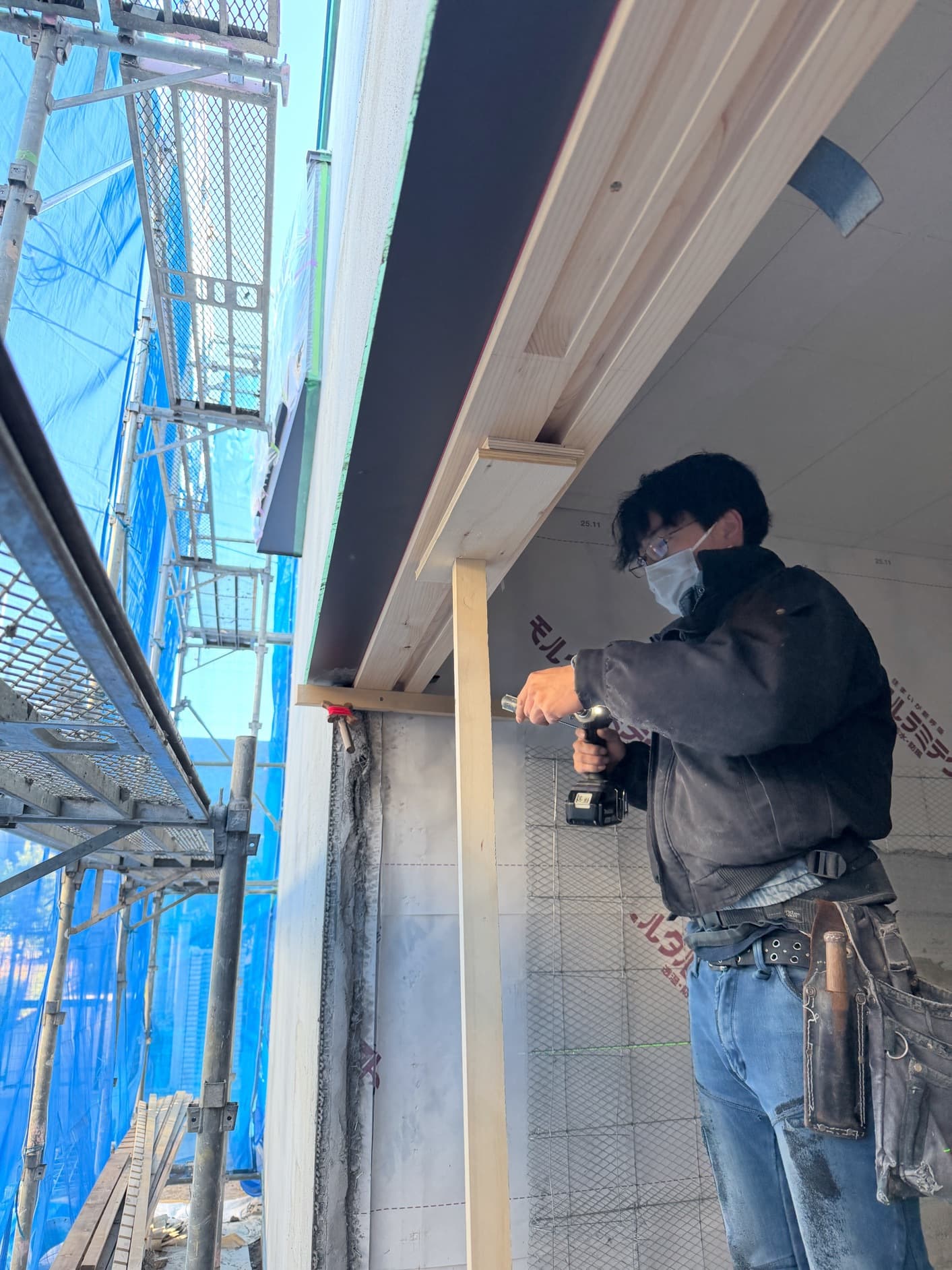

軒天野縁組

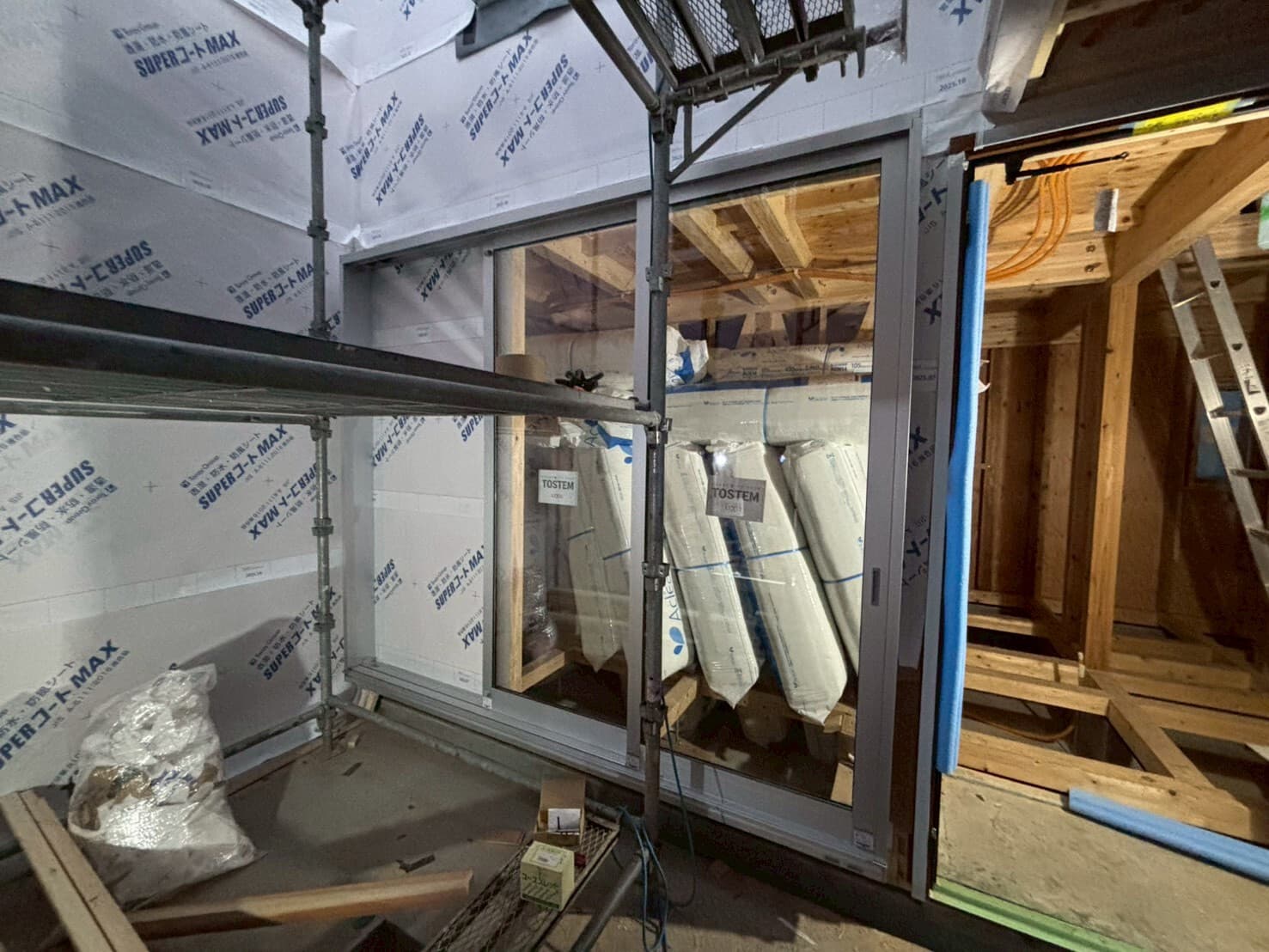

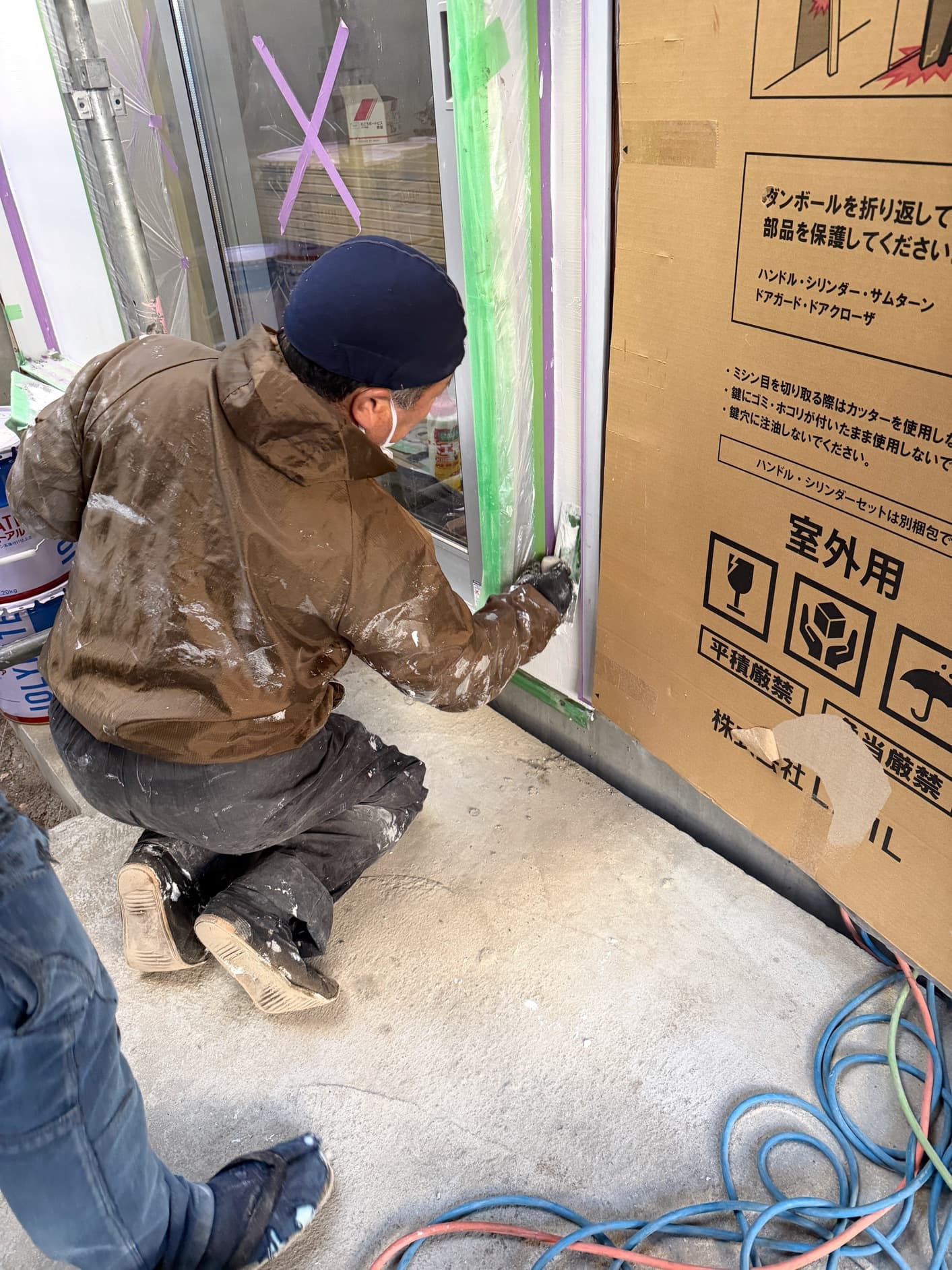

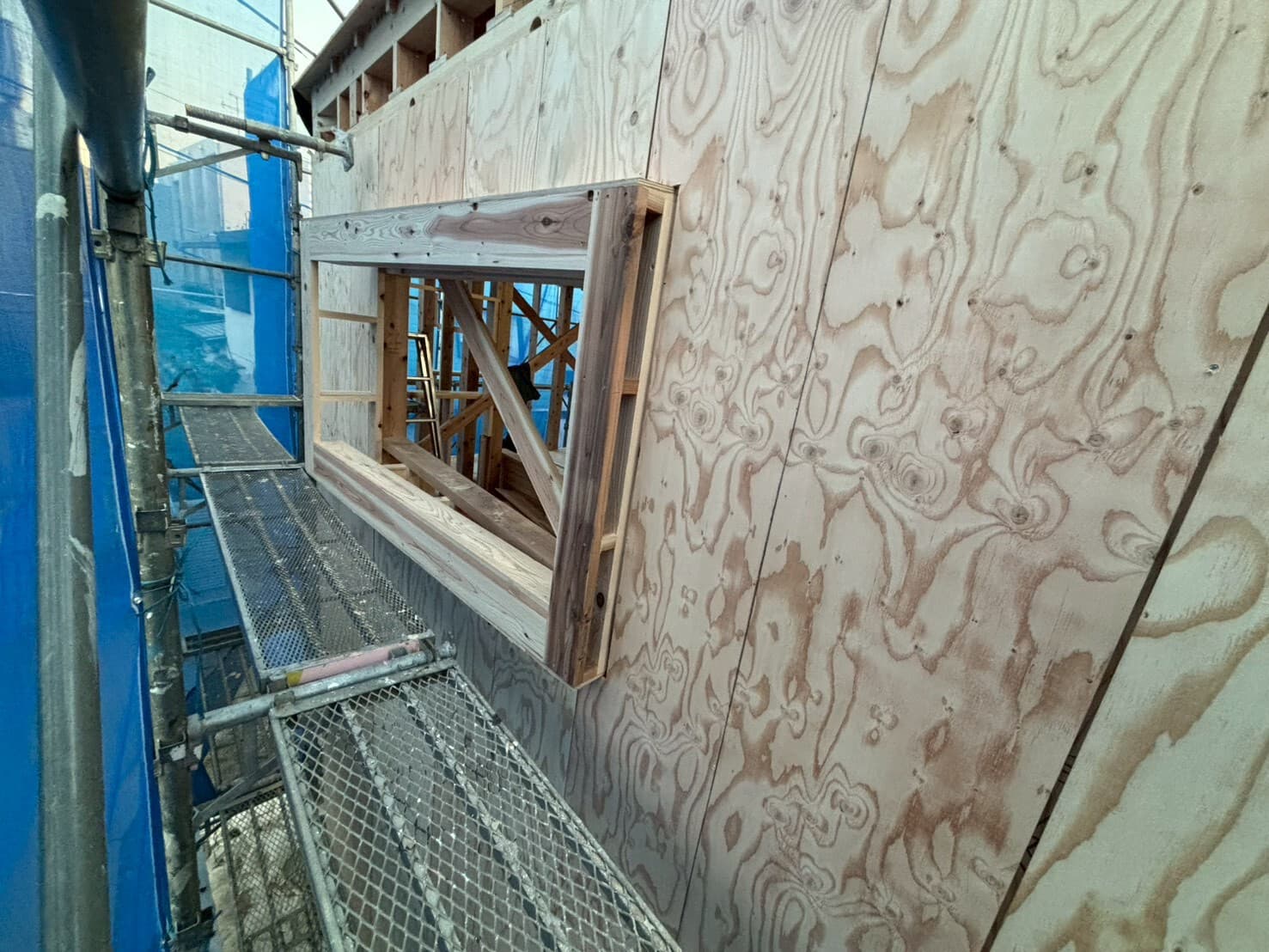

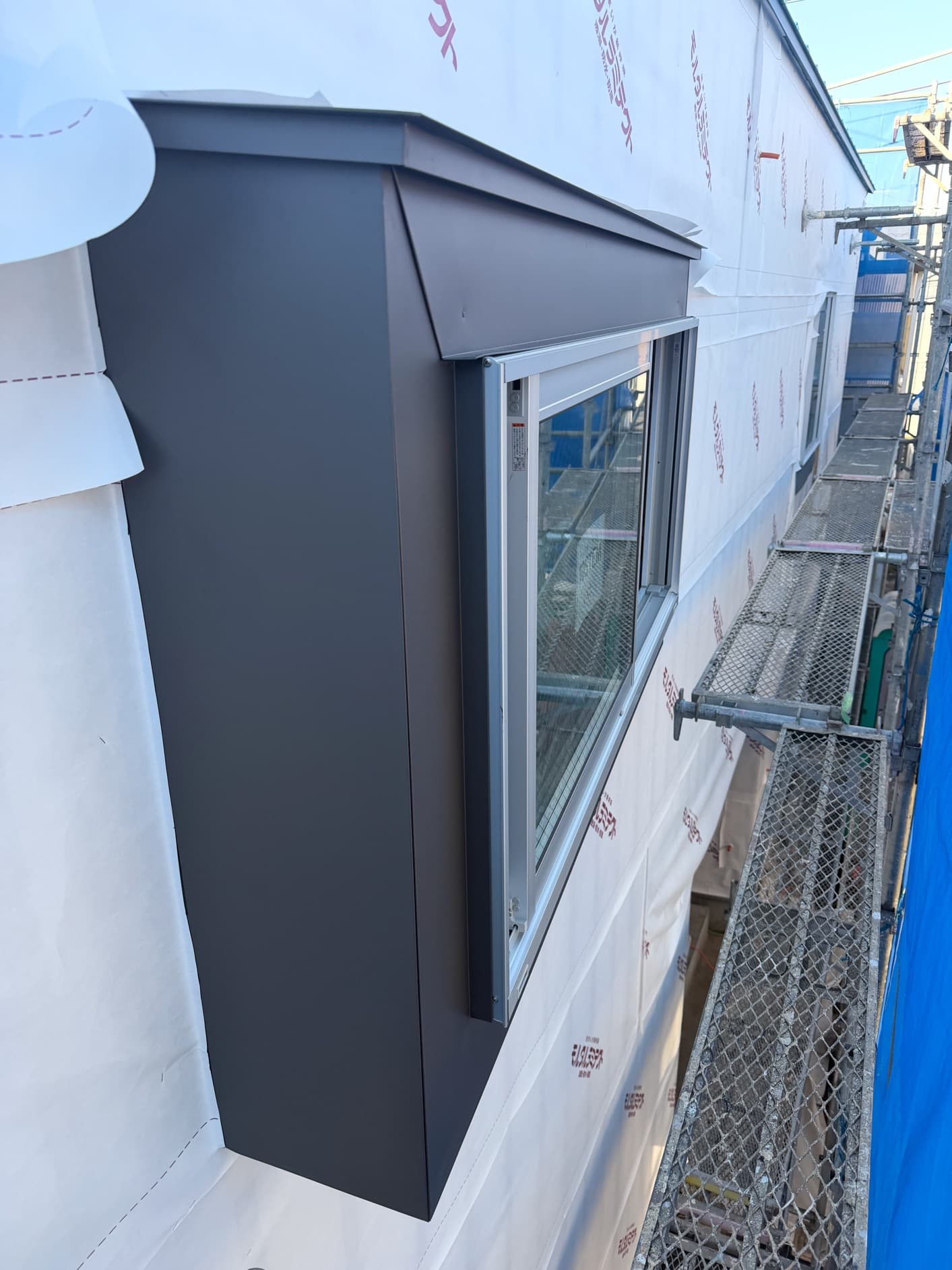

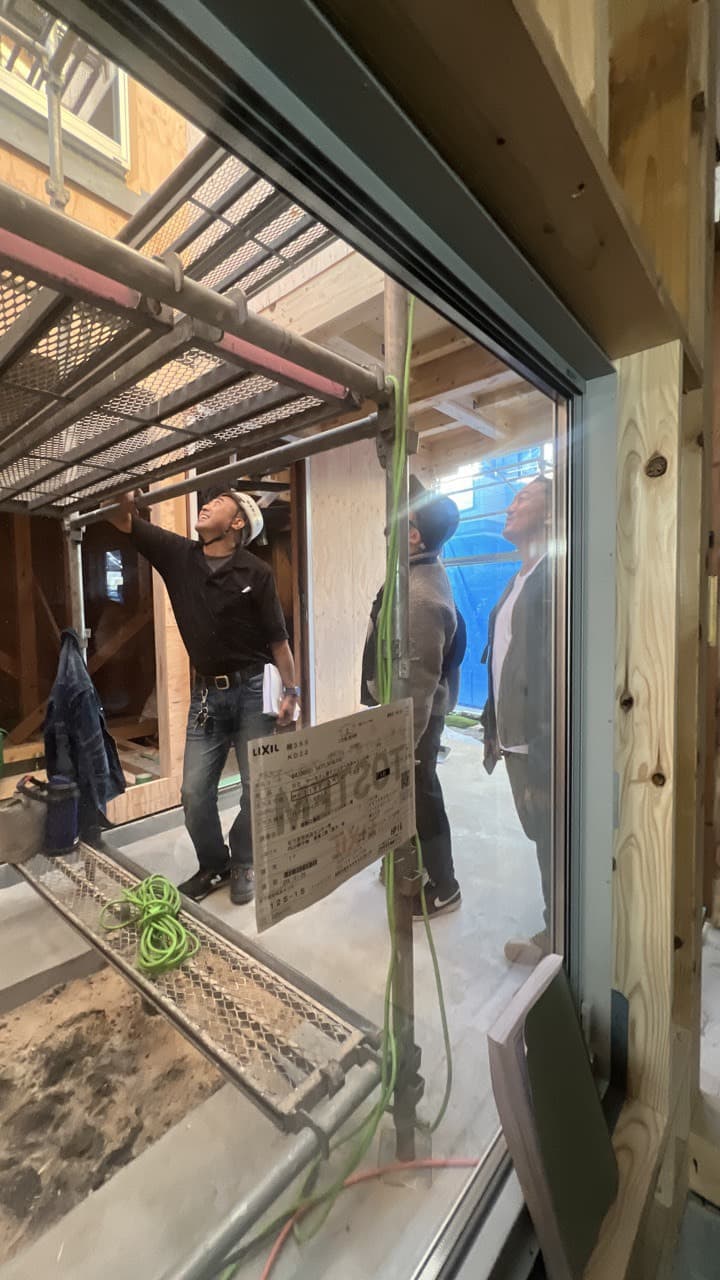

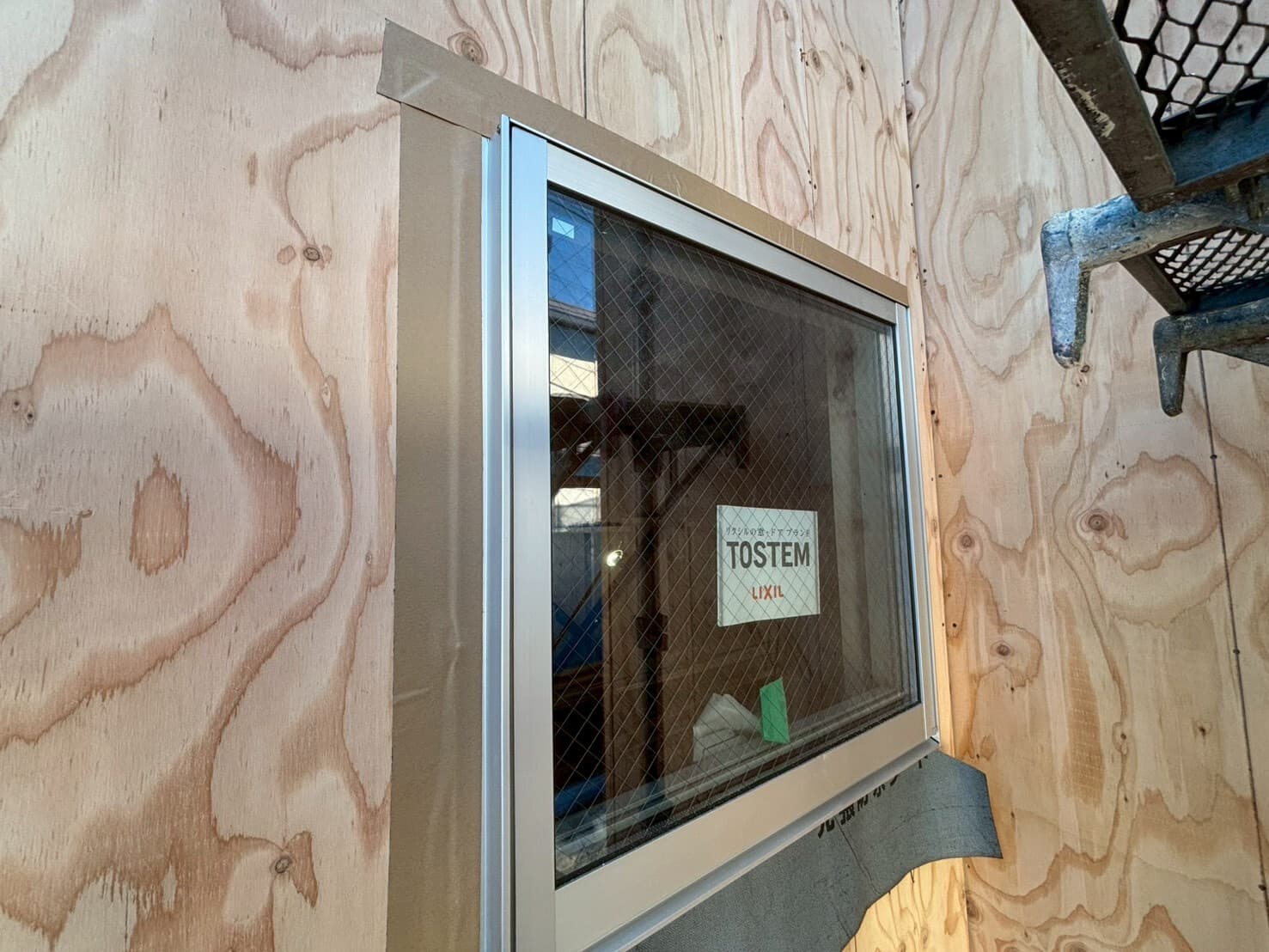

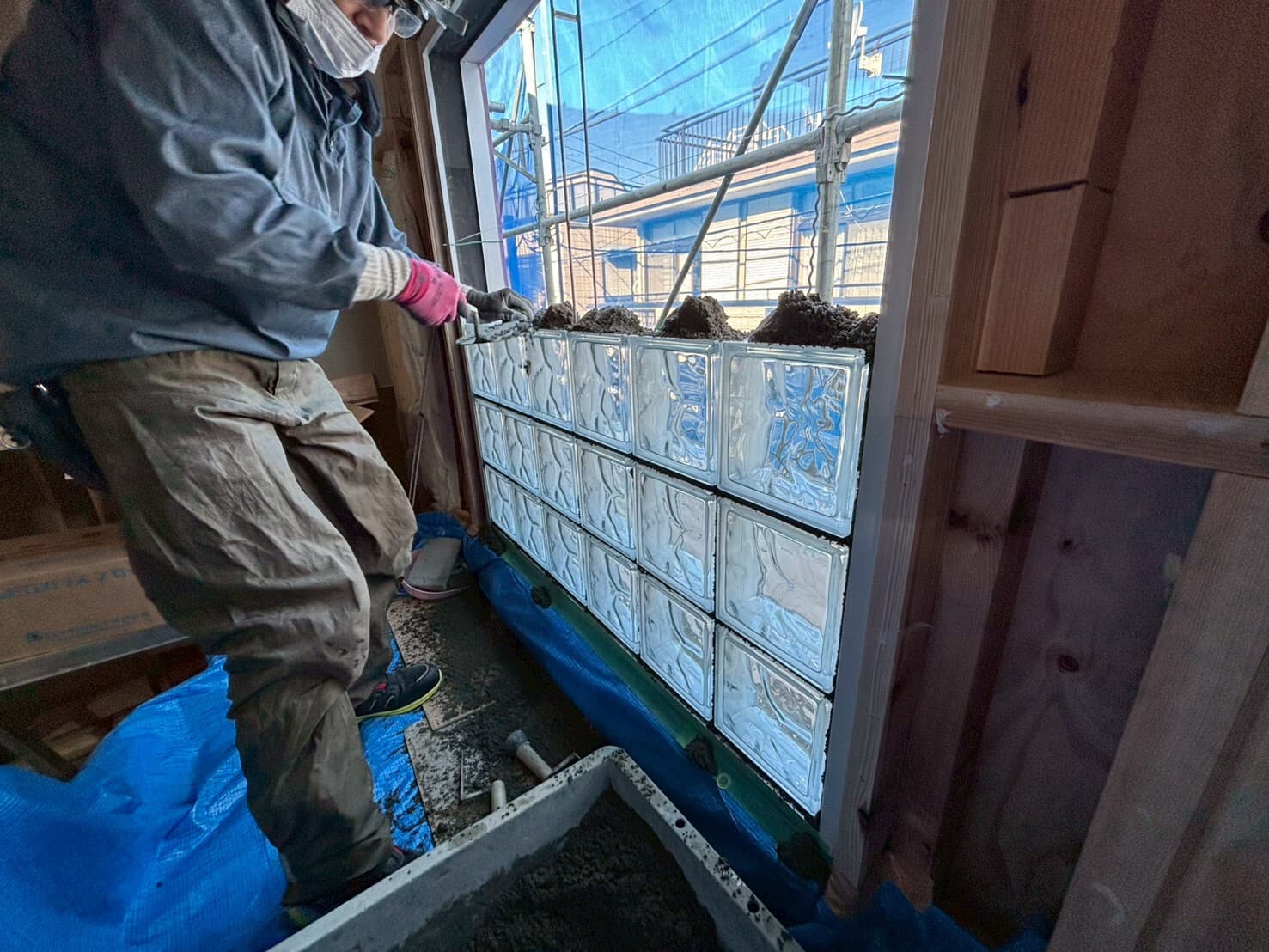

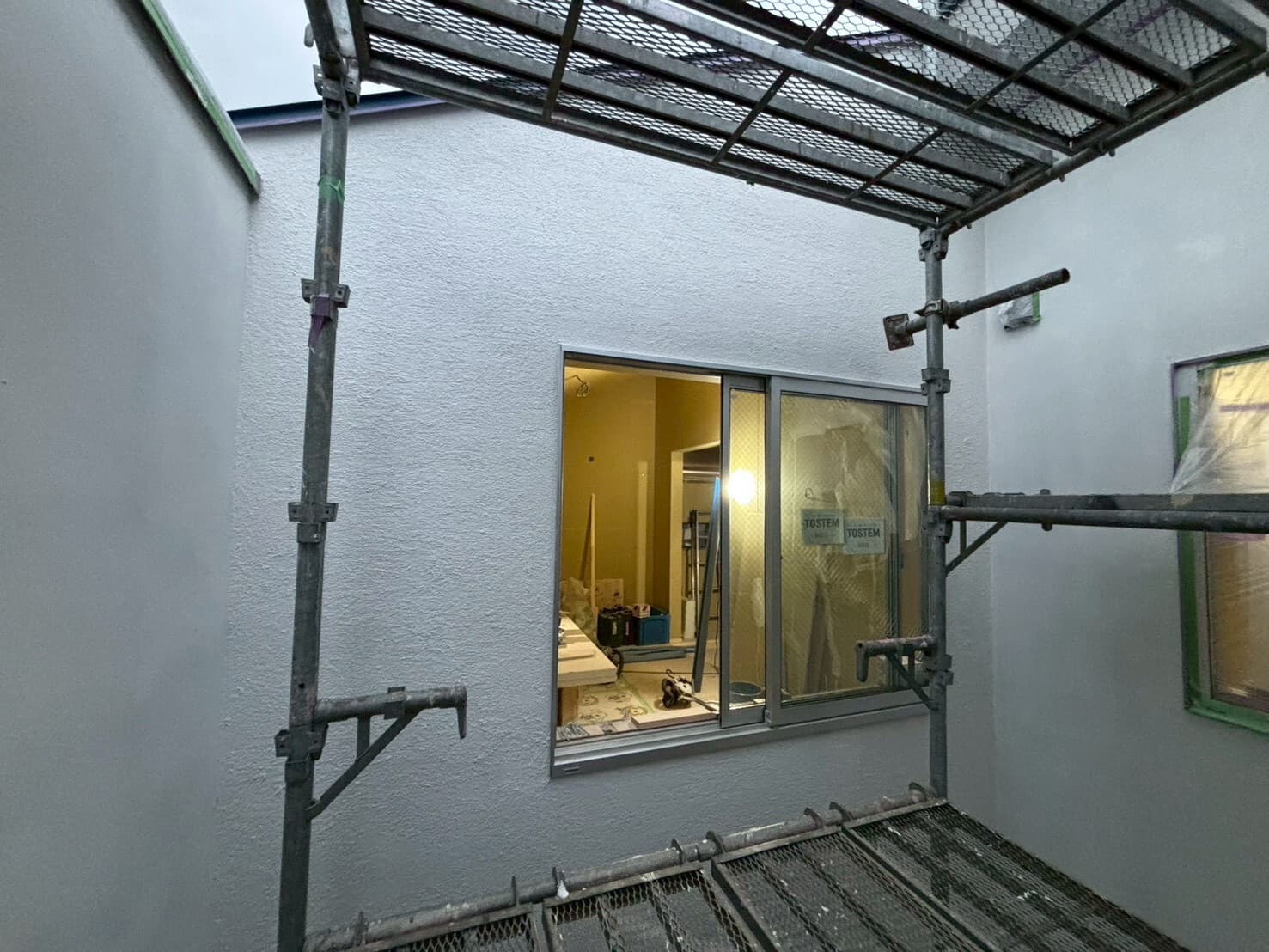

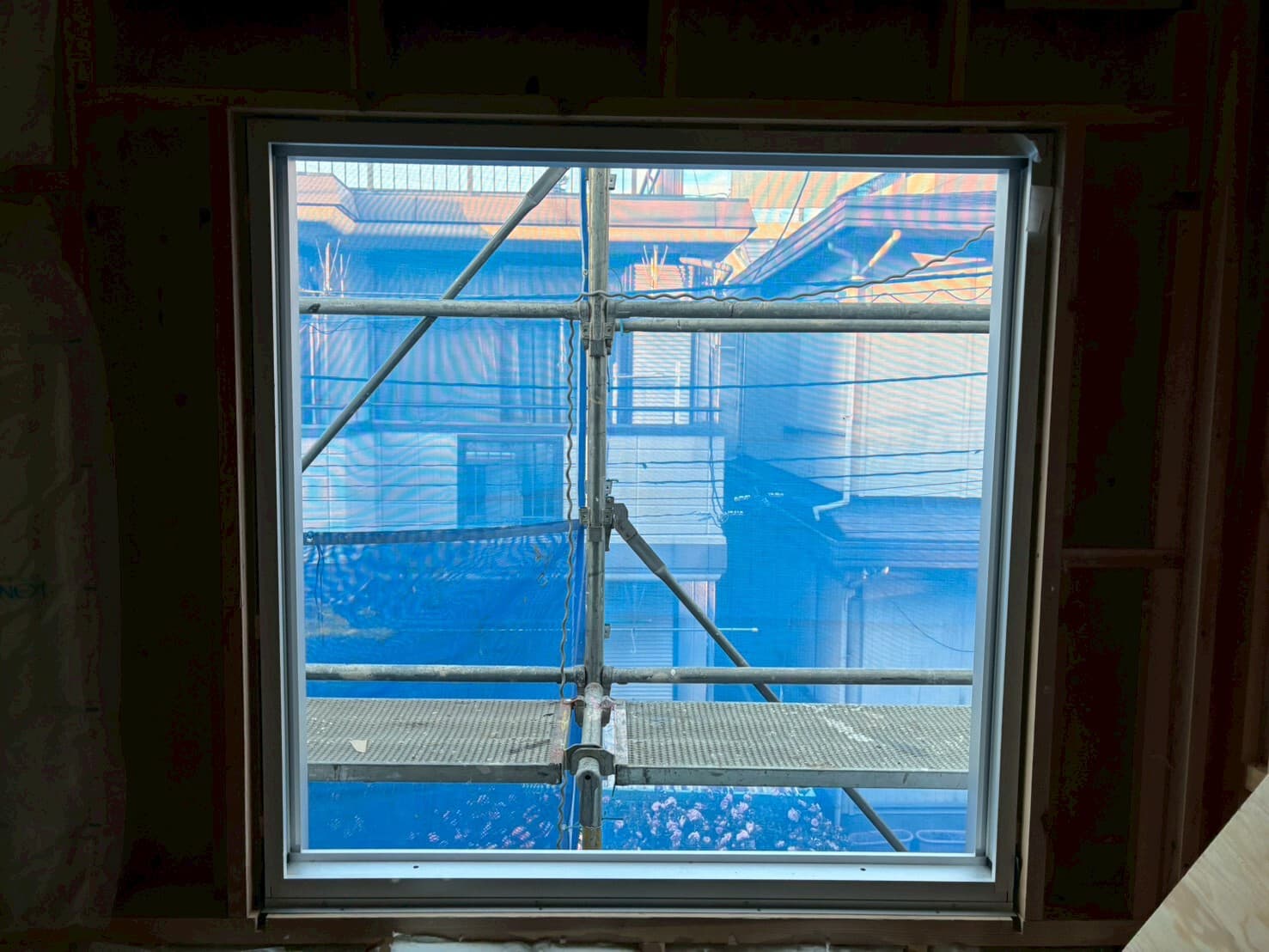

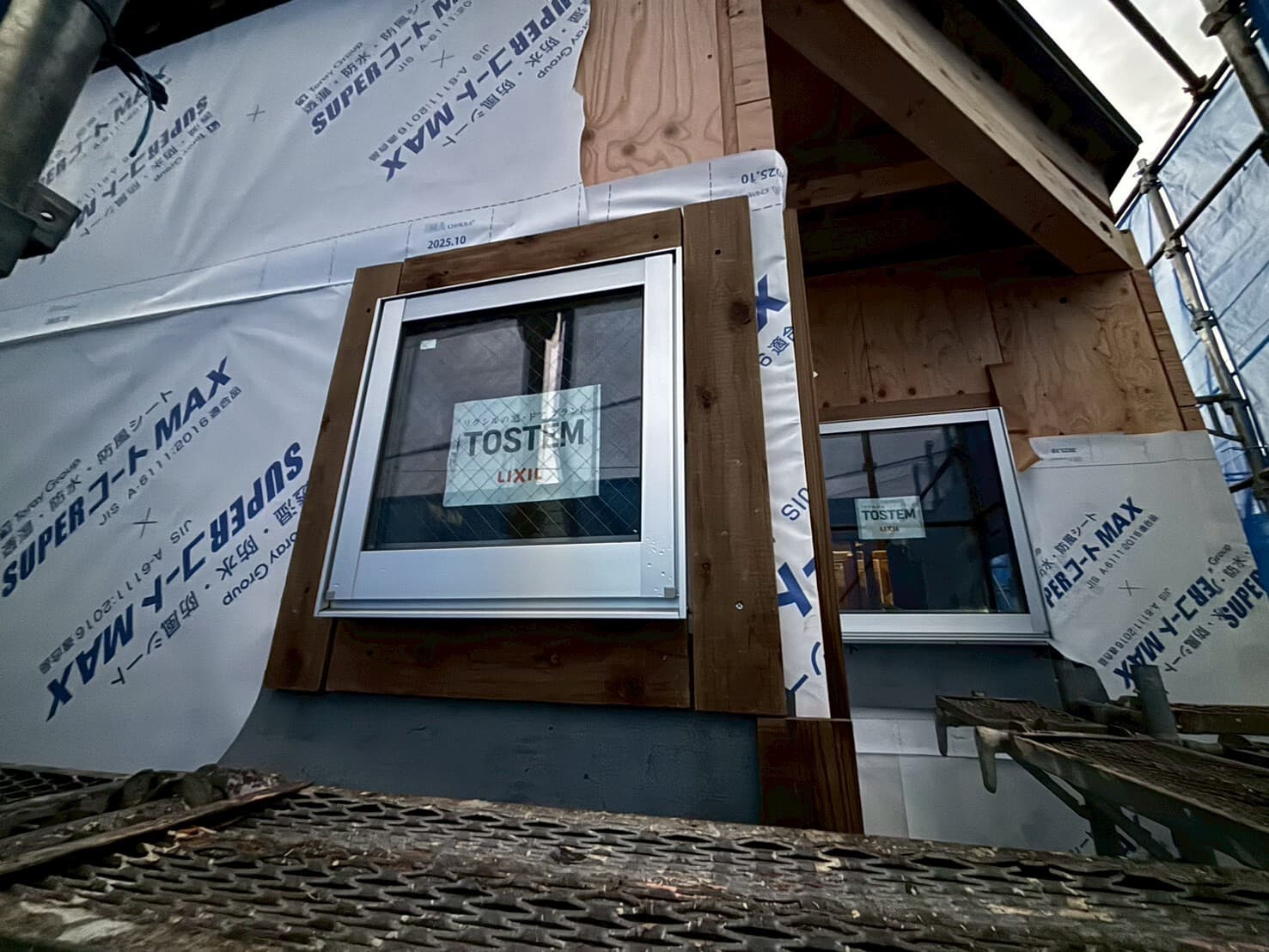

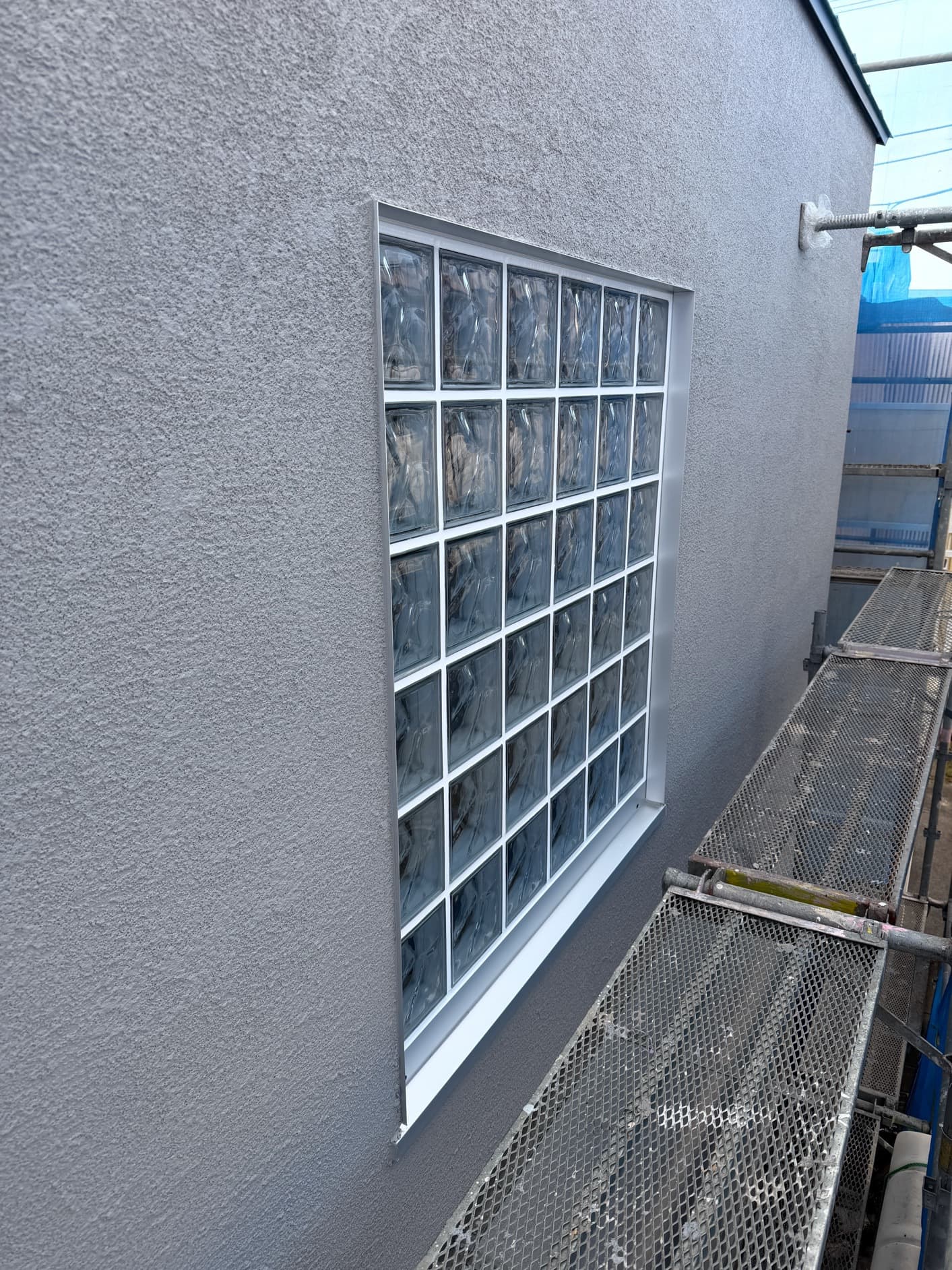

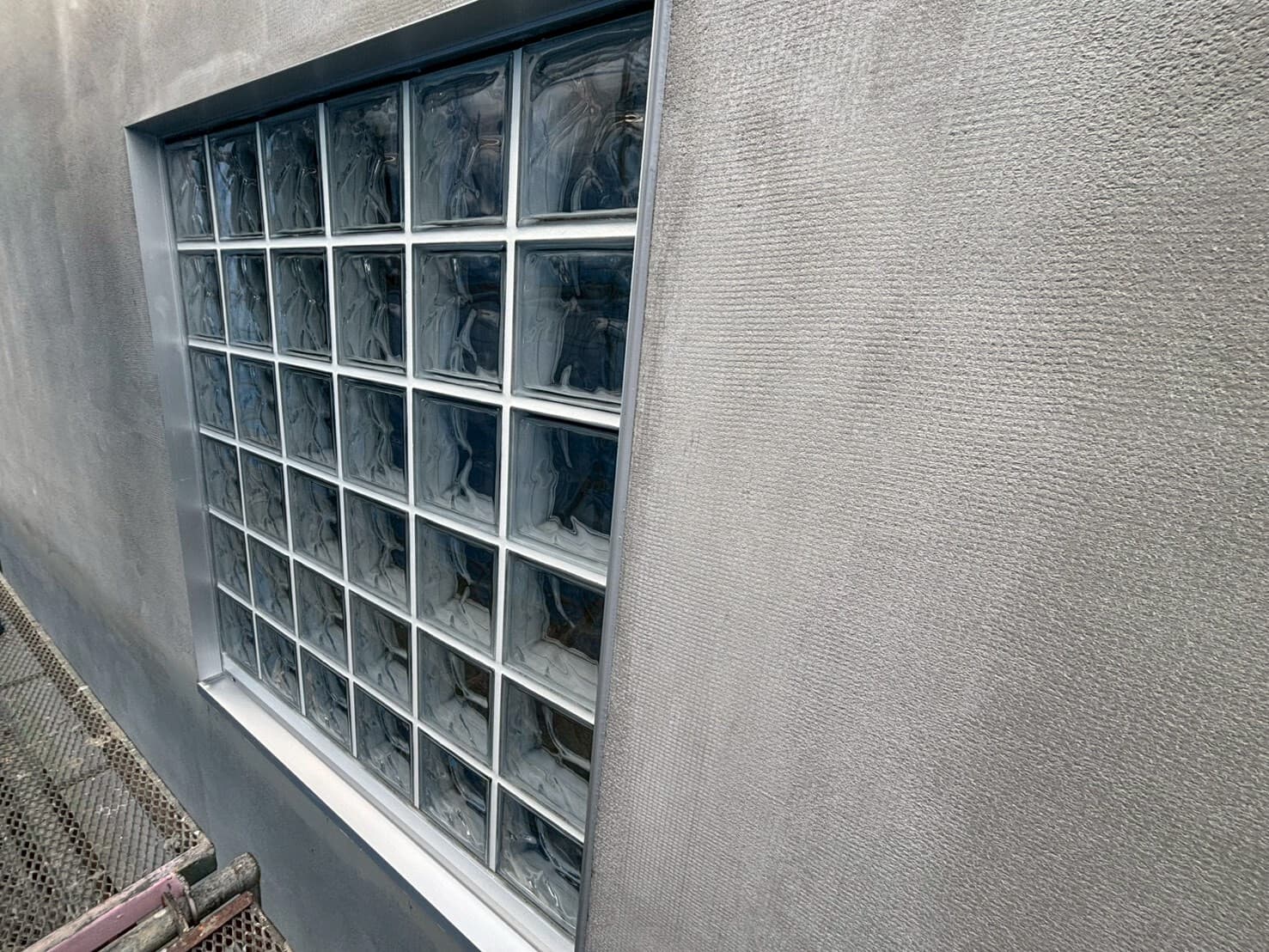

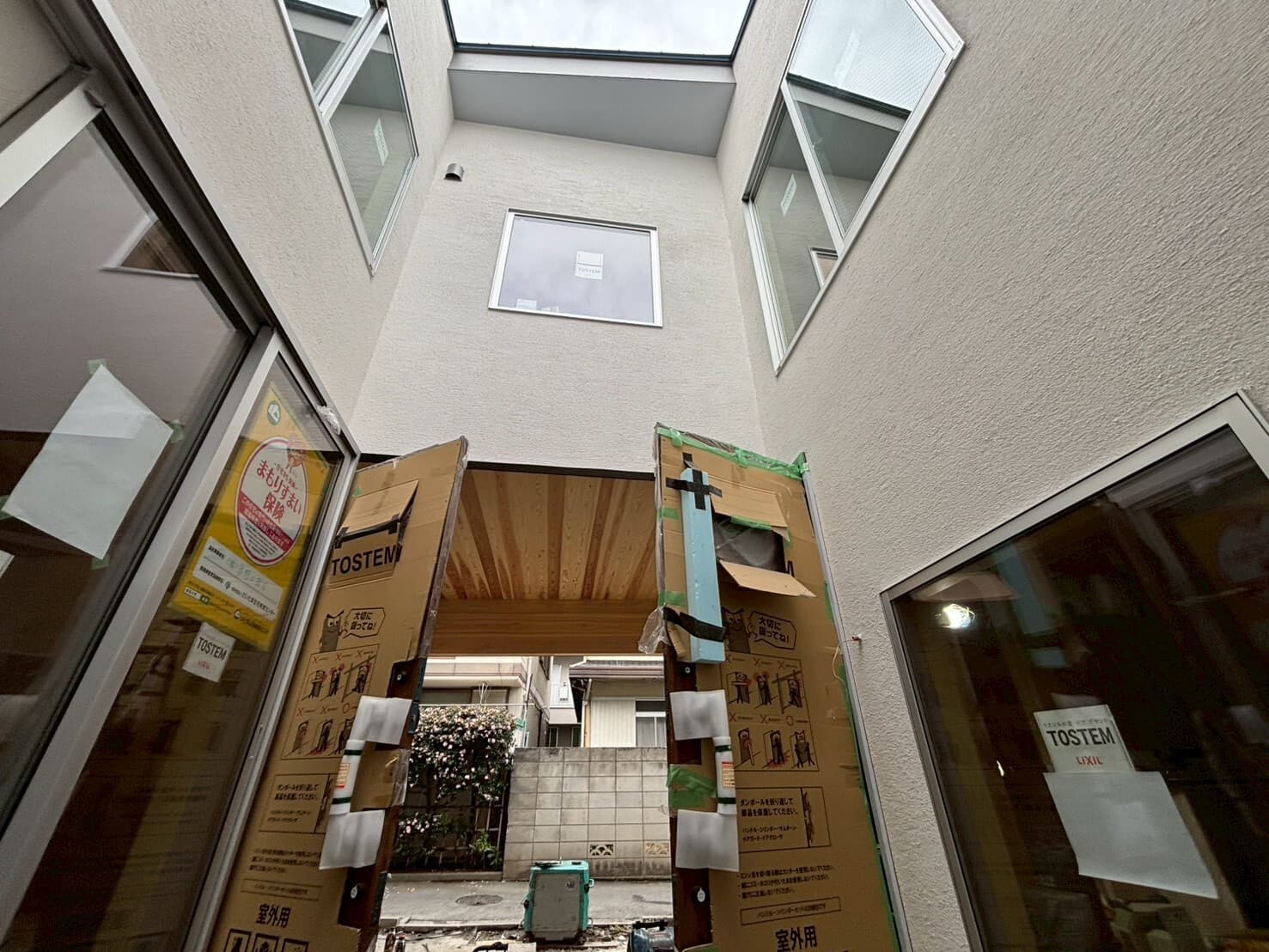

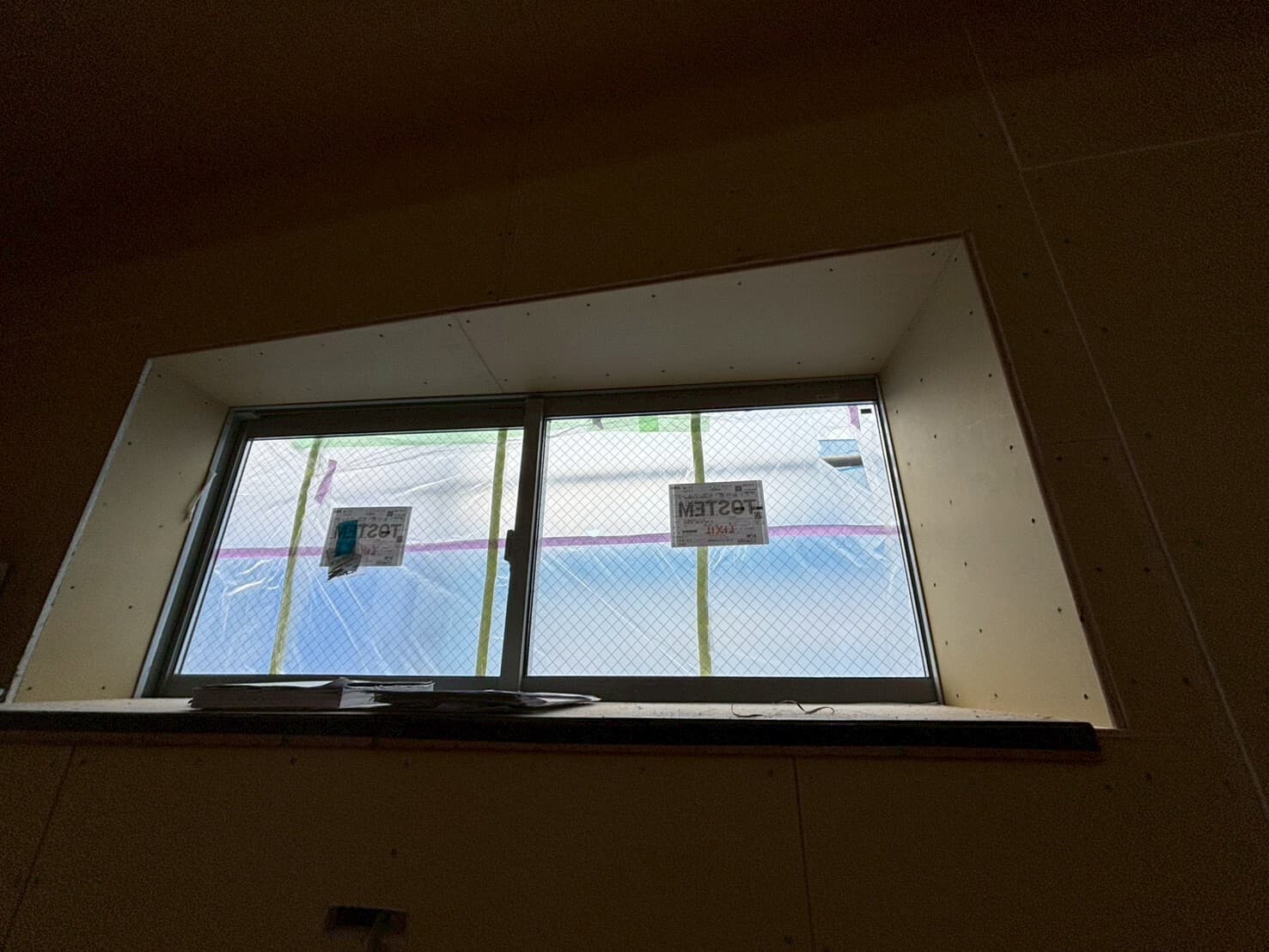

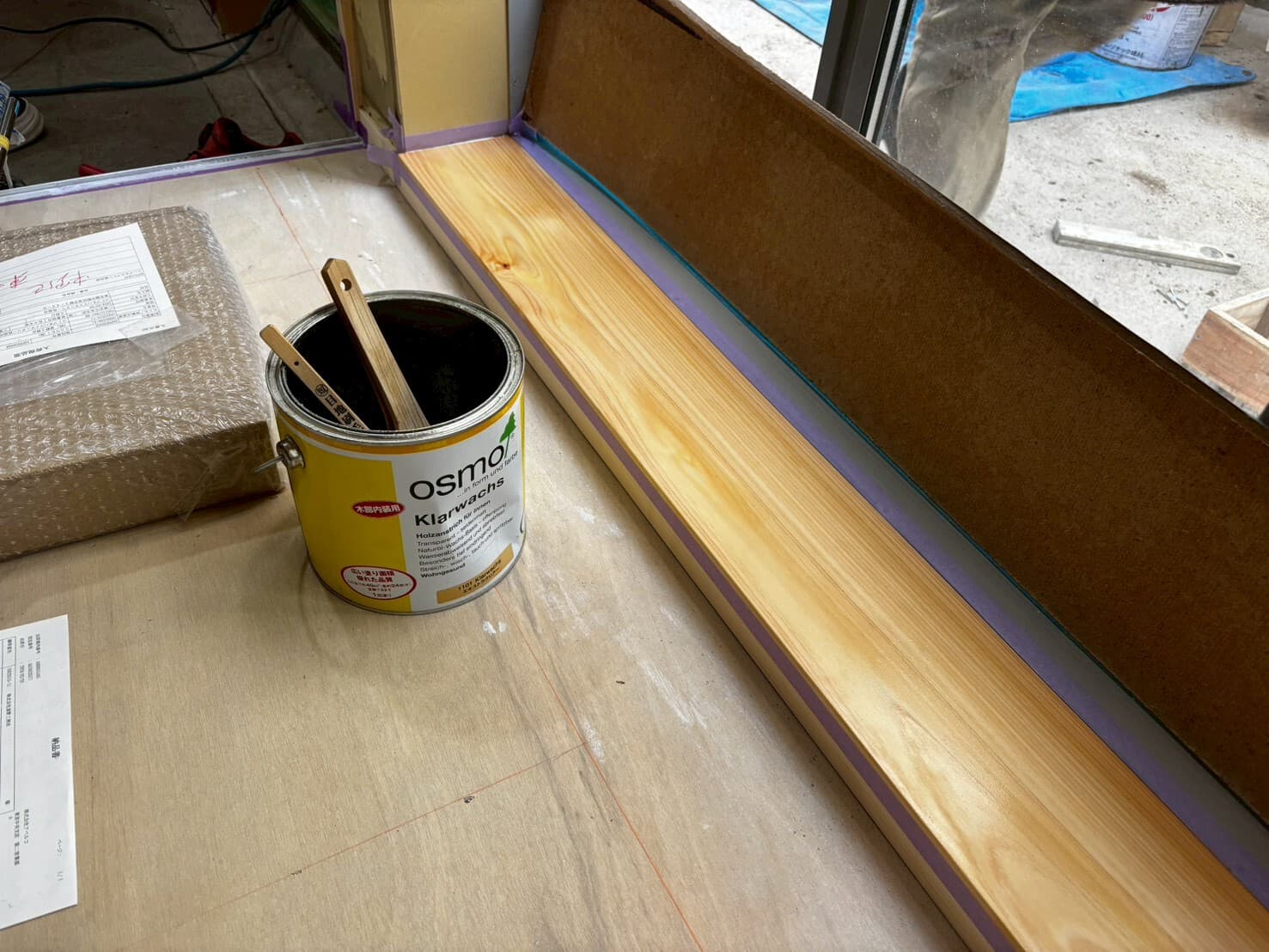

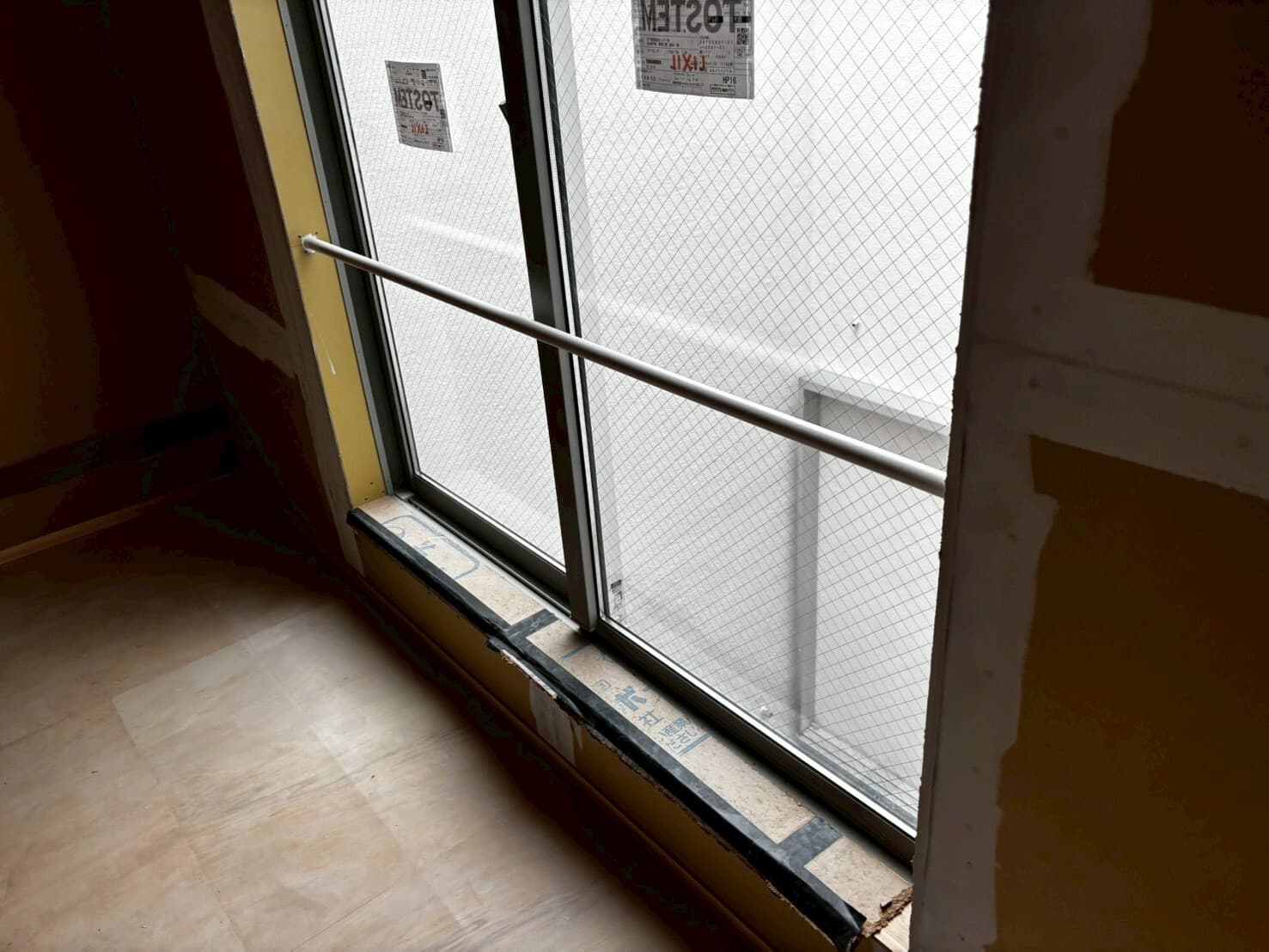

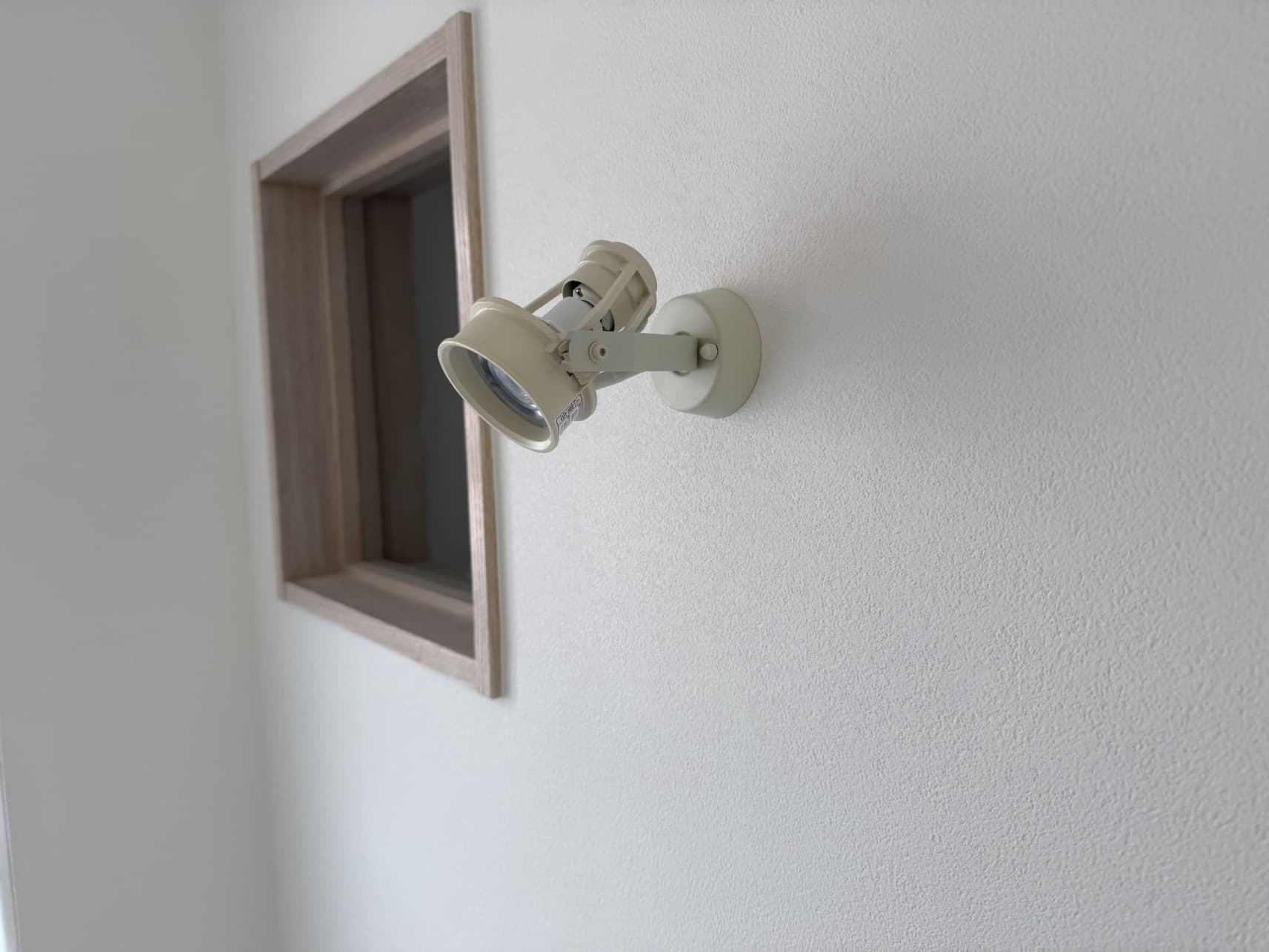

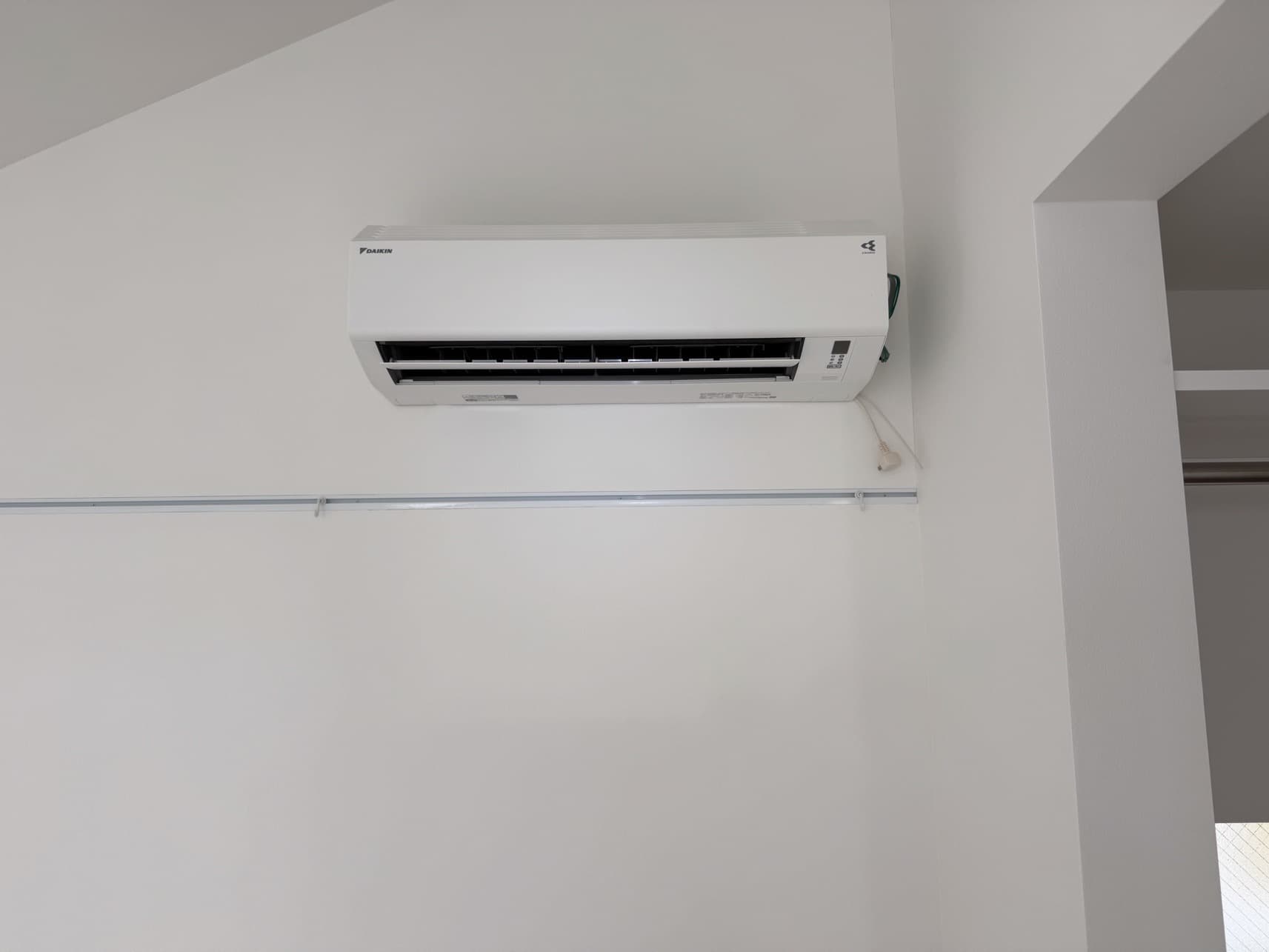

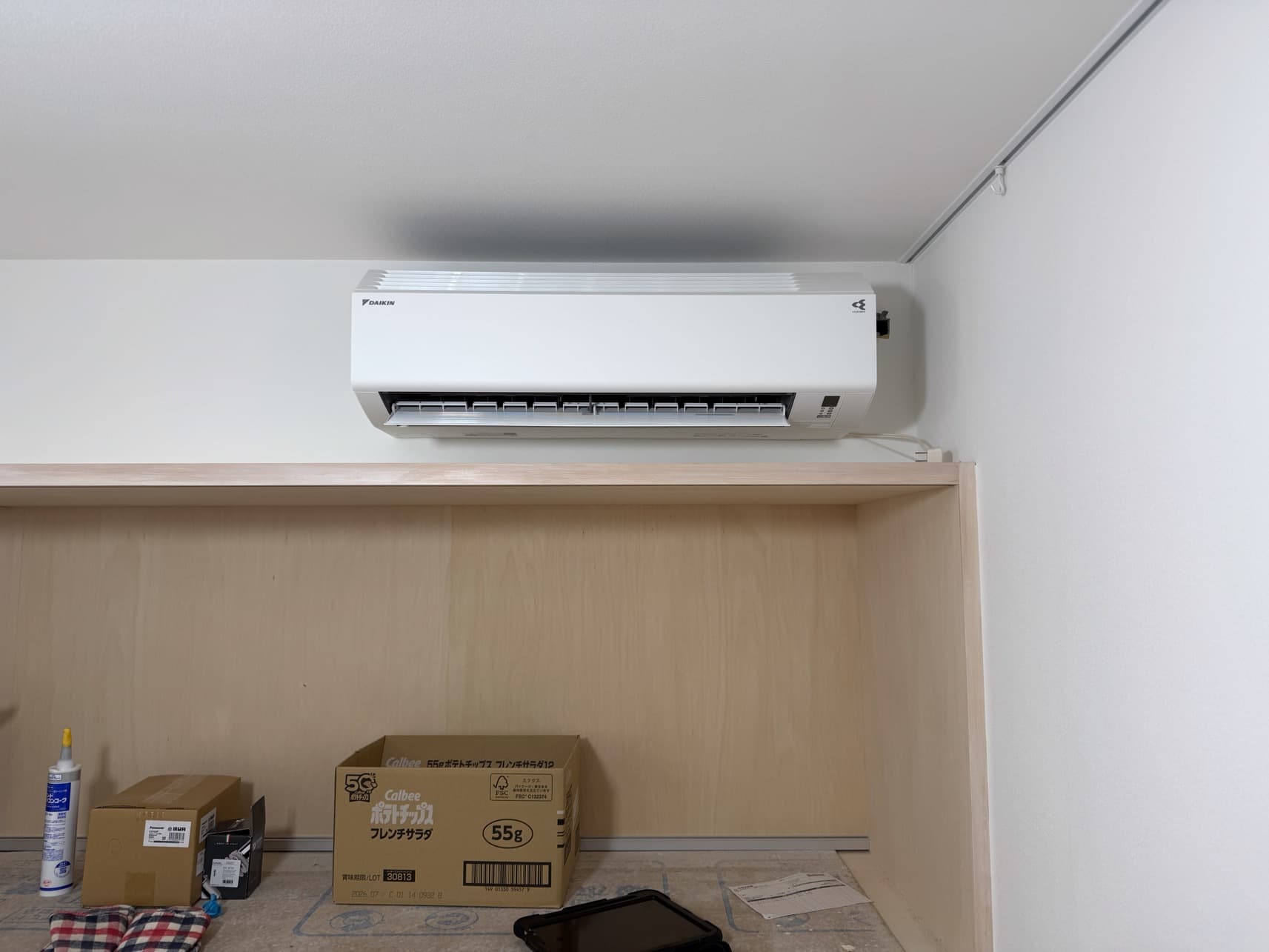

サッシ取付

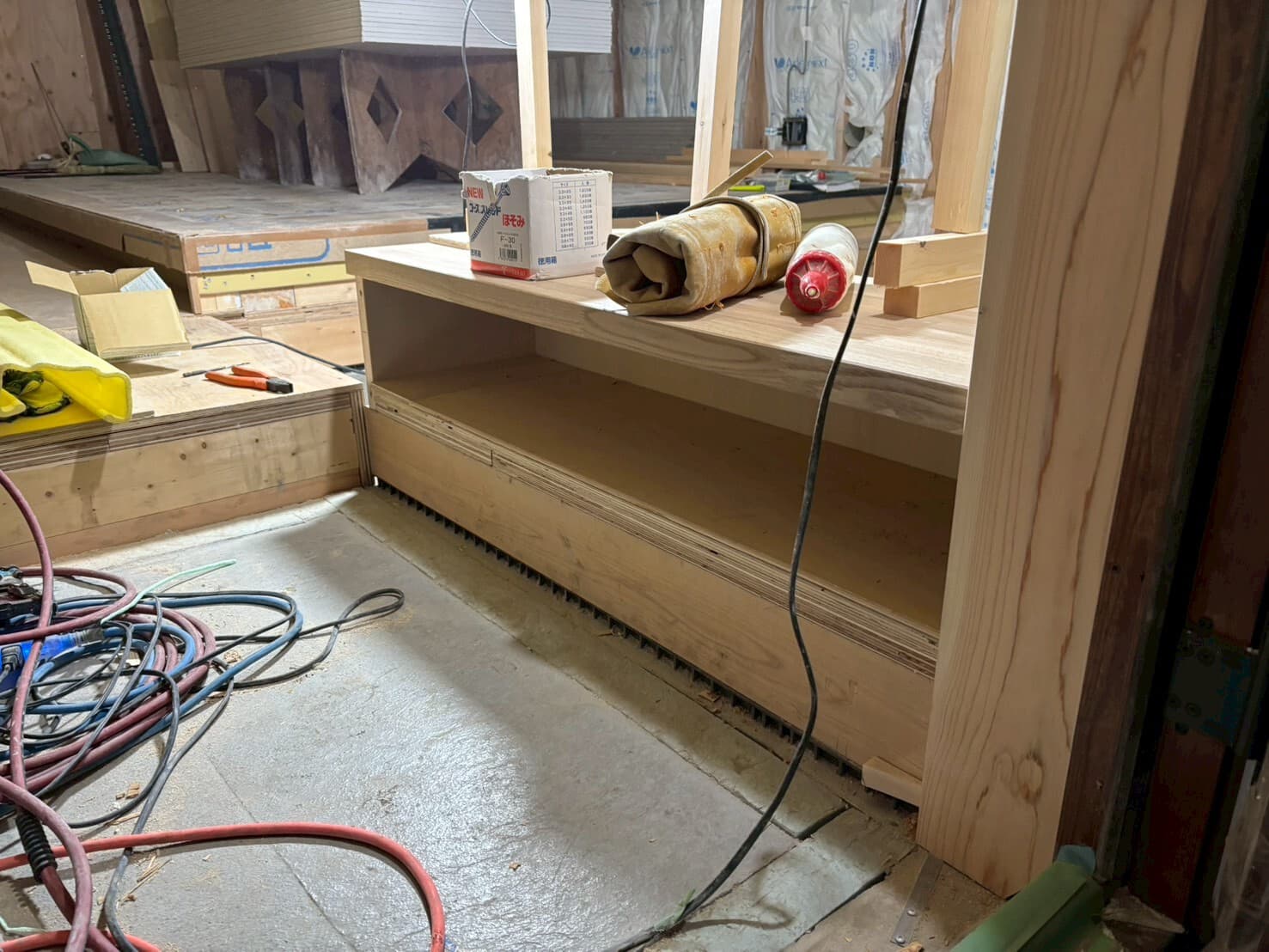

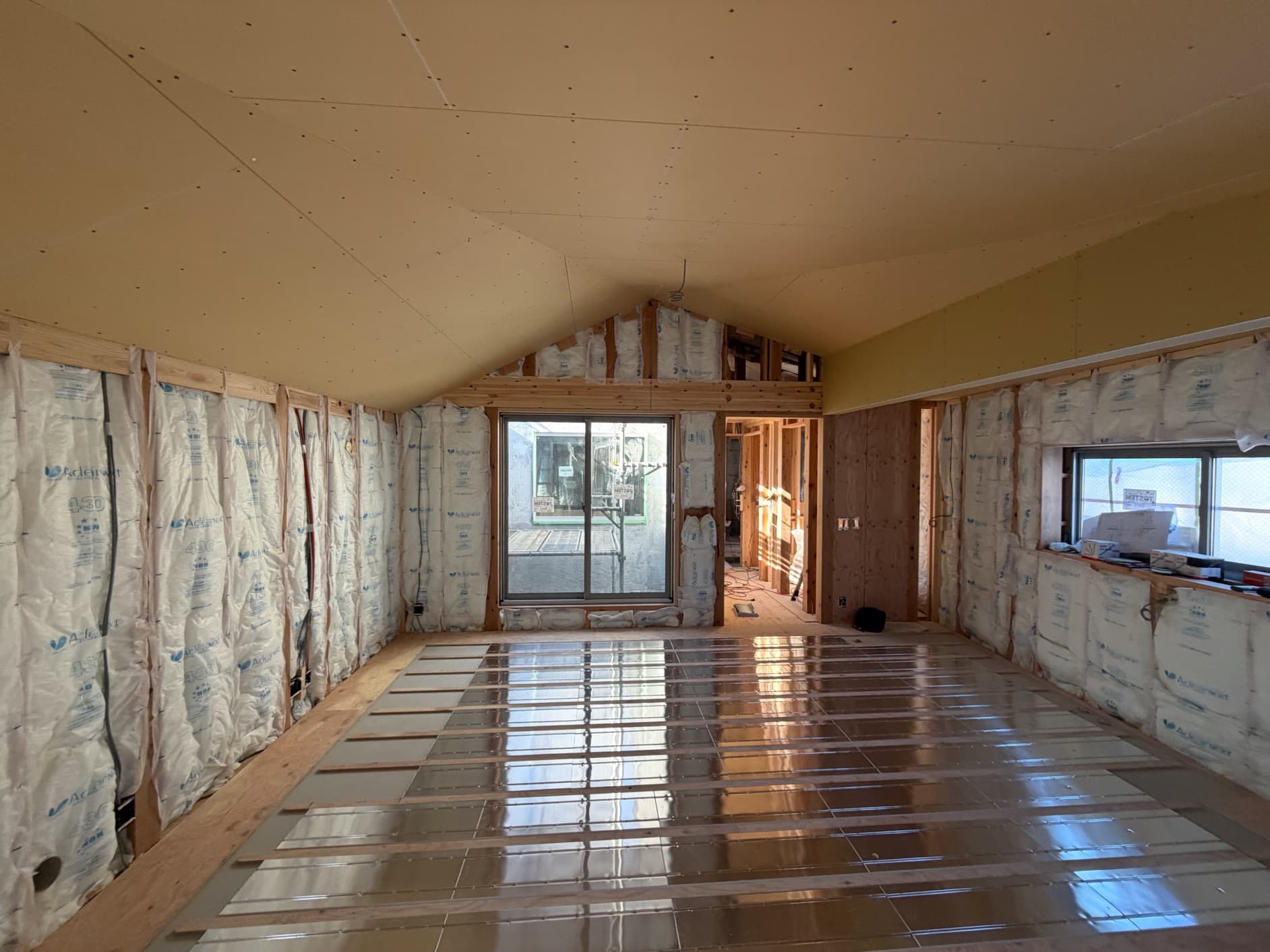

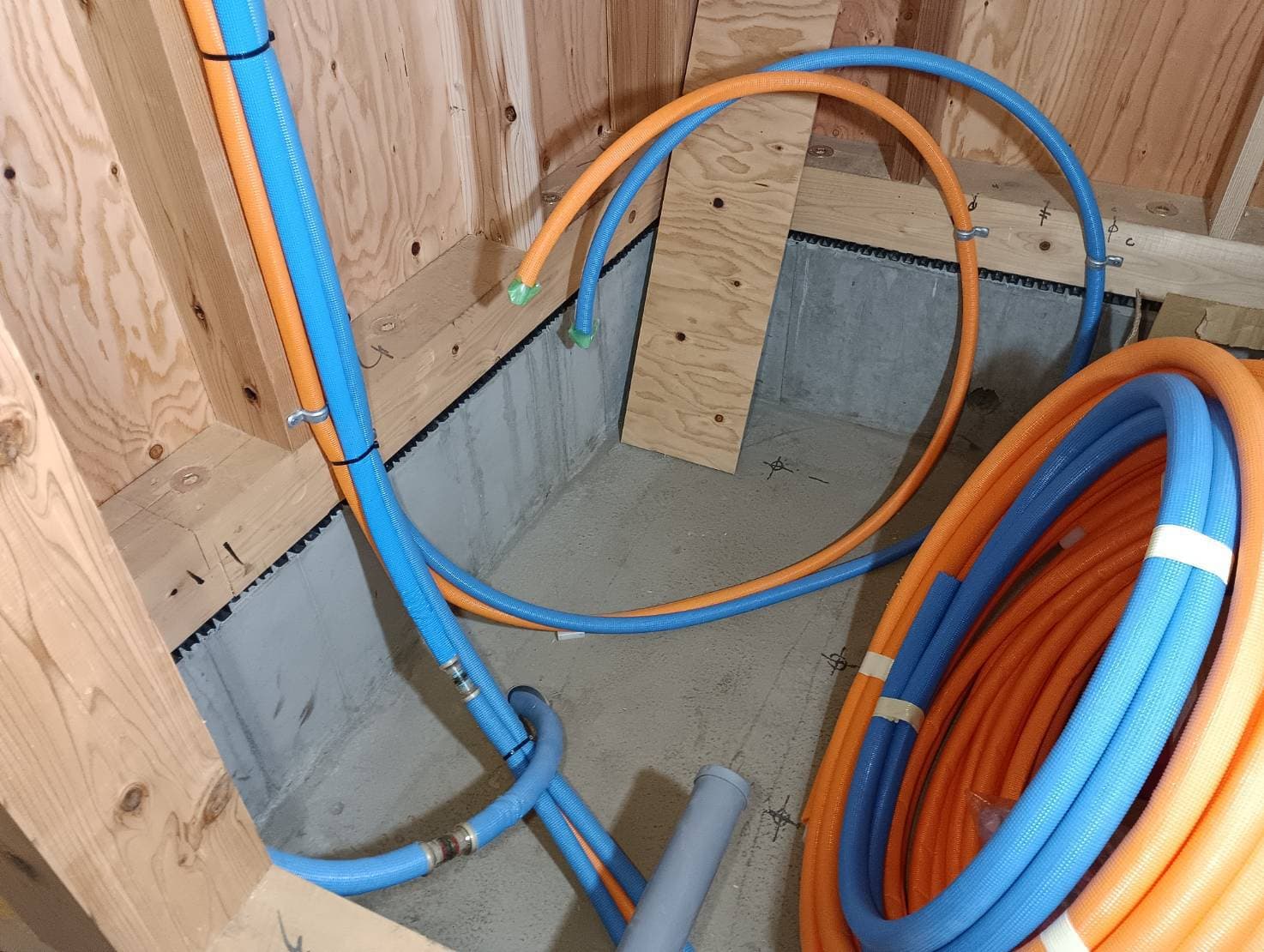

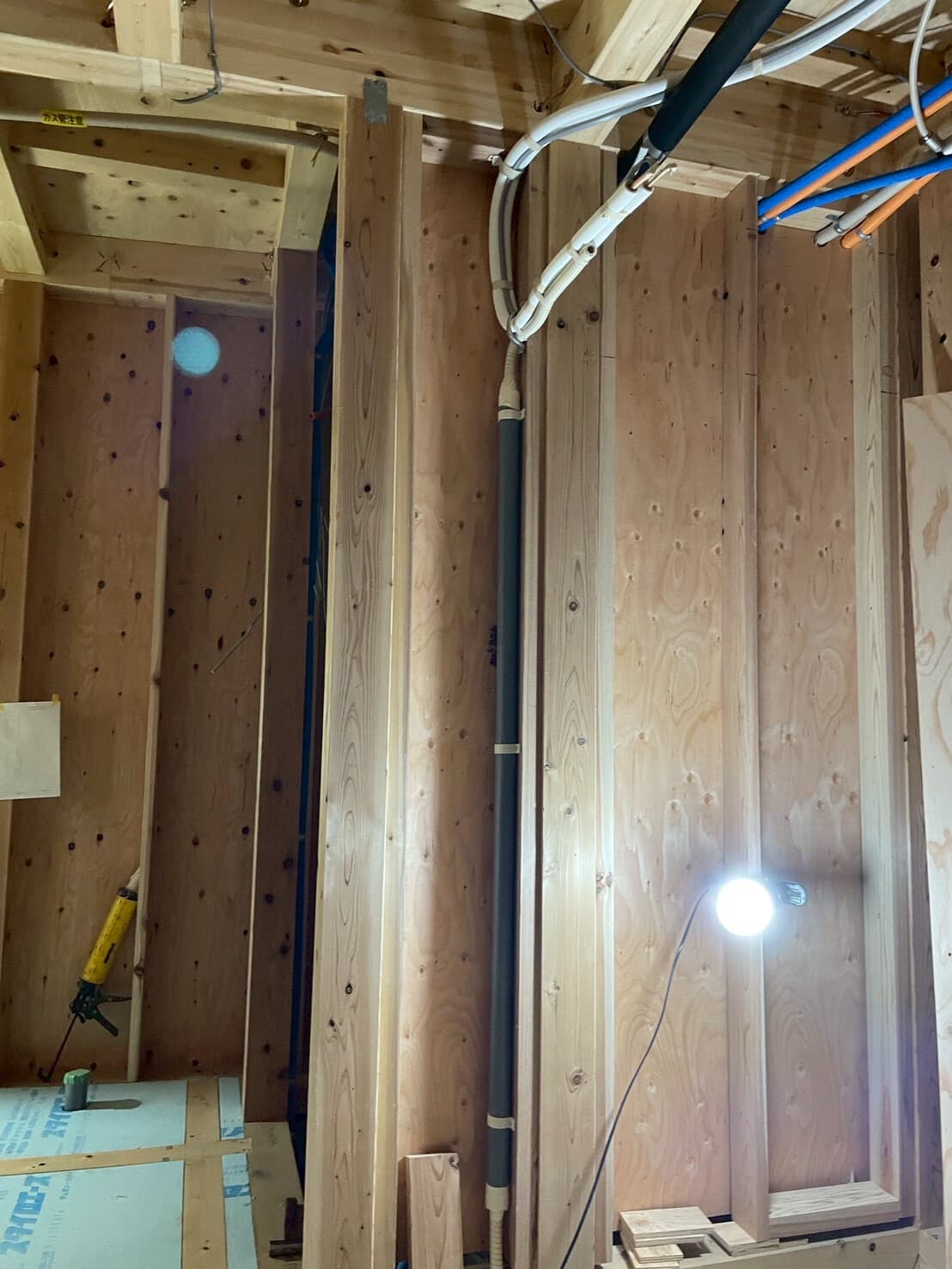

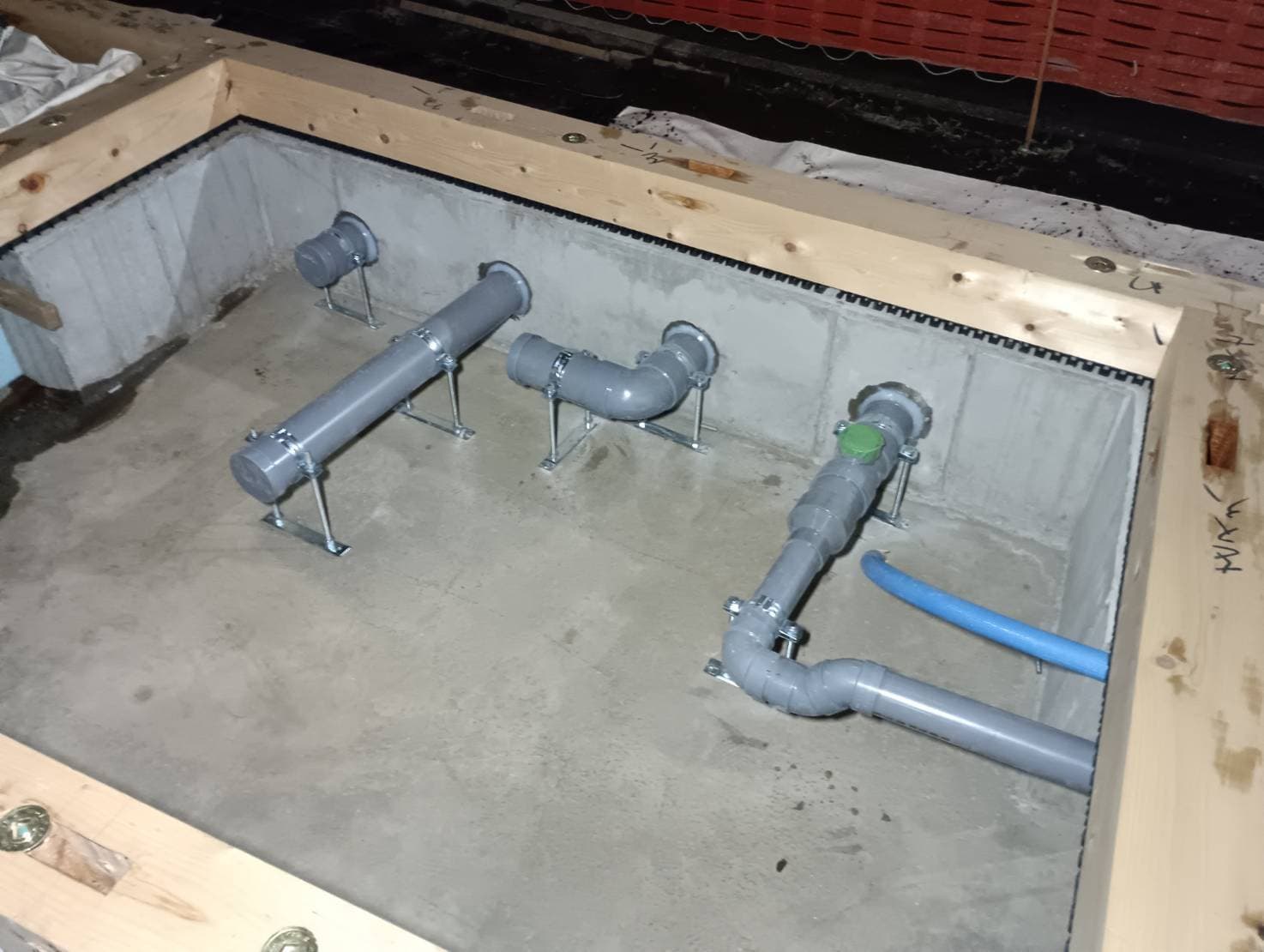

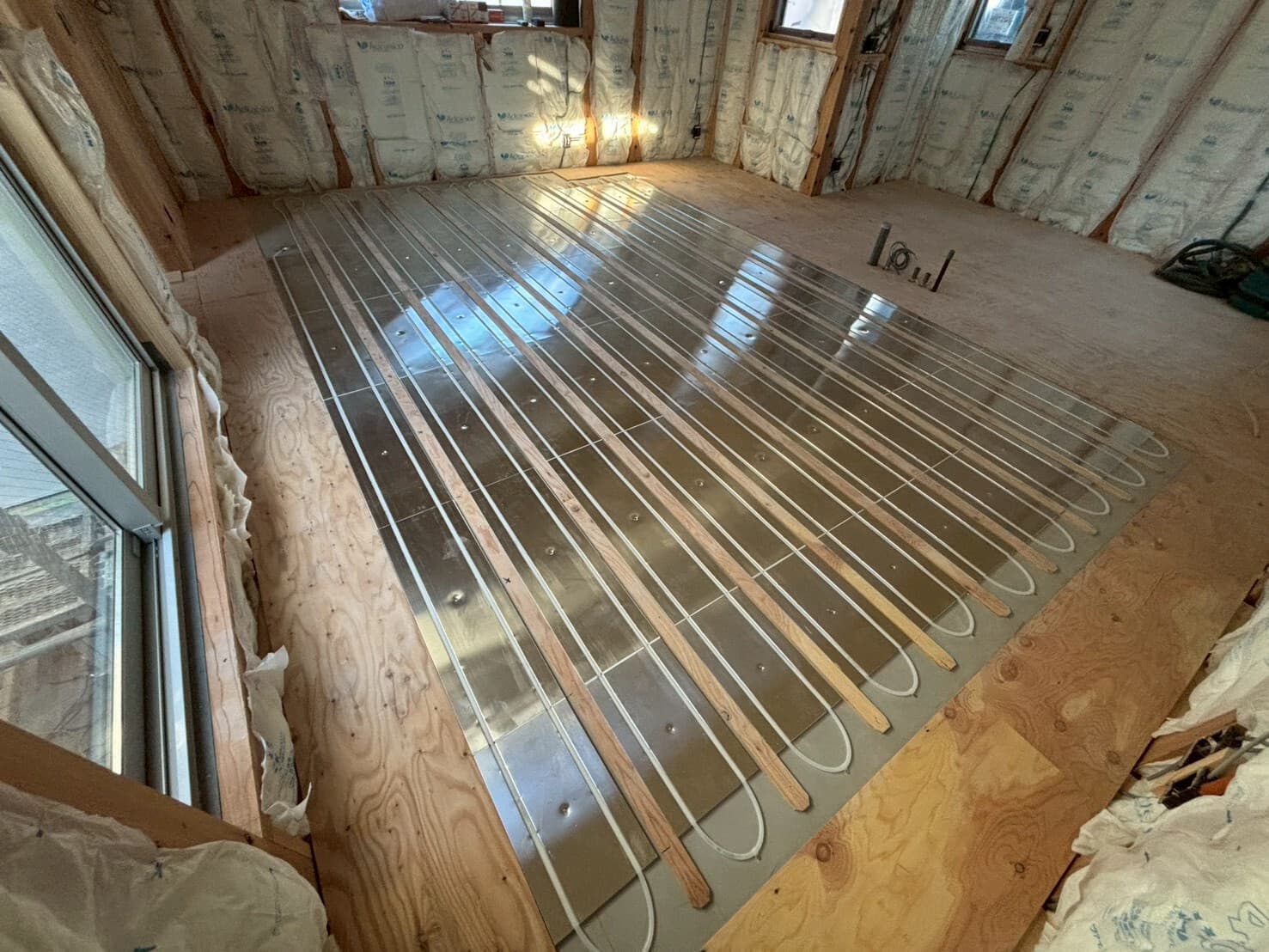

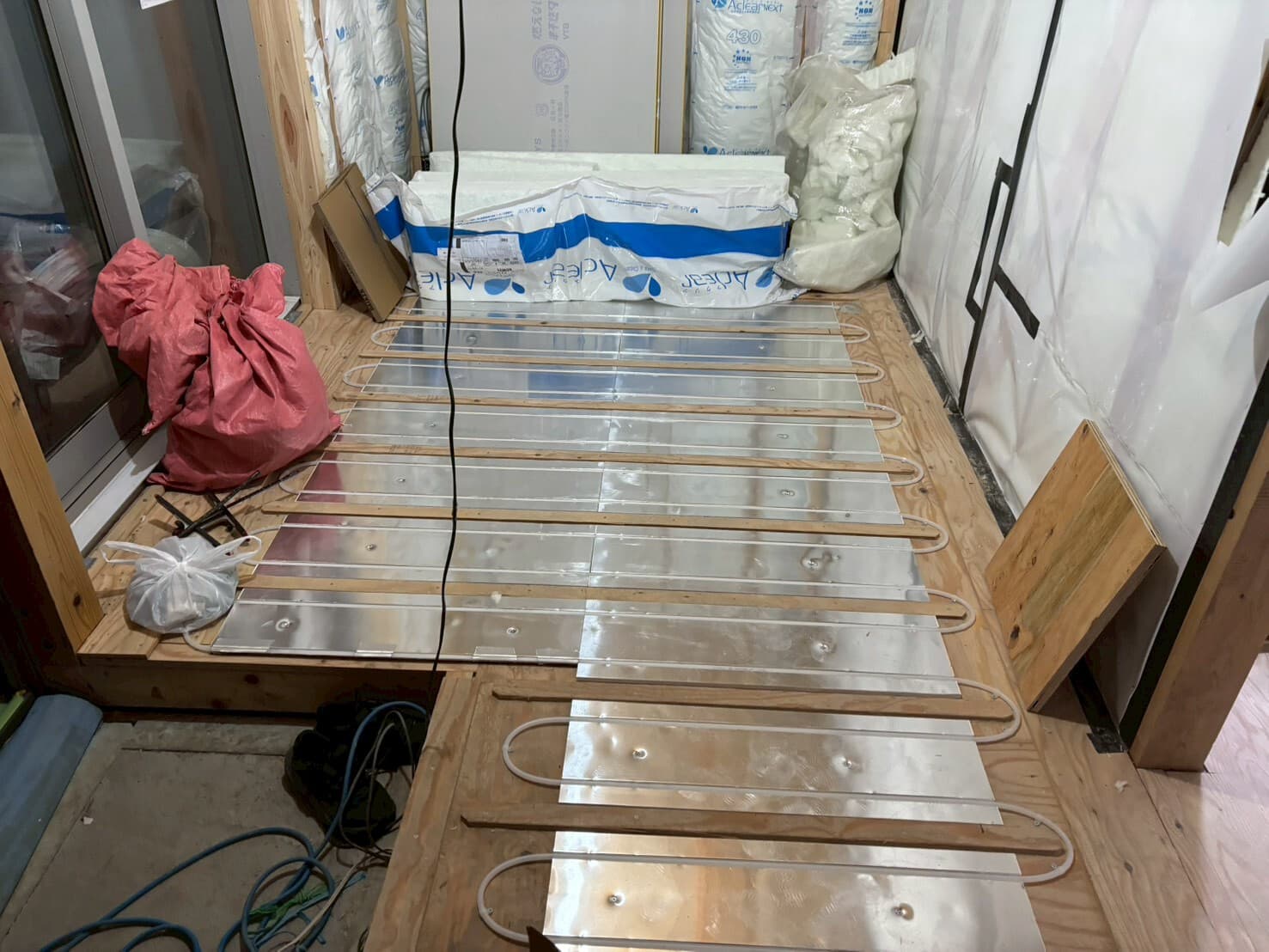

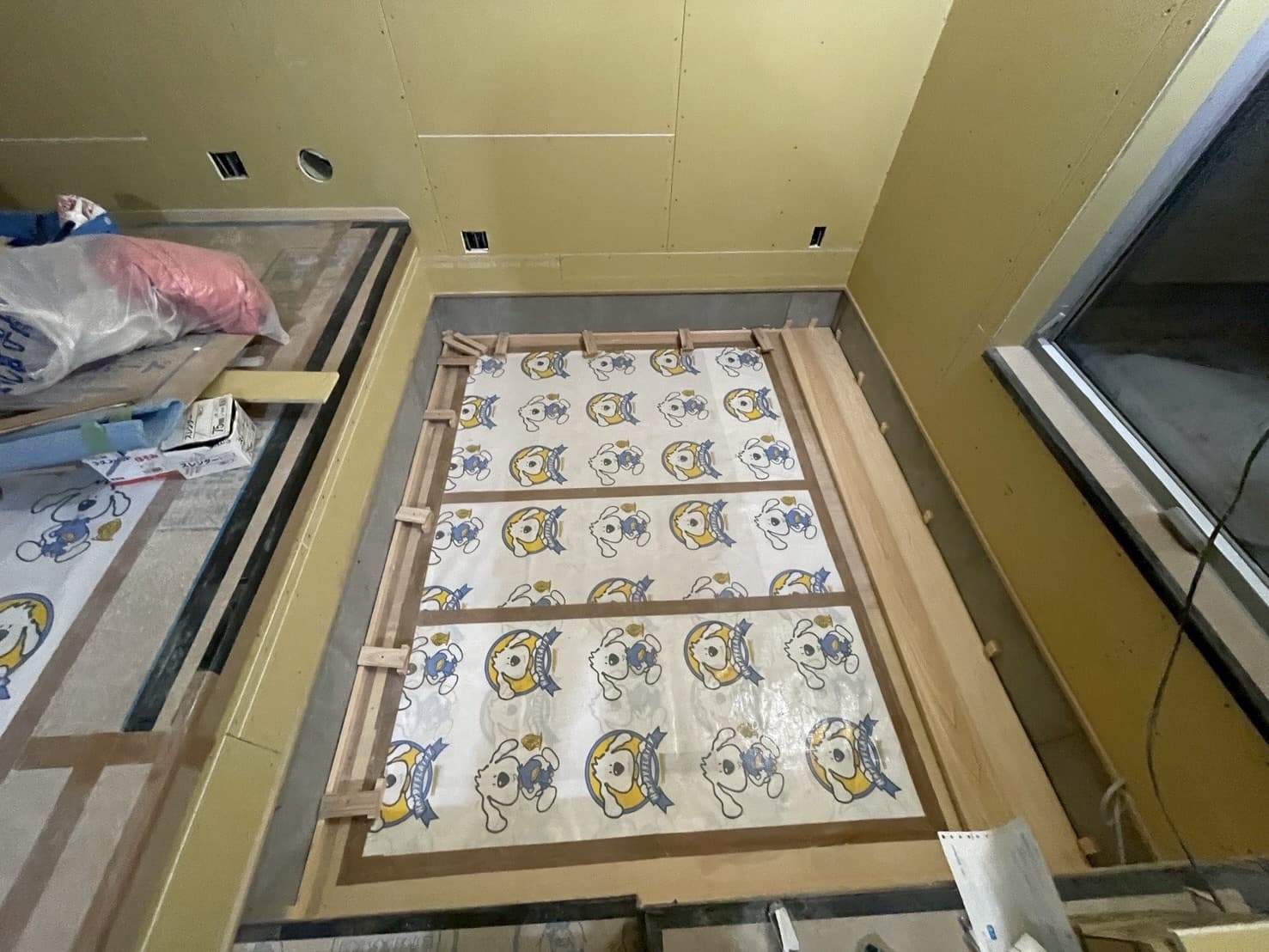

床暖配管

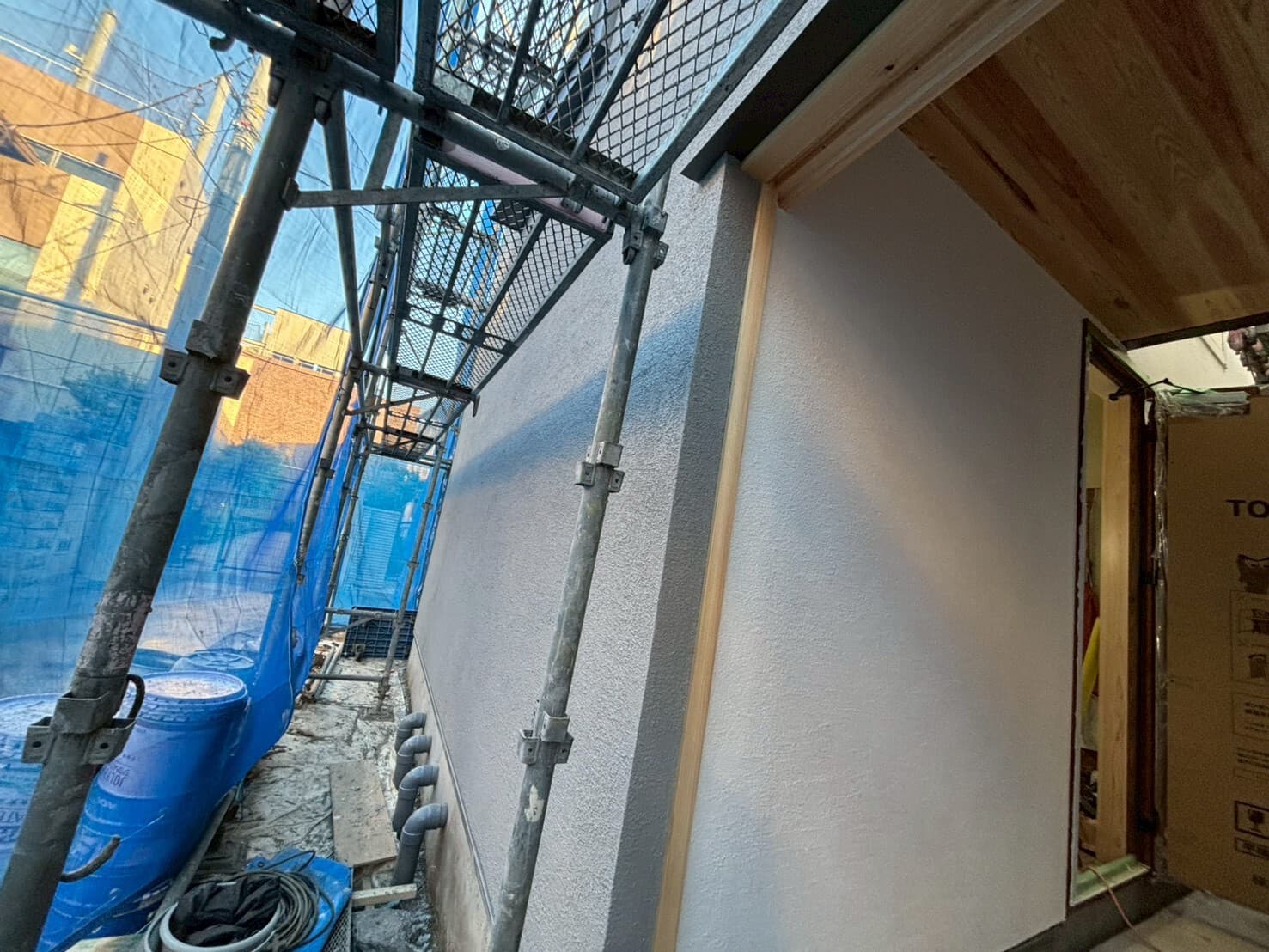

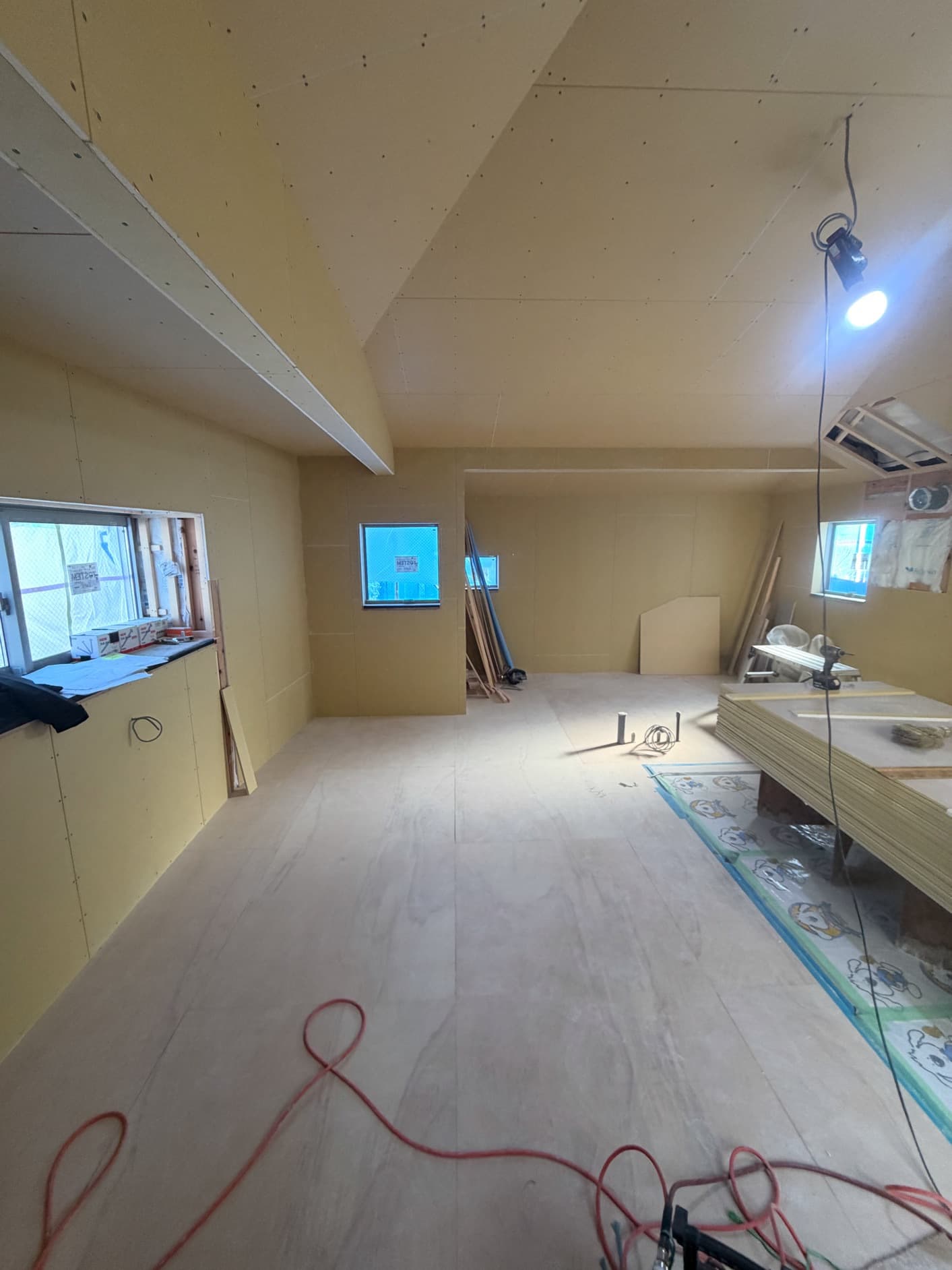

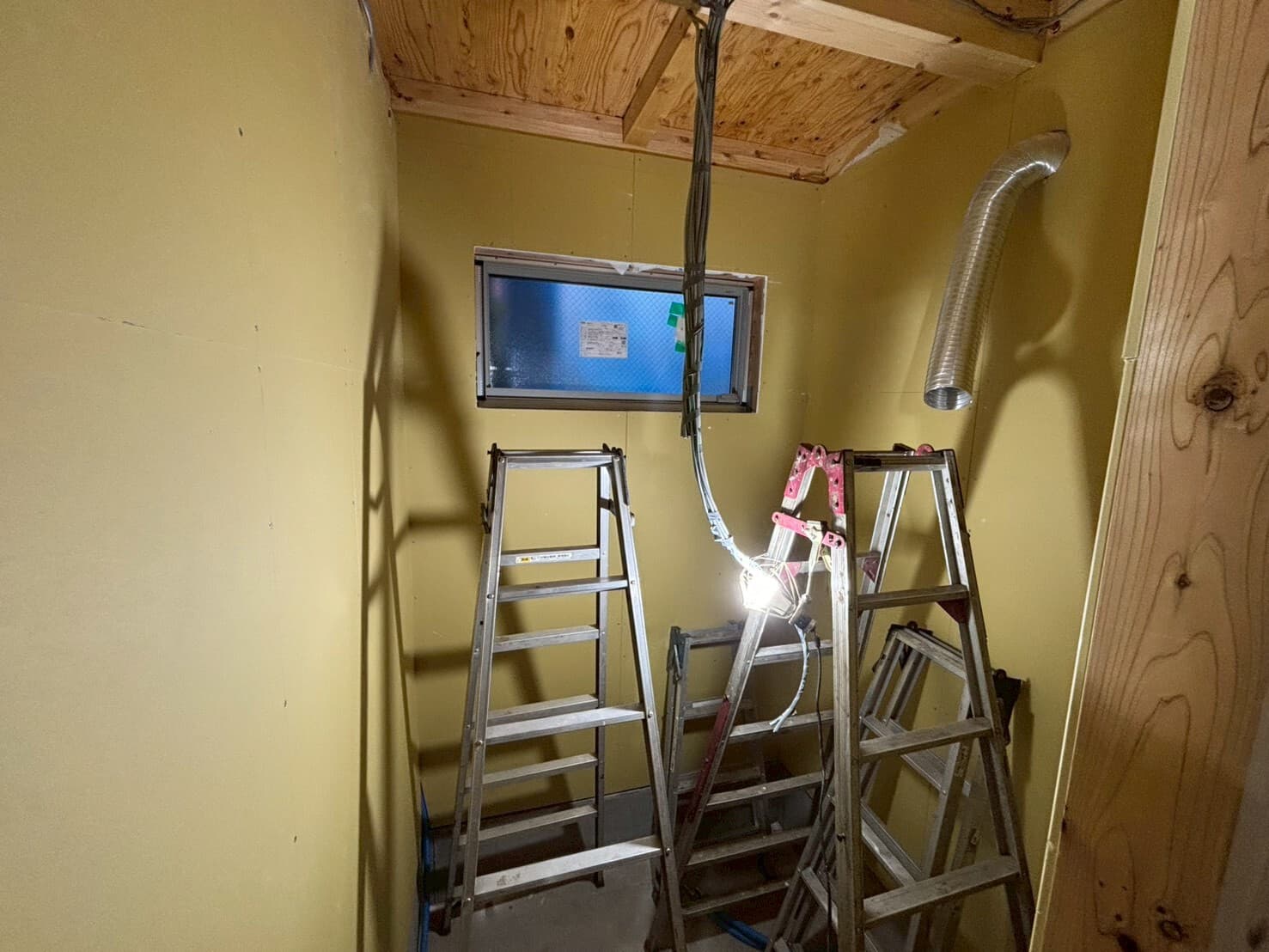

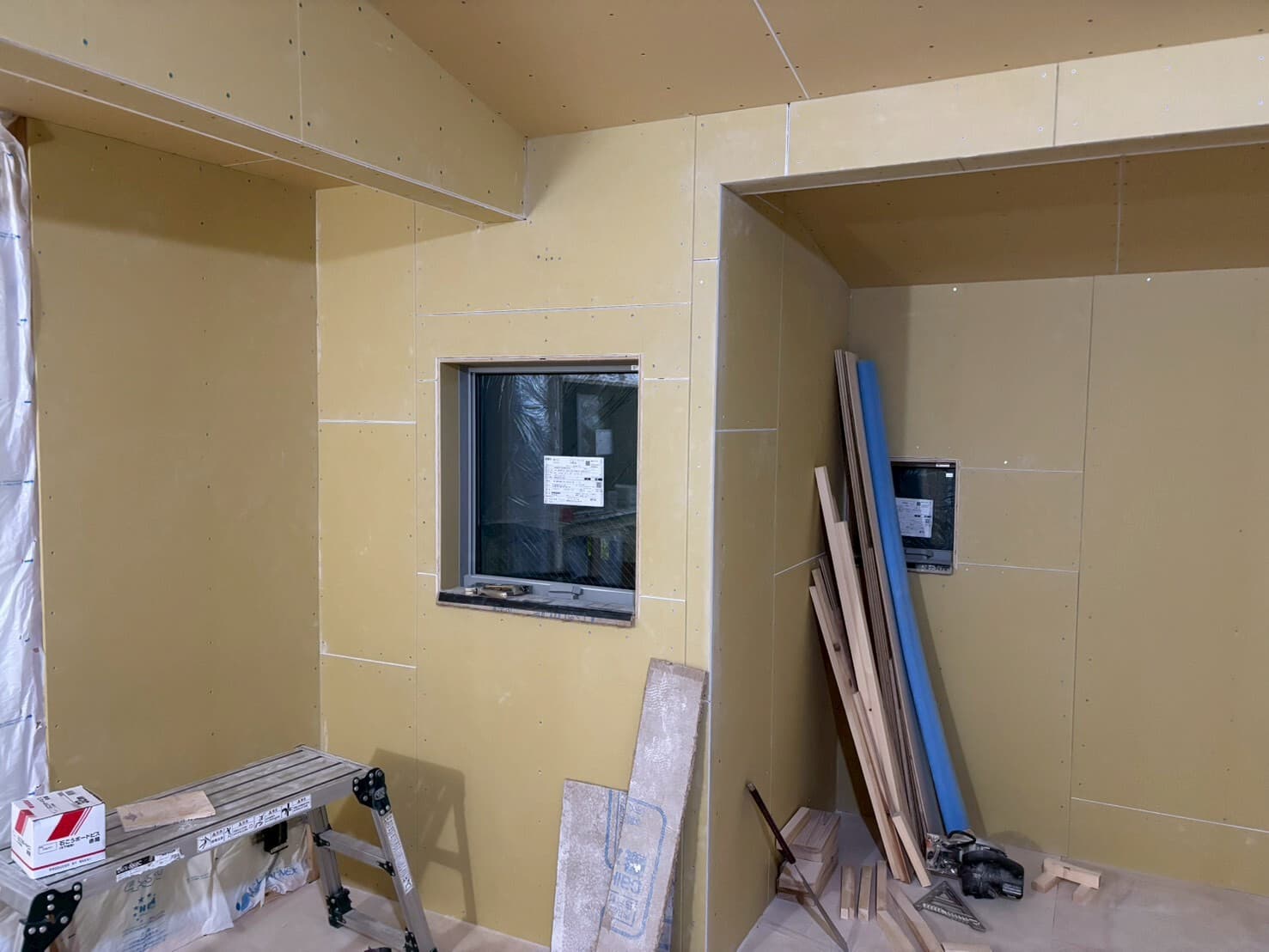

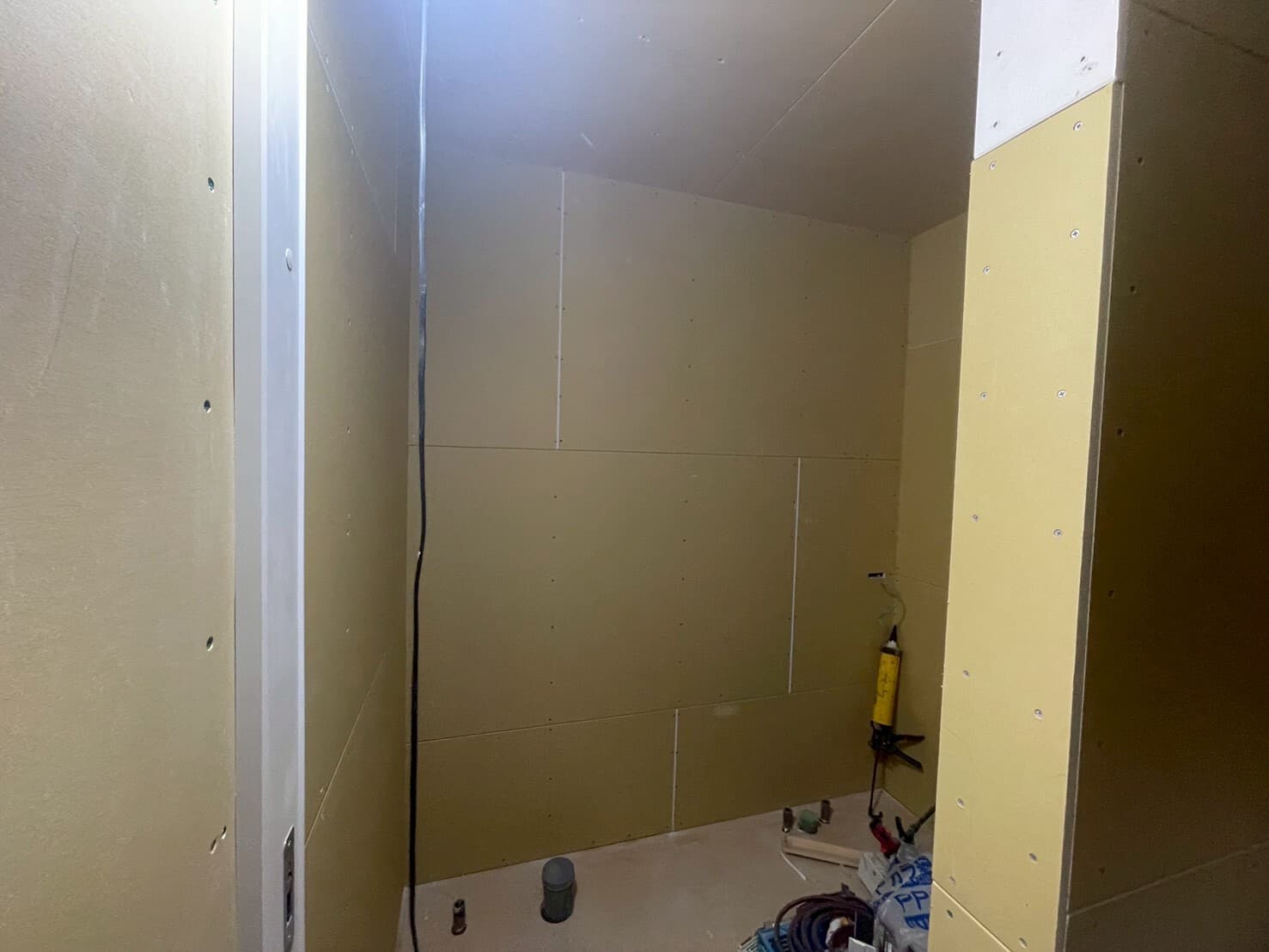

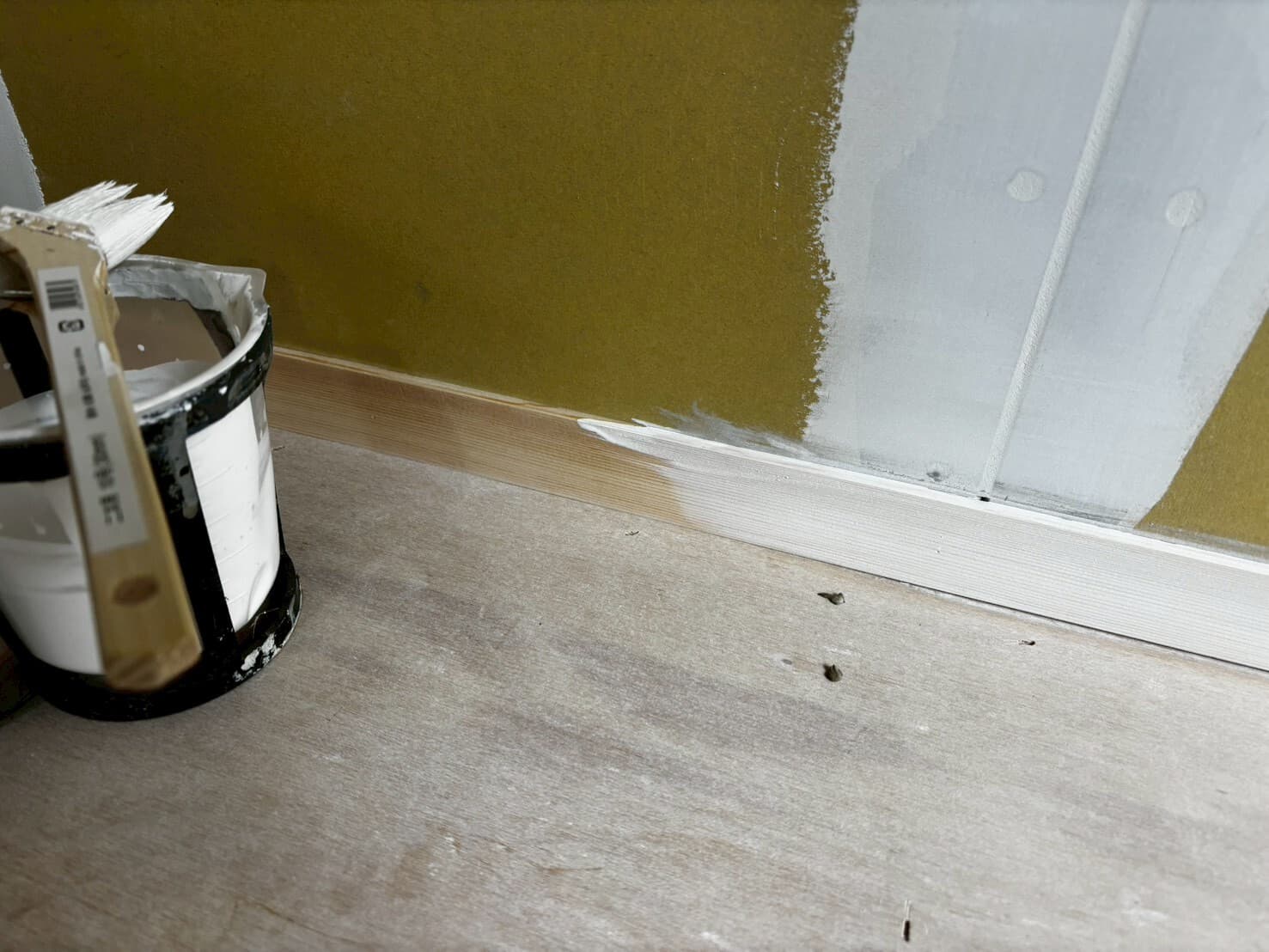

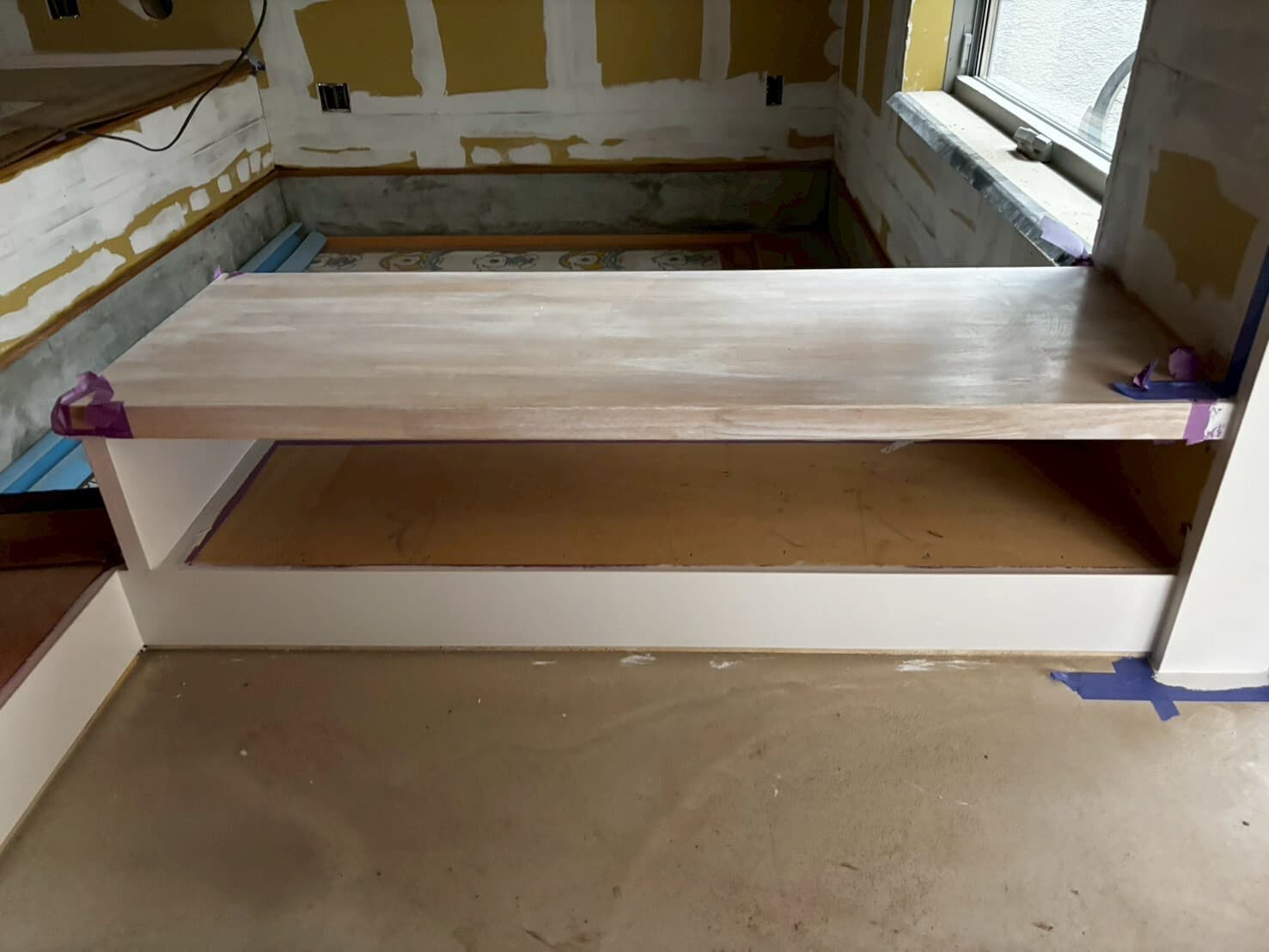

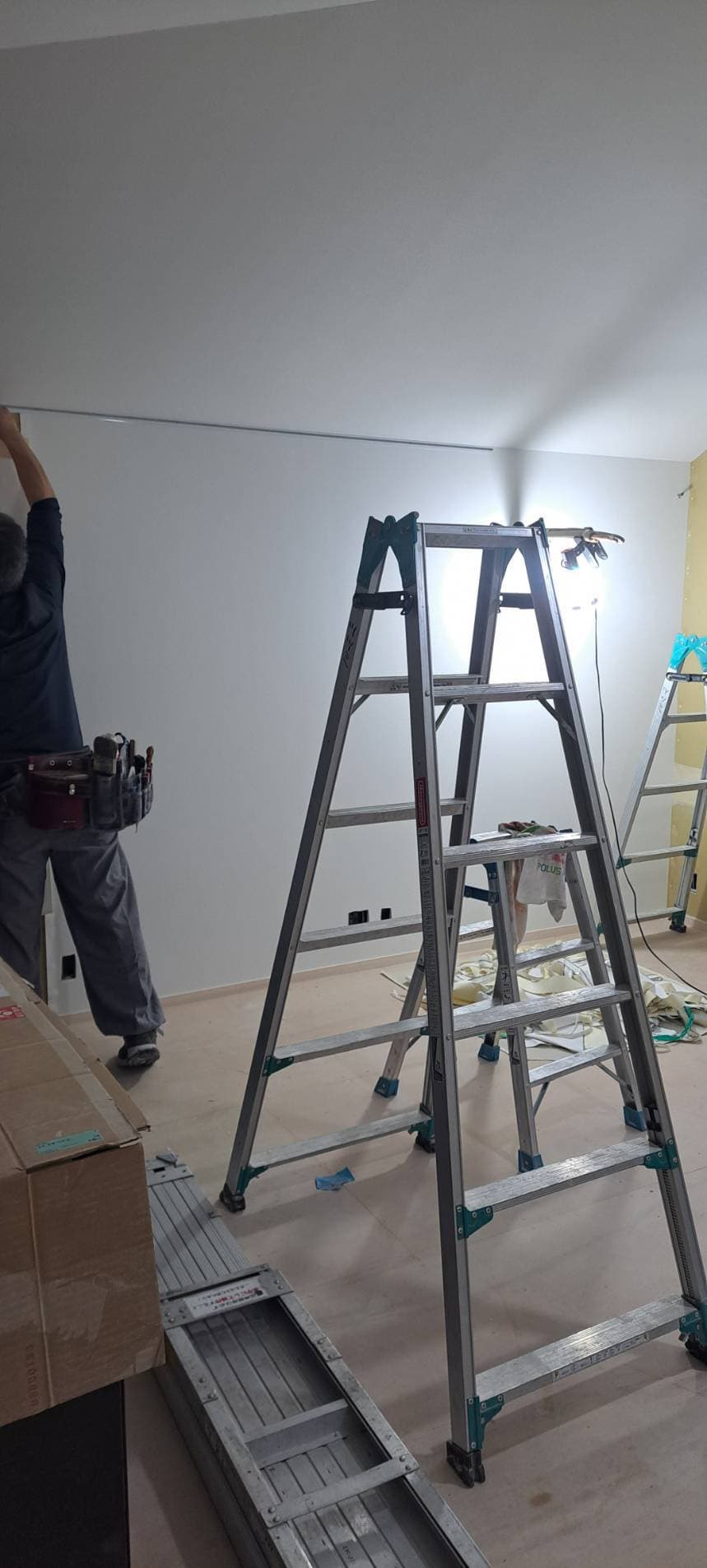

胴縁取付

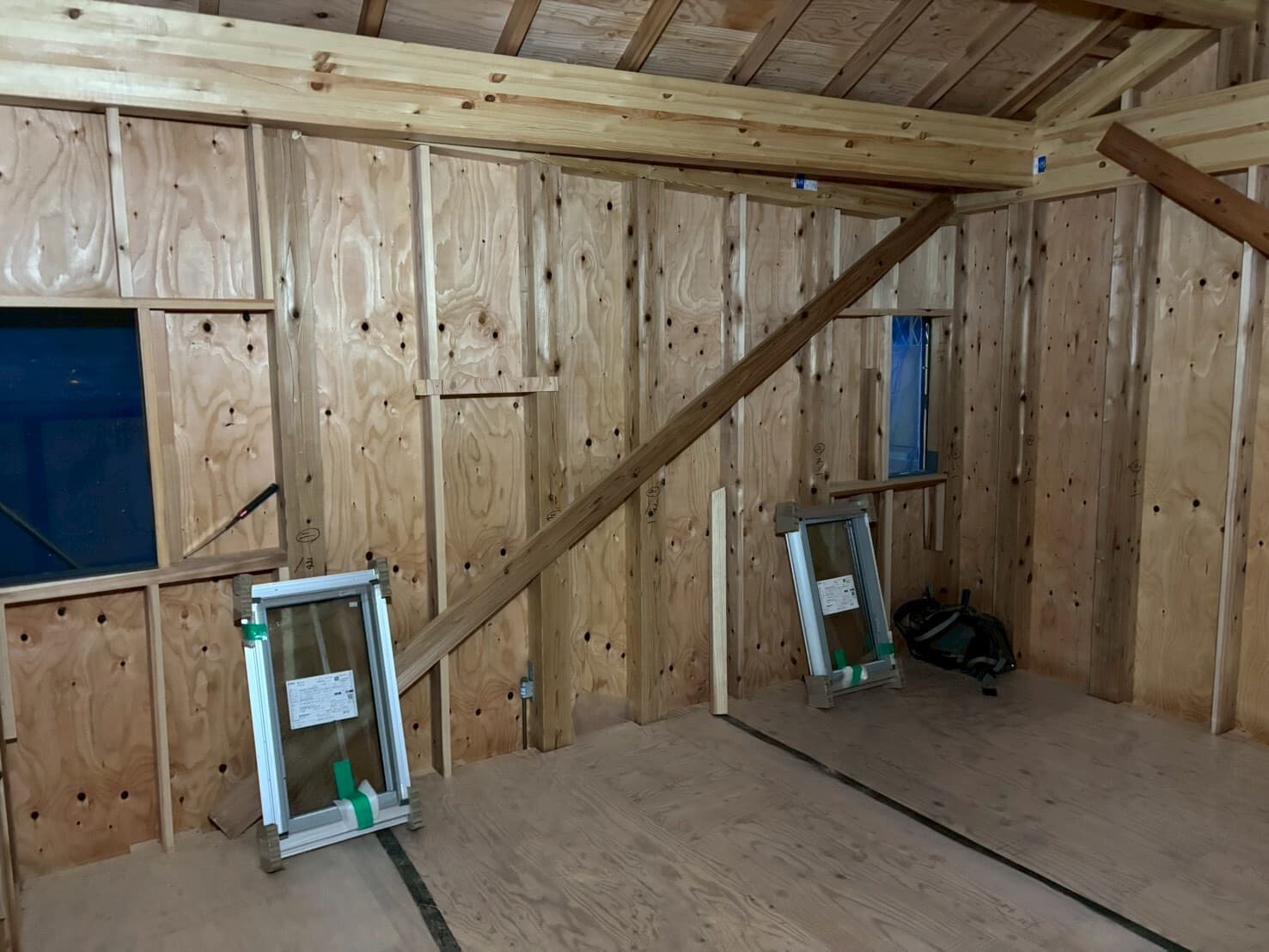

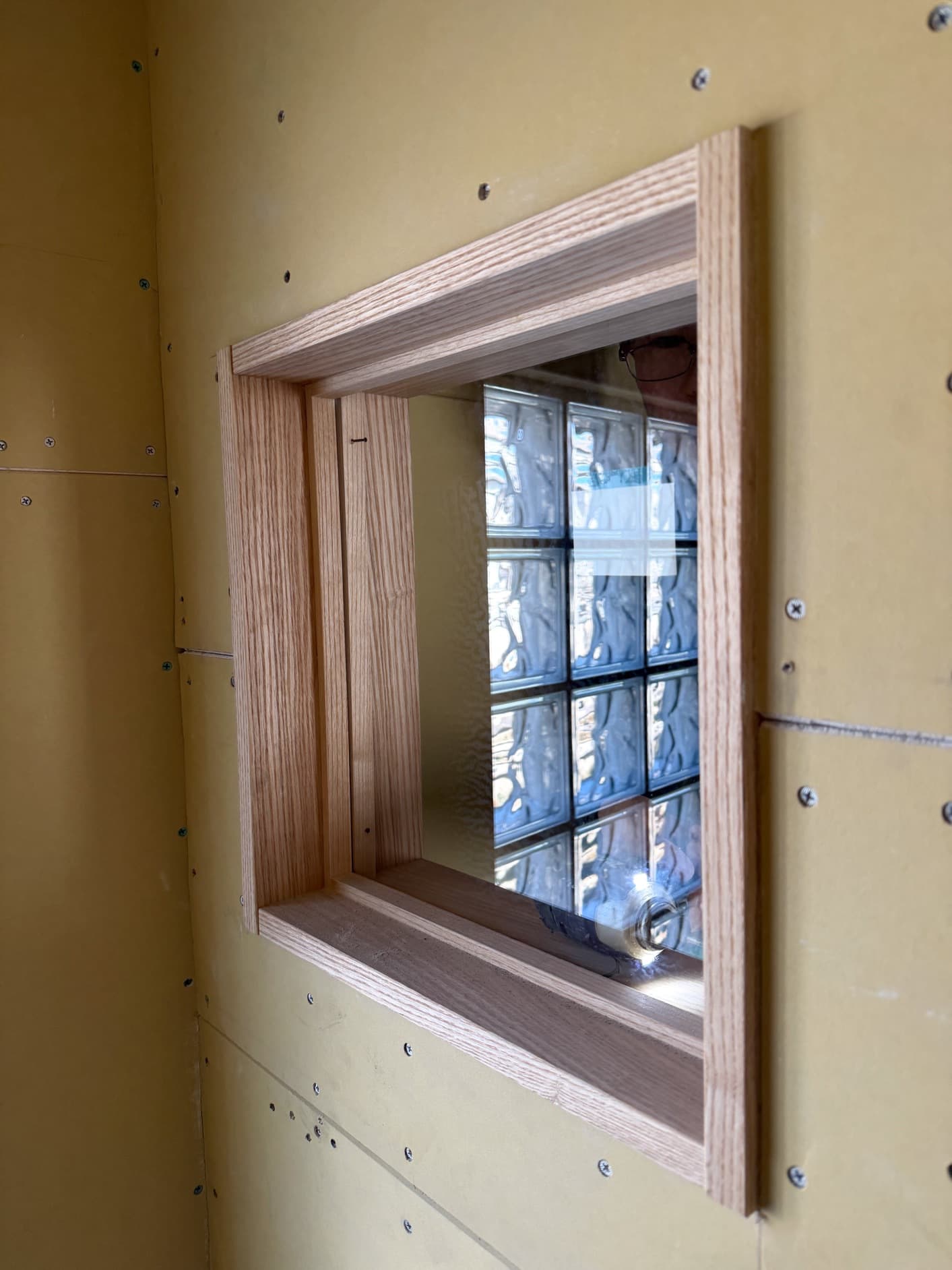

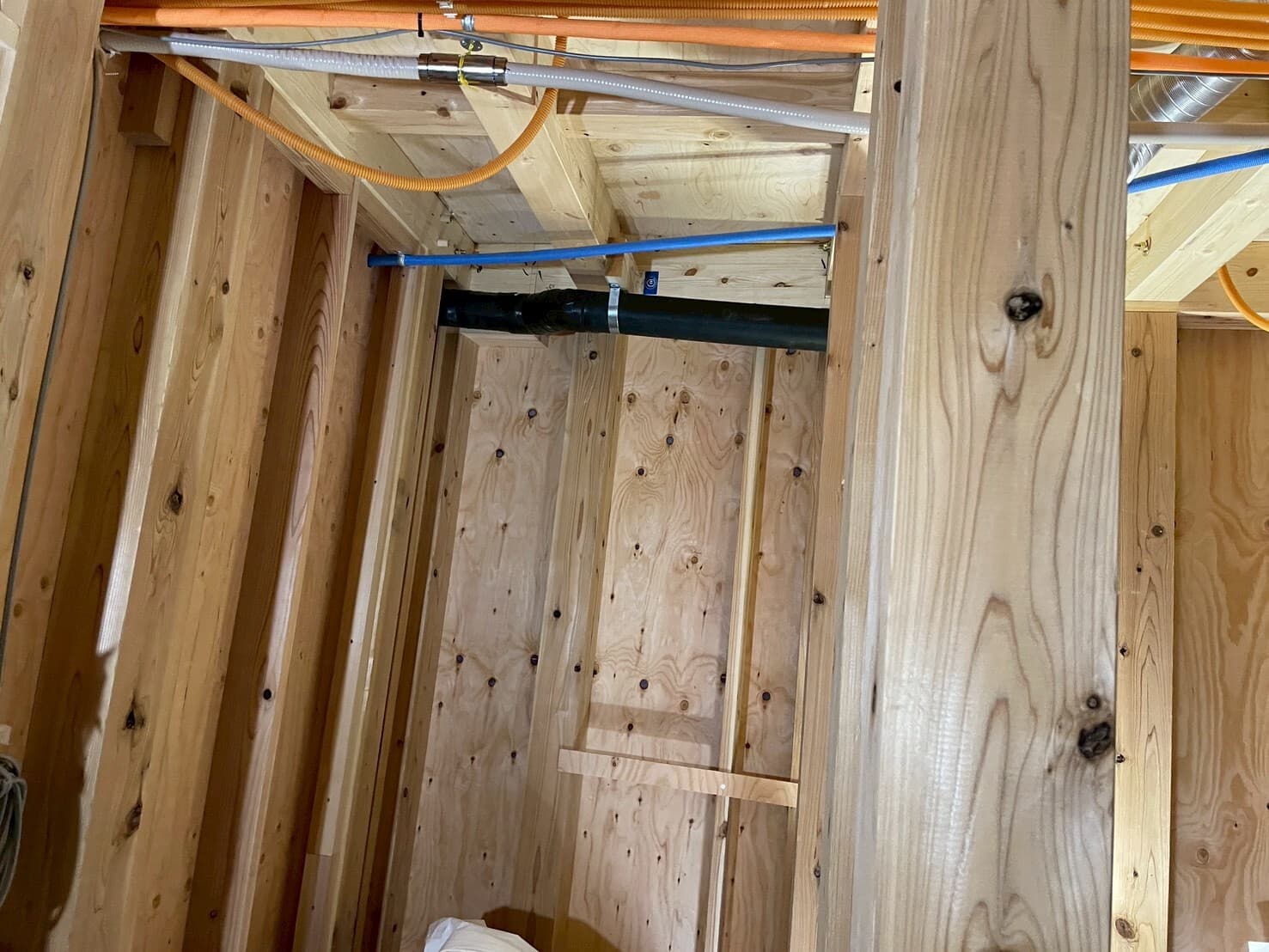

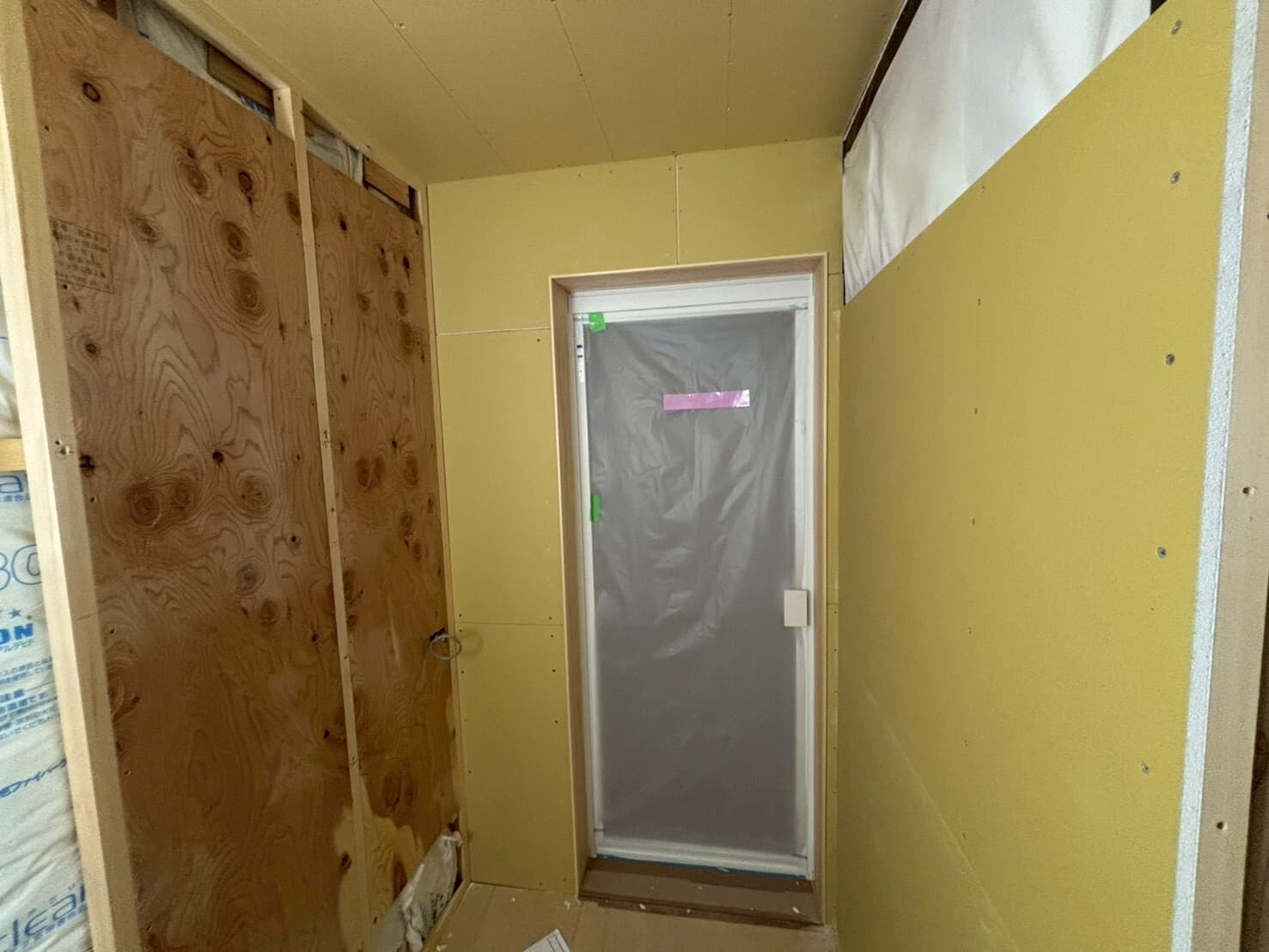

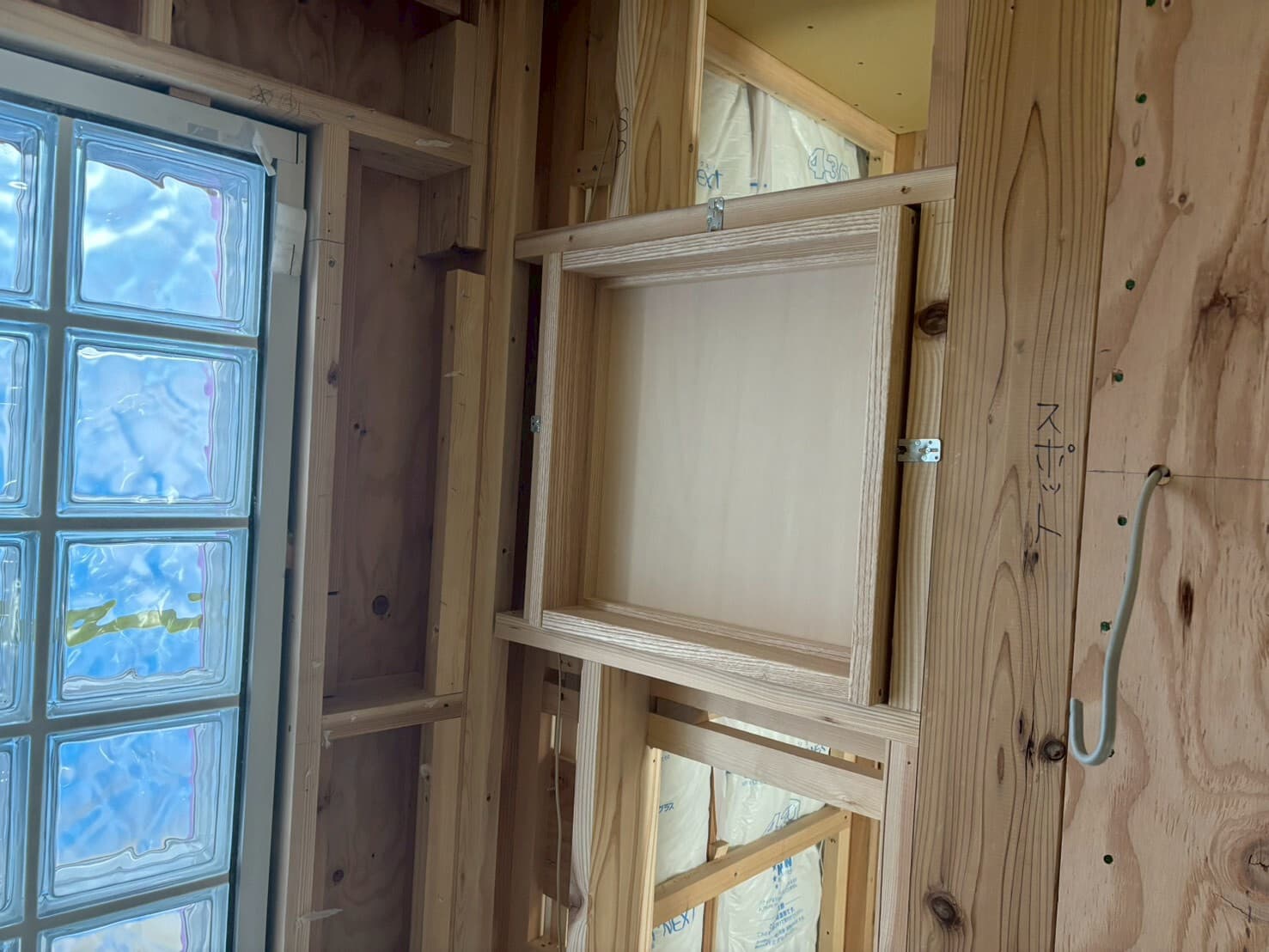

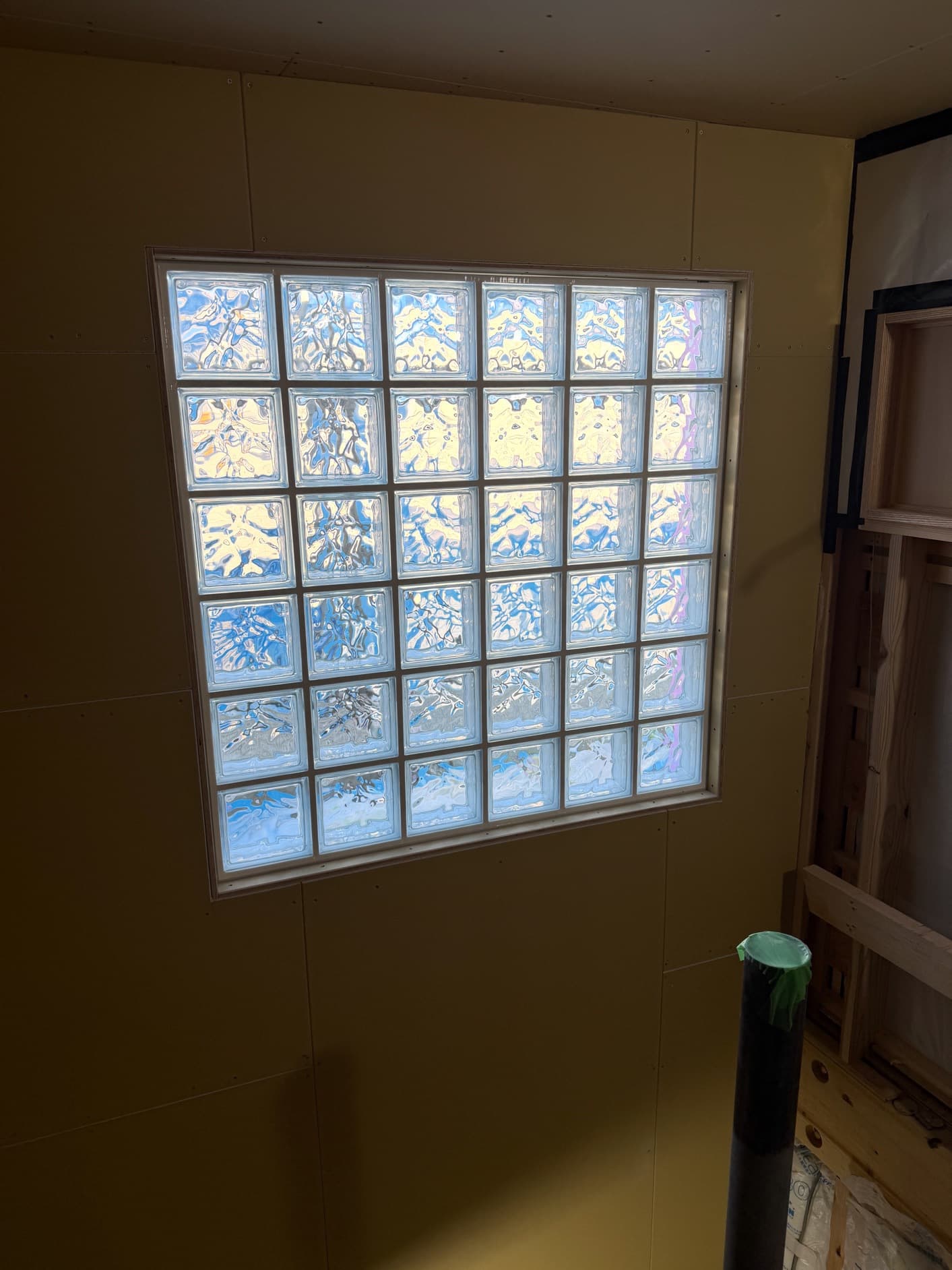

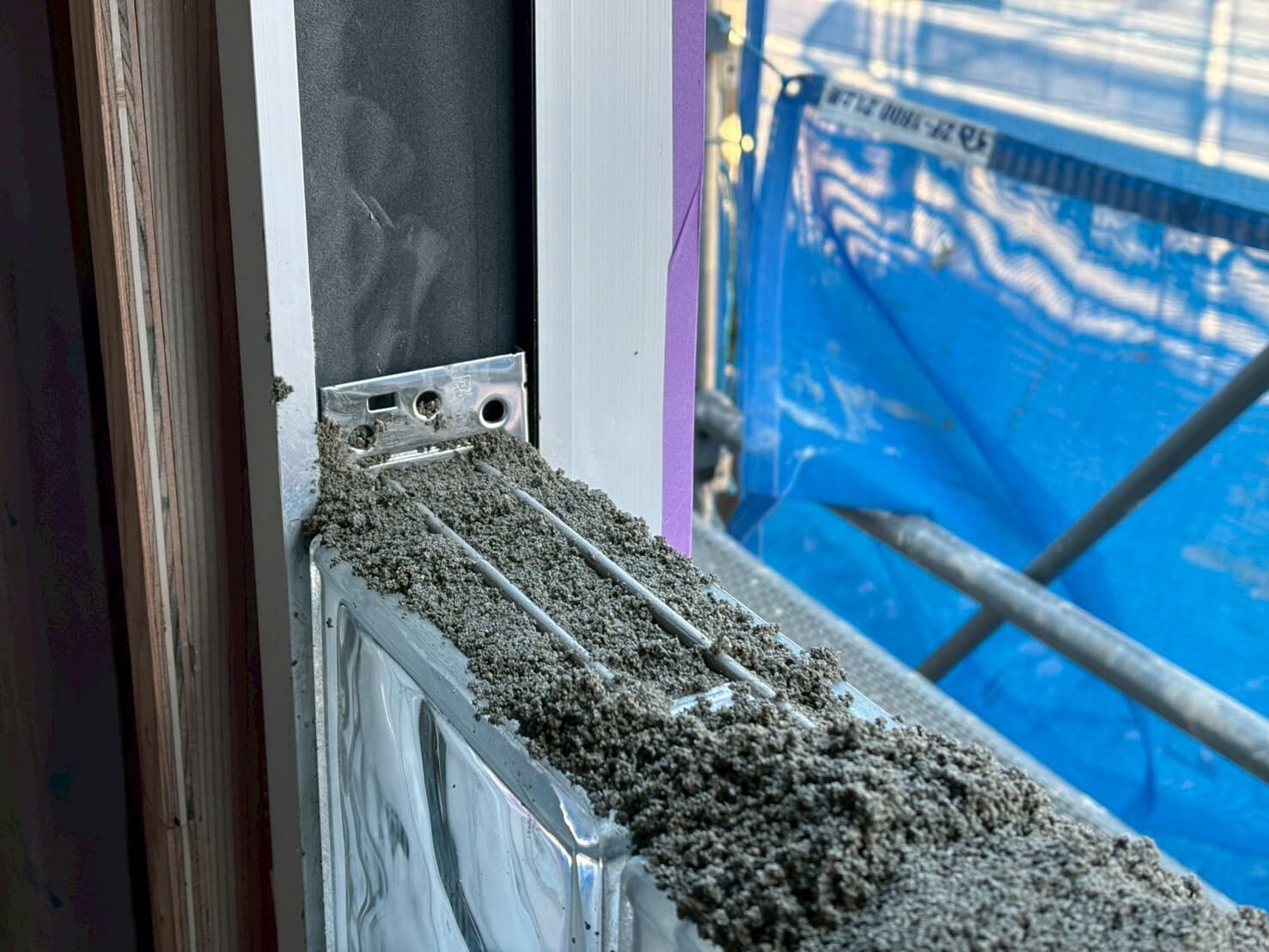

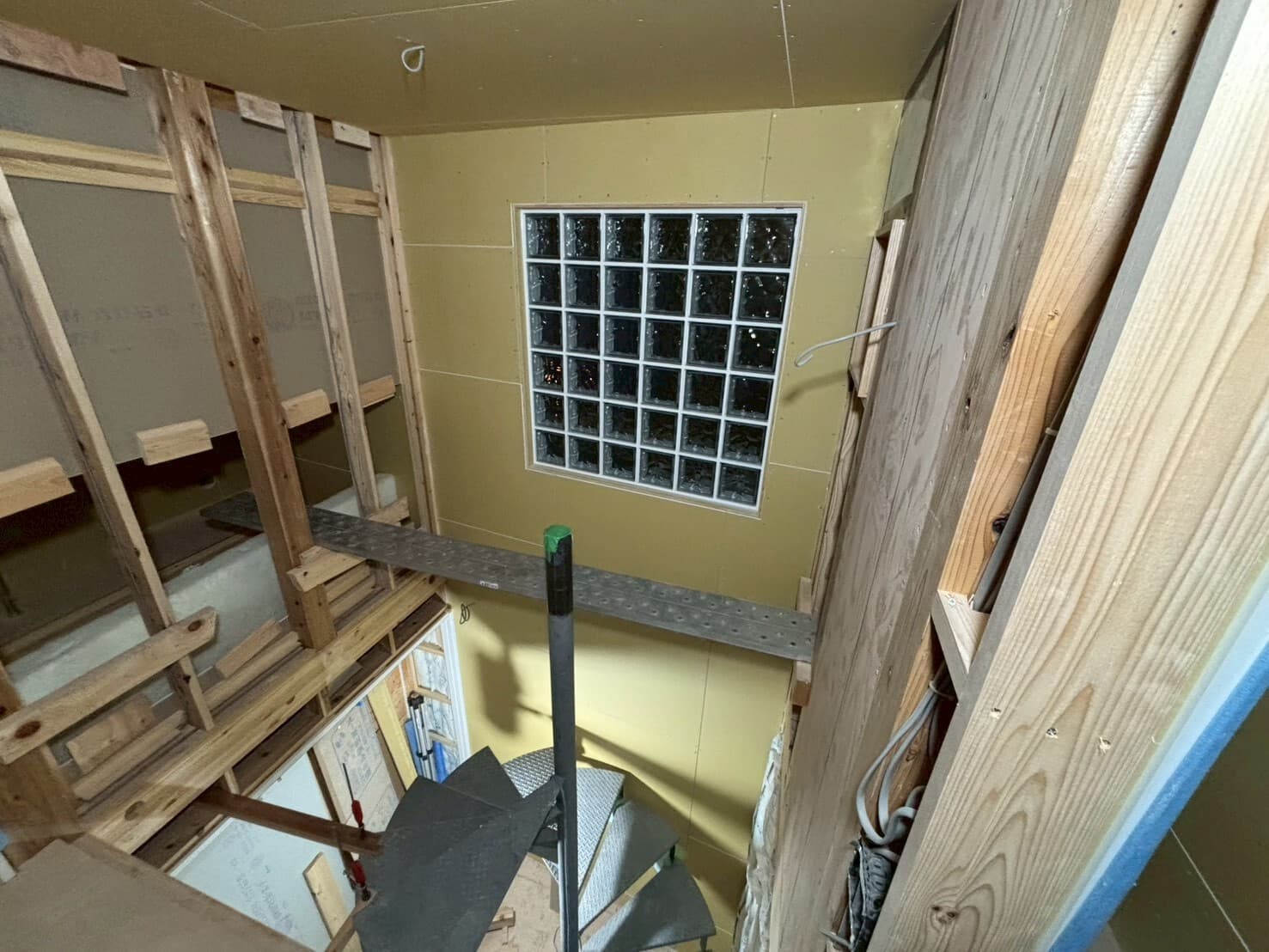

窓廻り貫取付

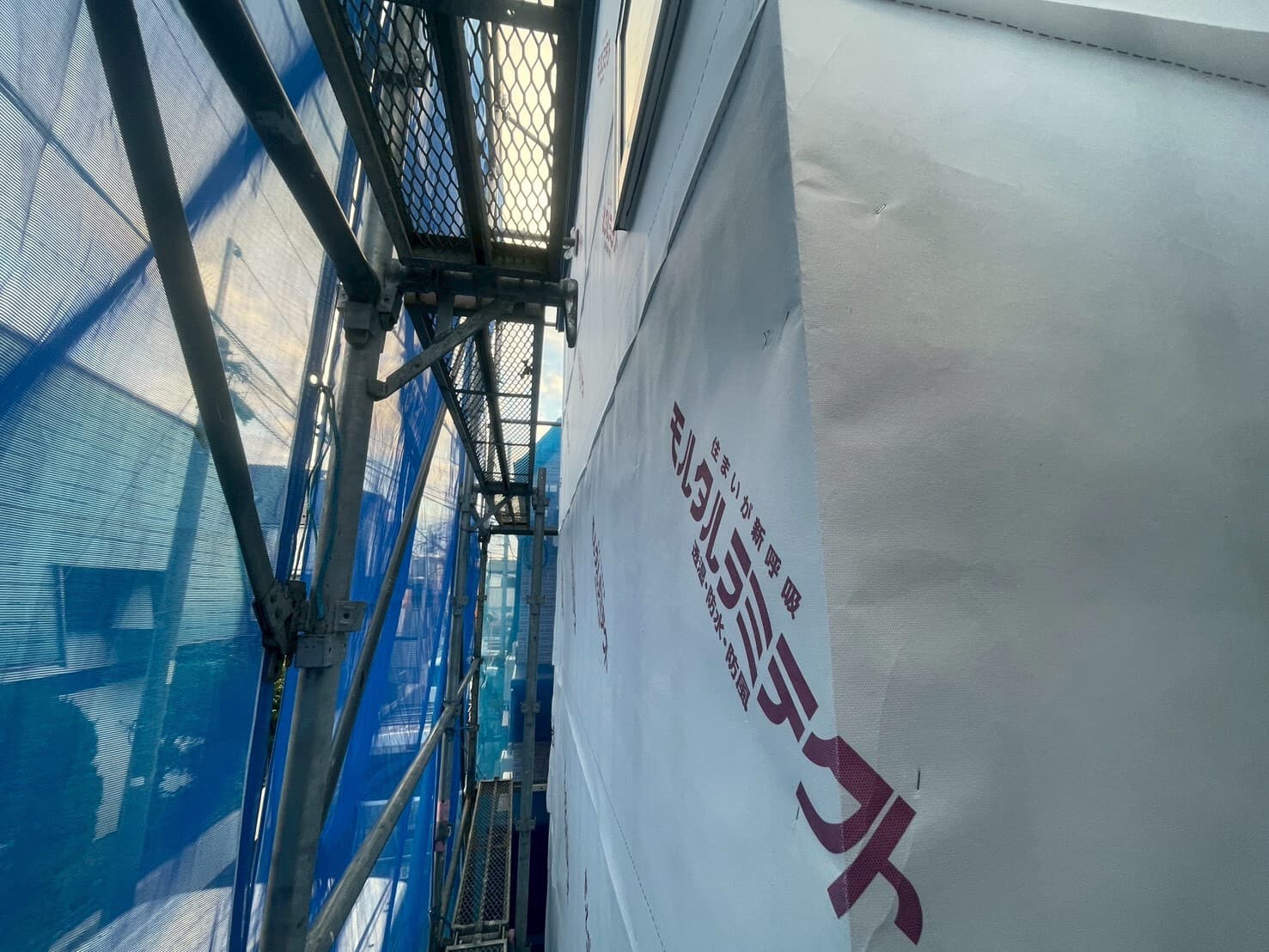

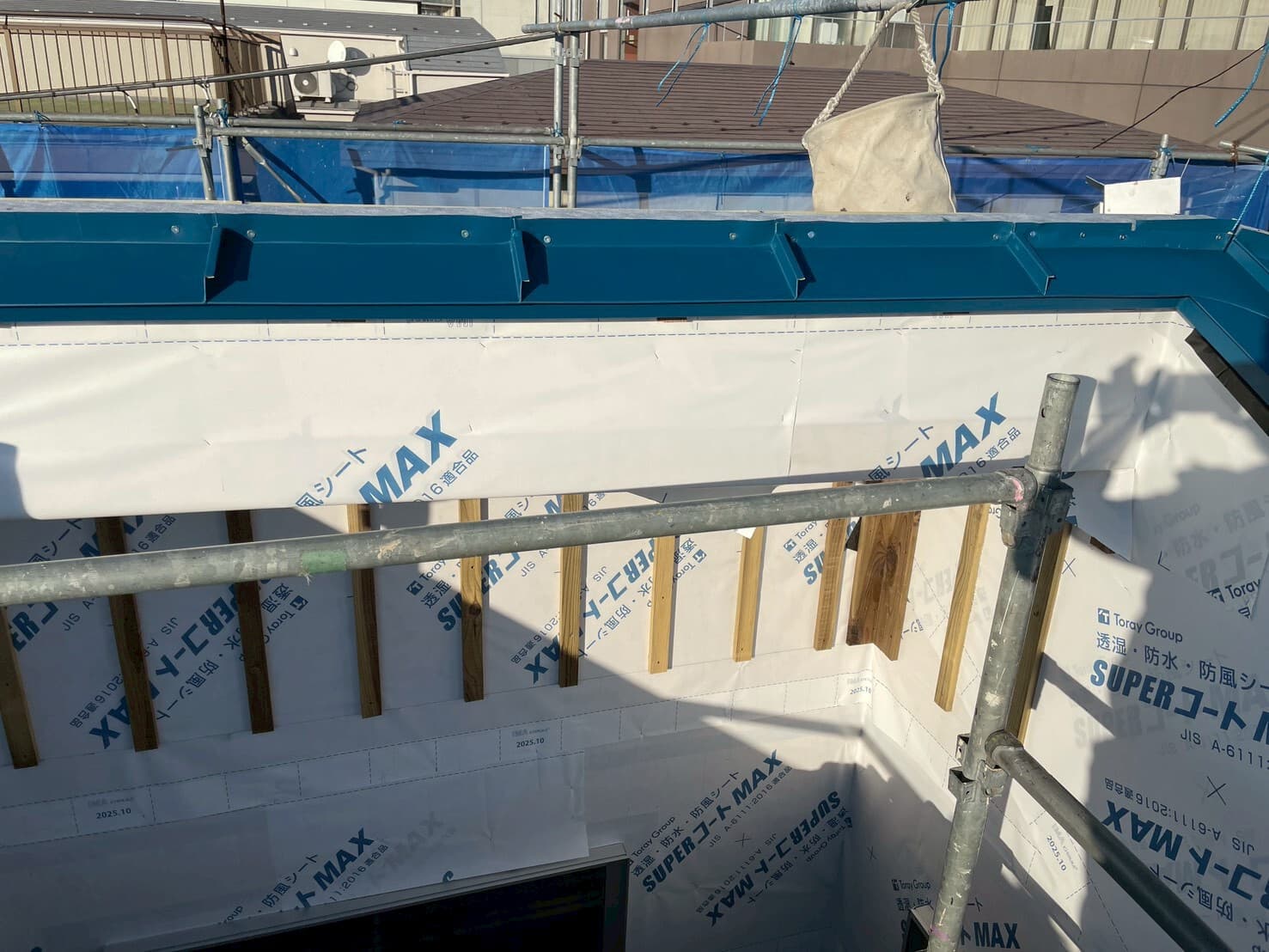

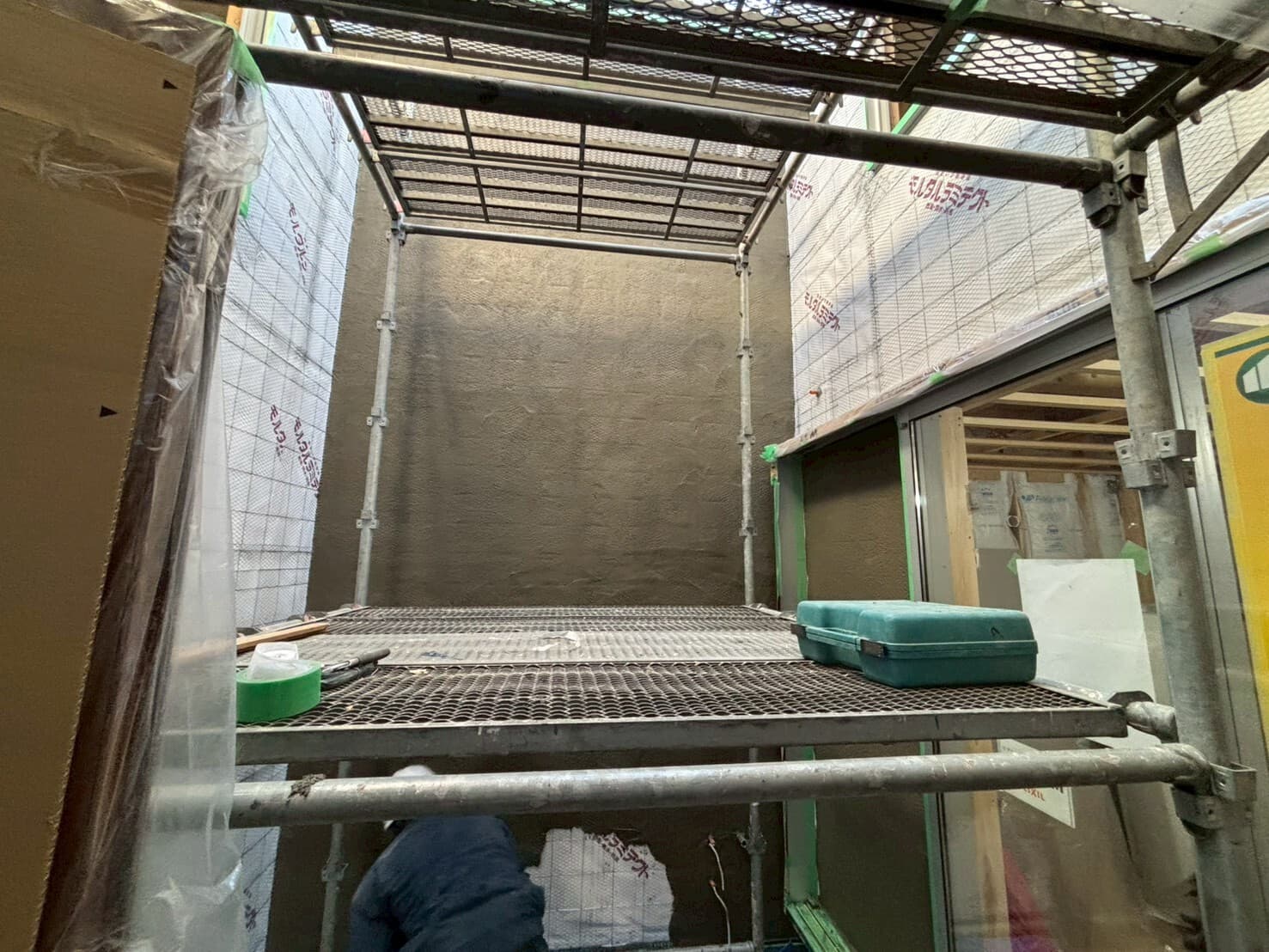

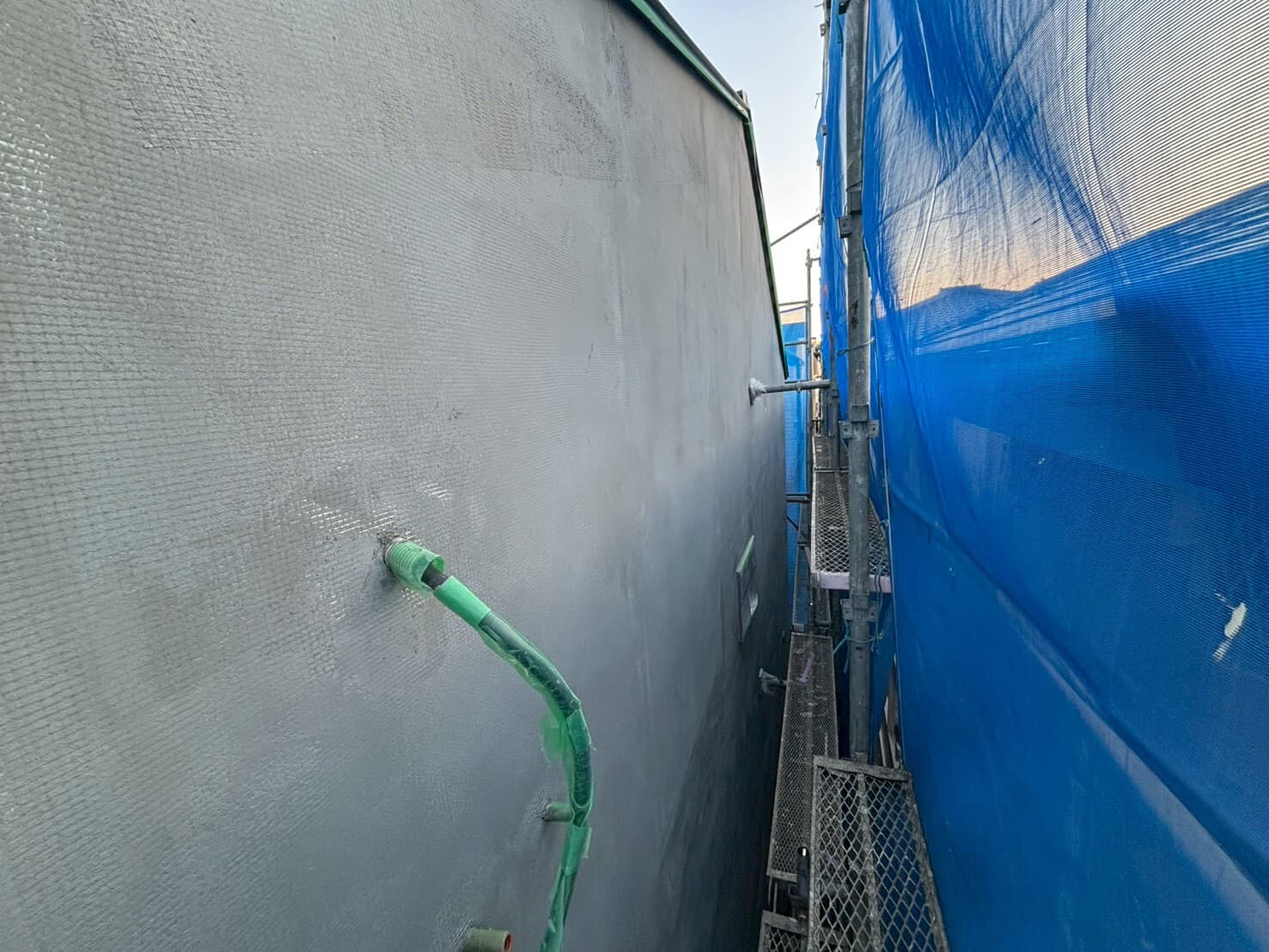

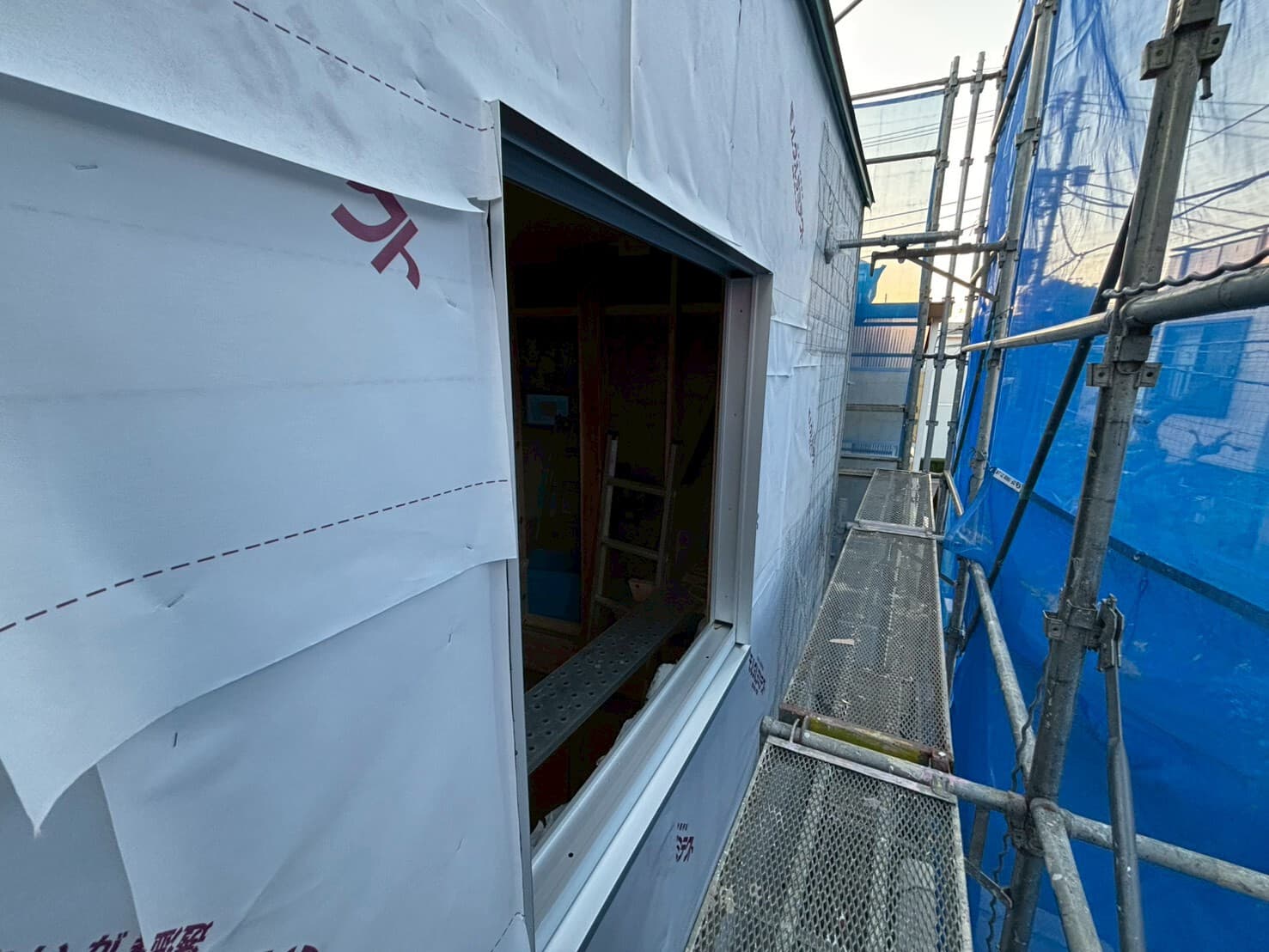

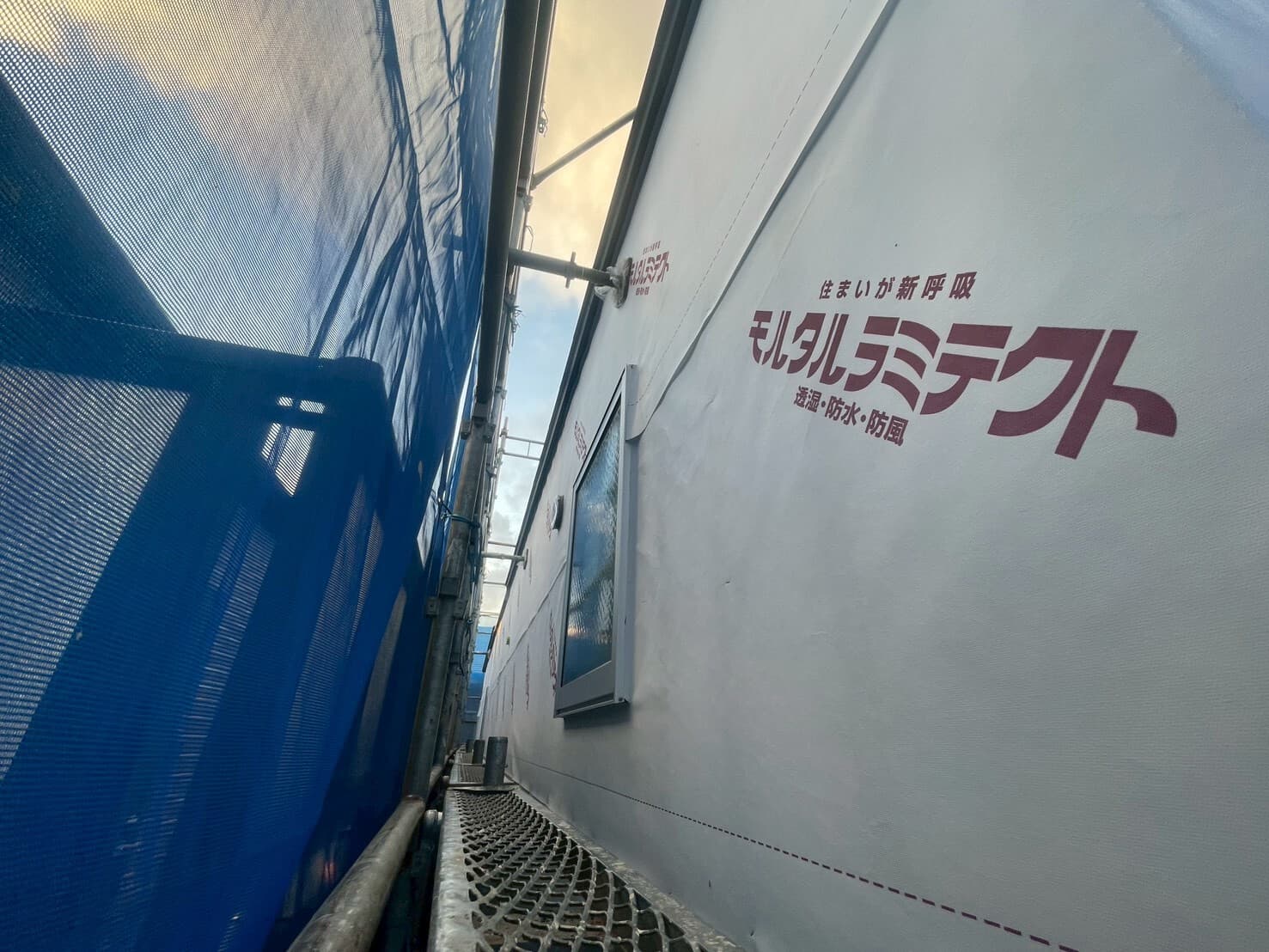

透湿防水紙張り

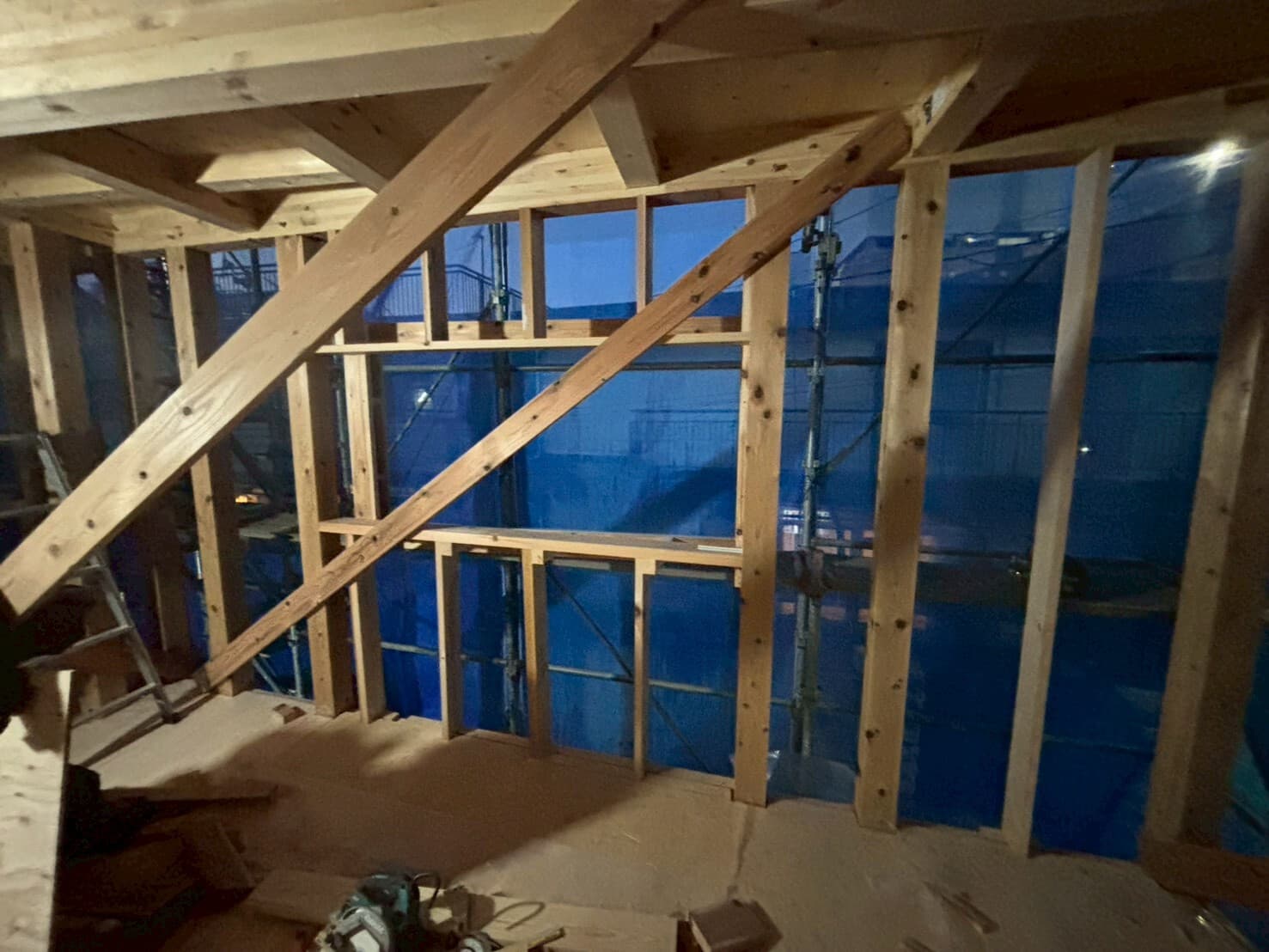

筋交い取付

四方祓い

祝詞奏上

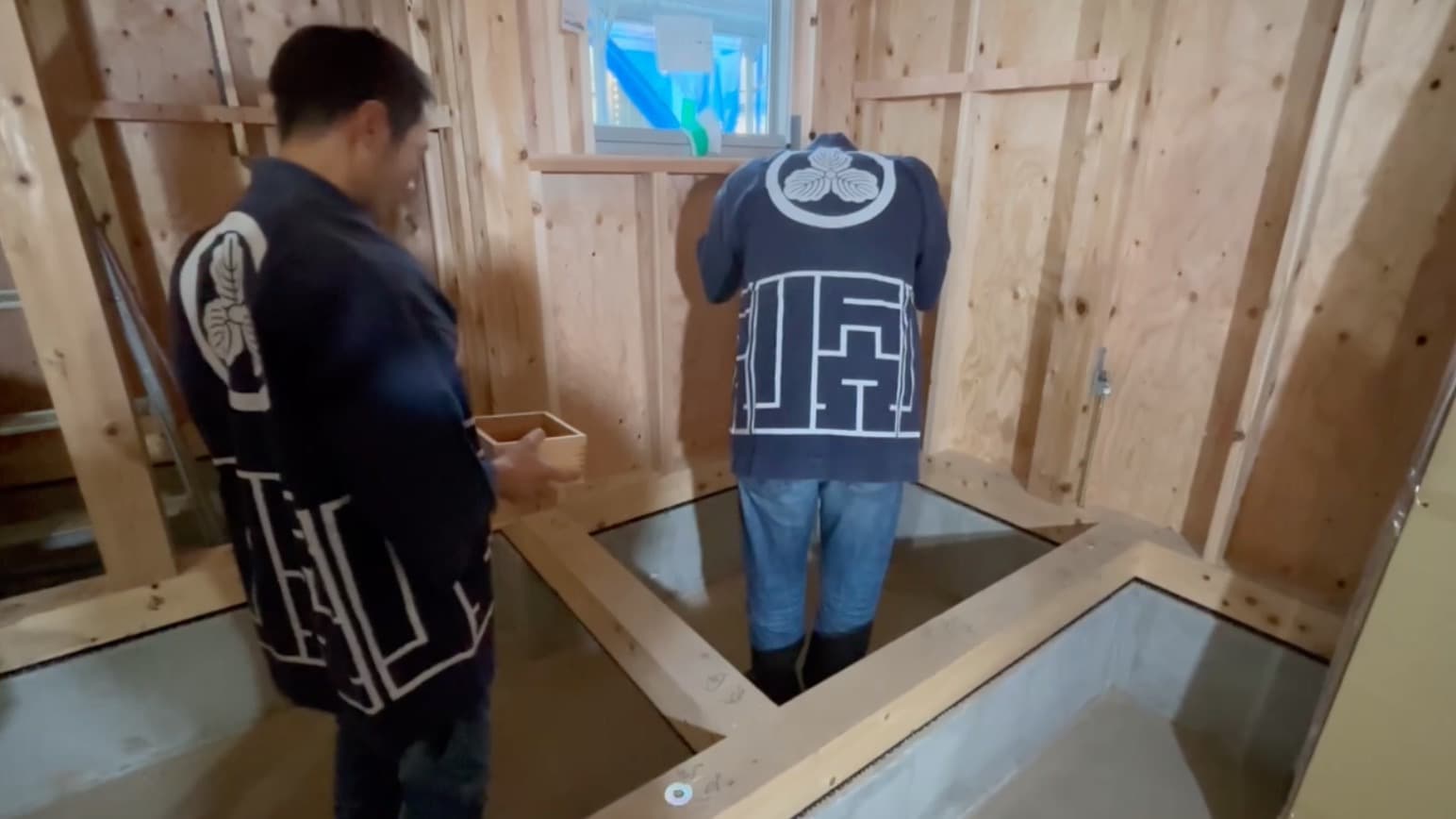

上棟式

現場説明

サッシ取付

サッシ搬入

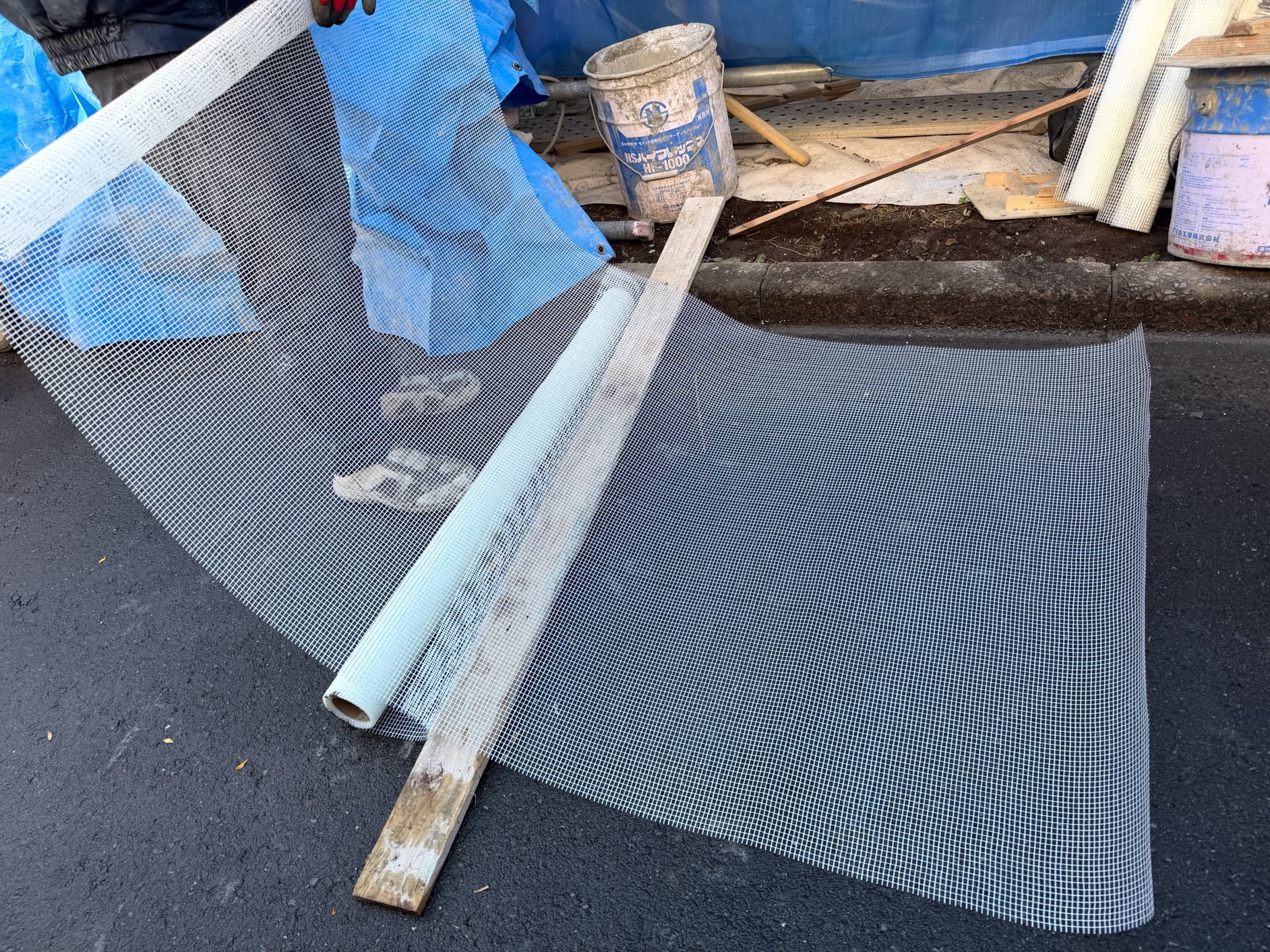

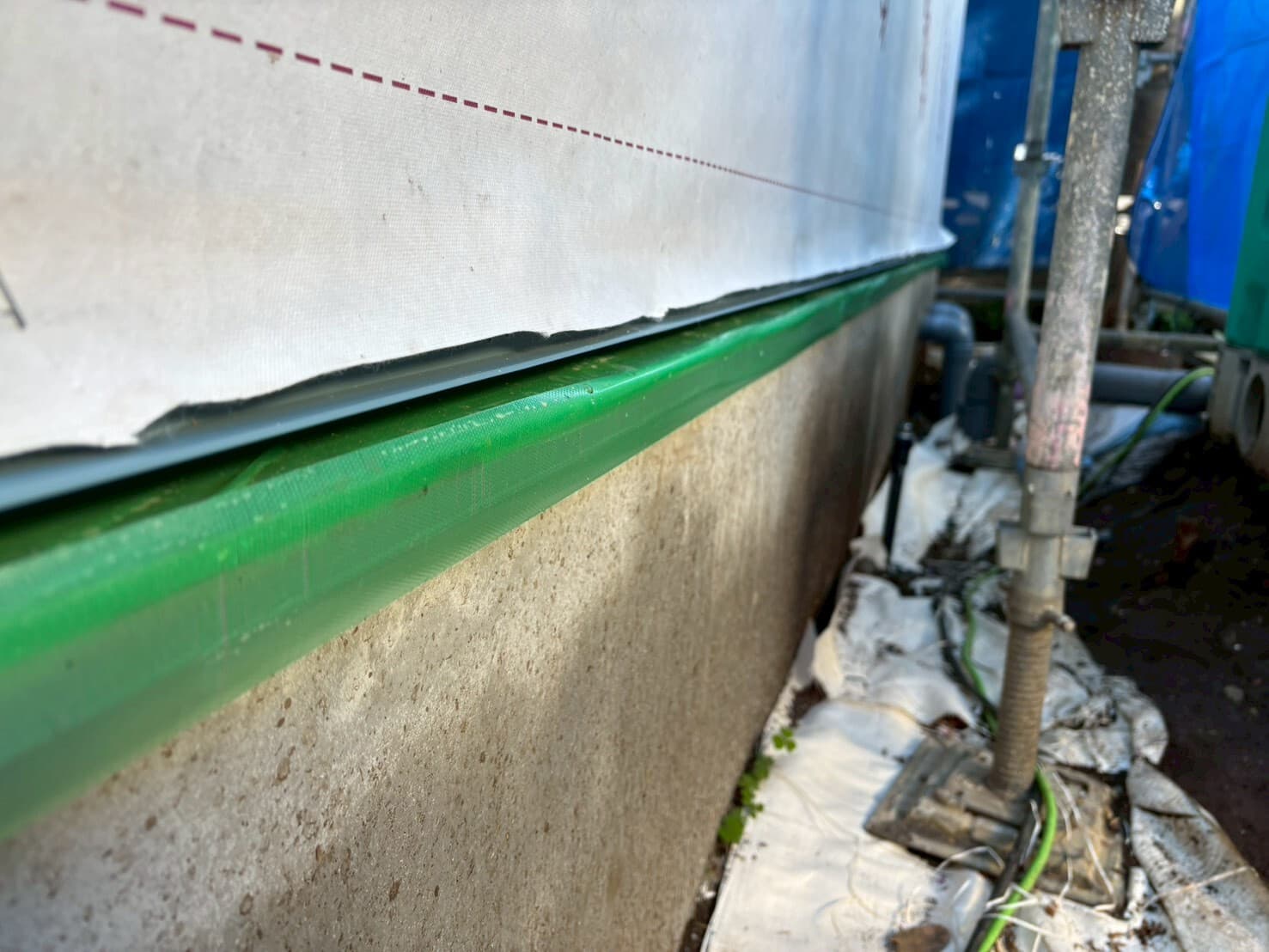

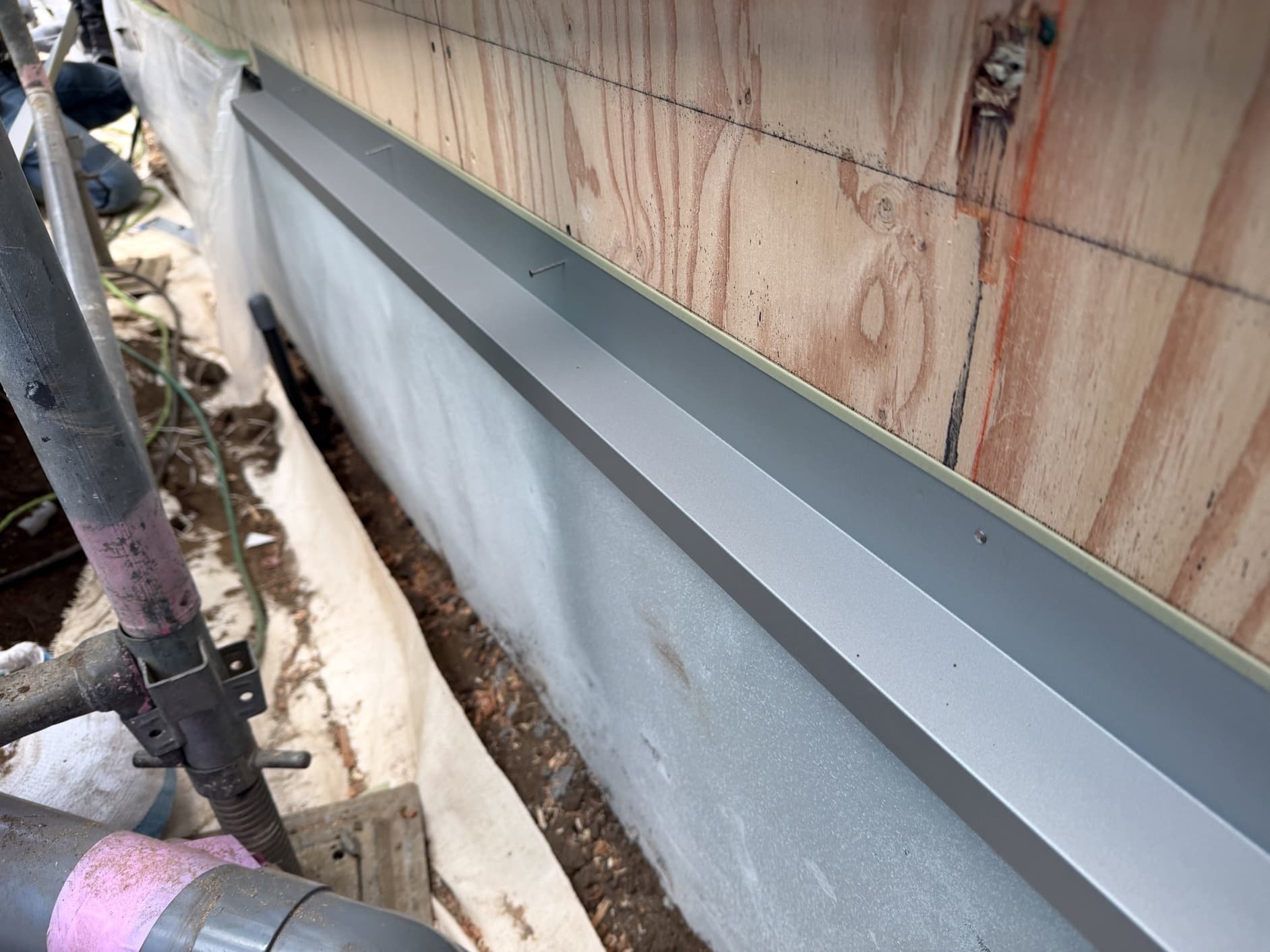

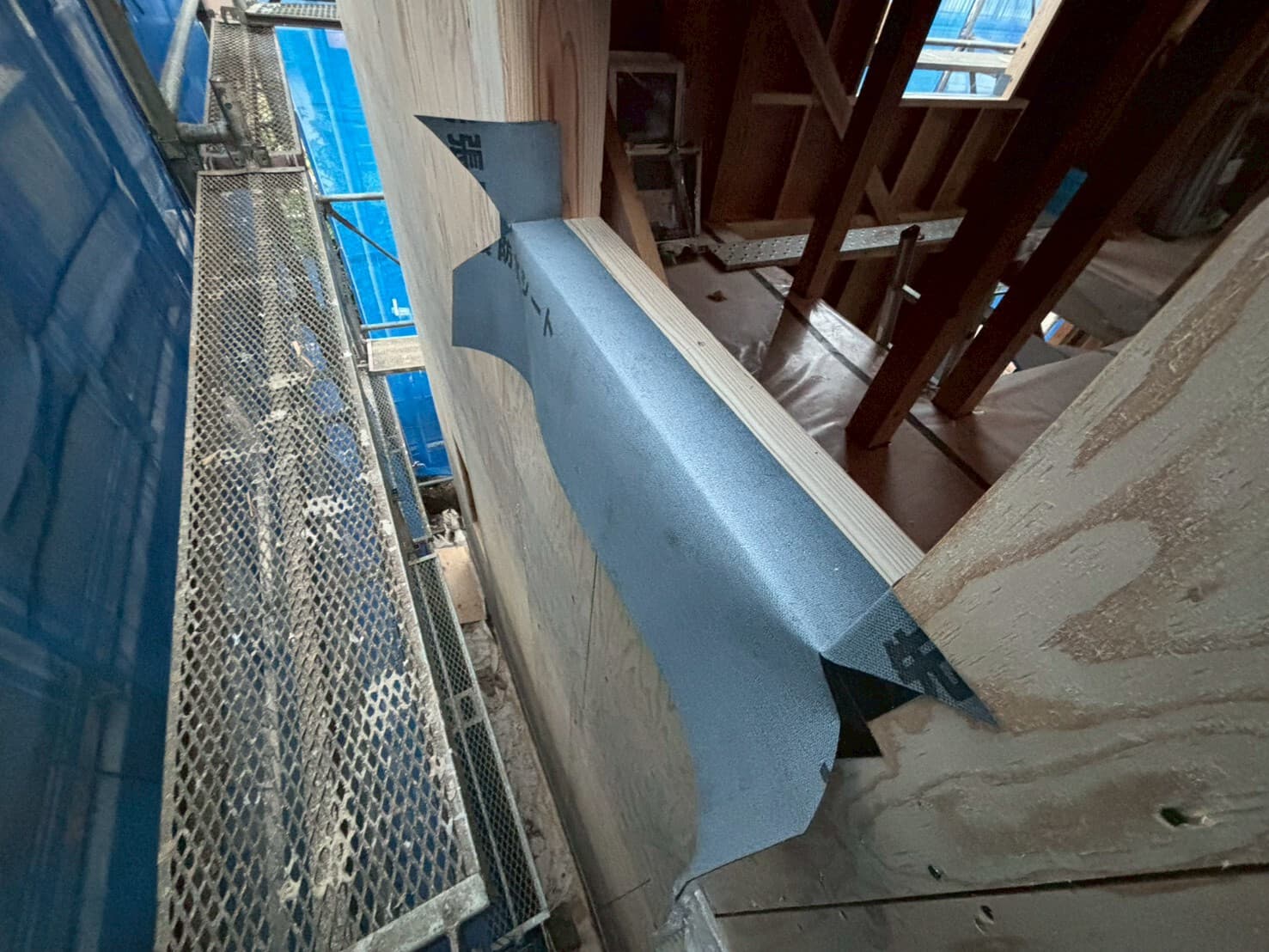

水切りシート張り

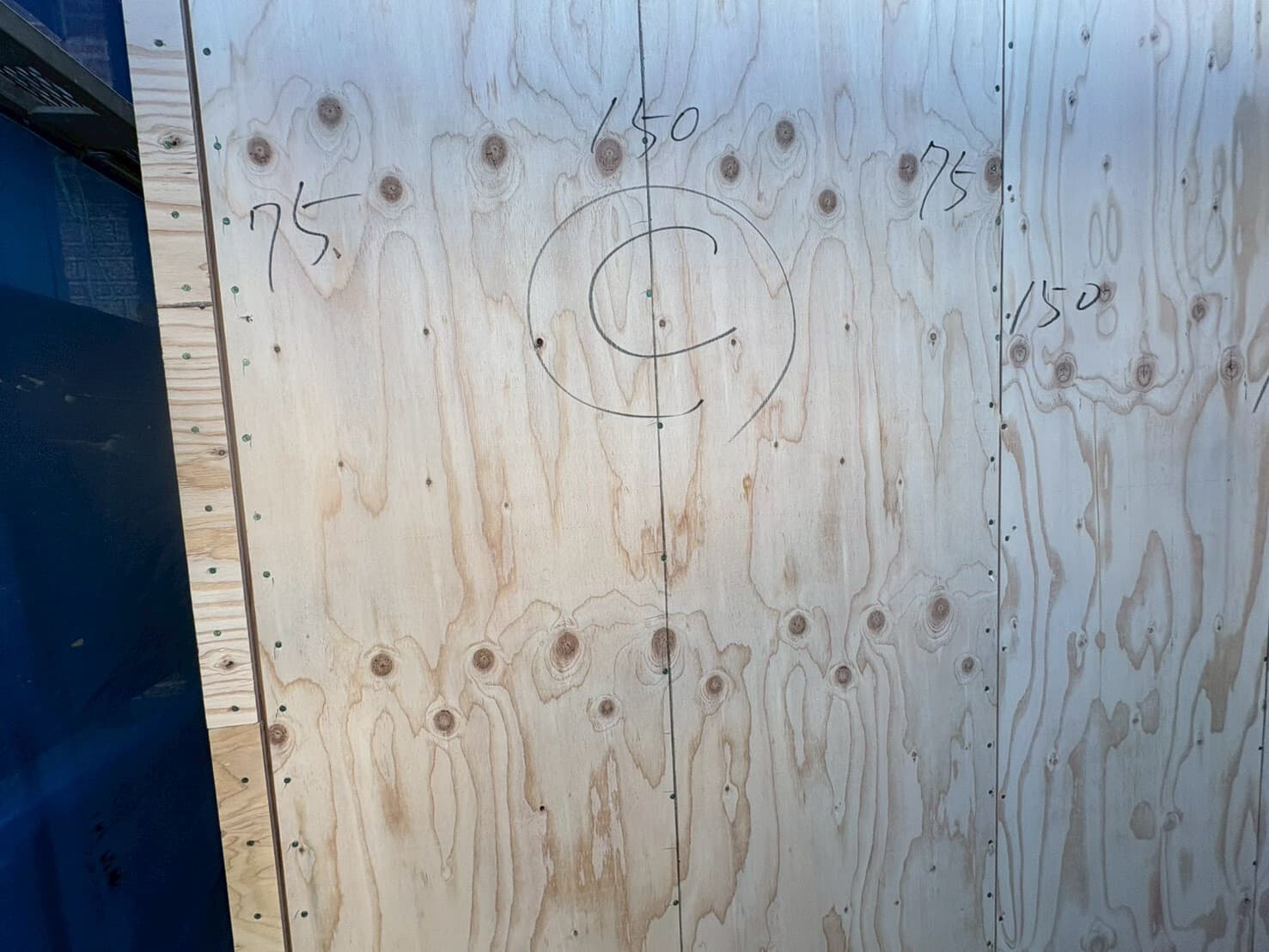

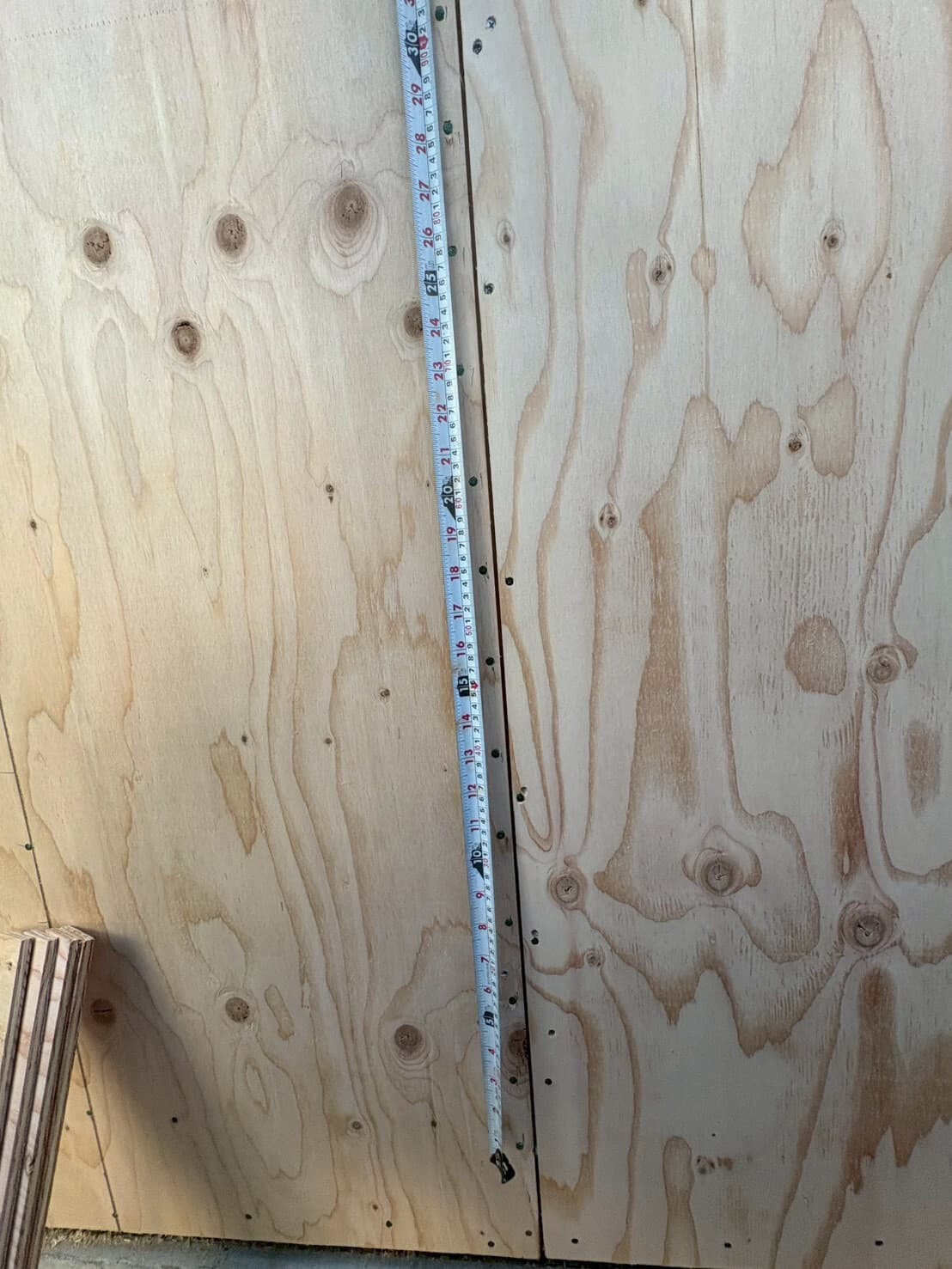

釘ピッチ
@150
@75

@75

@150

出窓下地

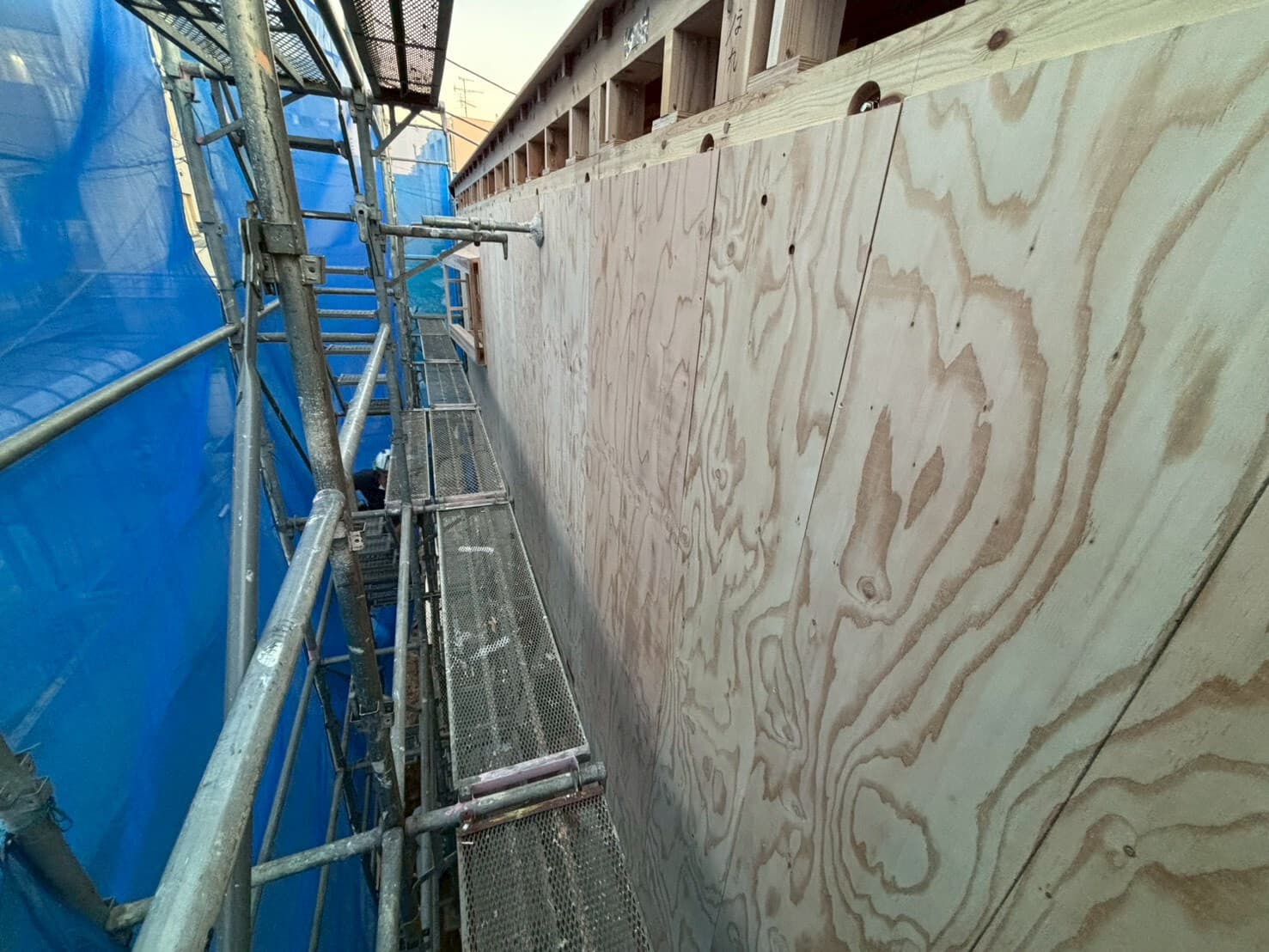

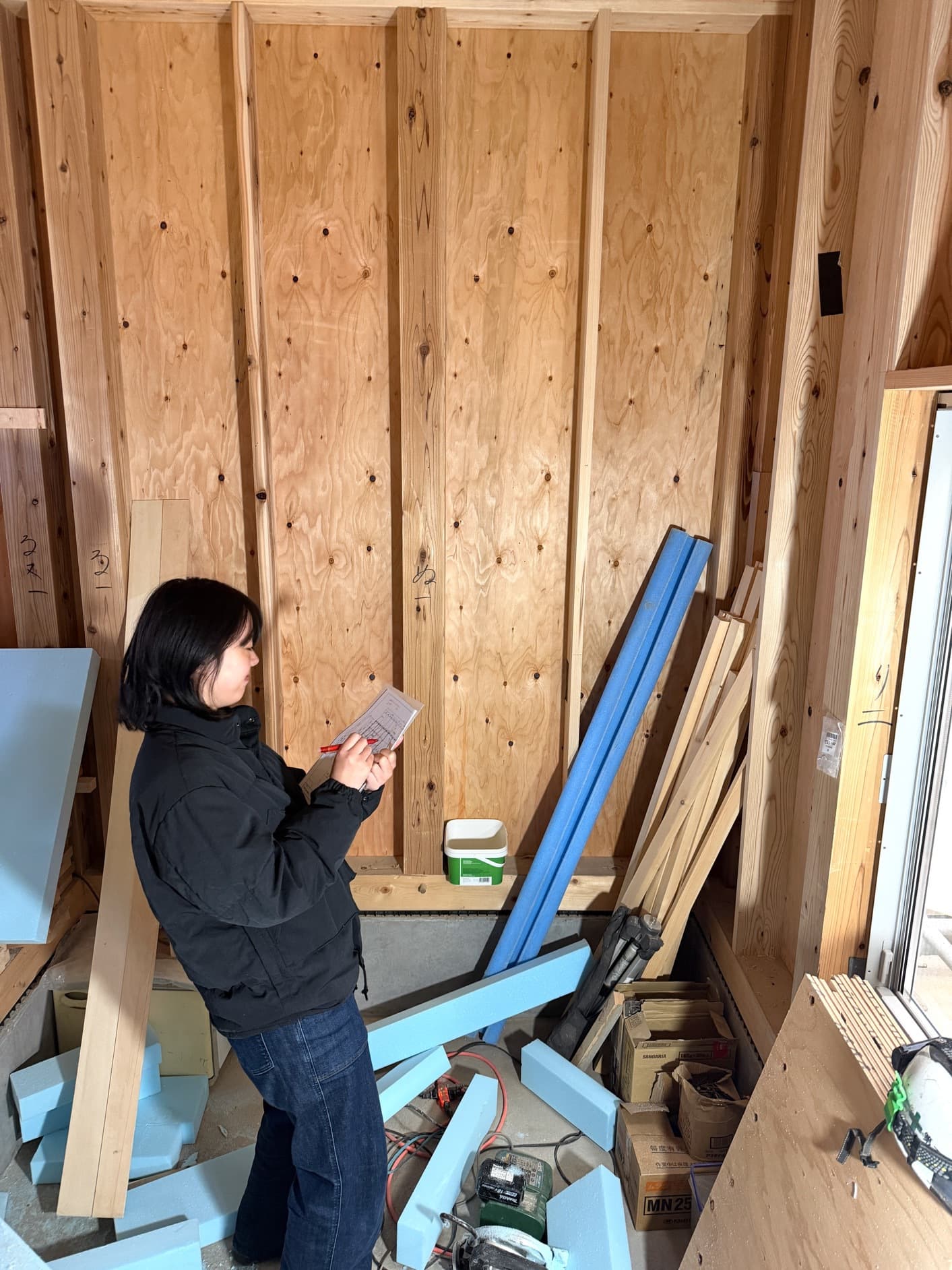

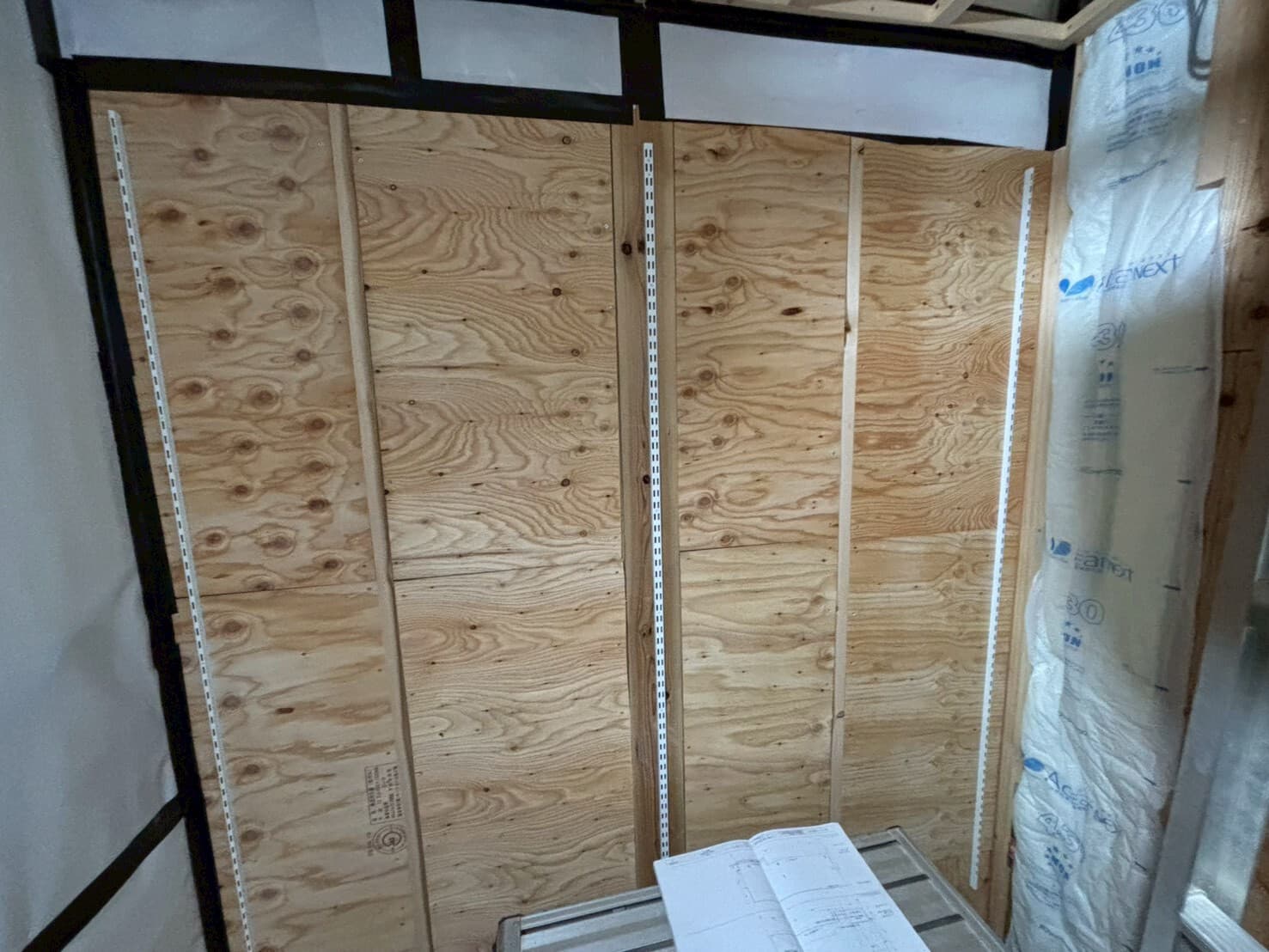

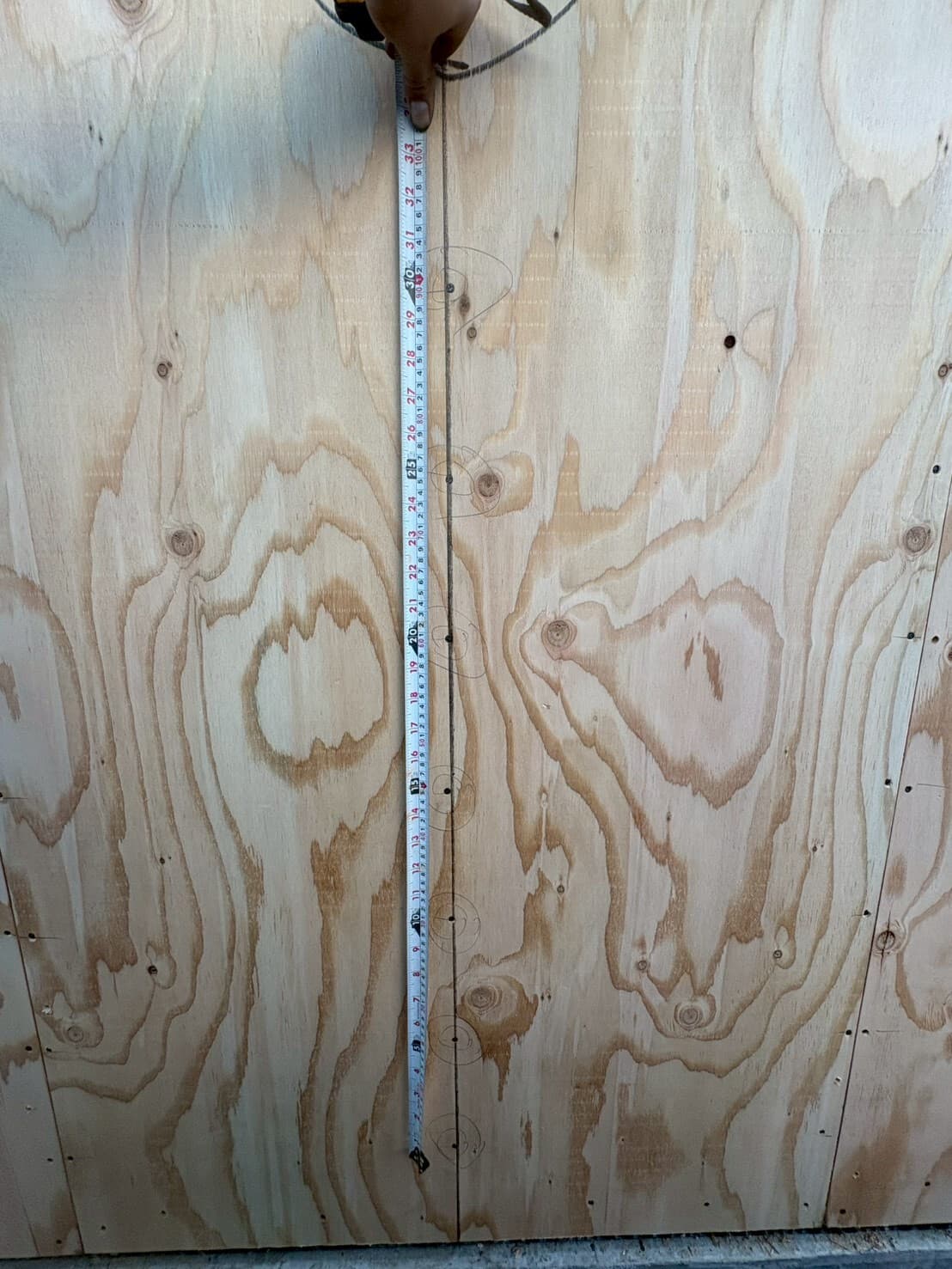

構造用合板張り

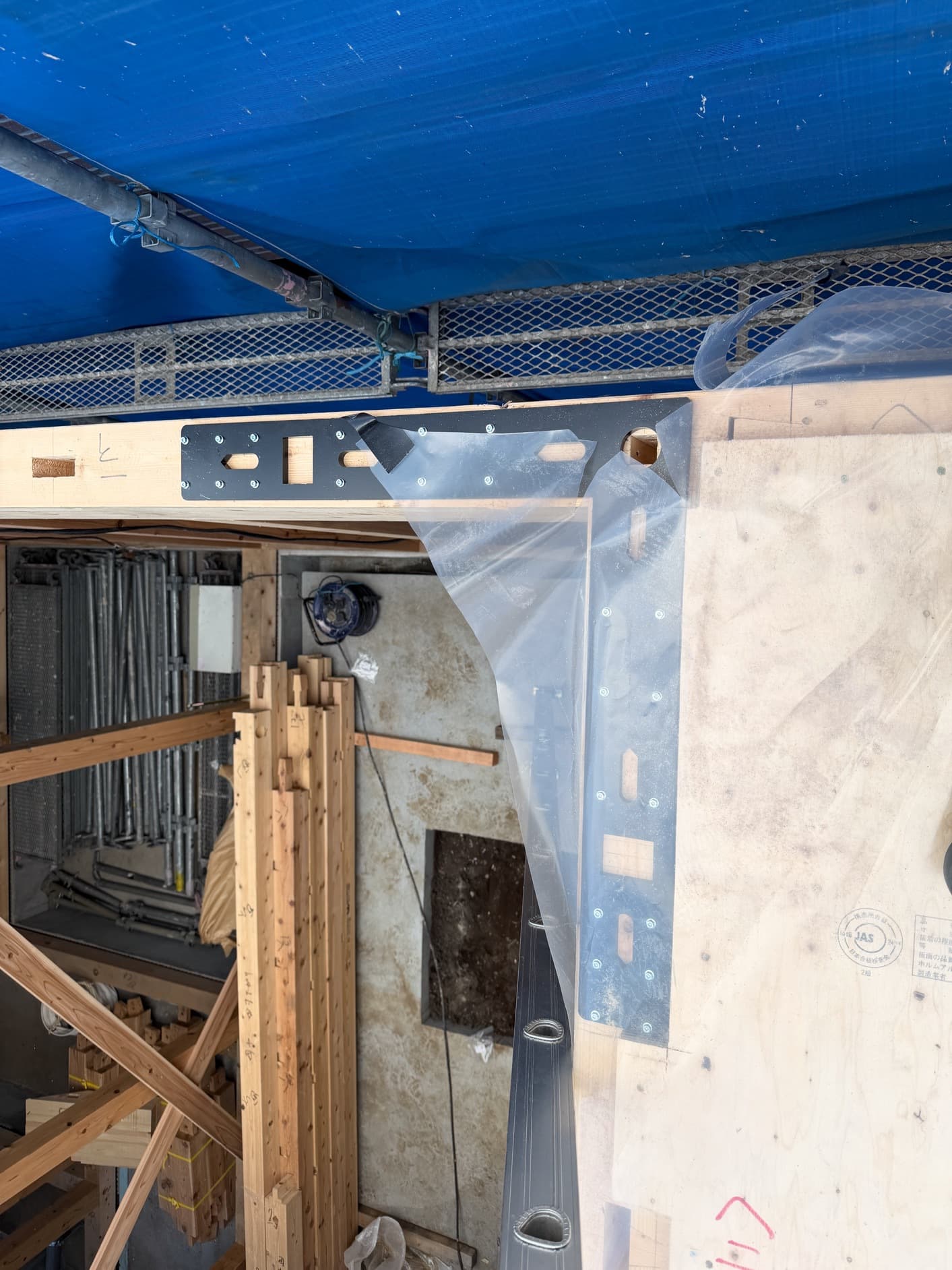

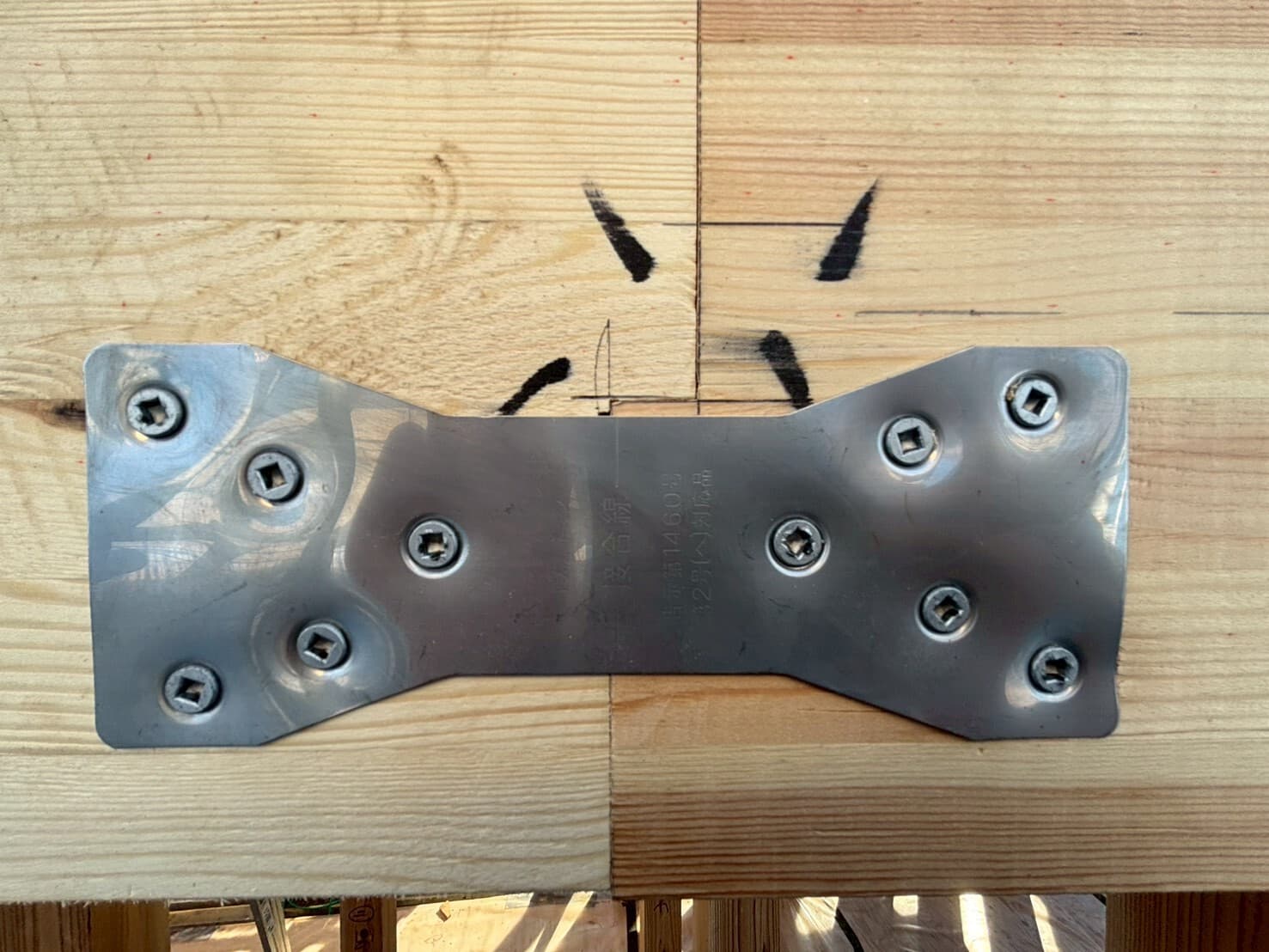

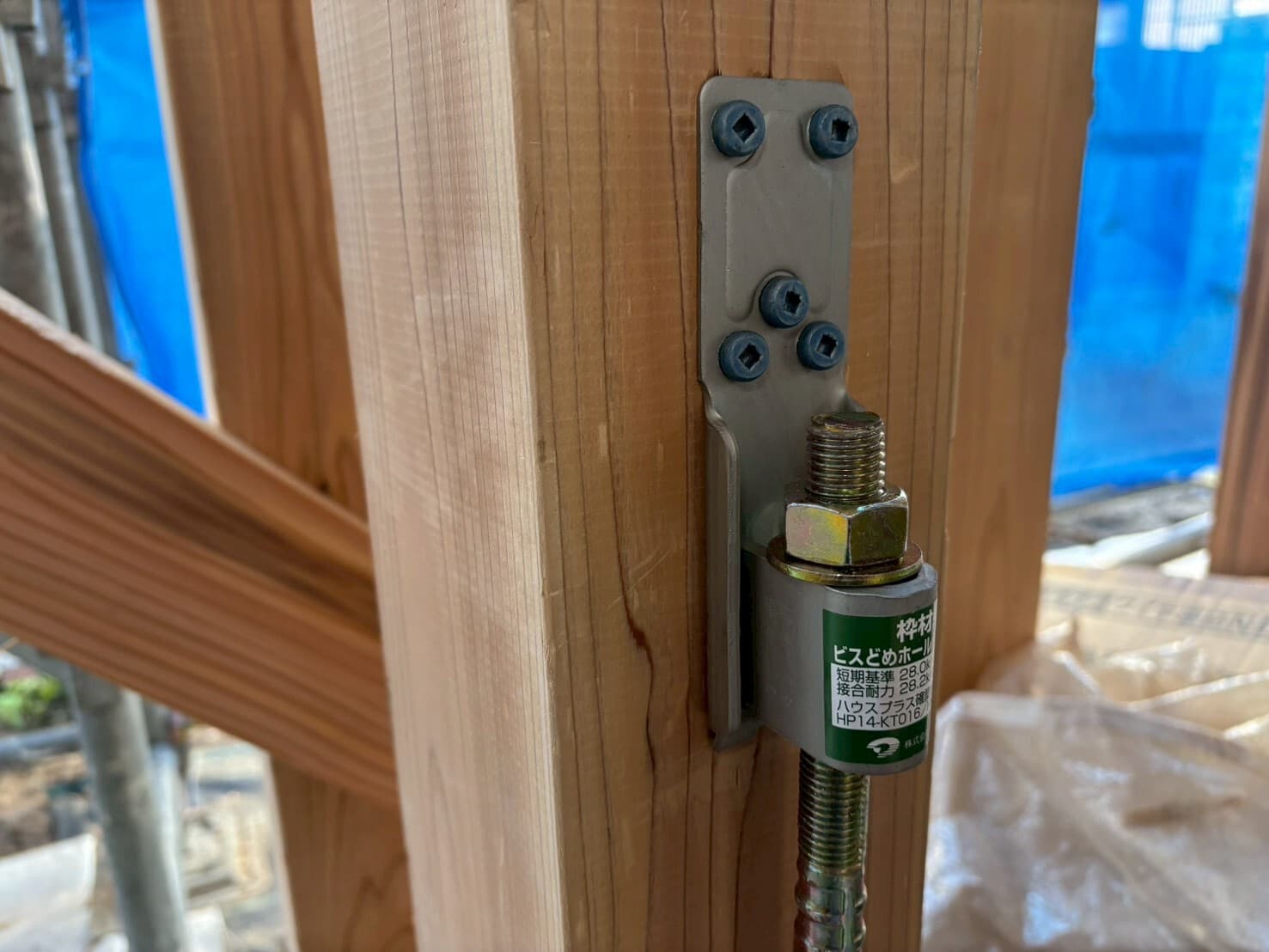

構造金物取付

構造金物取付

構造金物取付

ホウ酸塗布

構造金物取付

窓台・窓マグサ取付

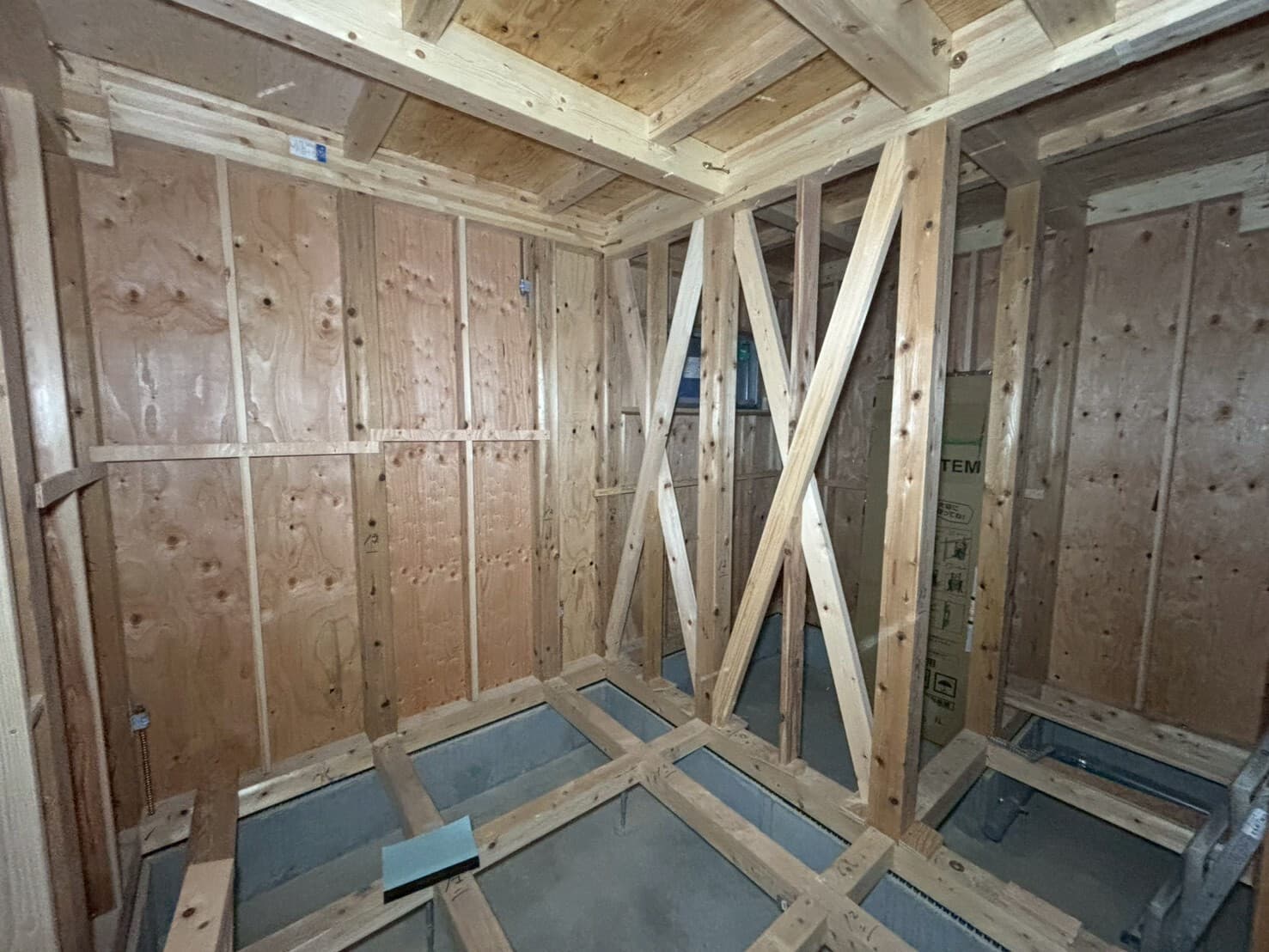

間柱取付

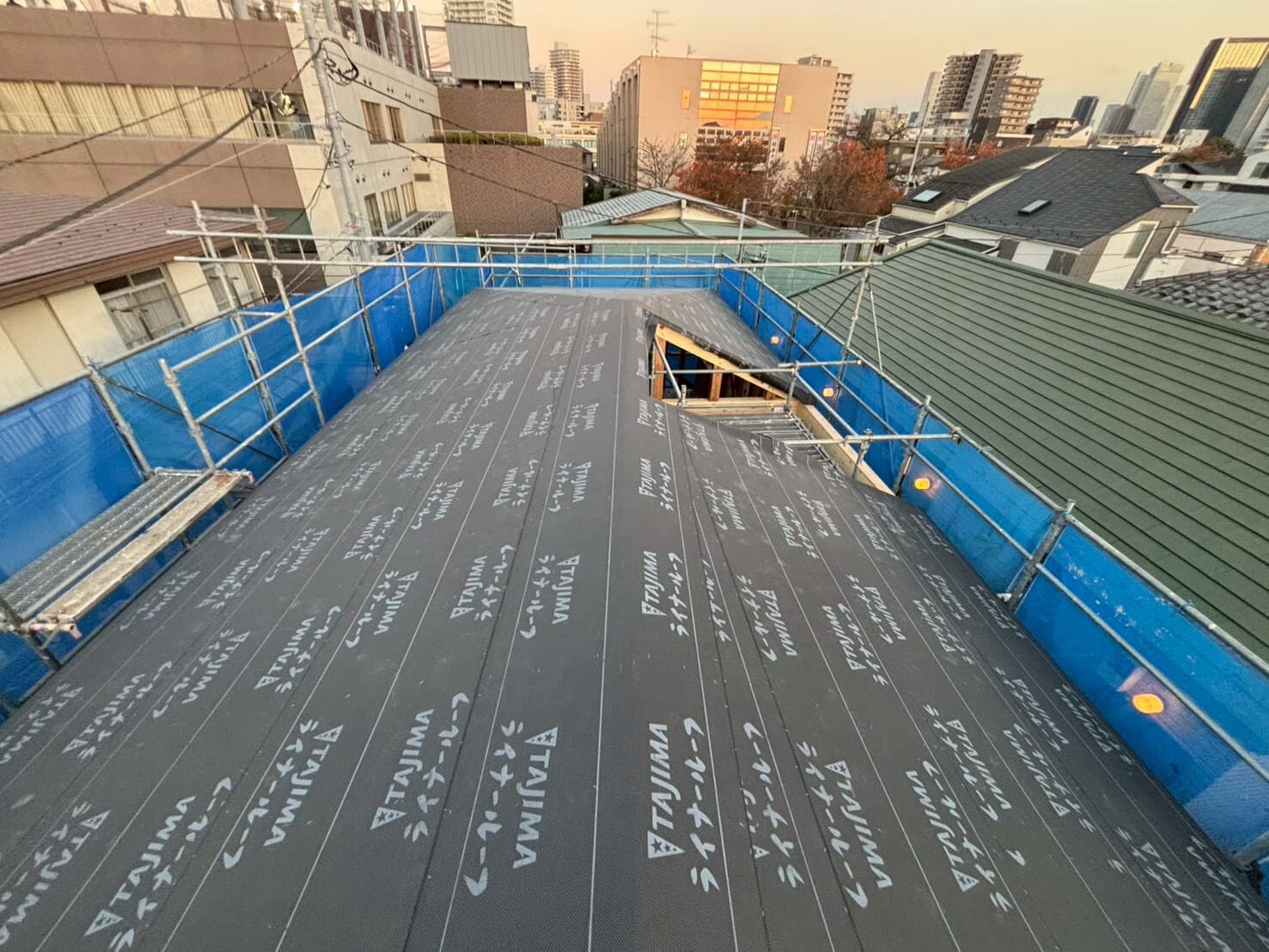

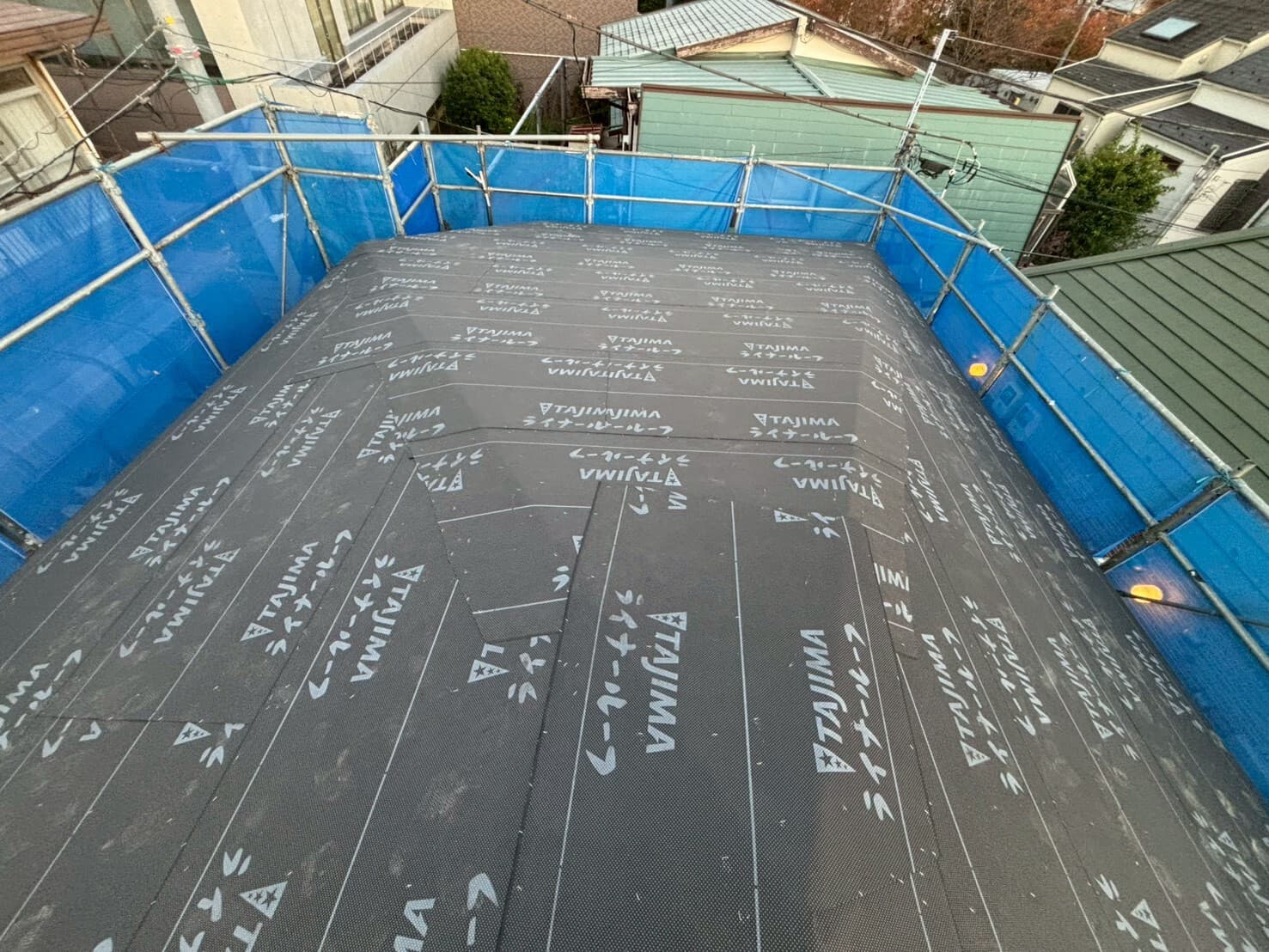

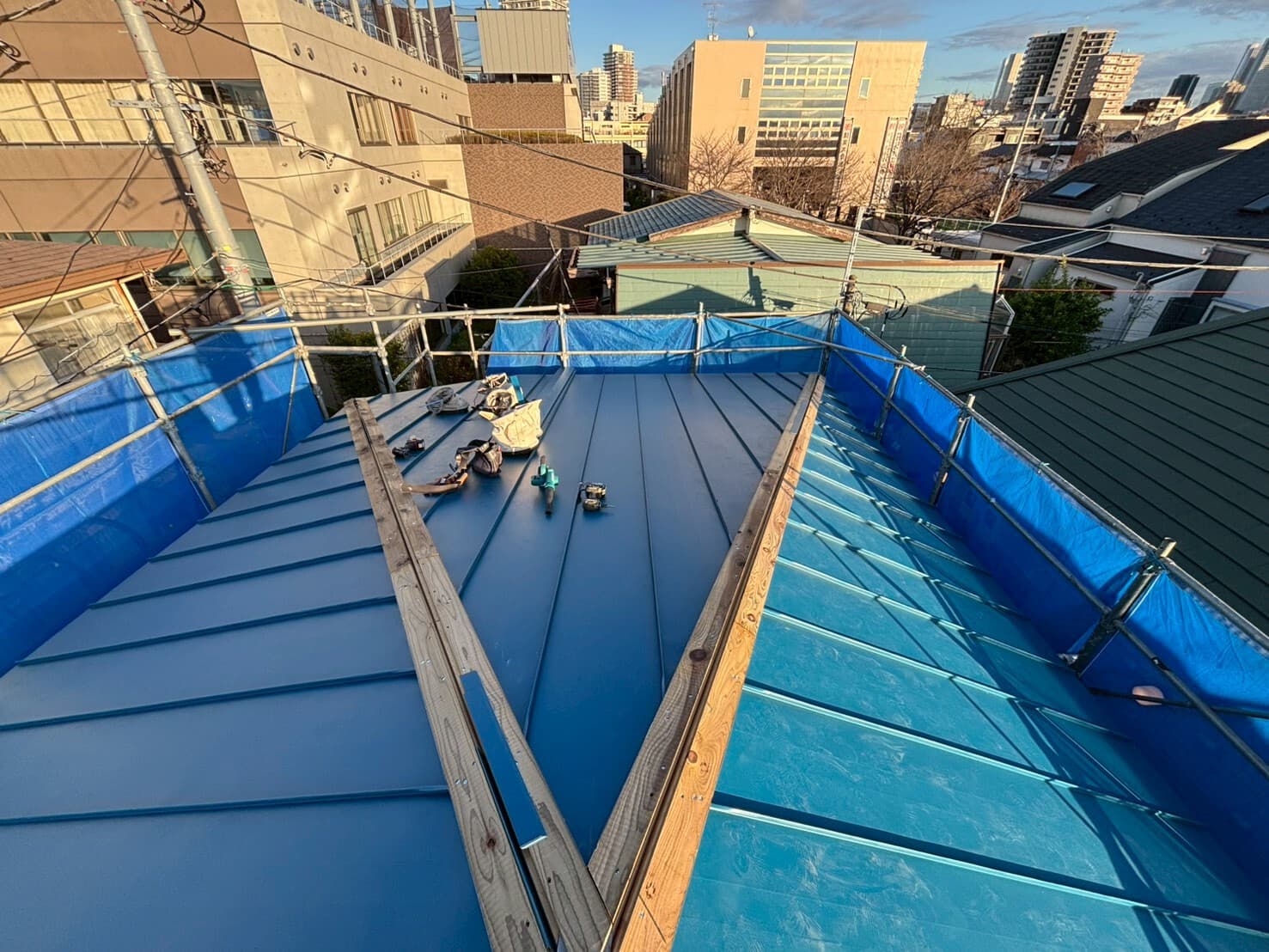

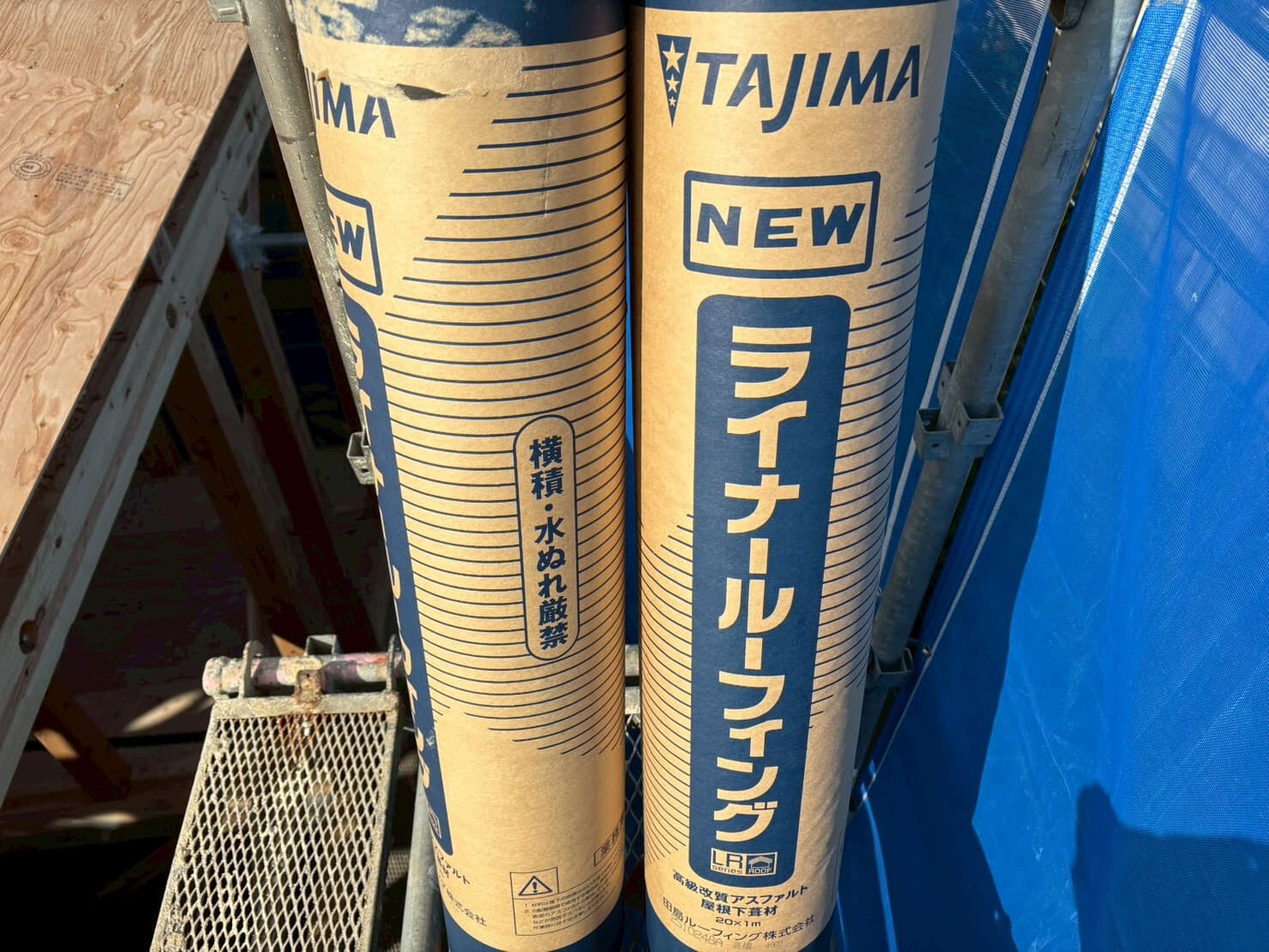

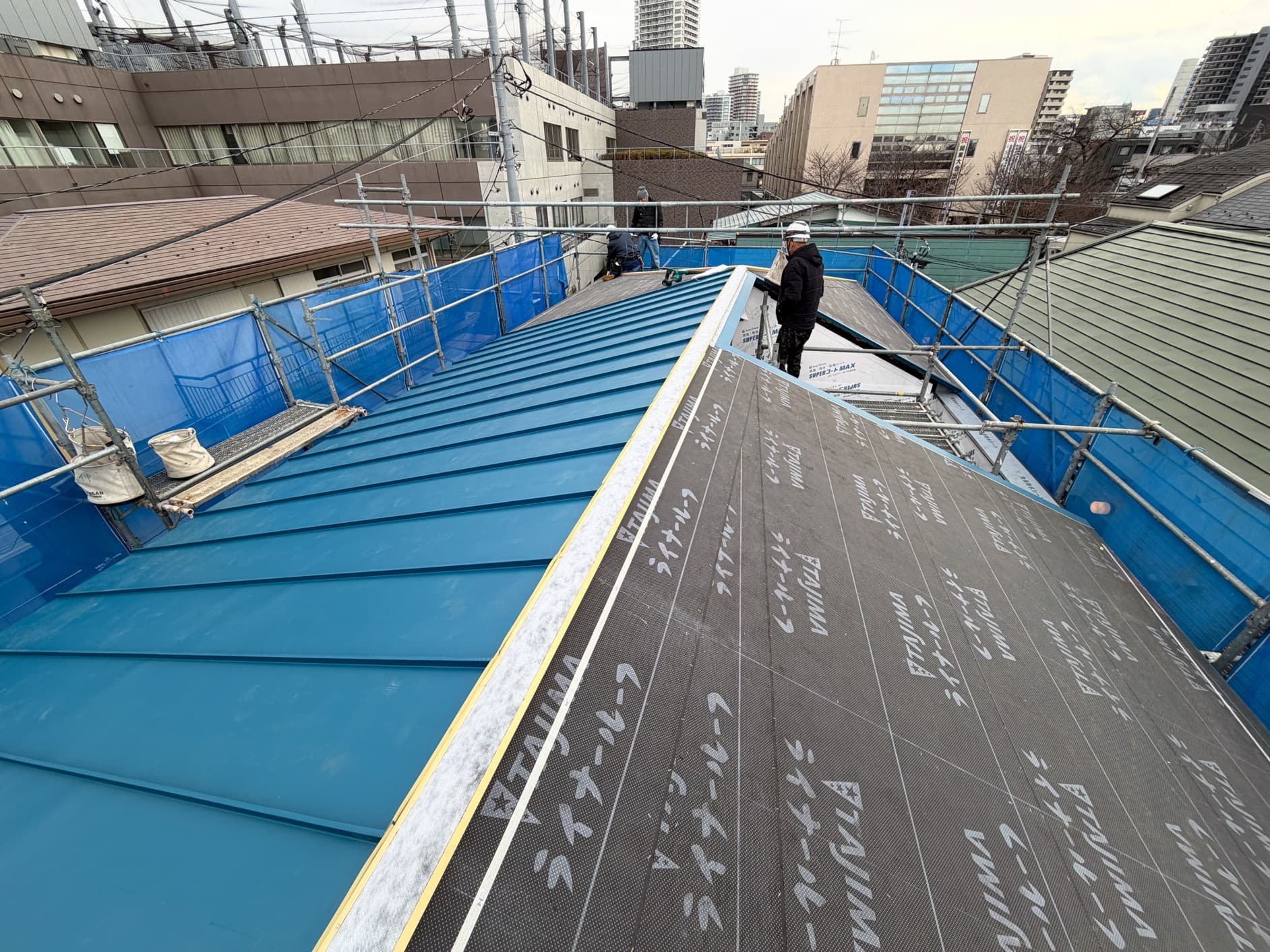

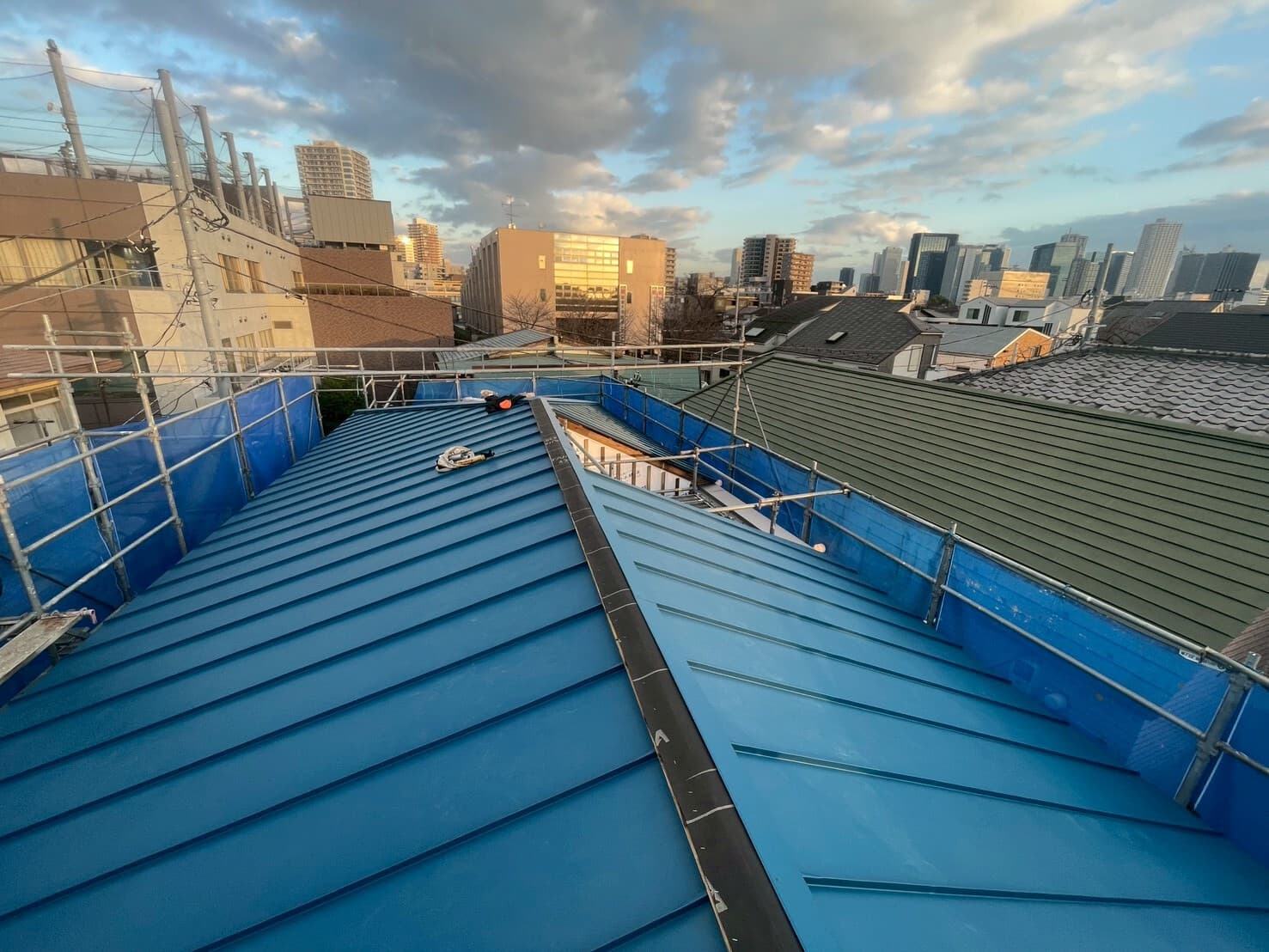

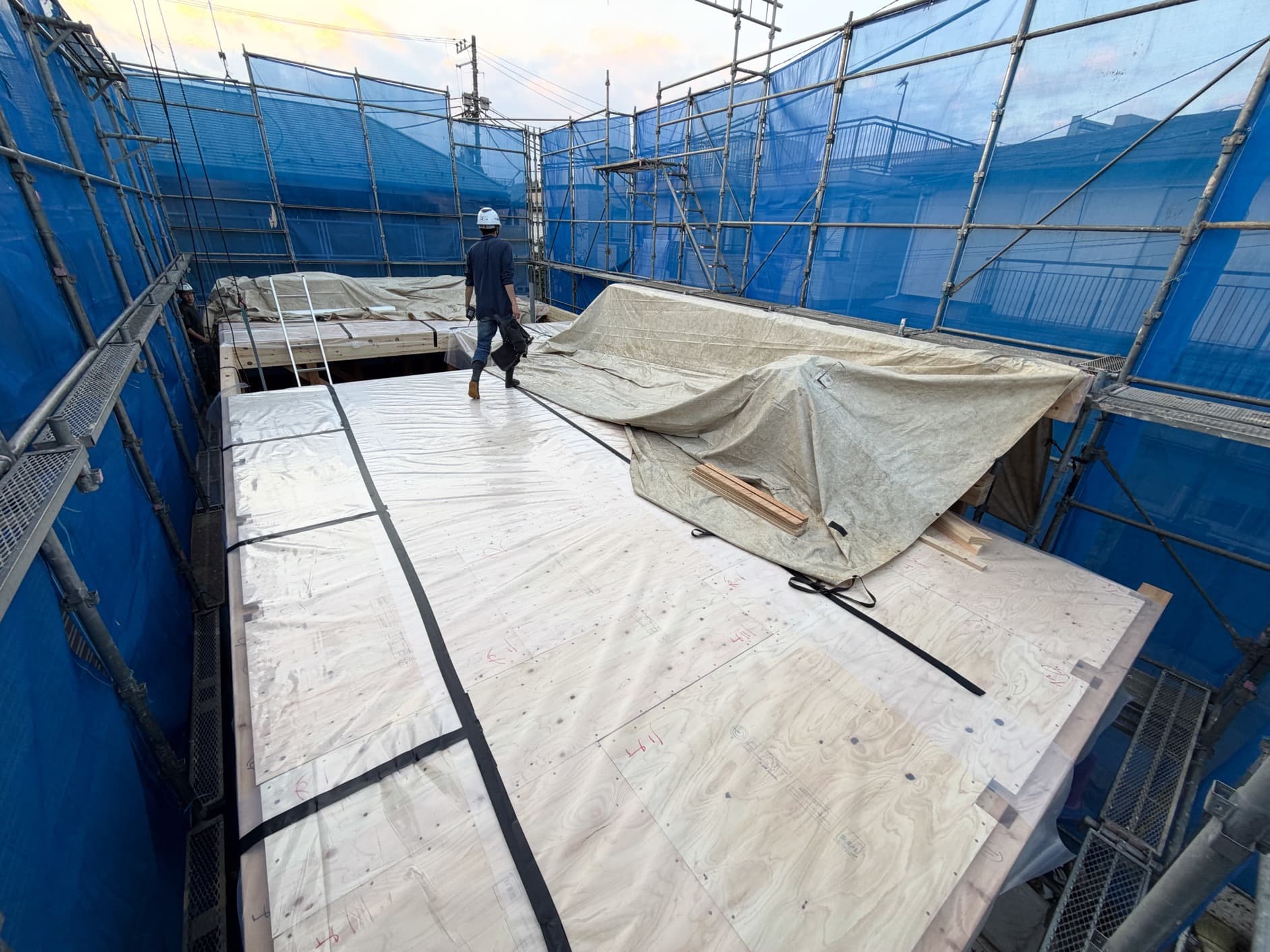

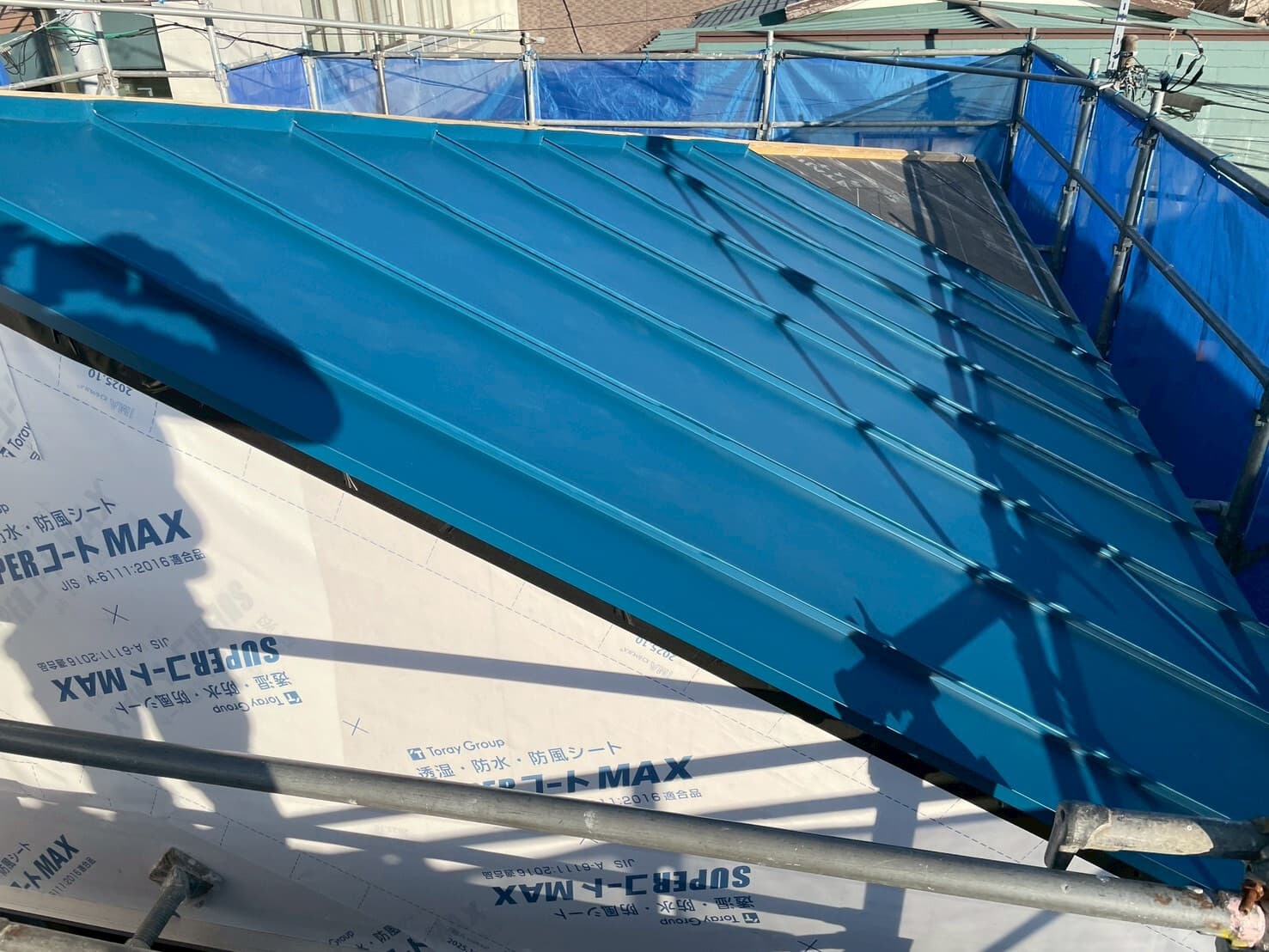

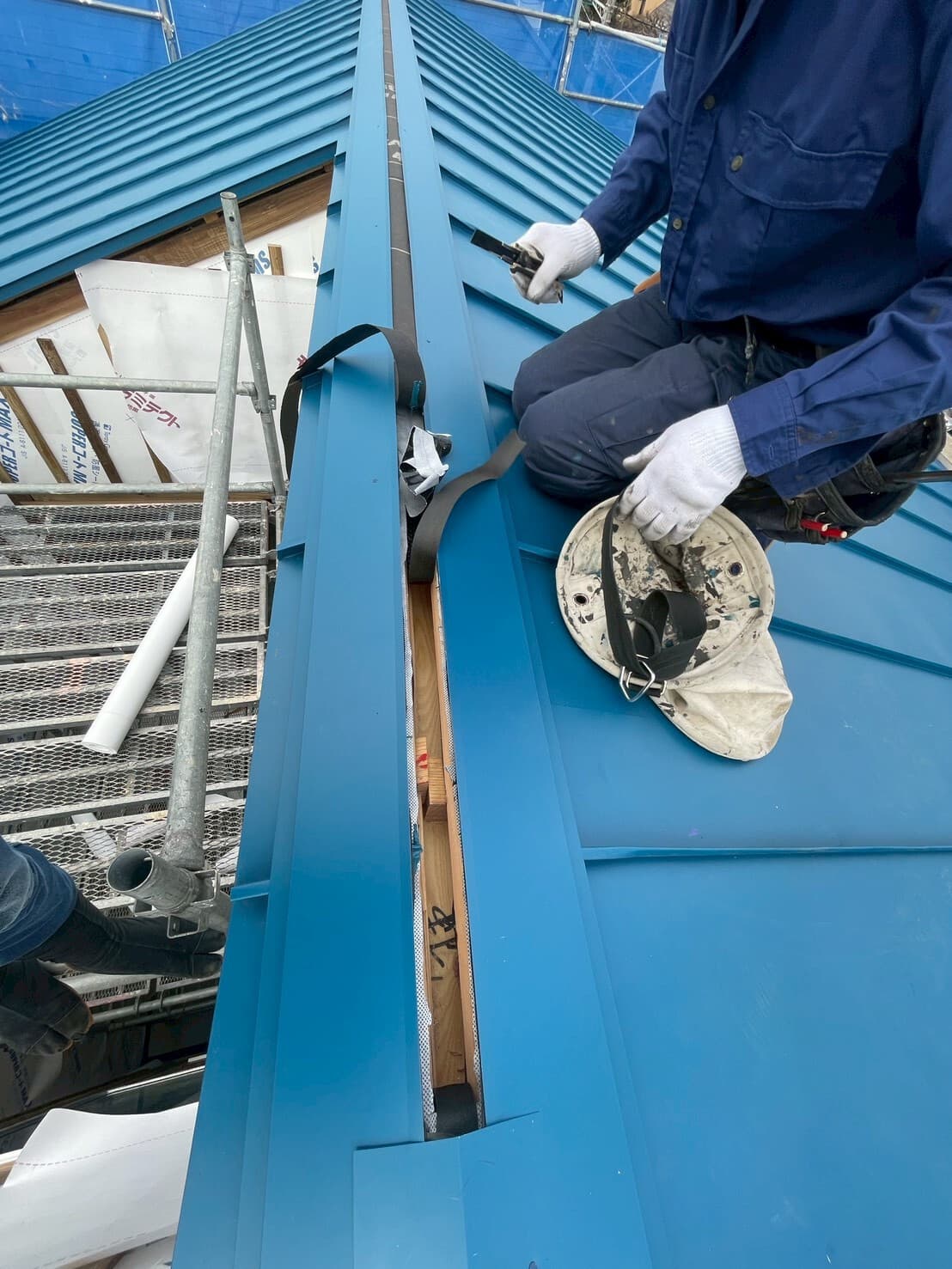

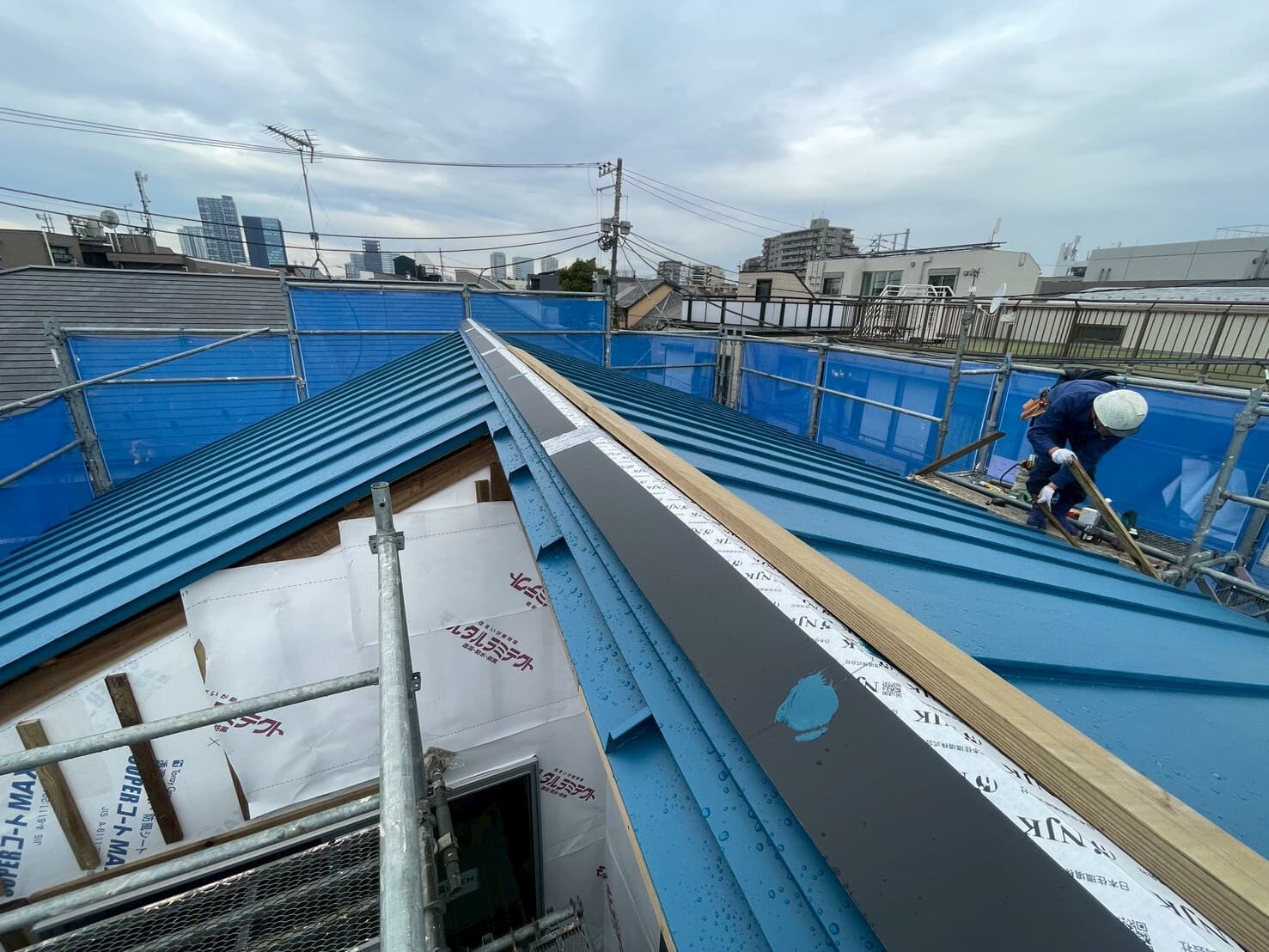

ルーフィング下葺

ルーフィング下葺

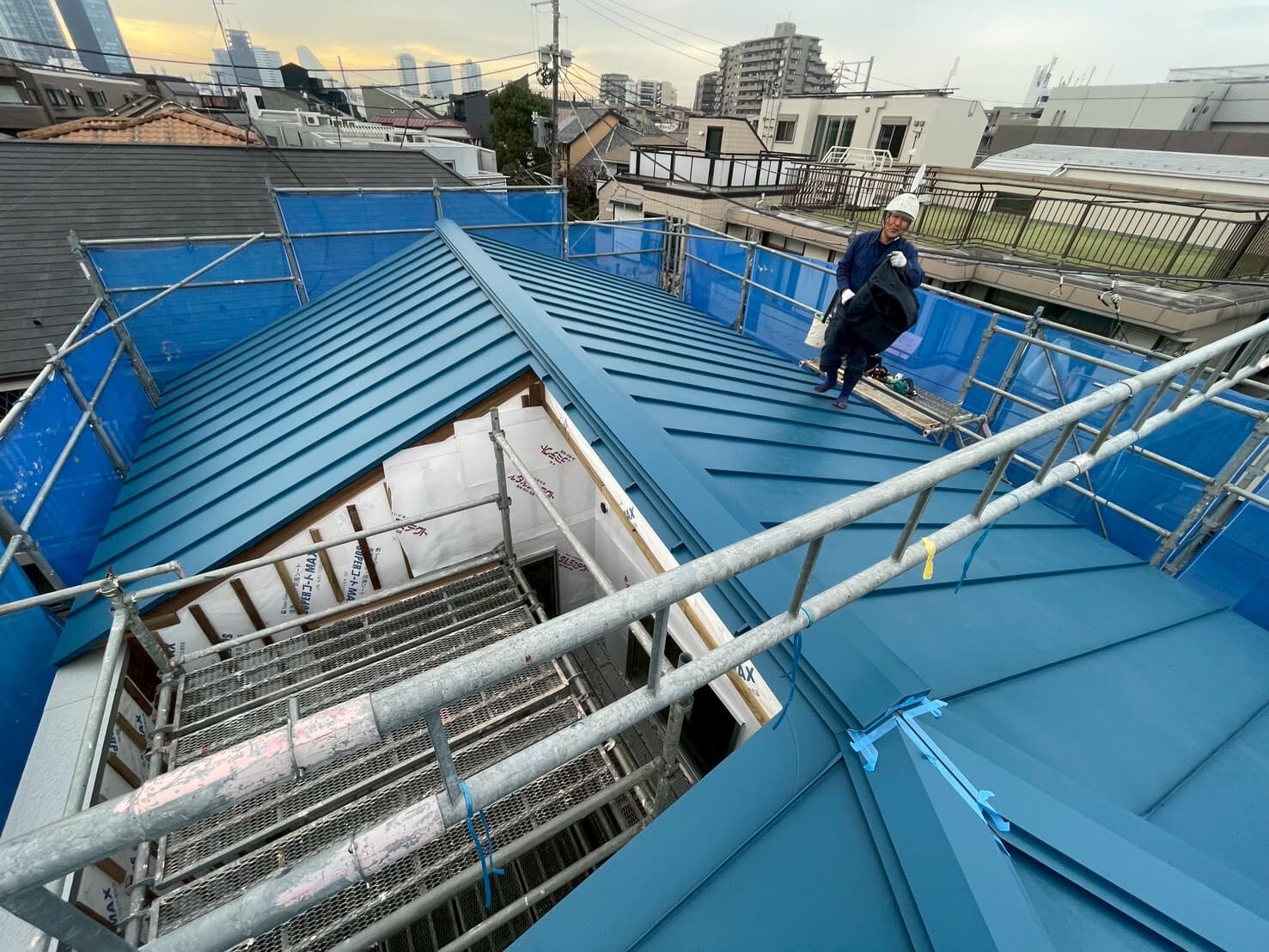

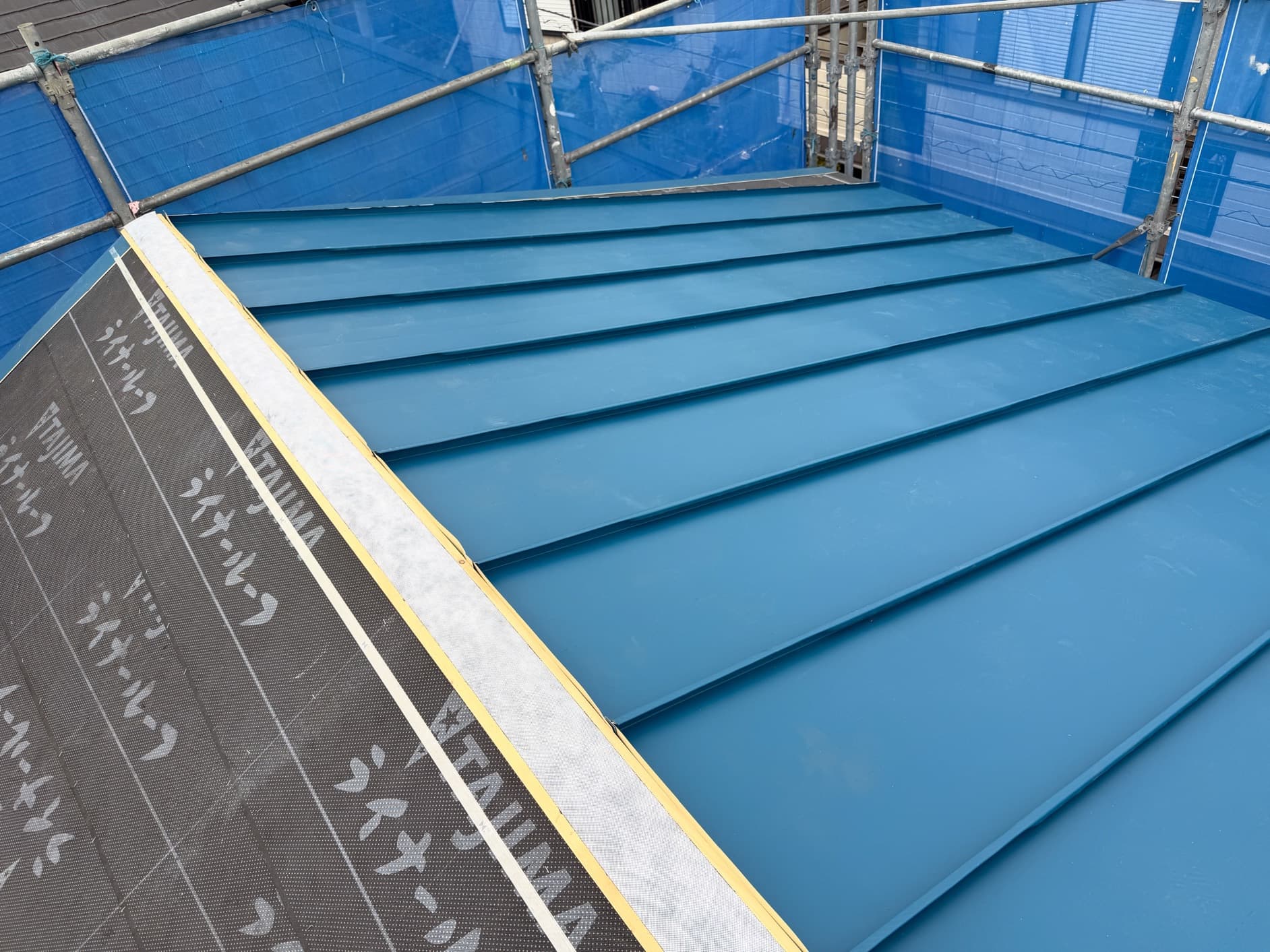

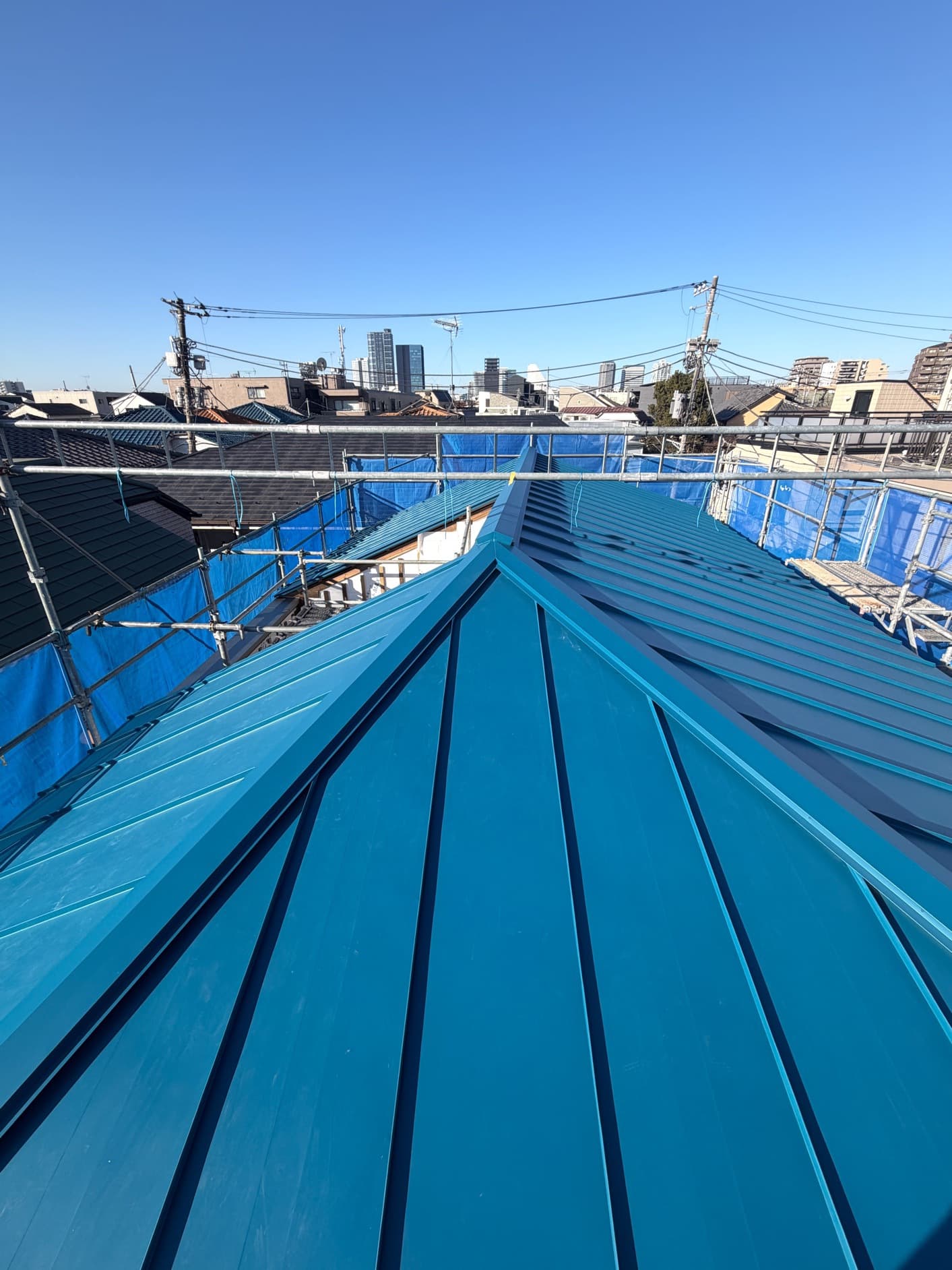

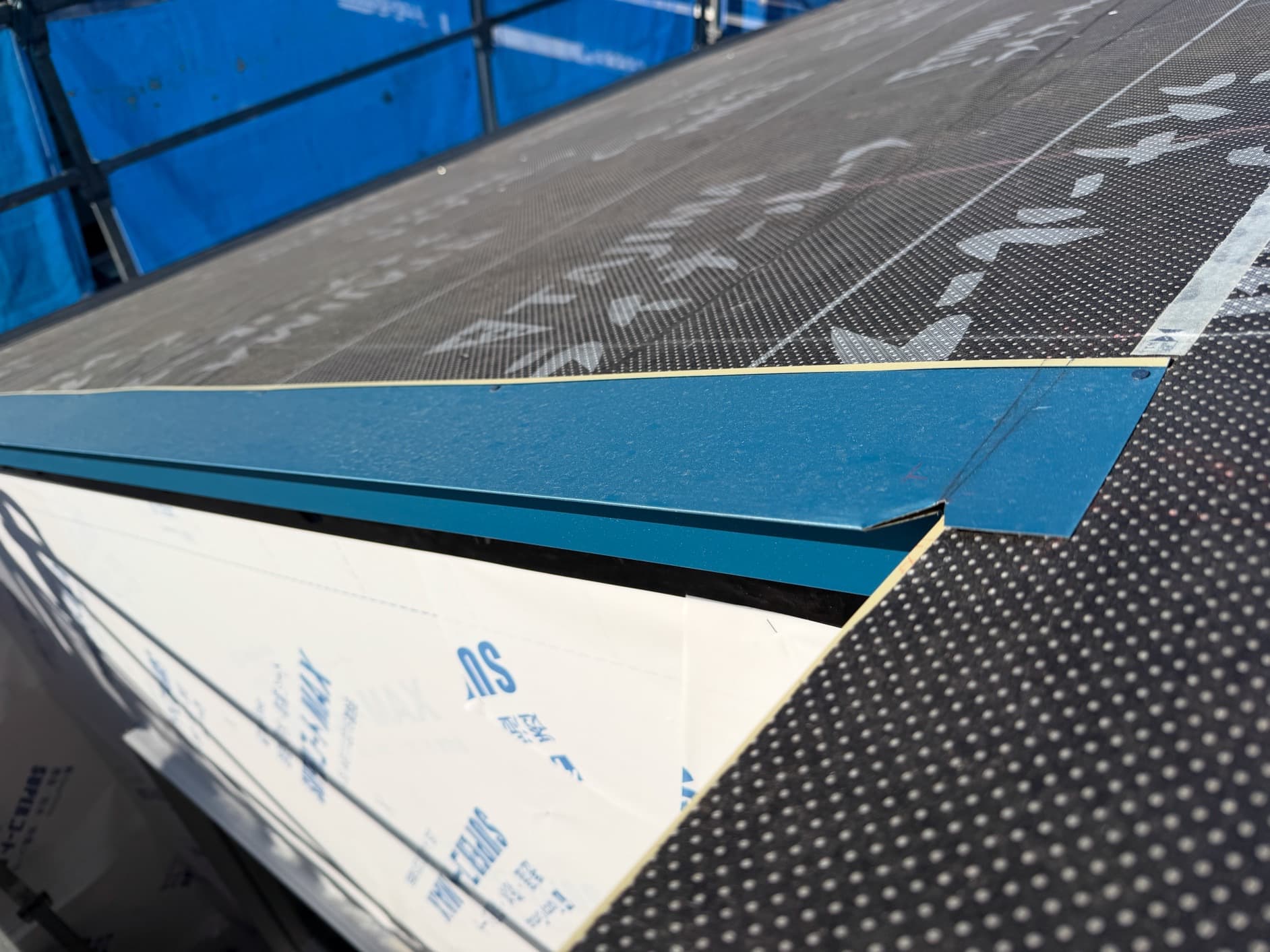

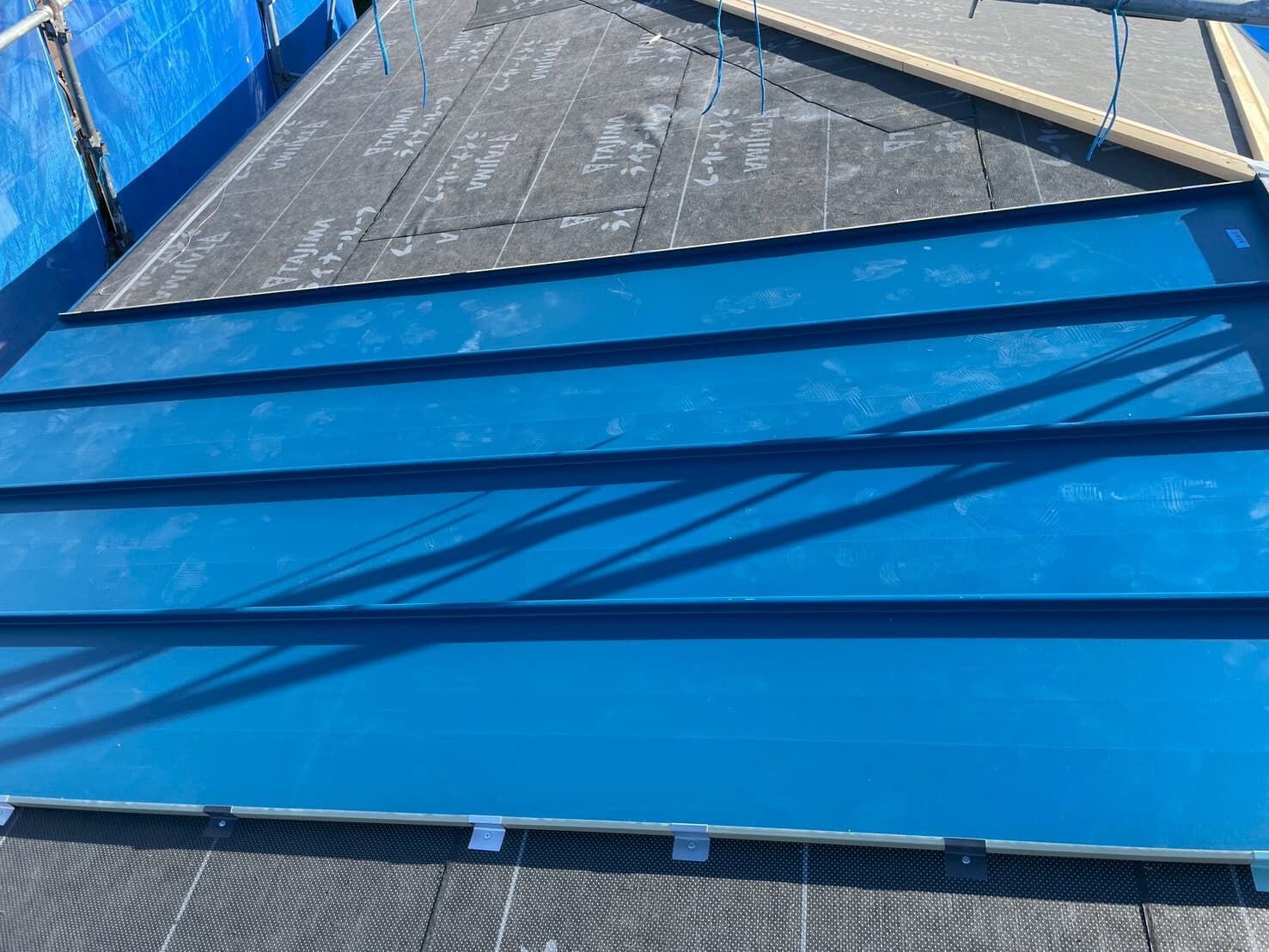

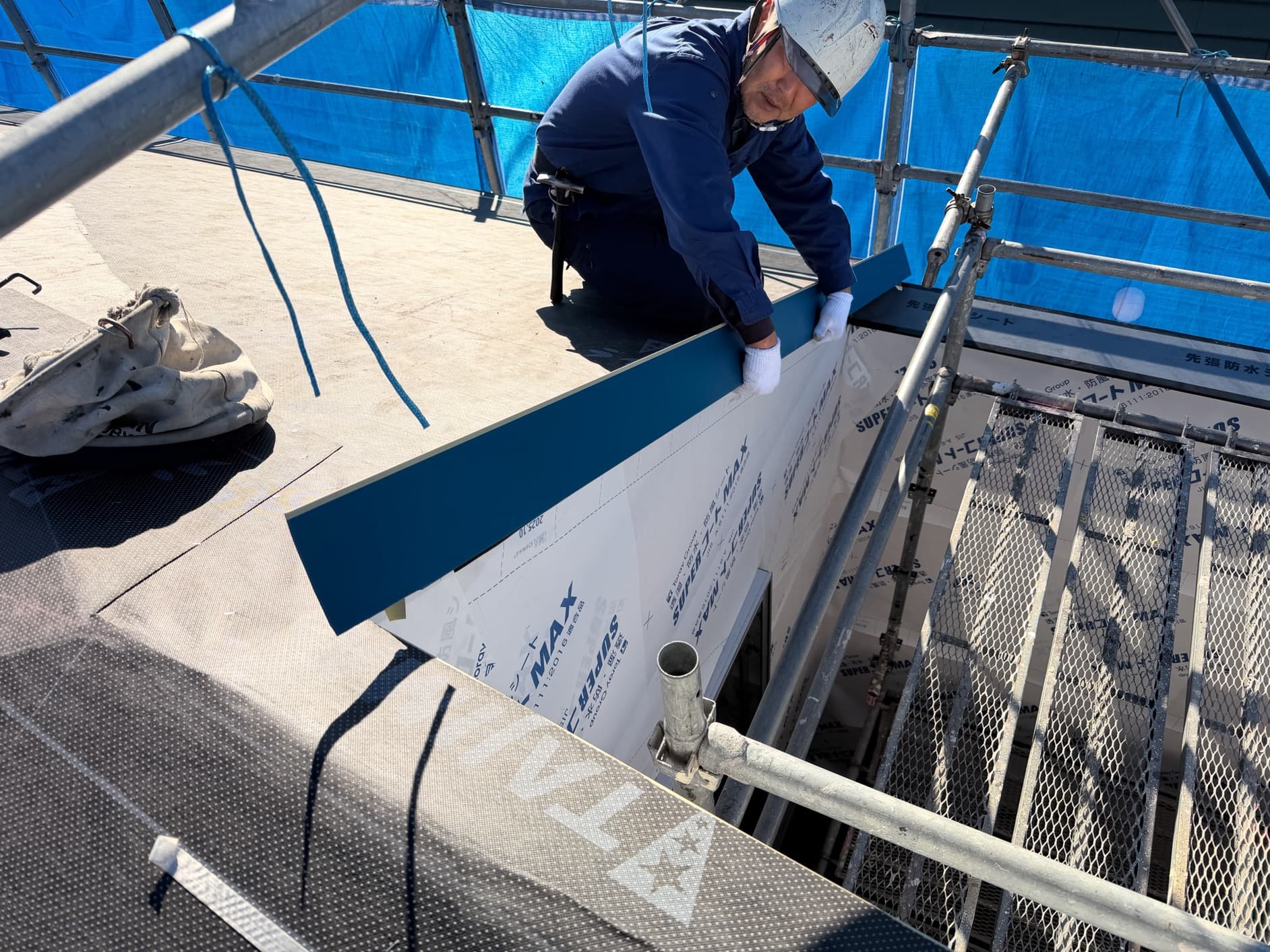

ゴムアス系ルーフィング

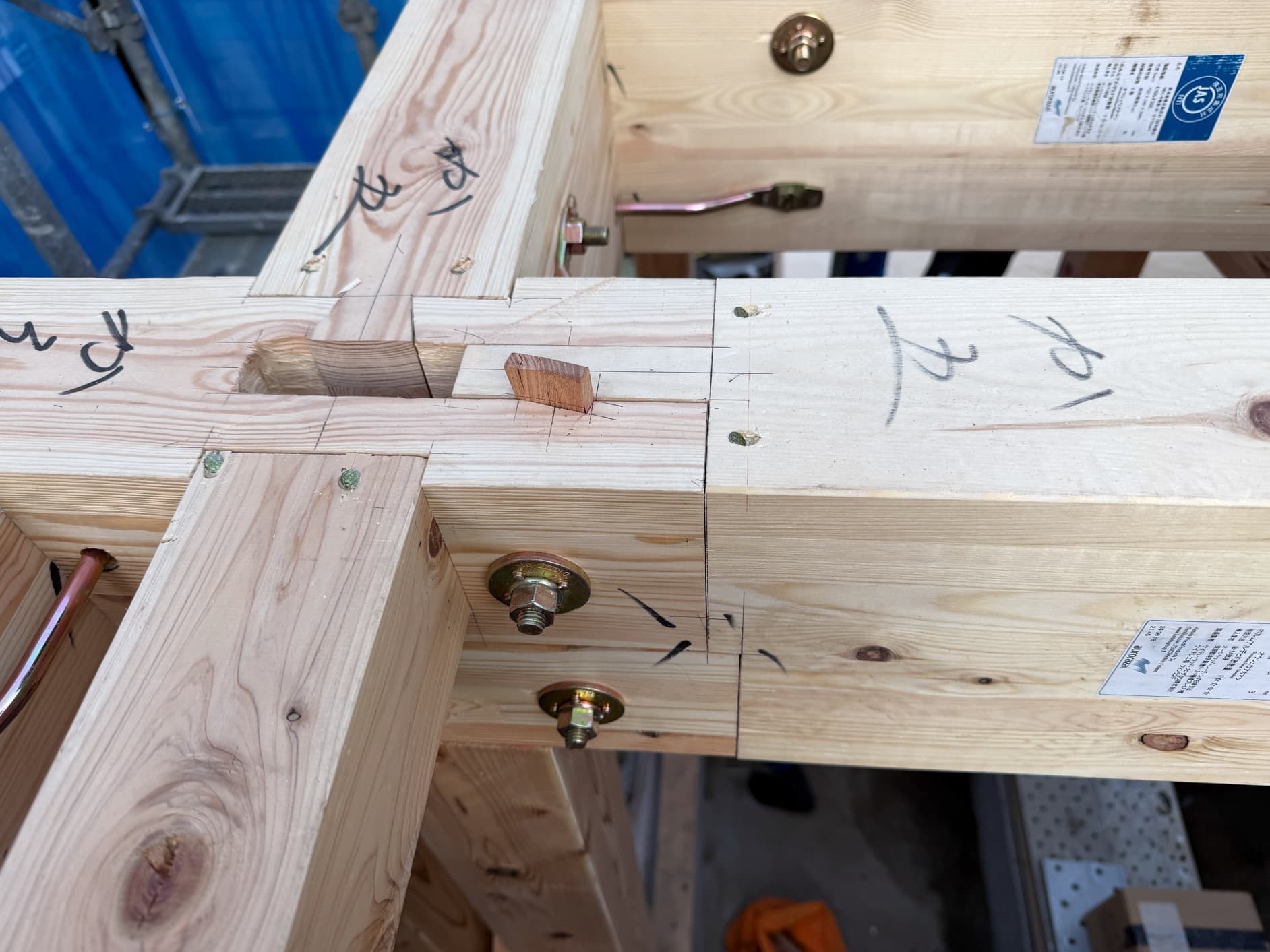

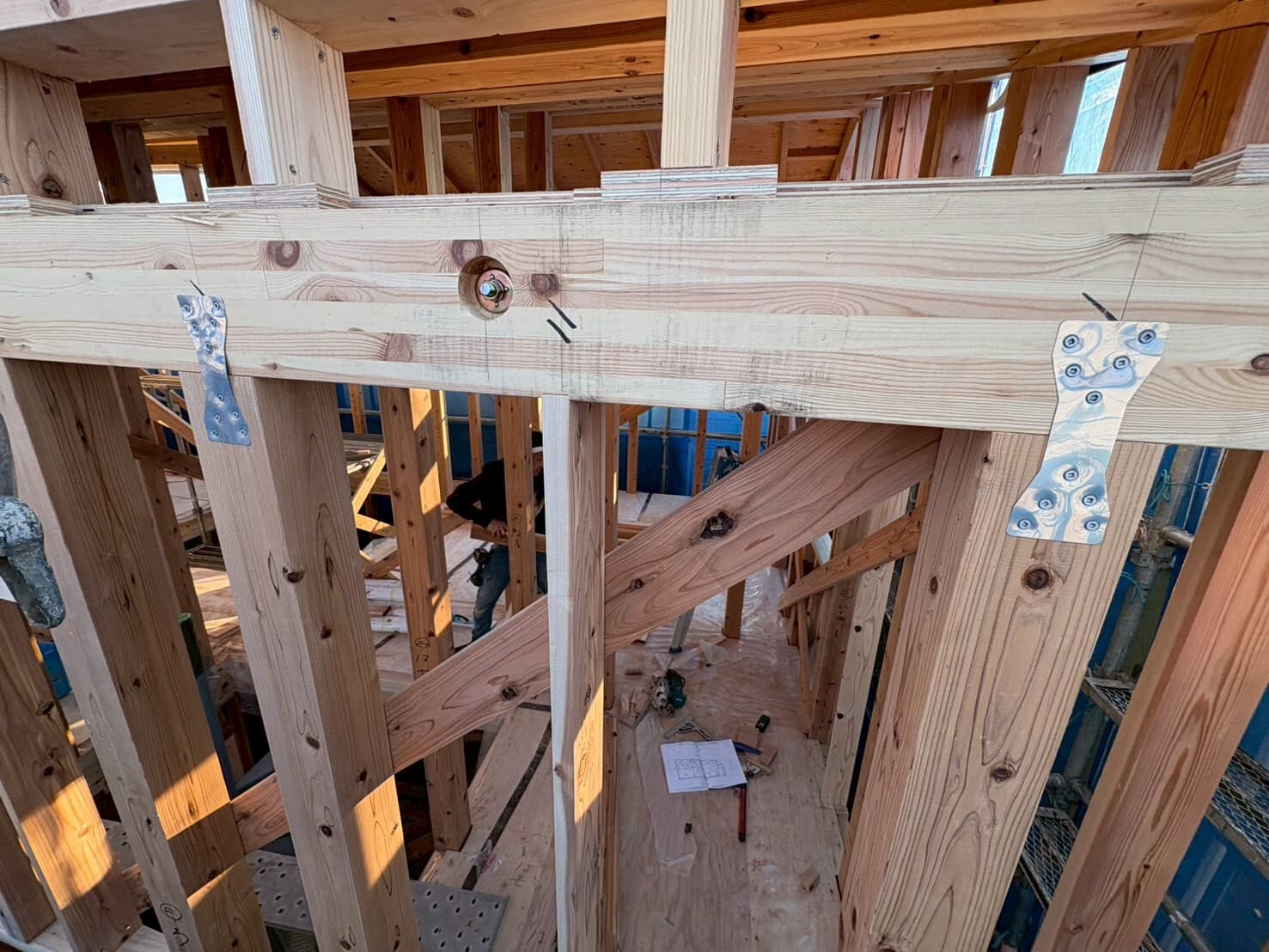

込み栓打ち

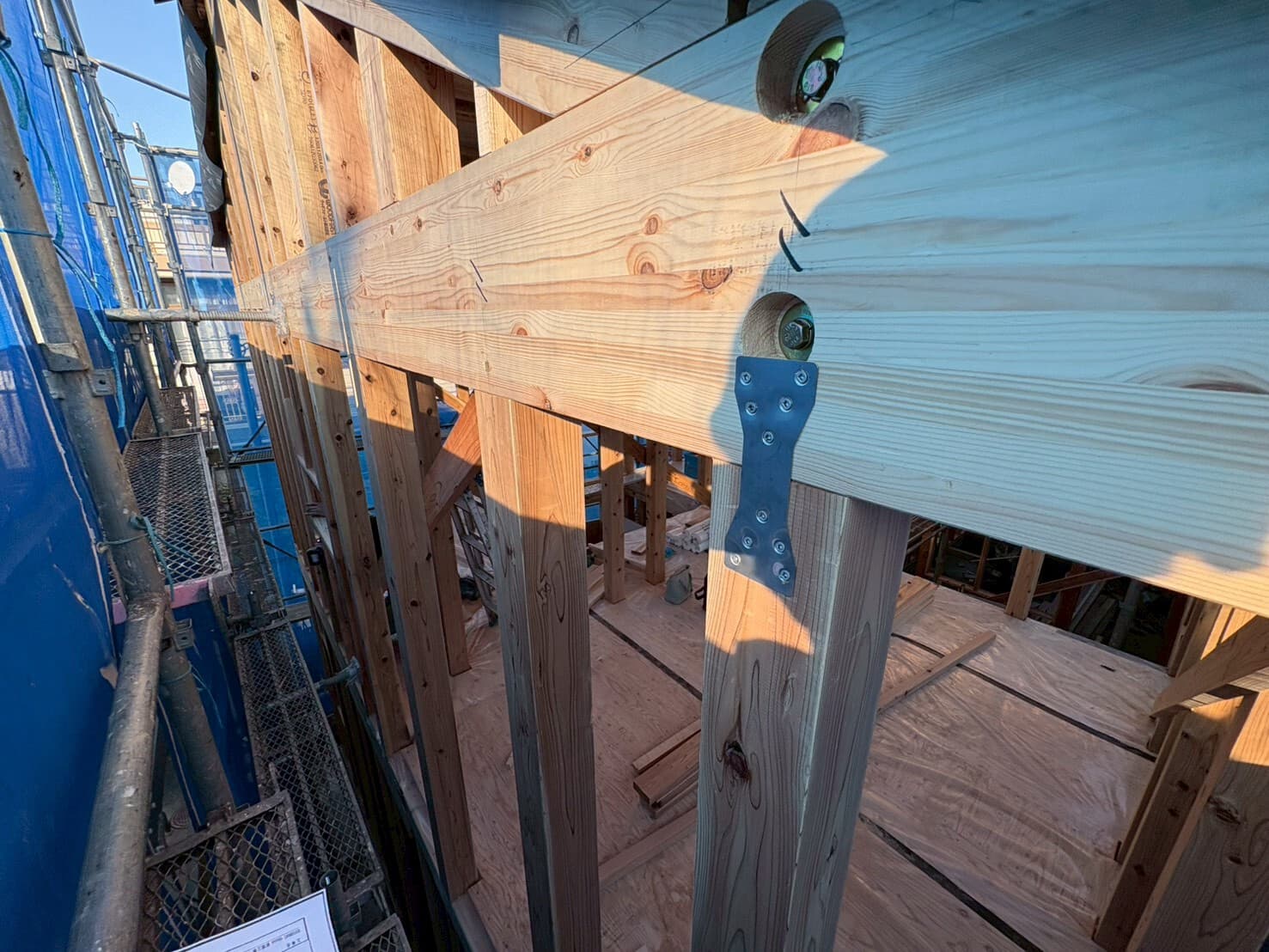

金物取付

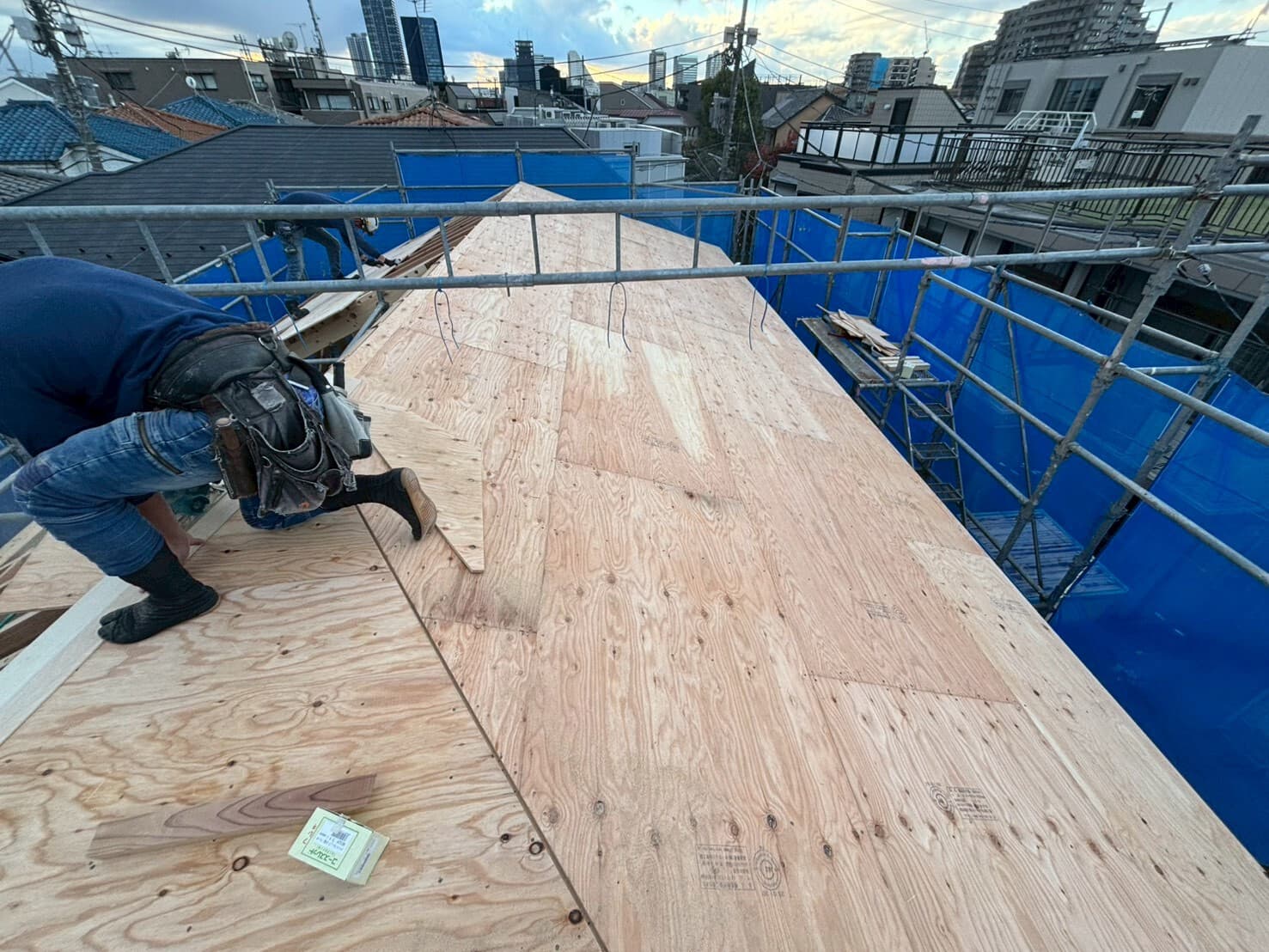

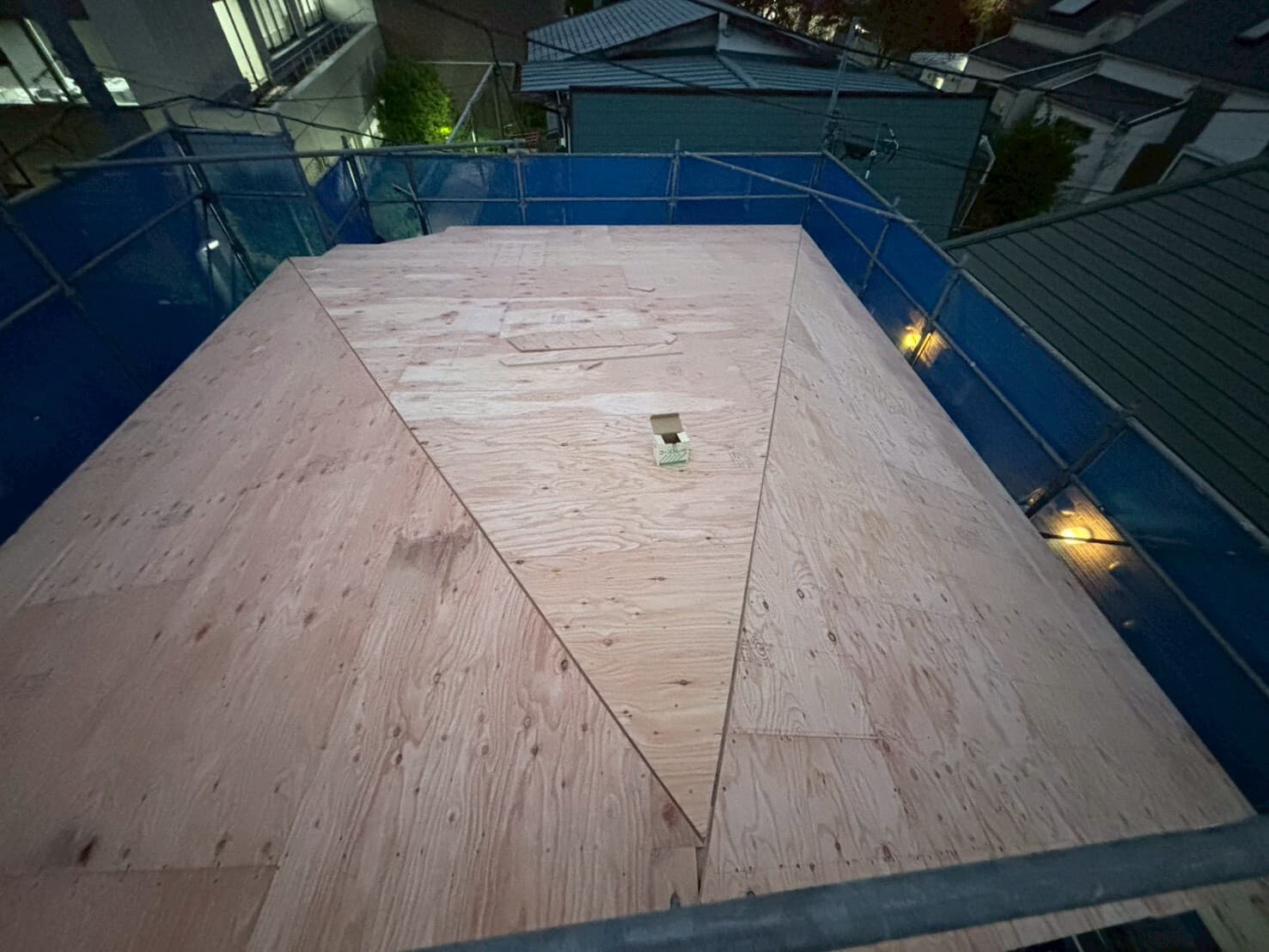

構造用合板張り

構造用合板張り

構造用合板張り

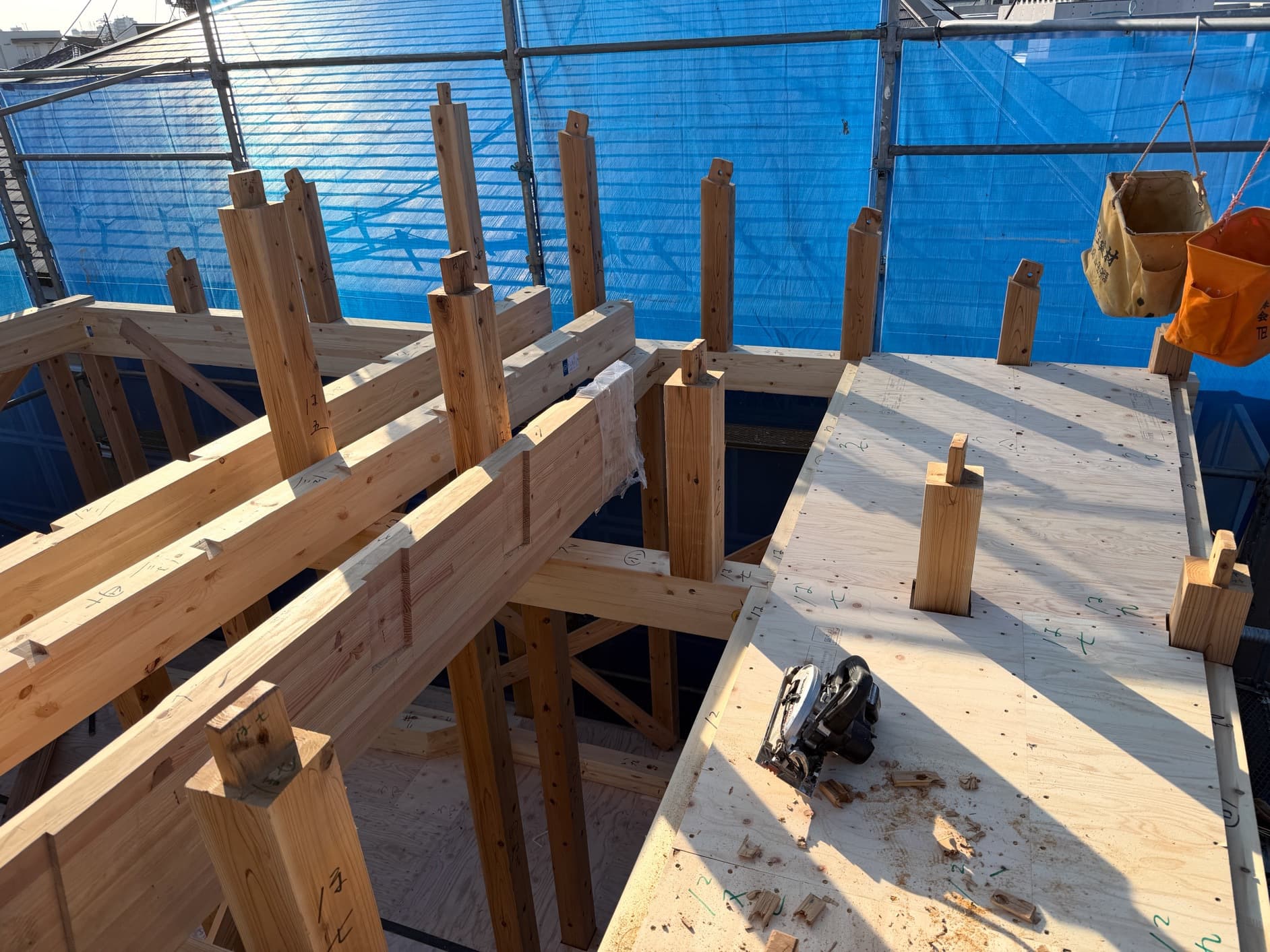

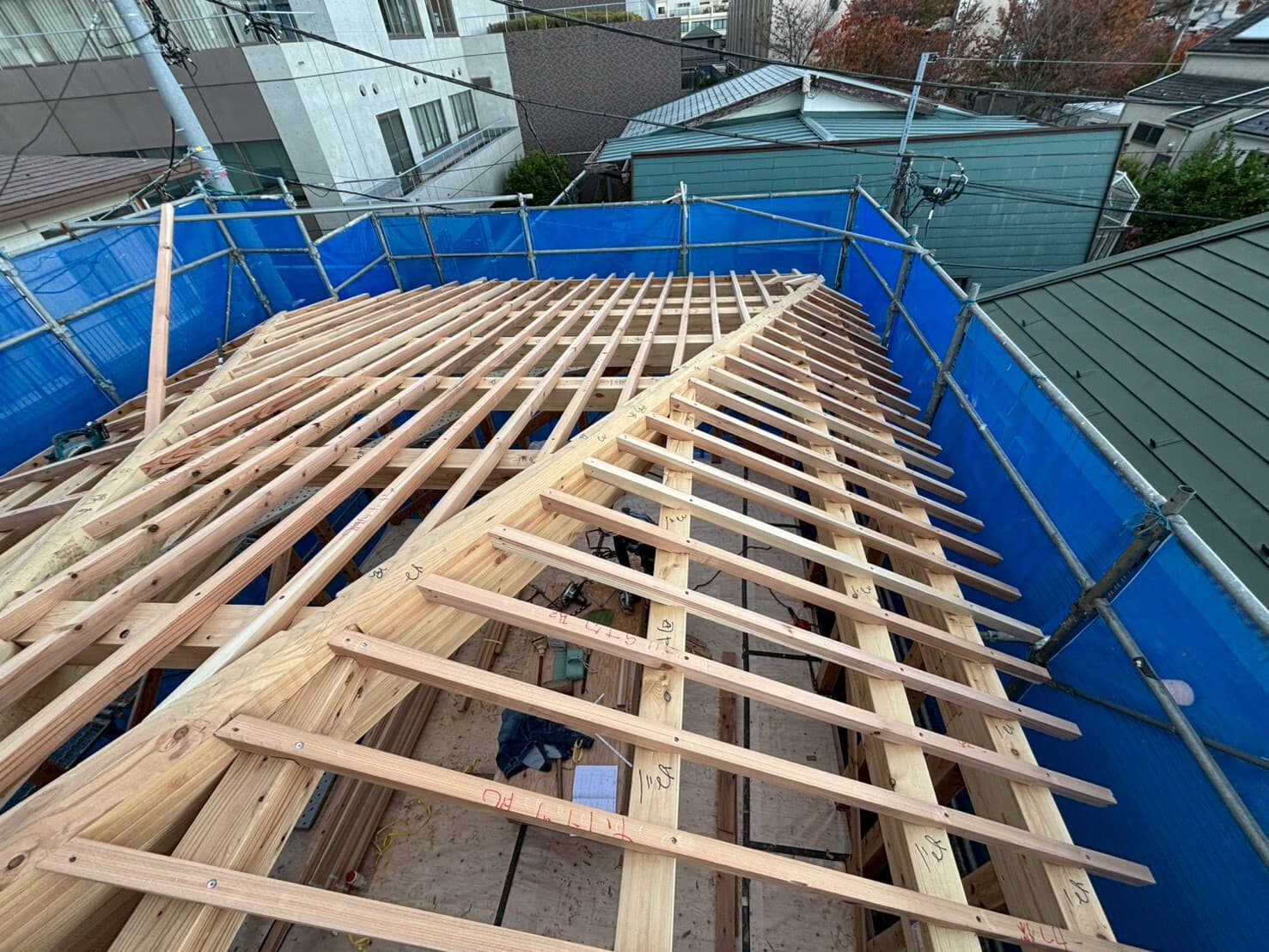

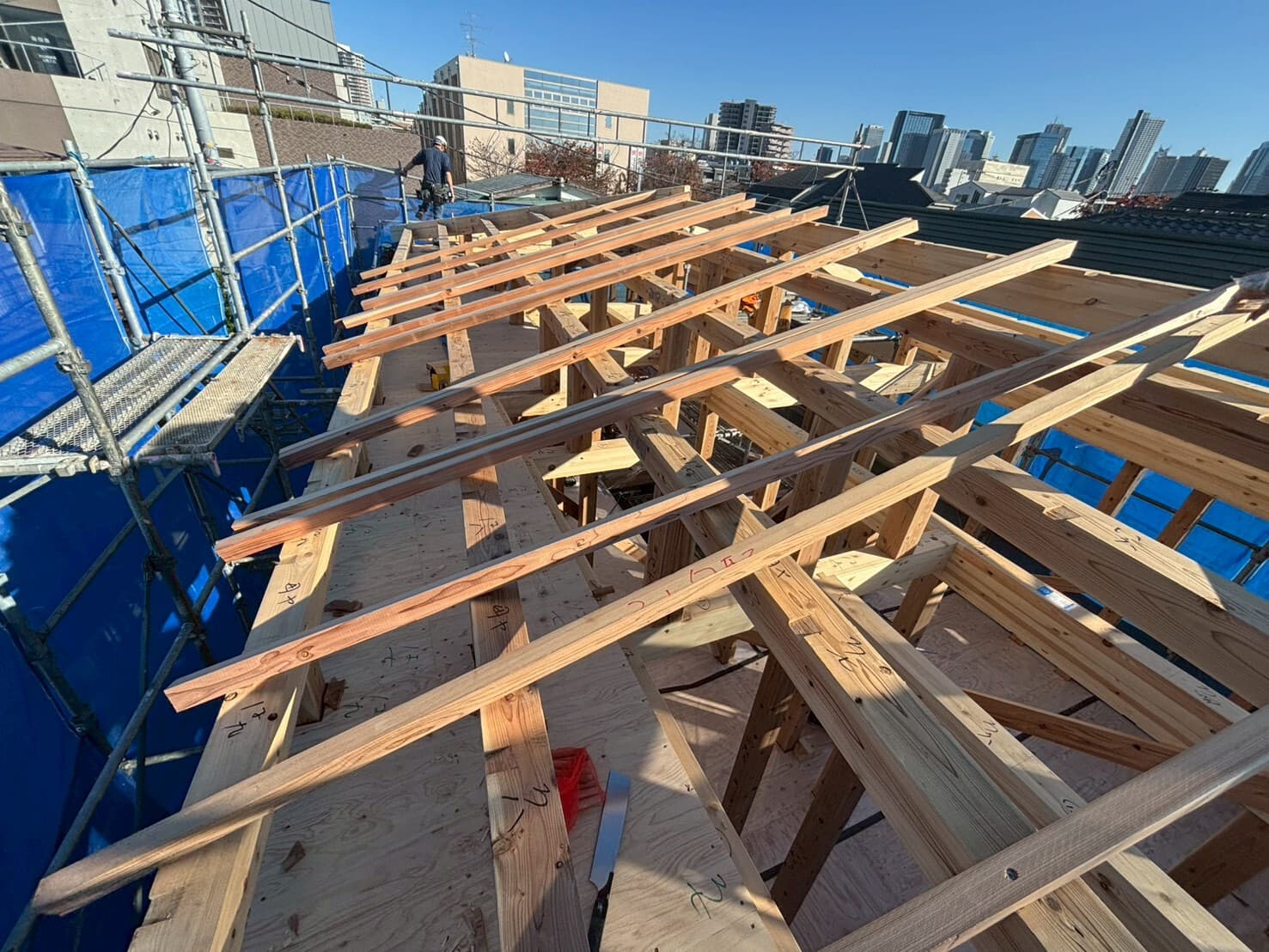

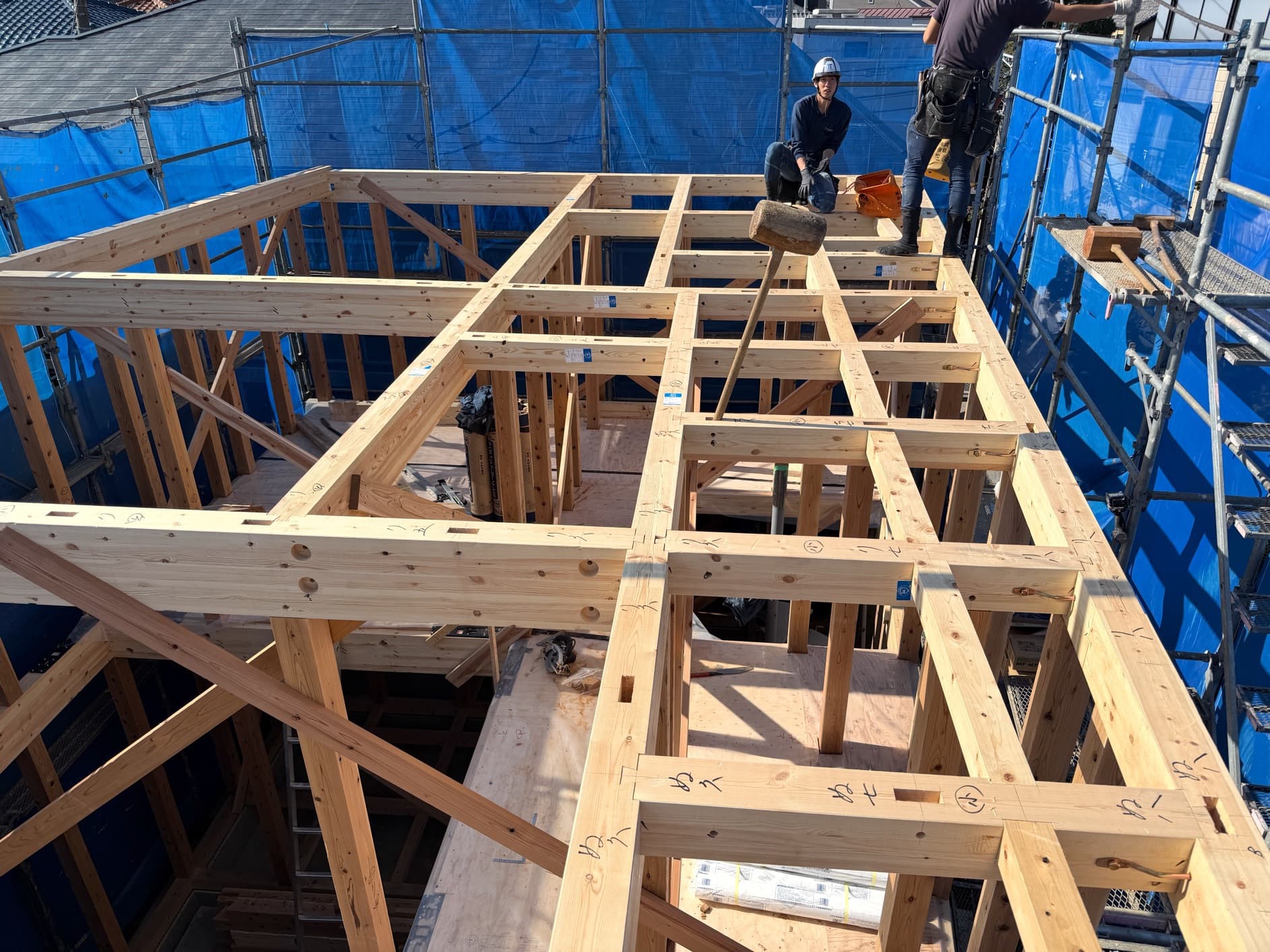

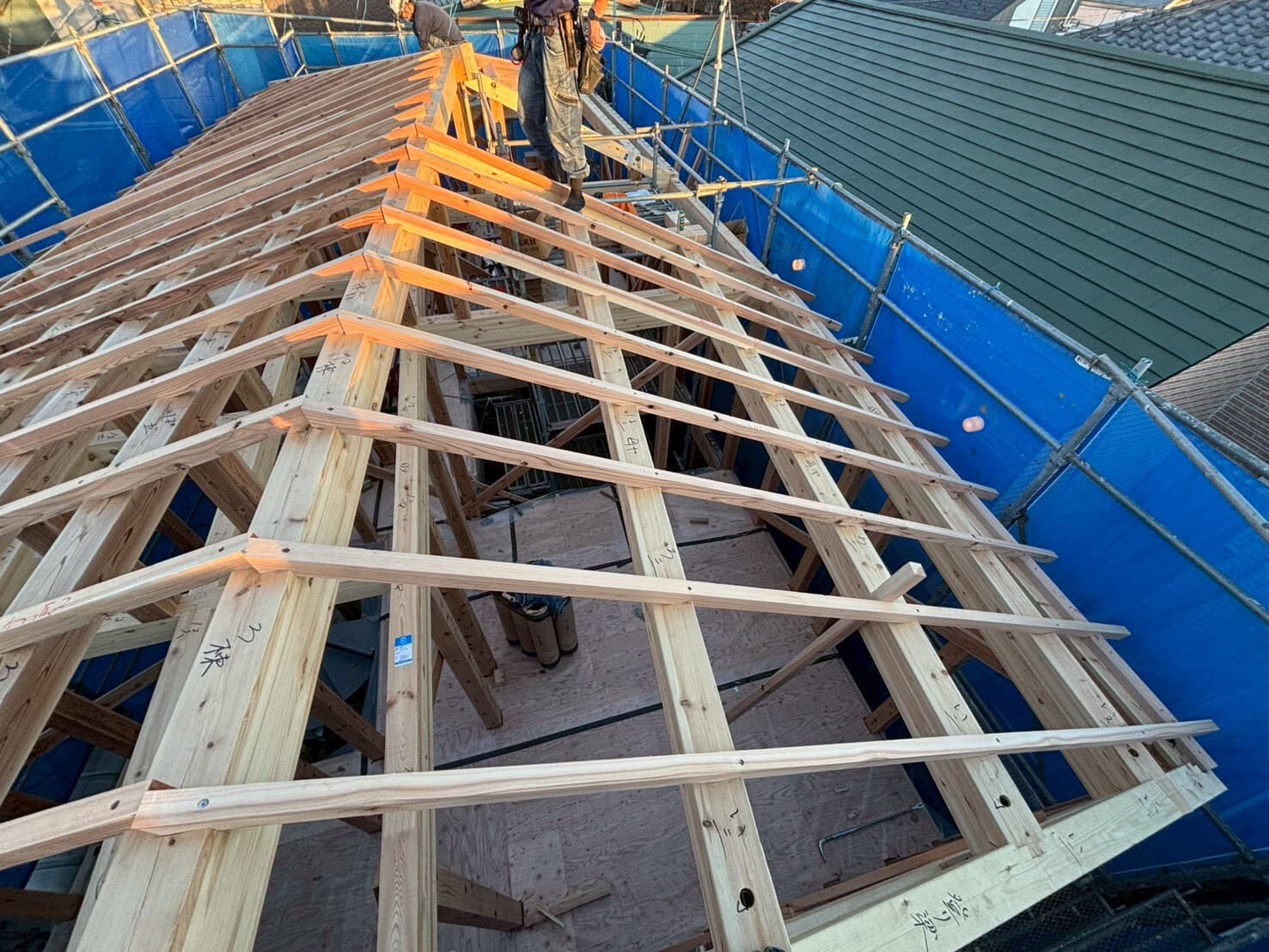

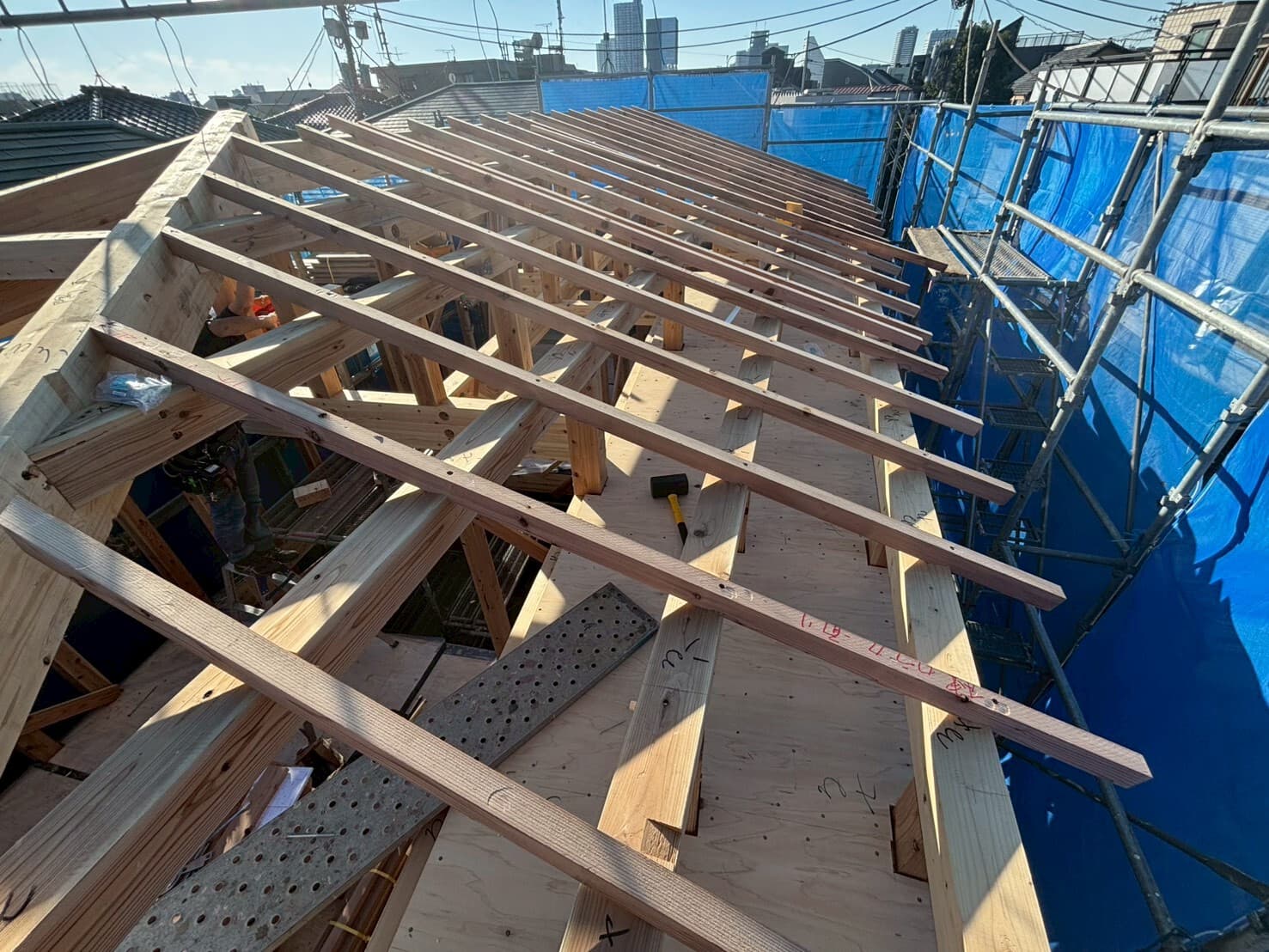

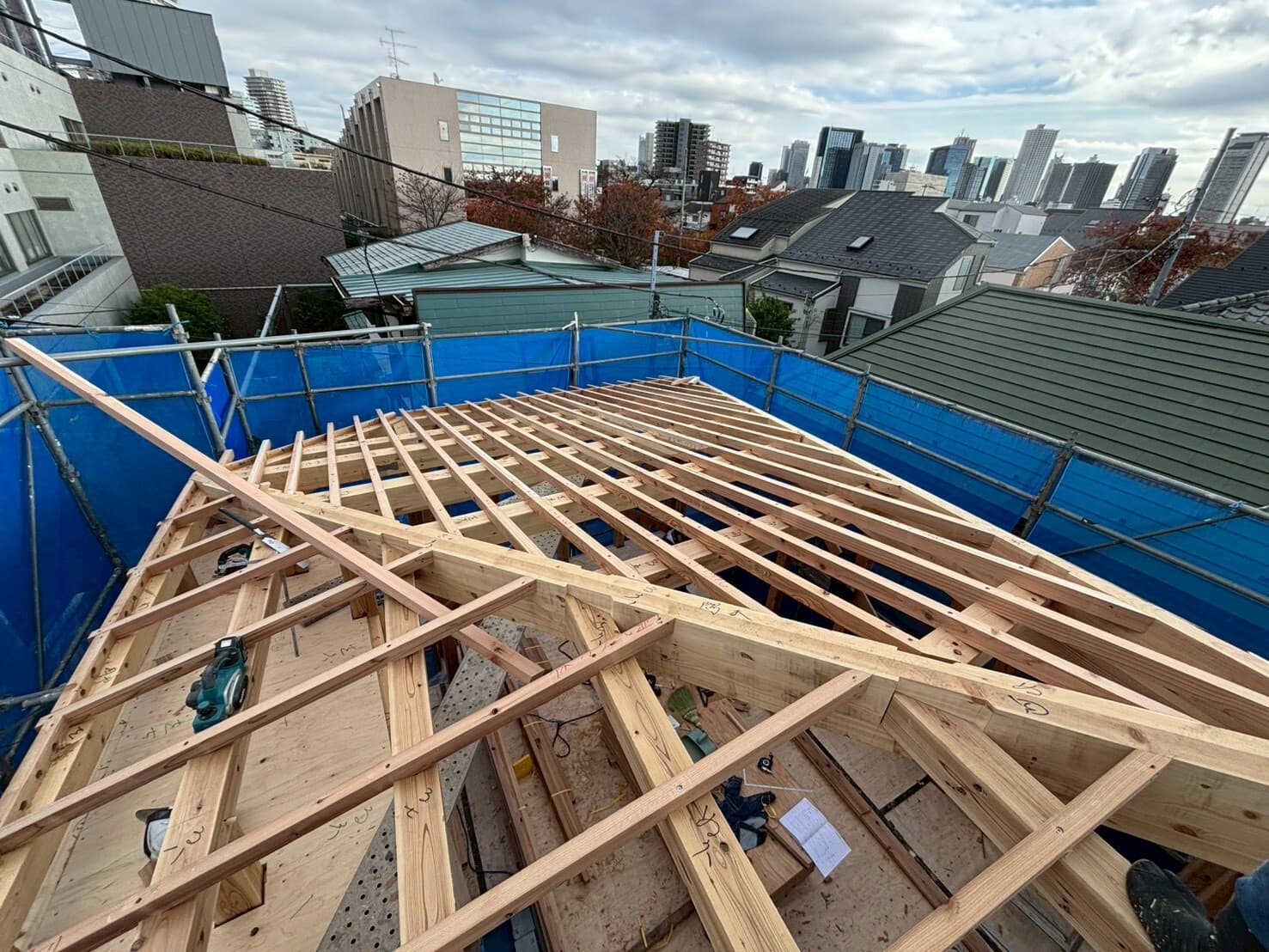

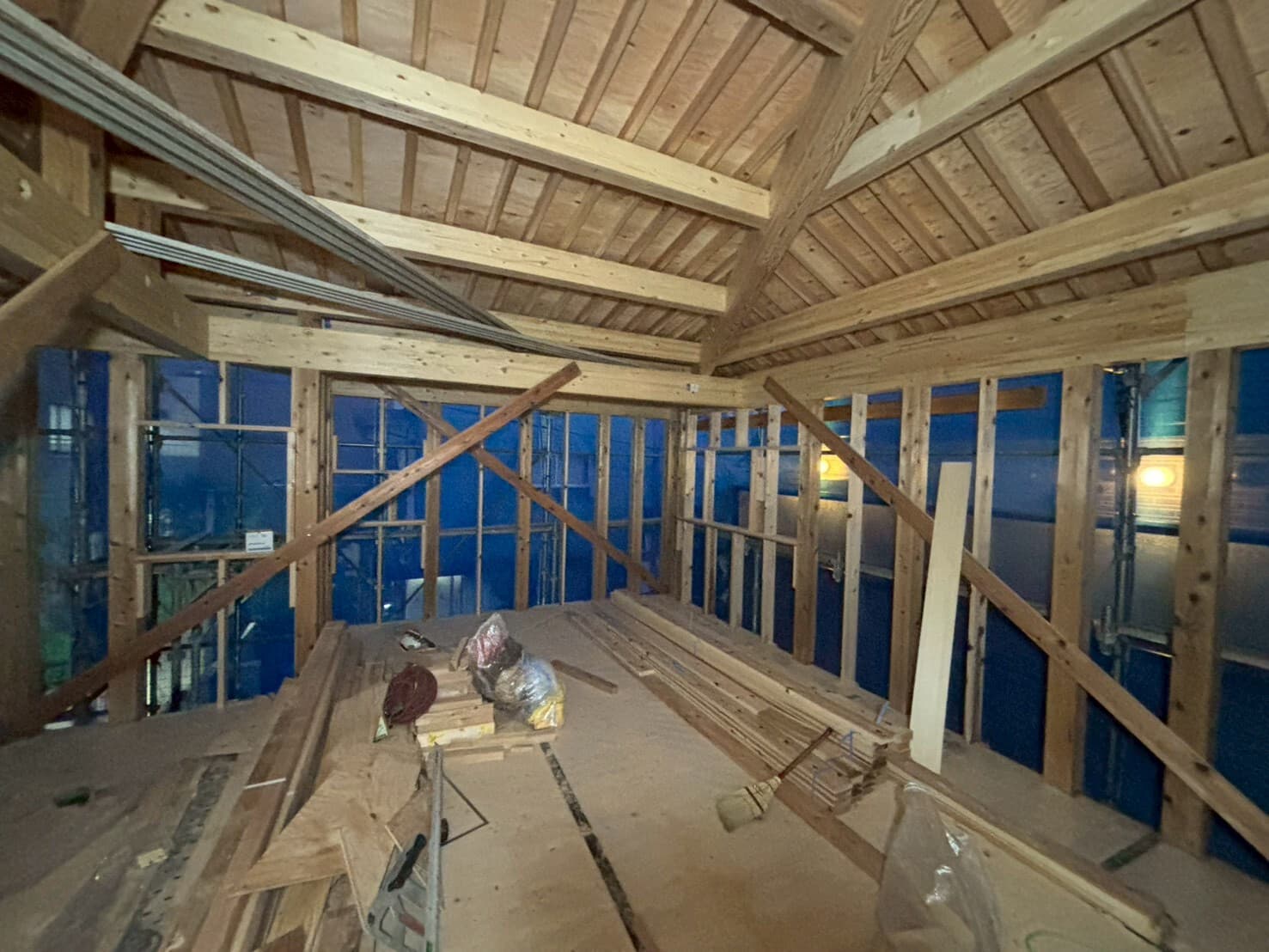

屋根垂木取付

屋根垂木取付

屋根垂木取付

屋根垂木取付

屋根垂木取付

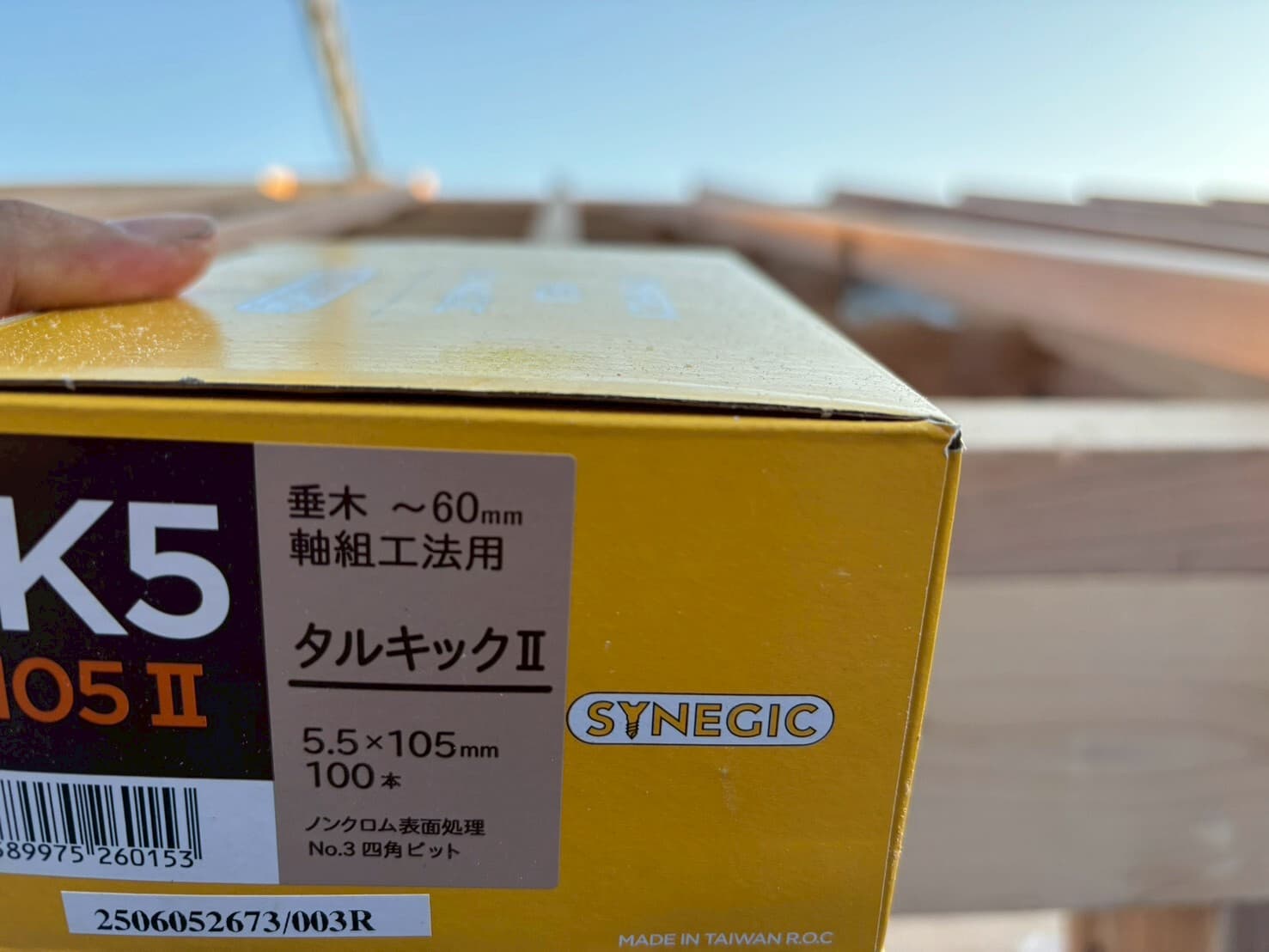

屋根垂木取付ビス

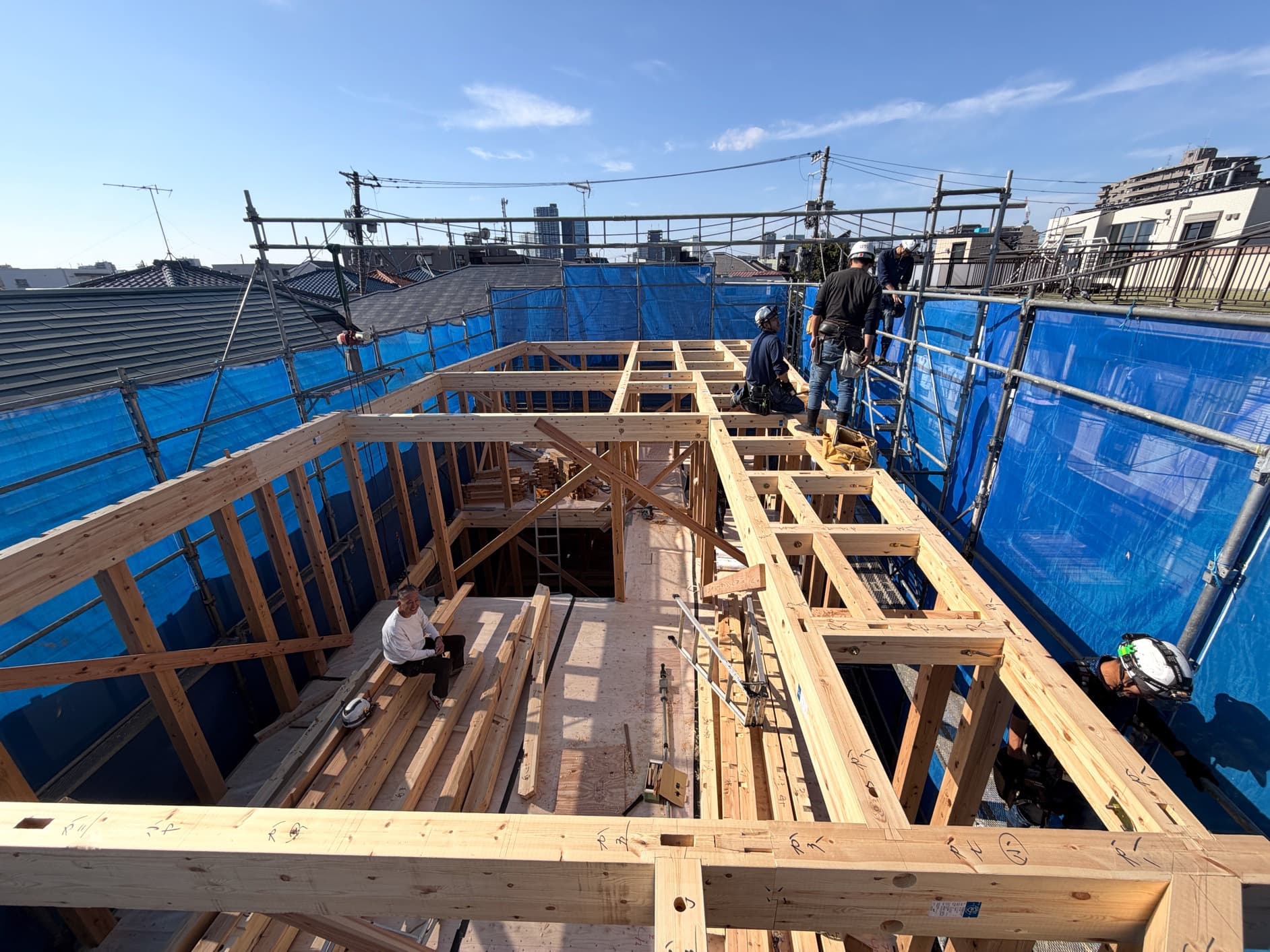

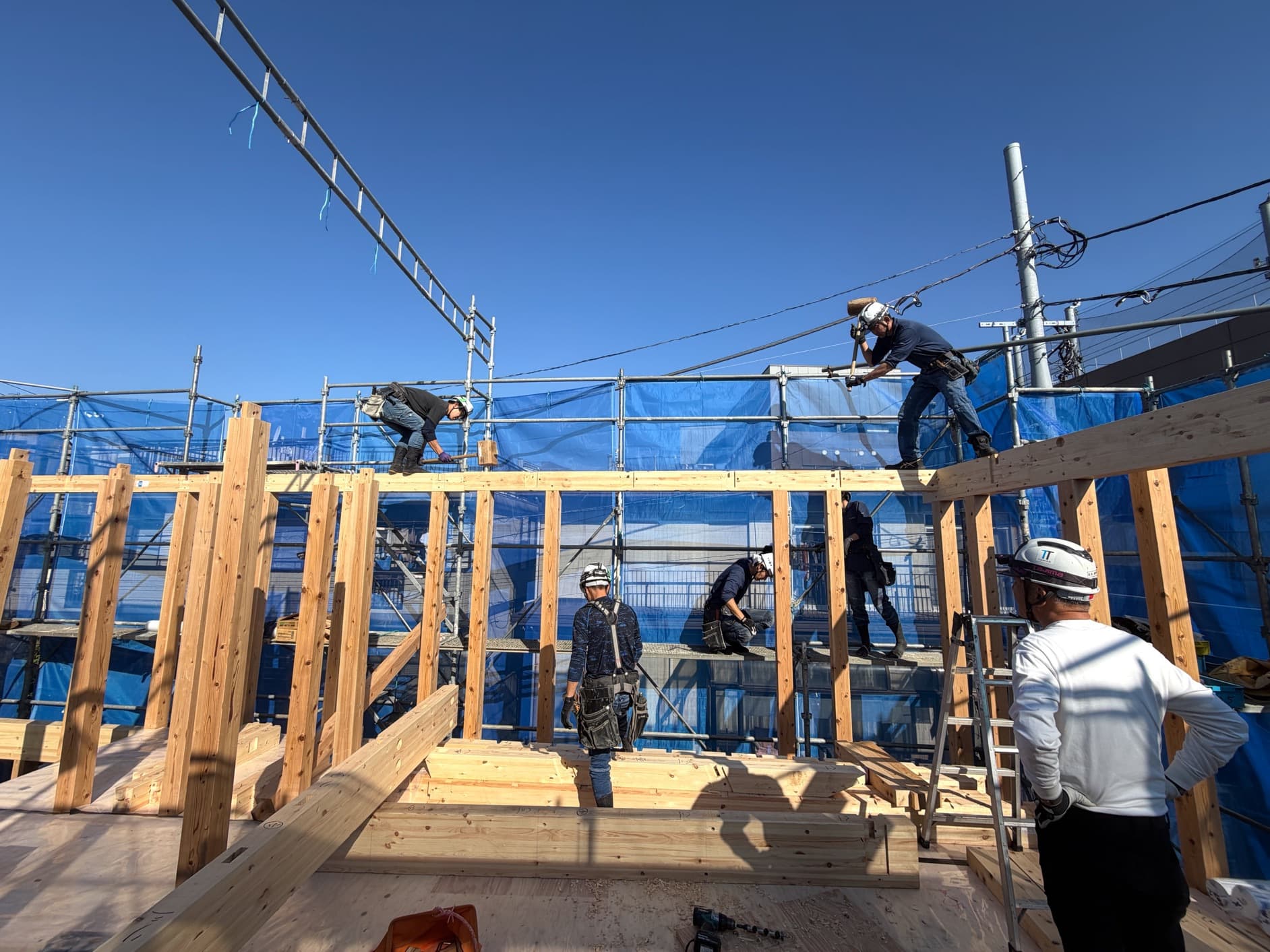

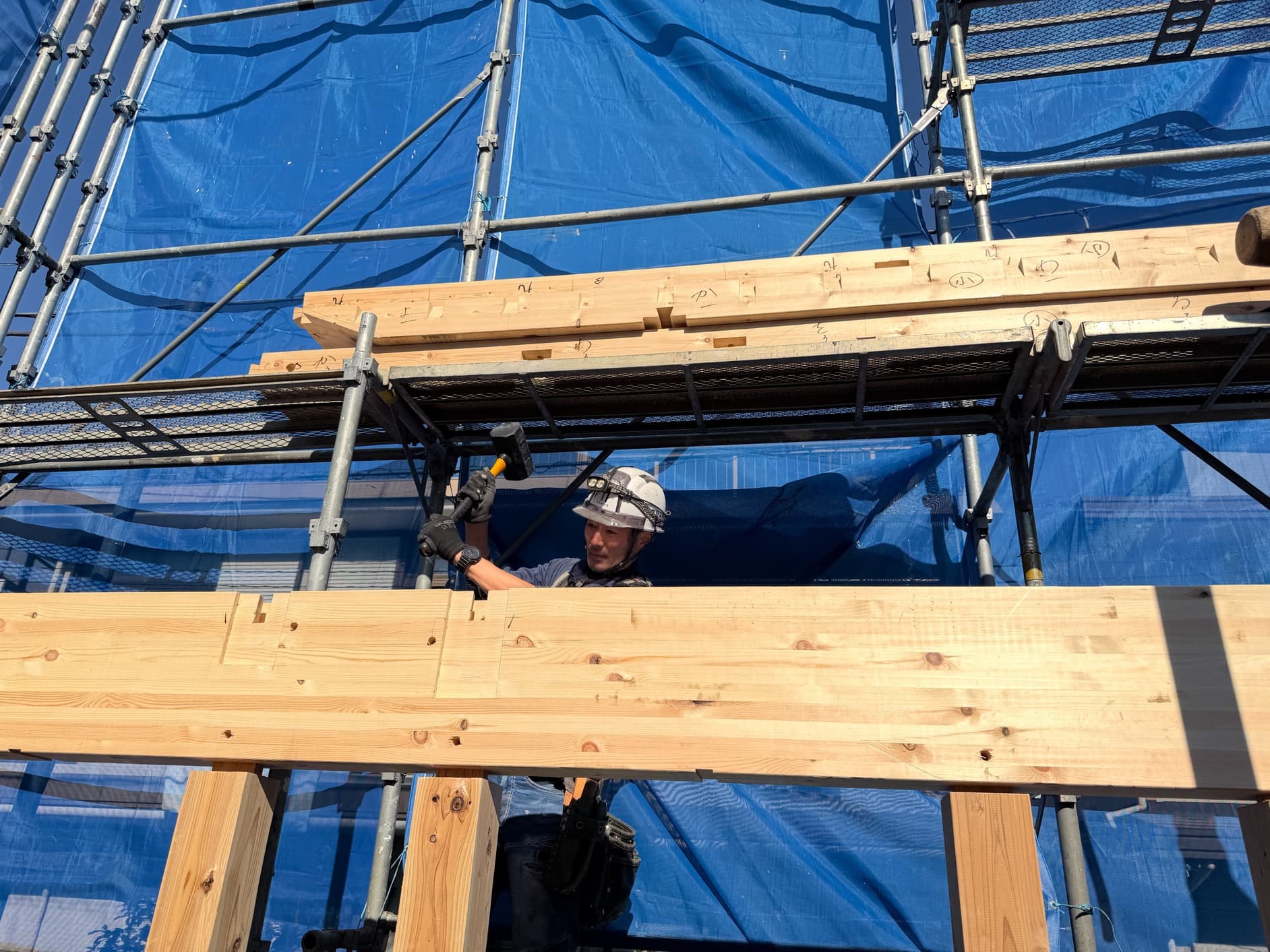

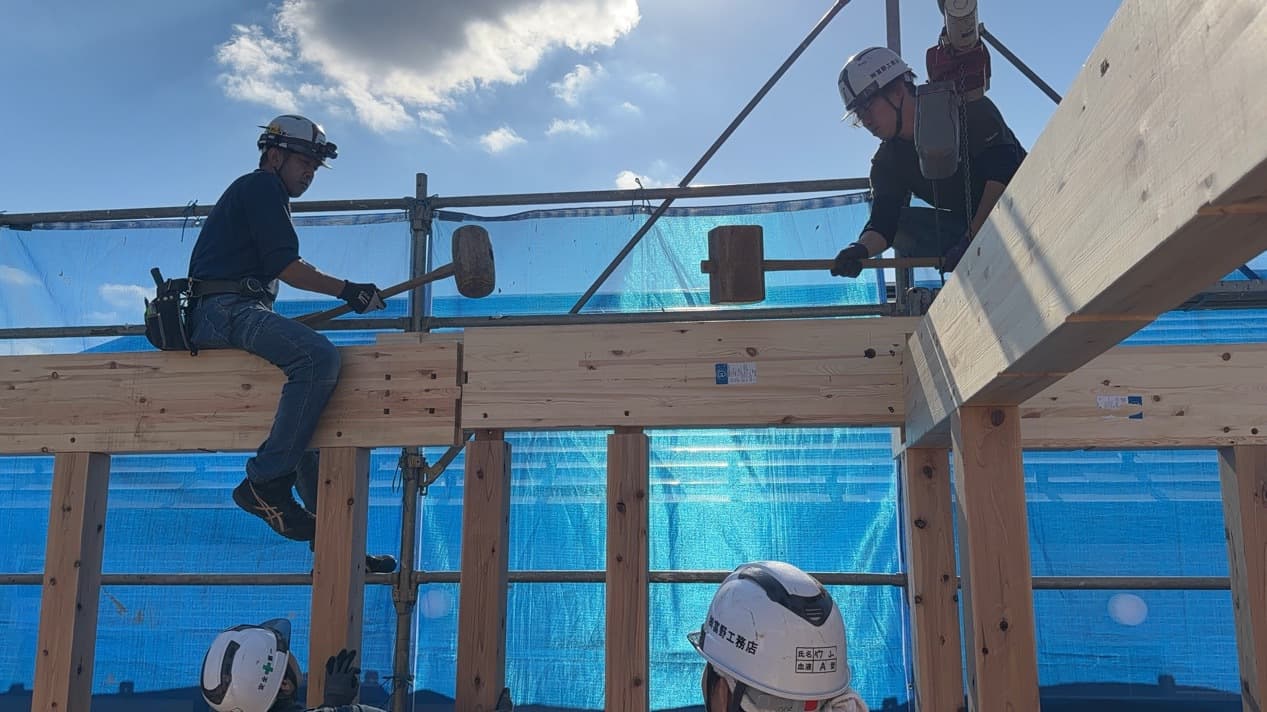

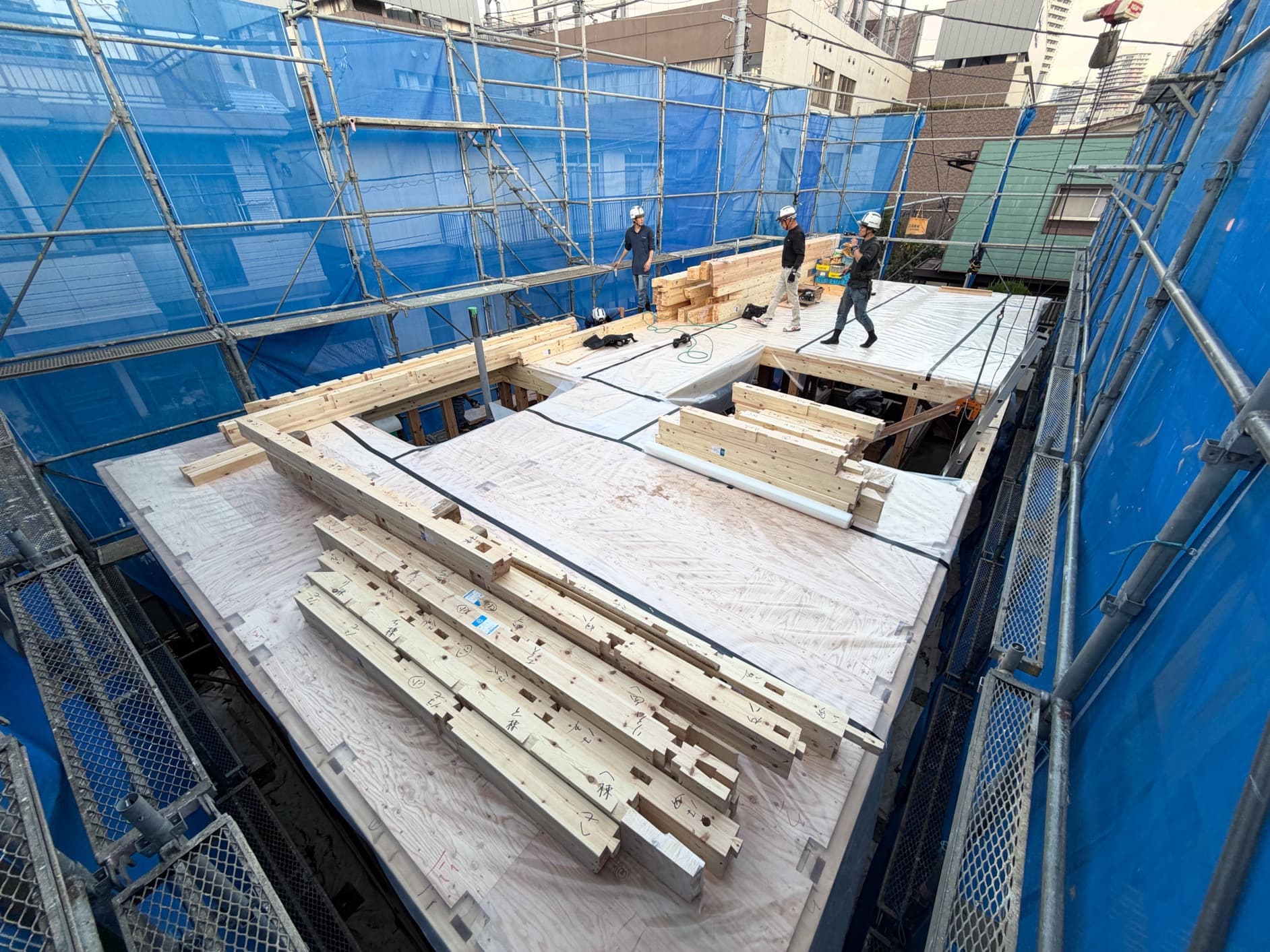

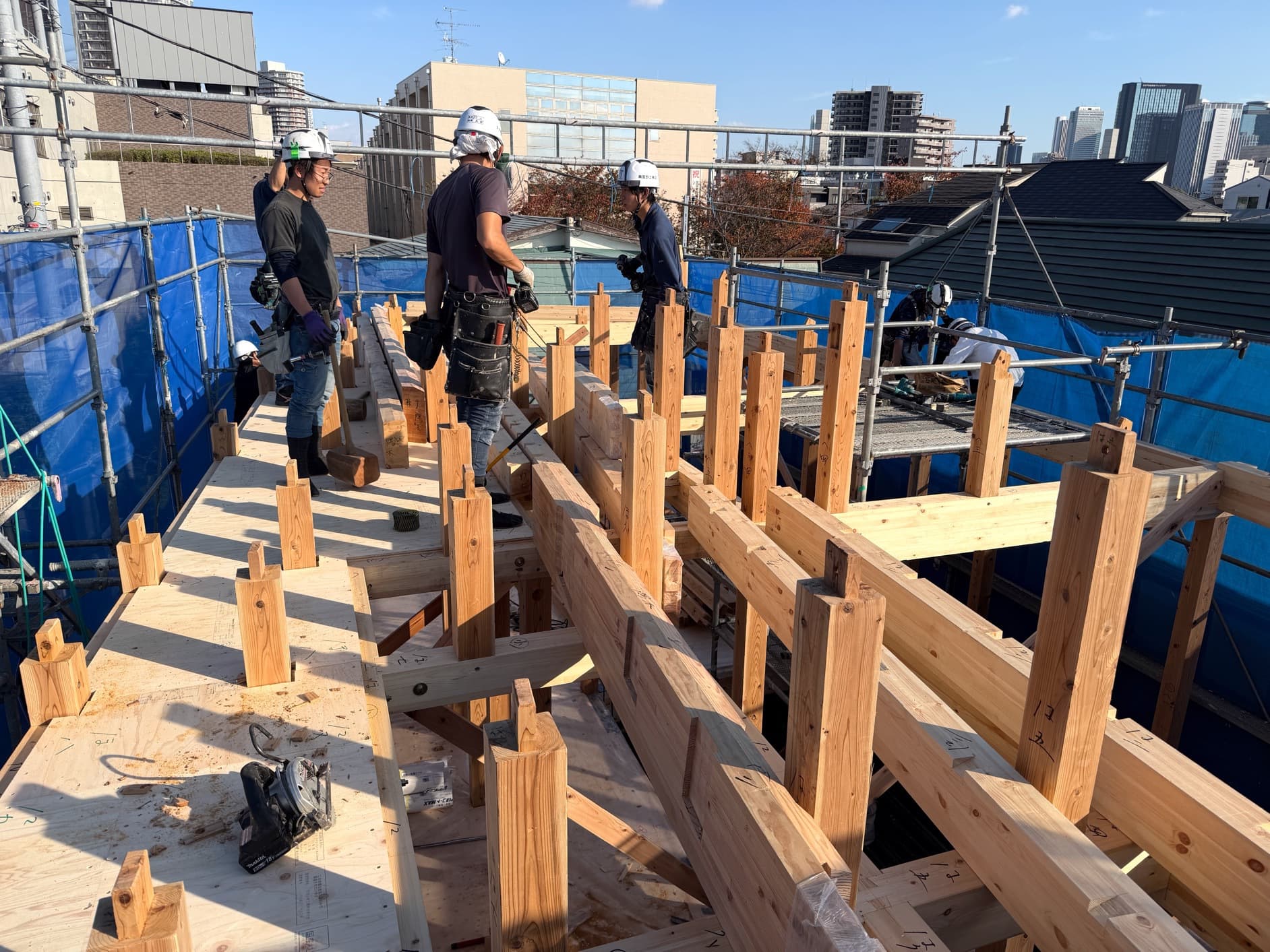

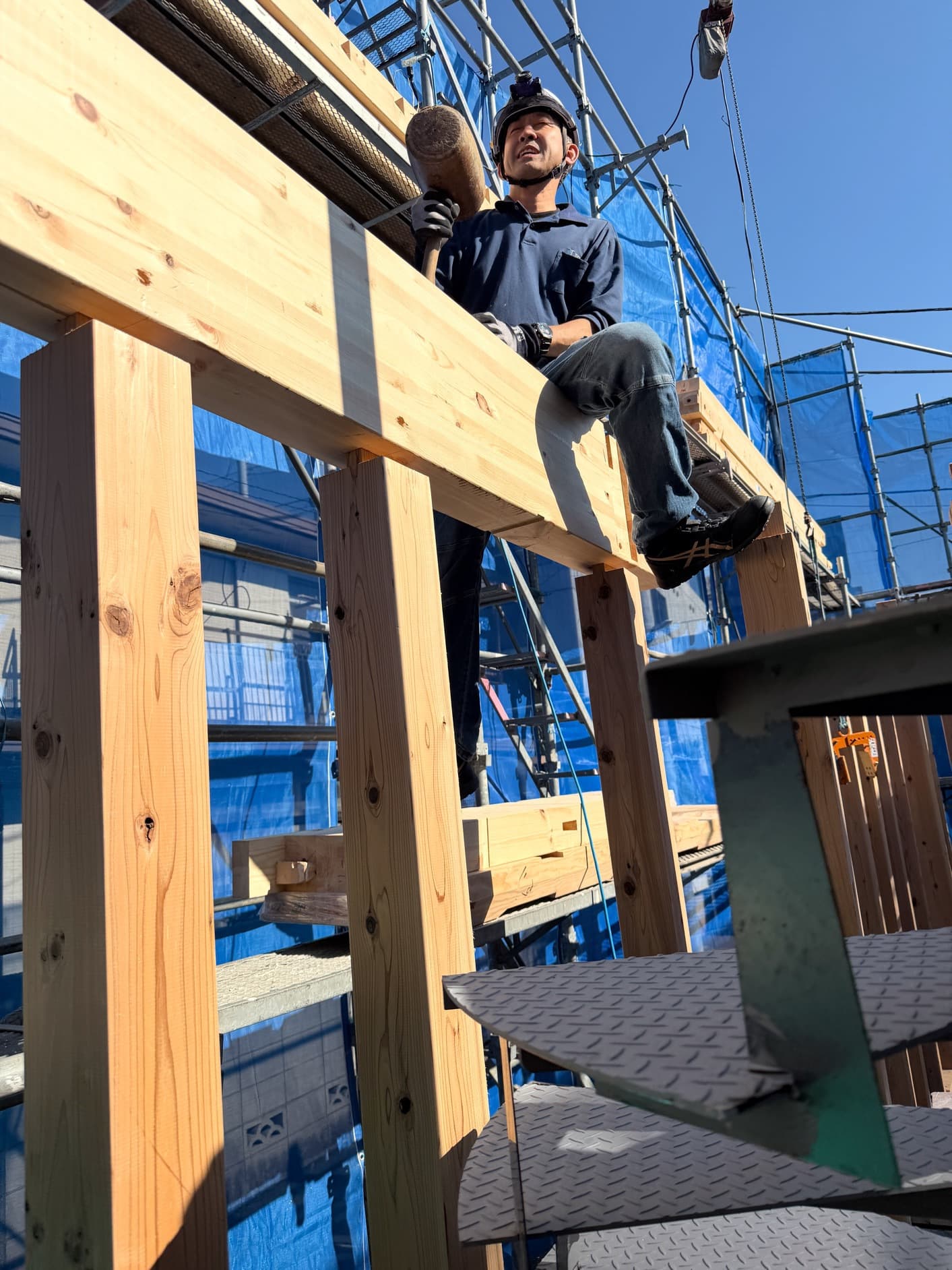

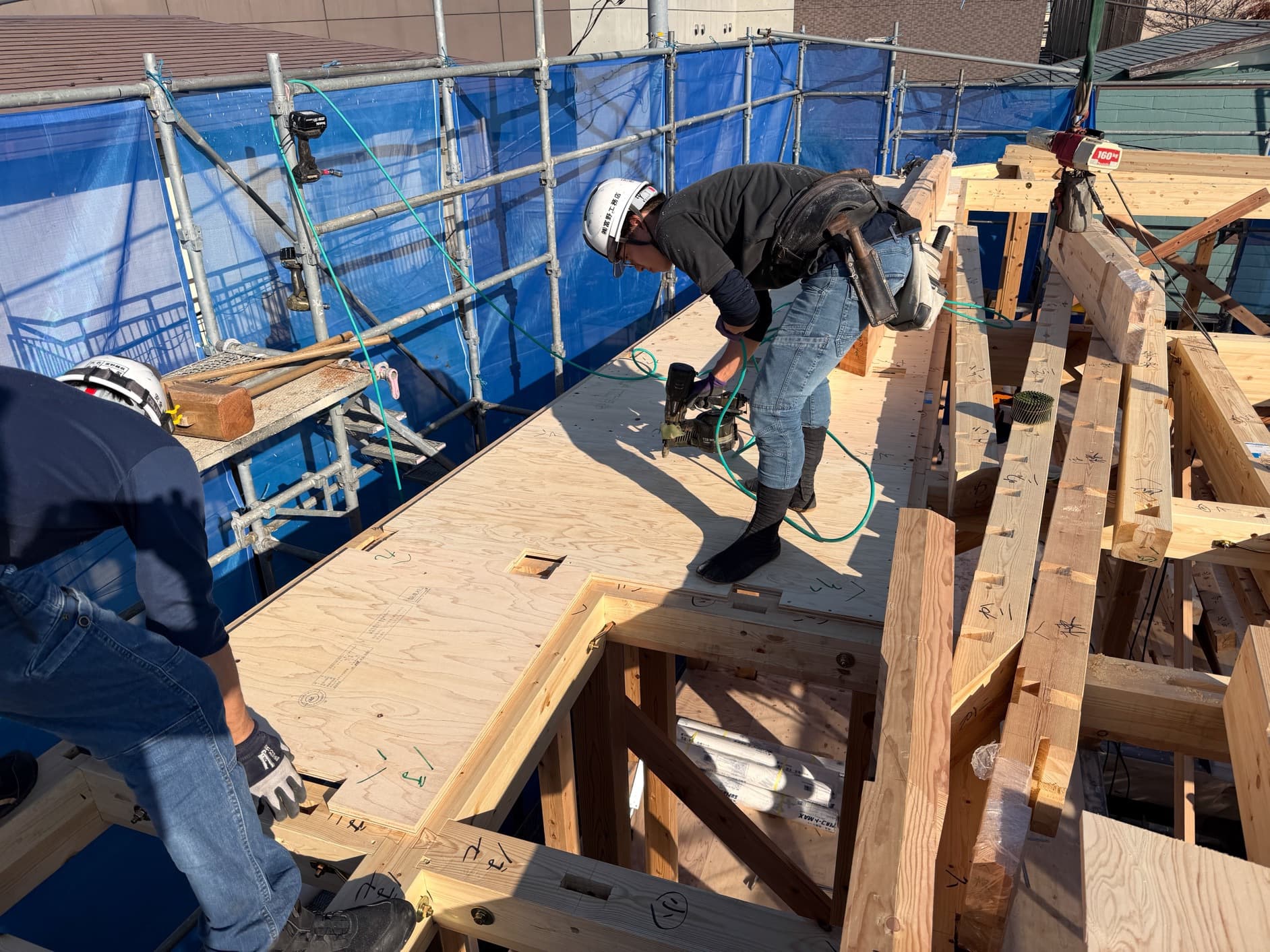

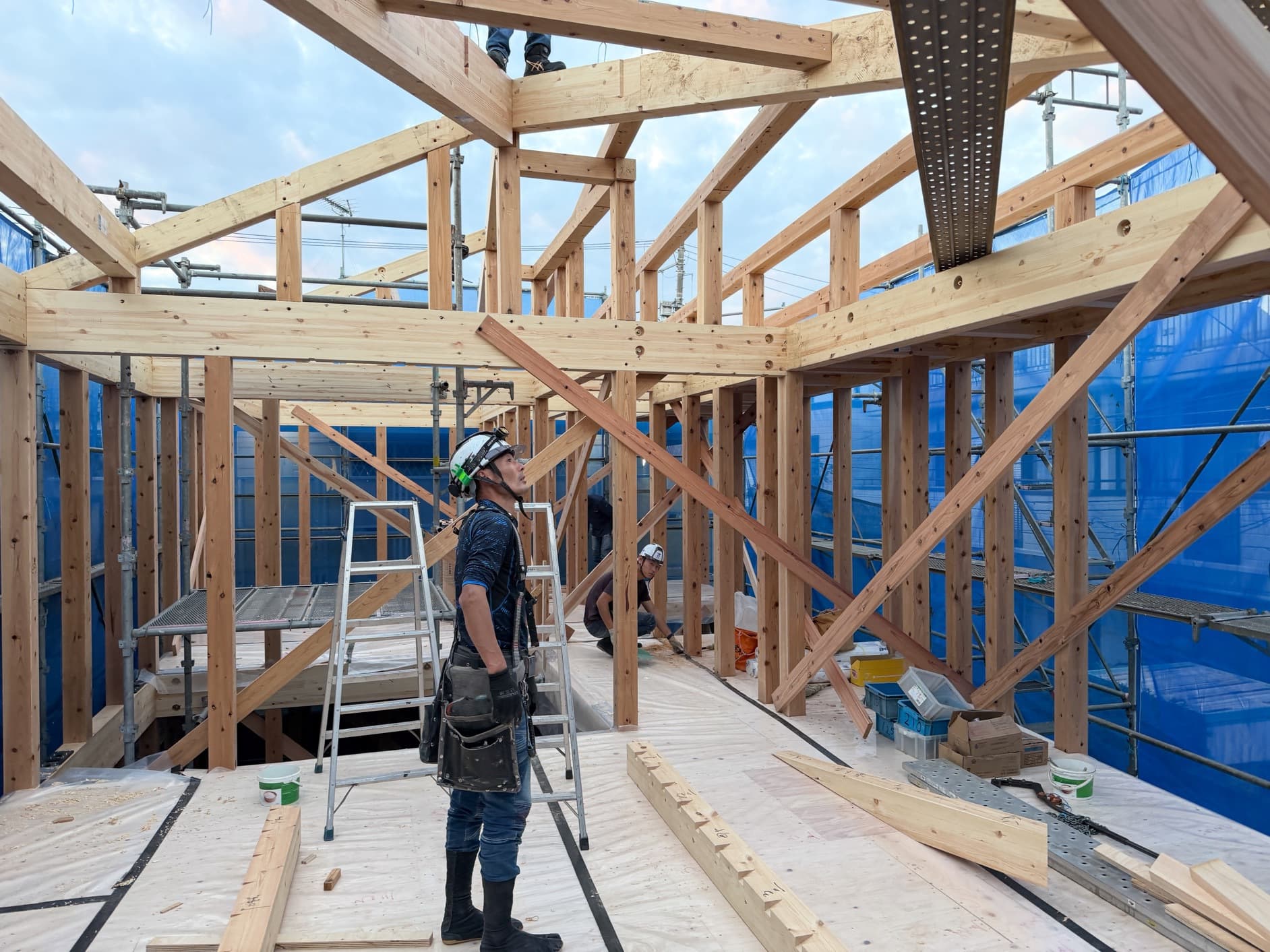

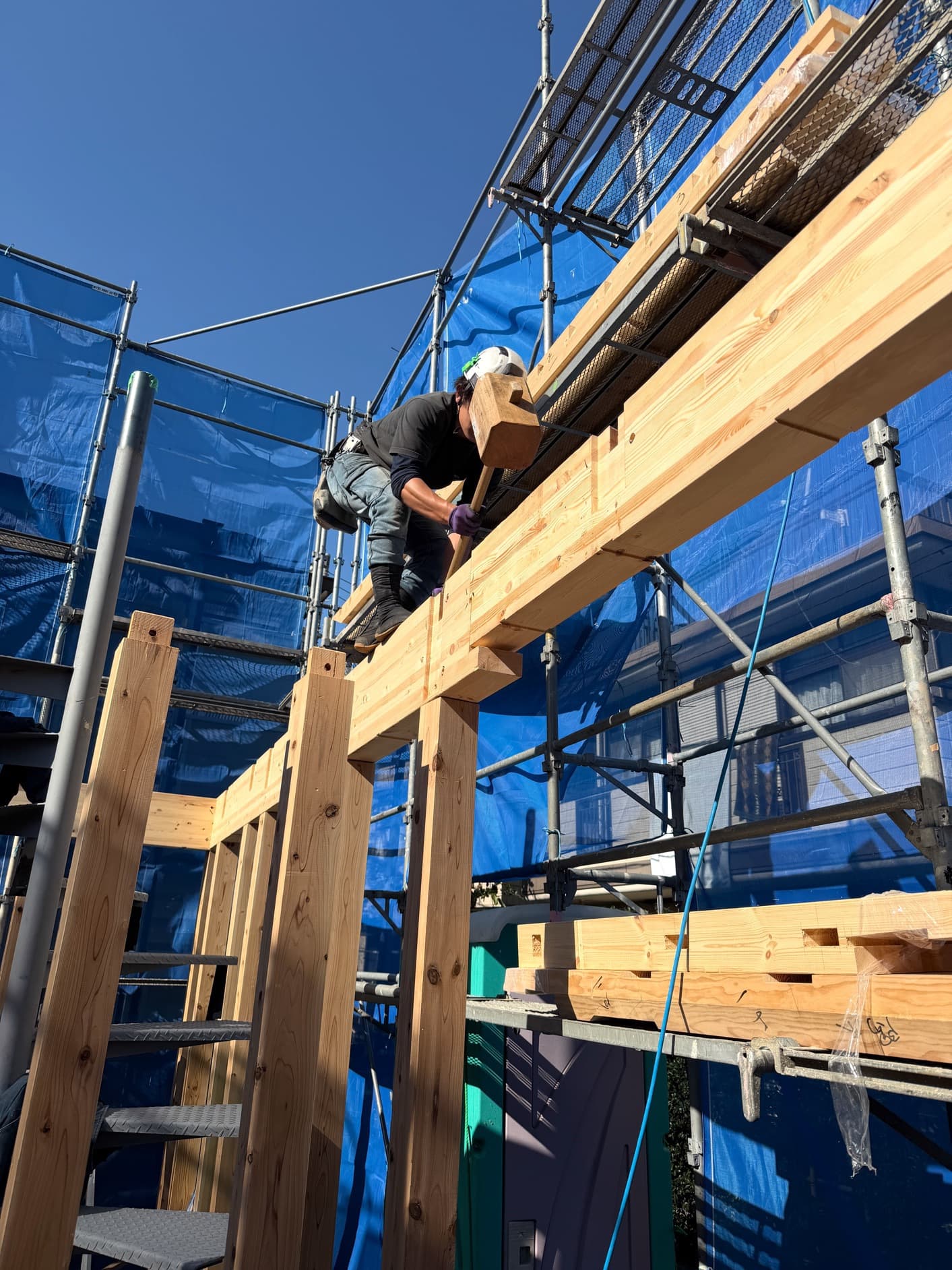

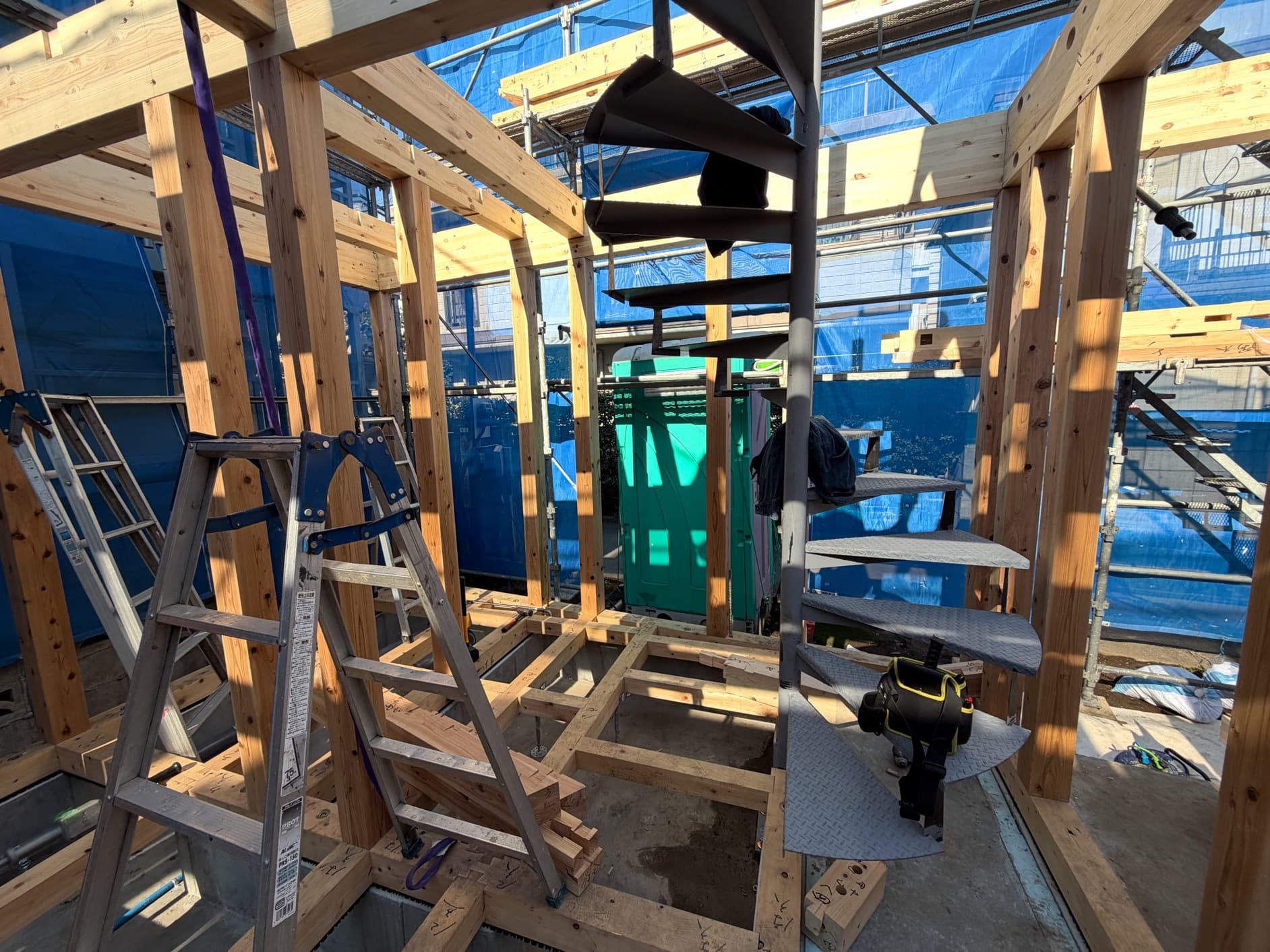

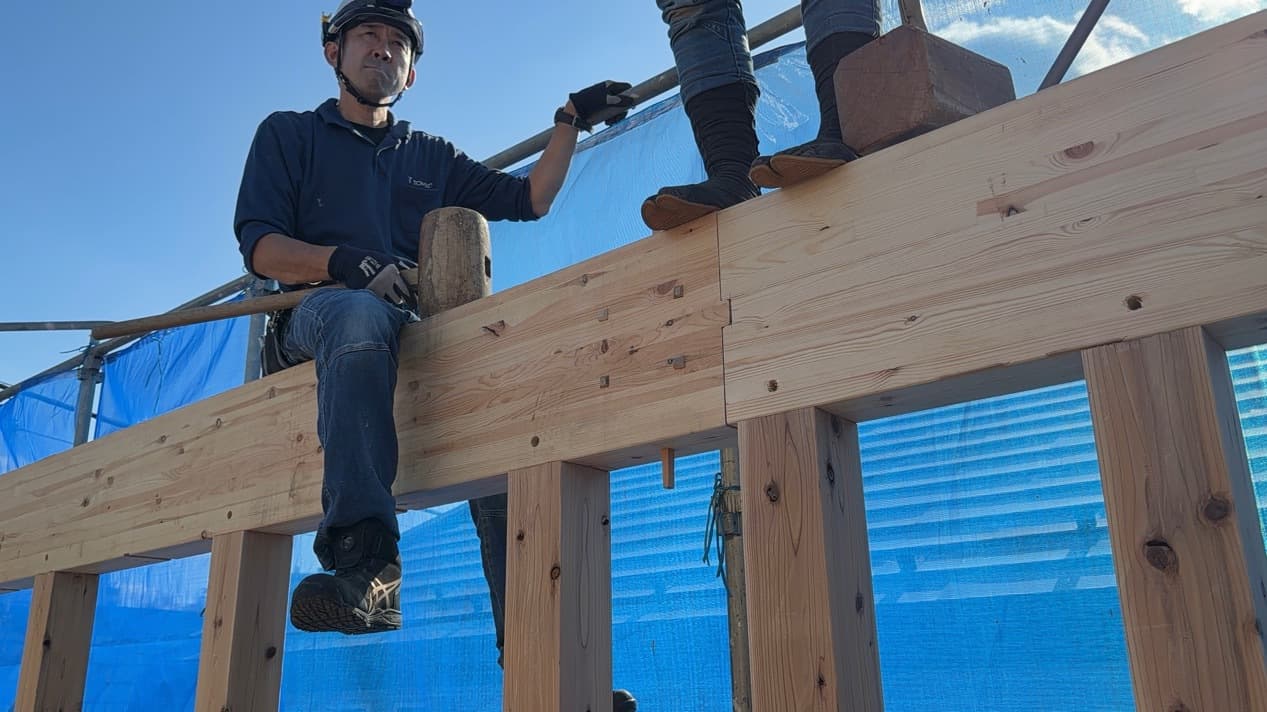

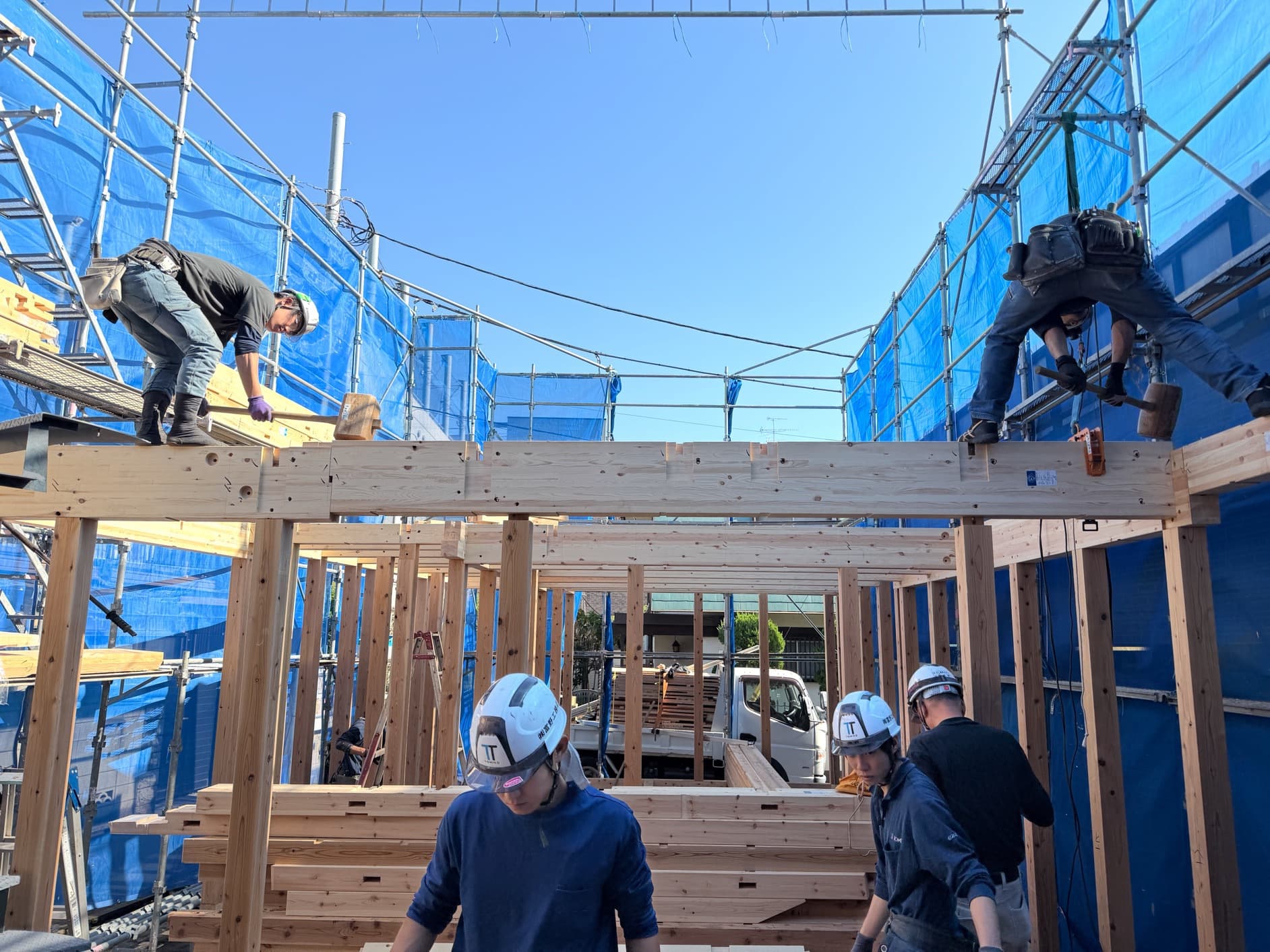

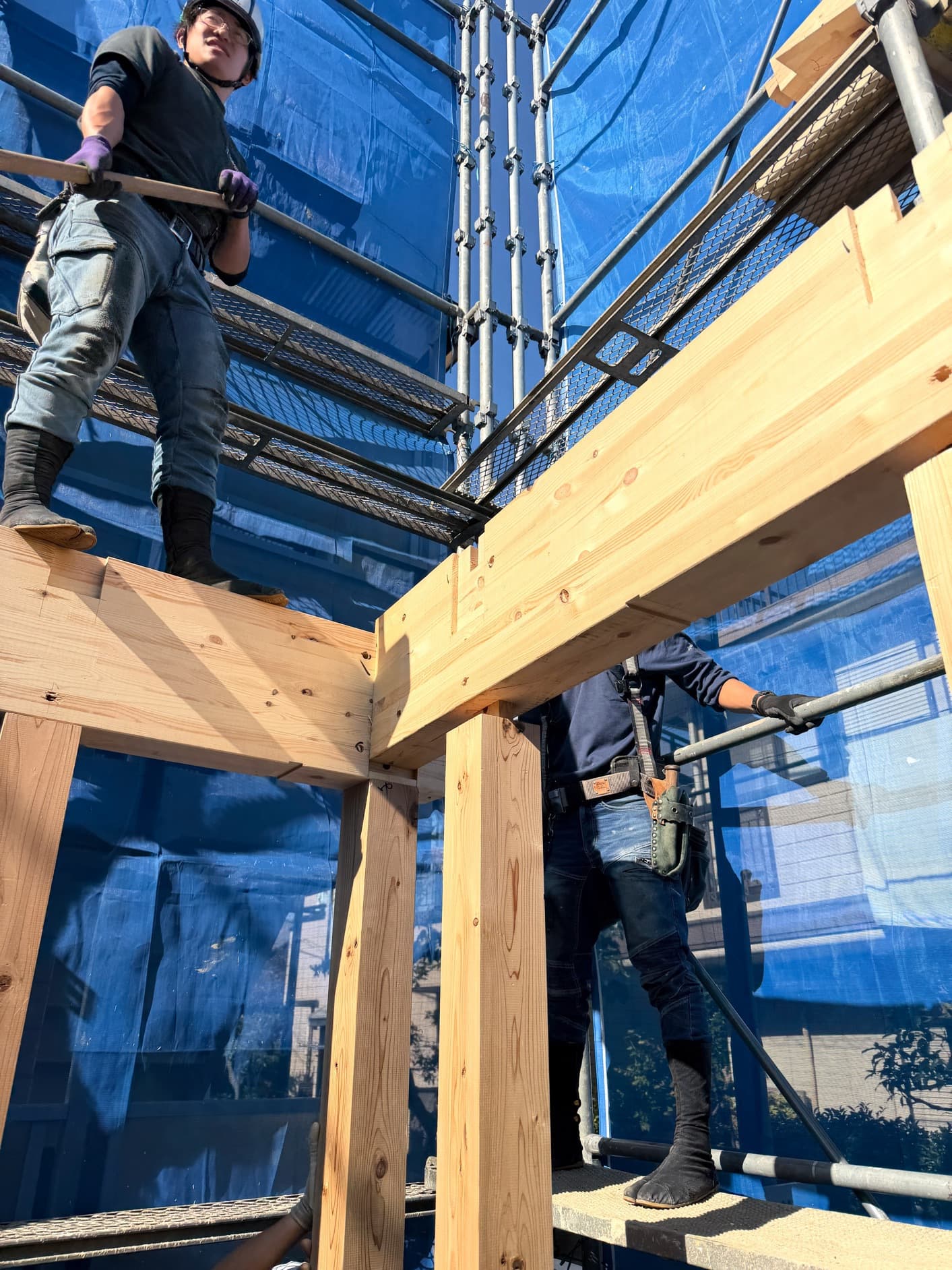

上棟
建て方2日目

上棟

上棟

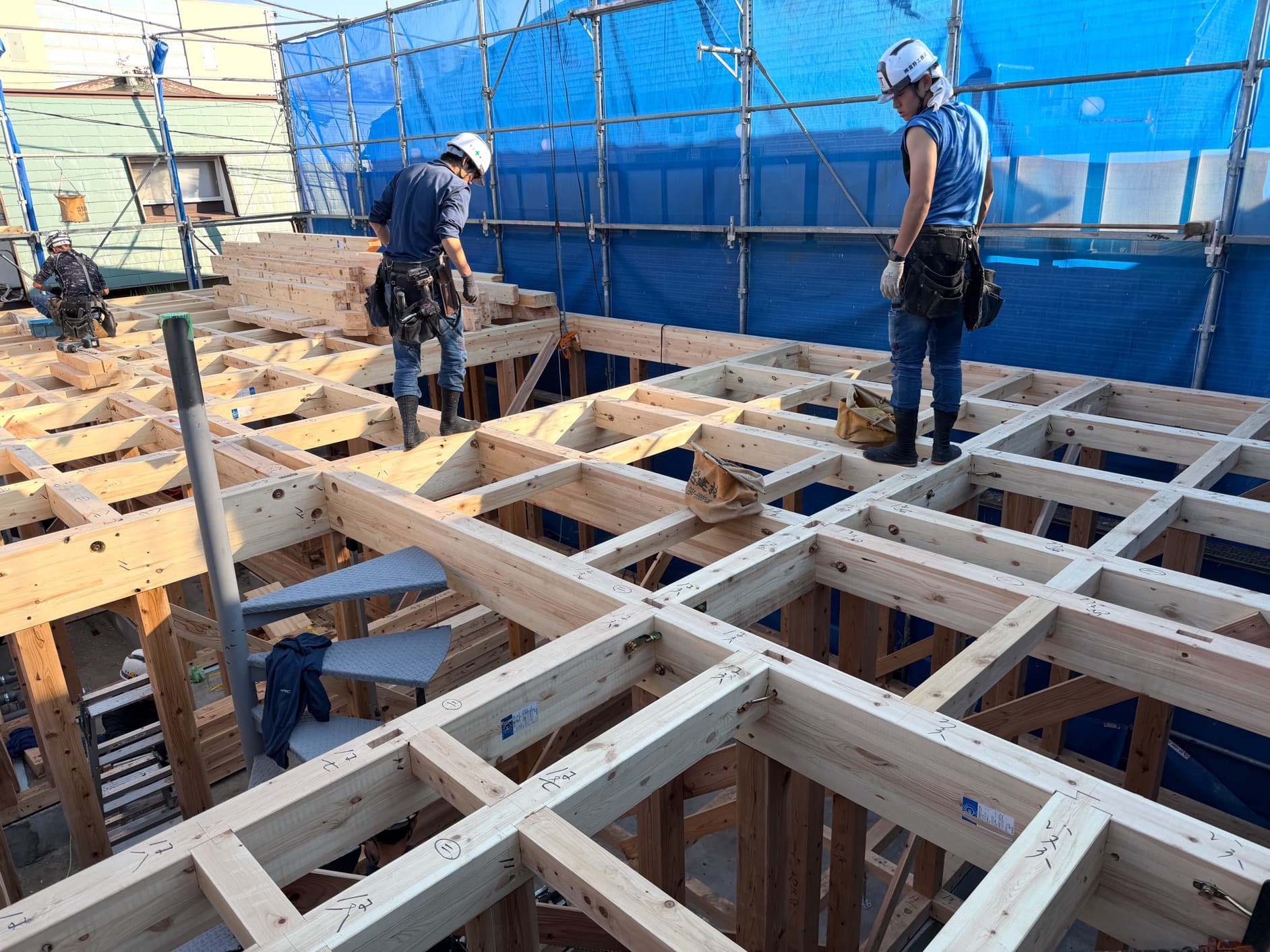

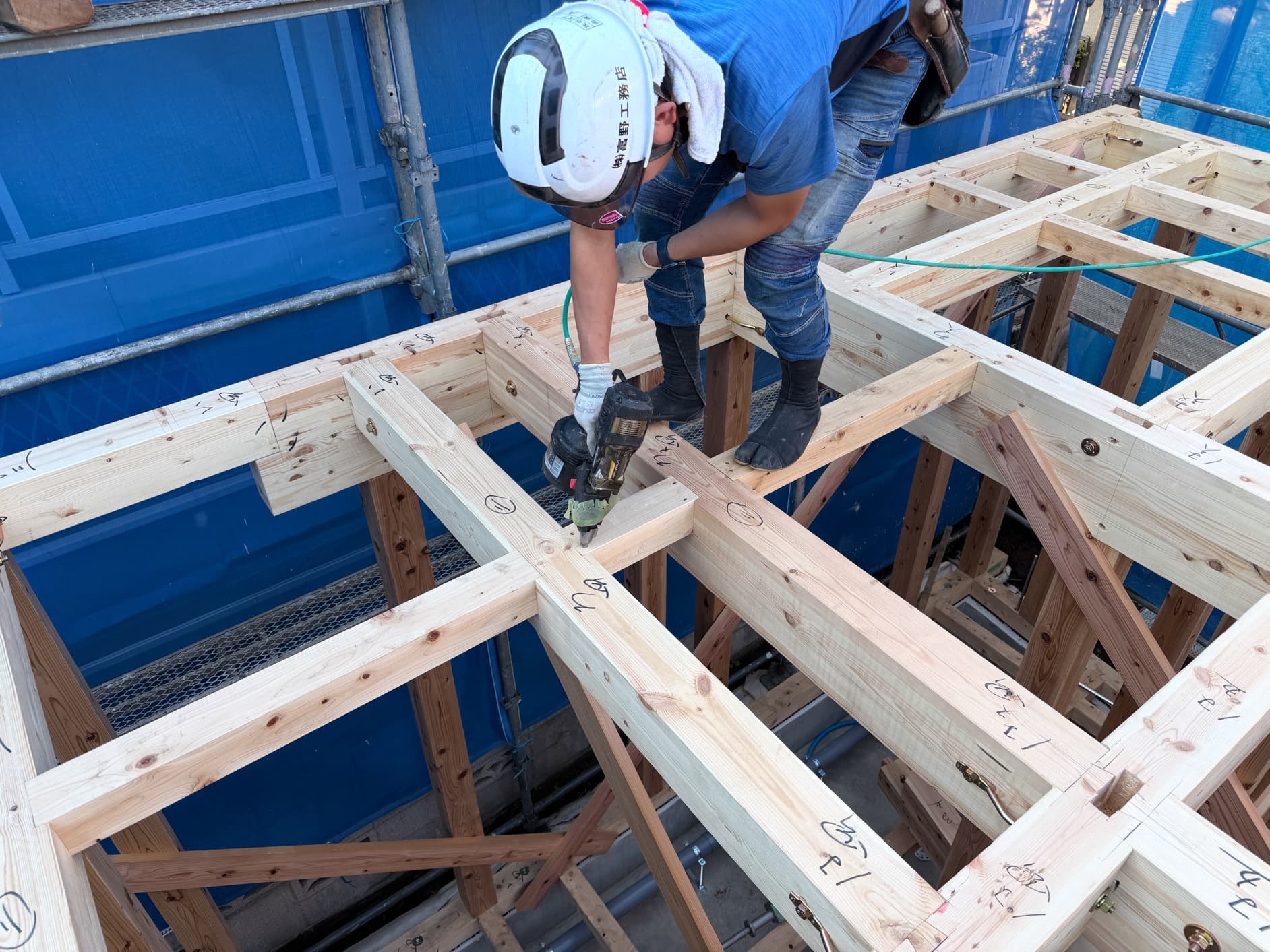

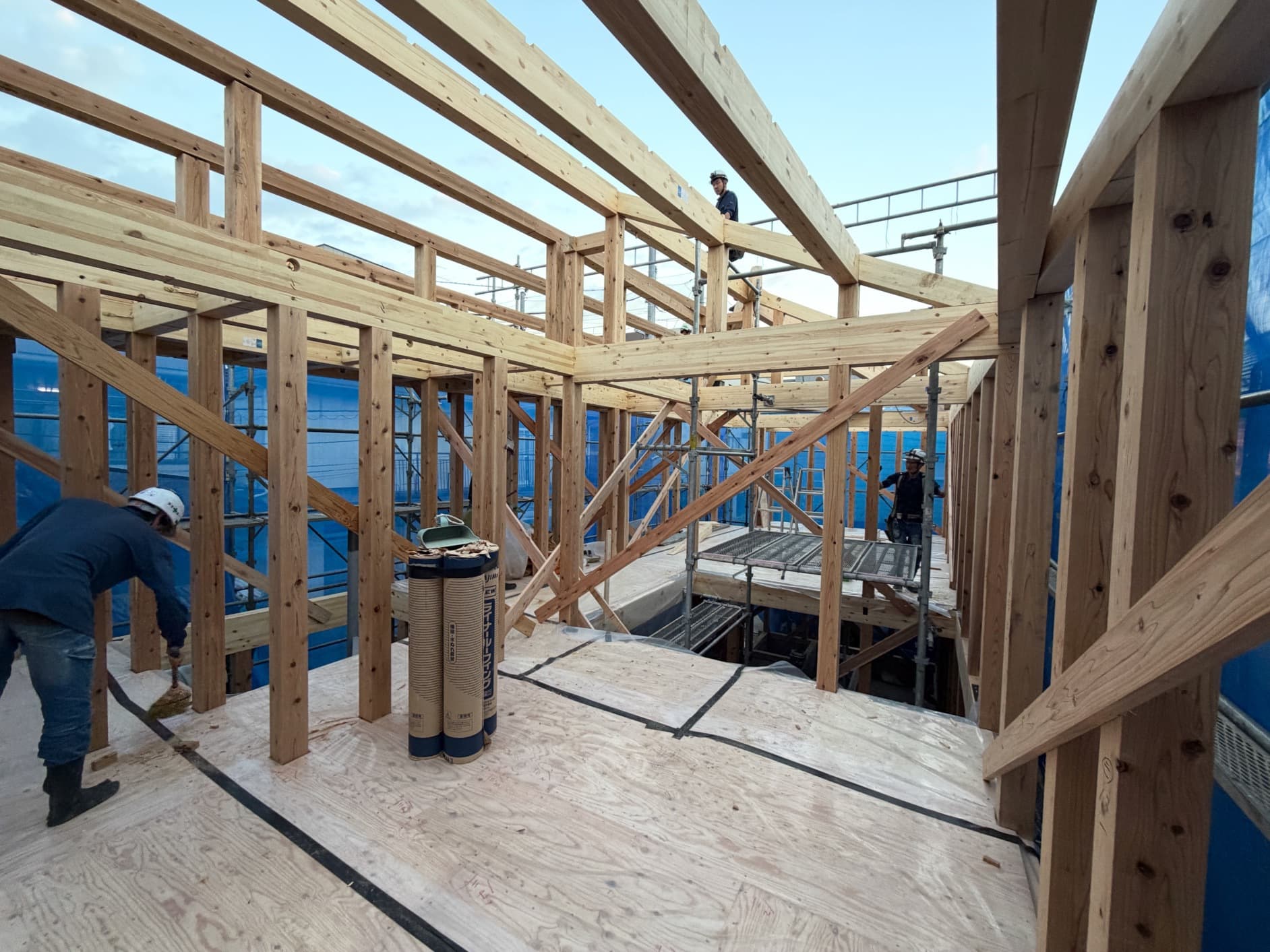

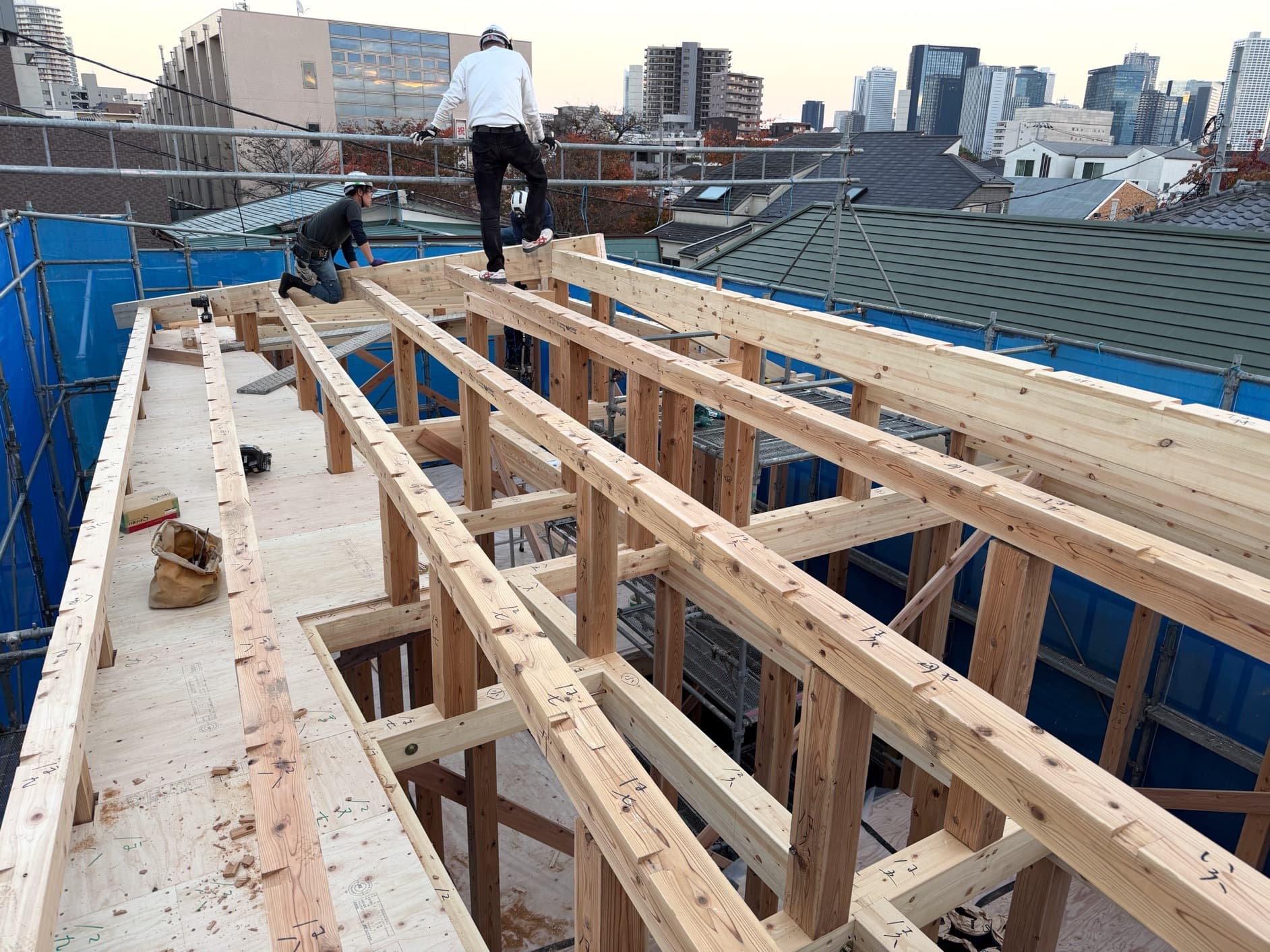

建て方

建て方

建て方

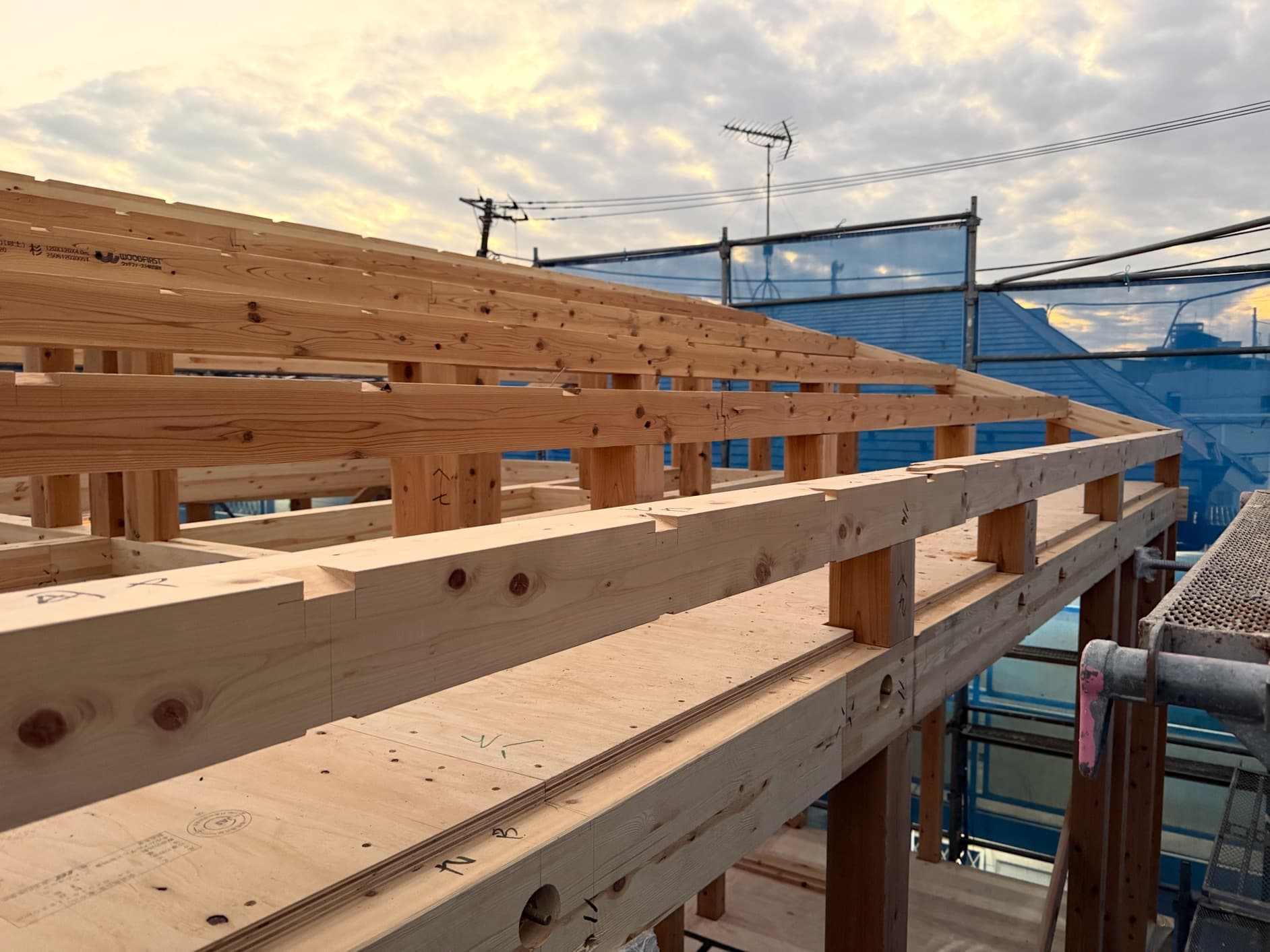

水平面材張り

建て方

建て方

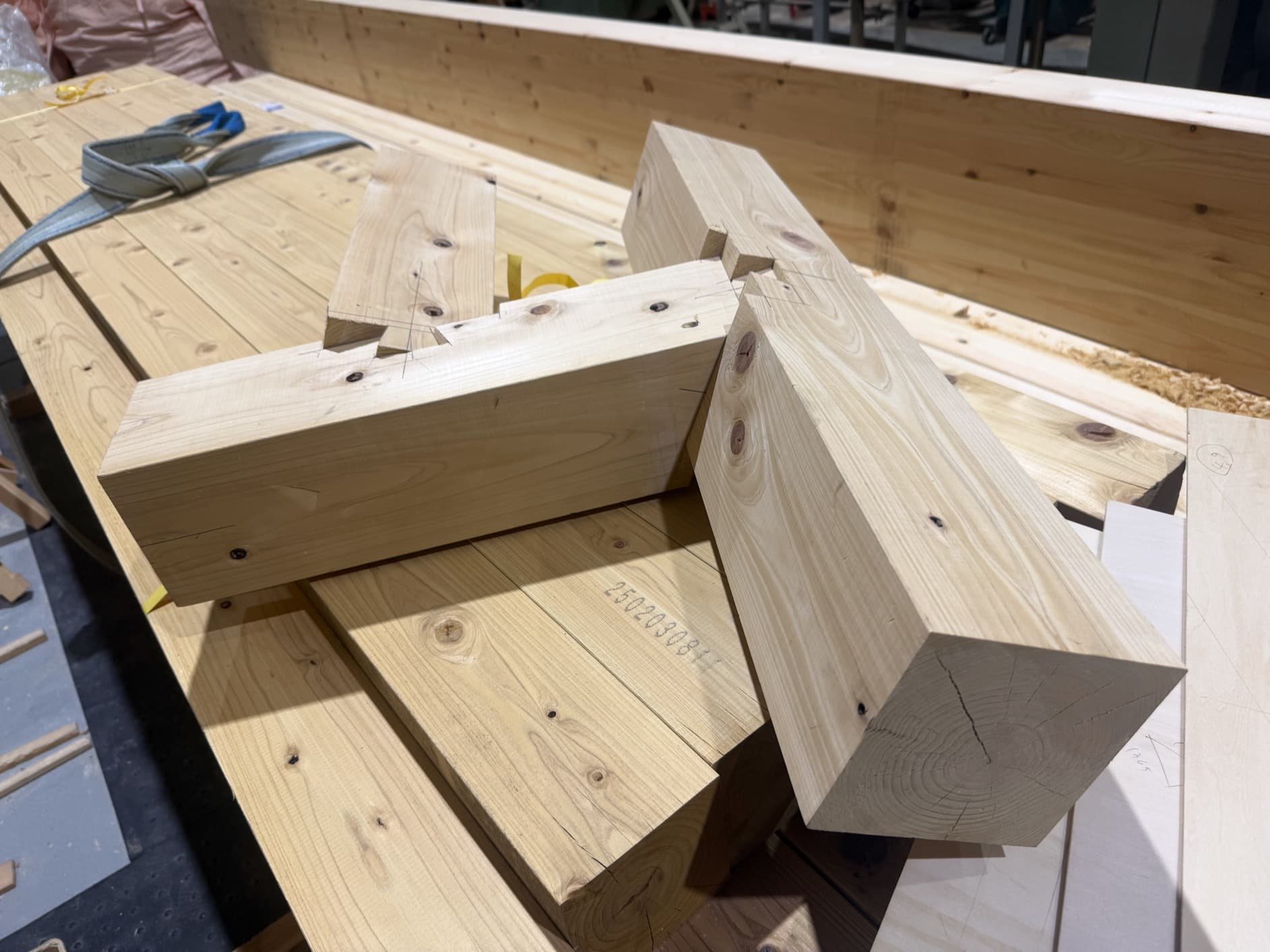

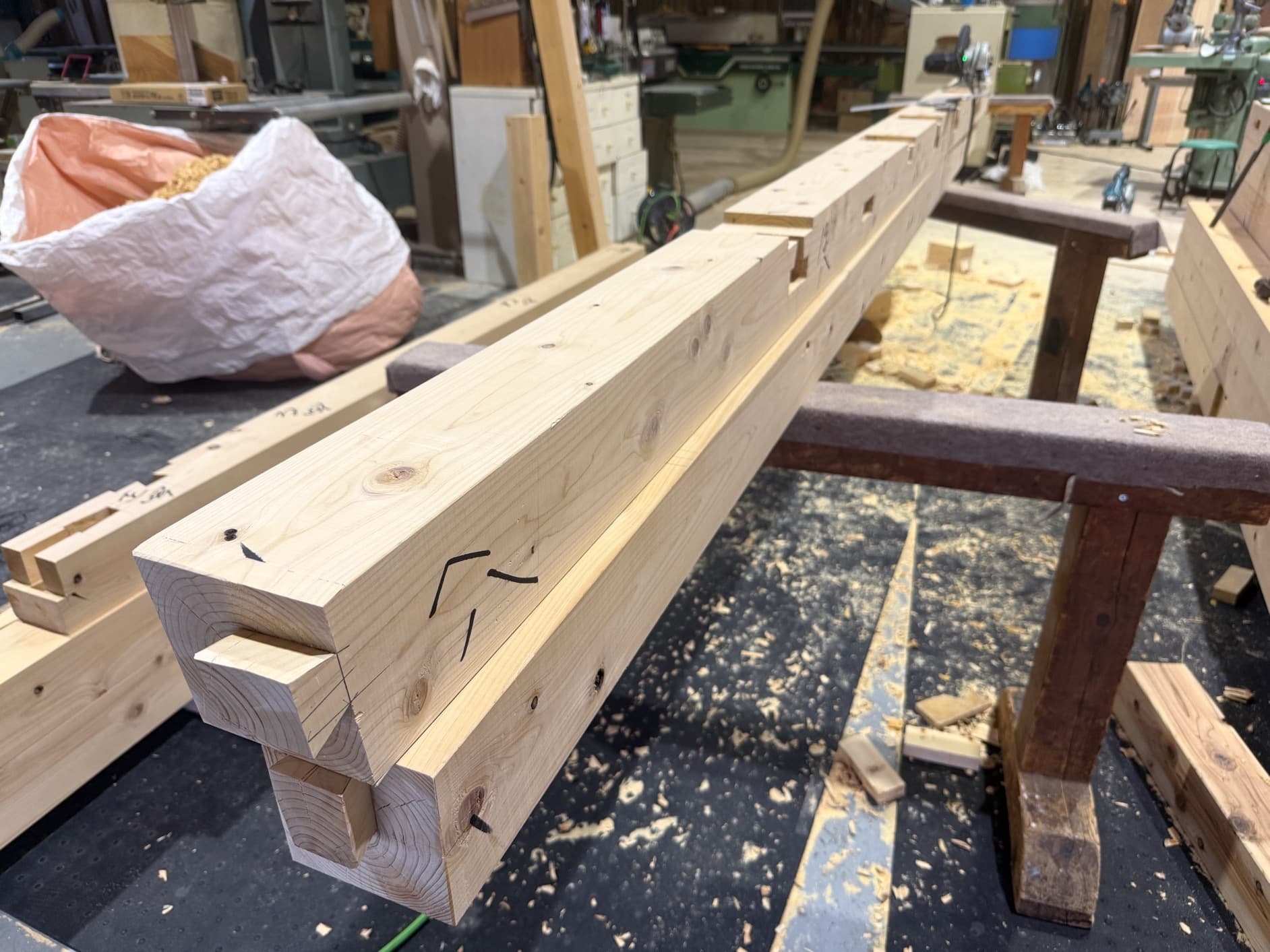

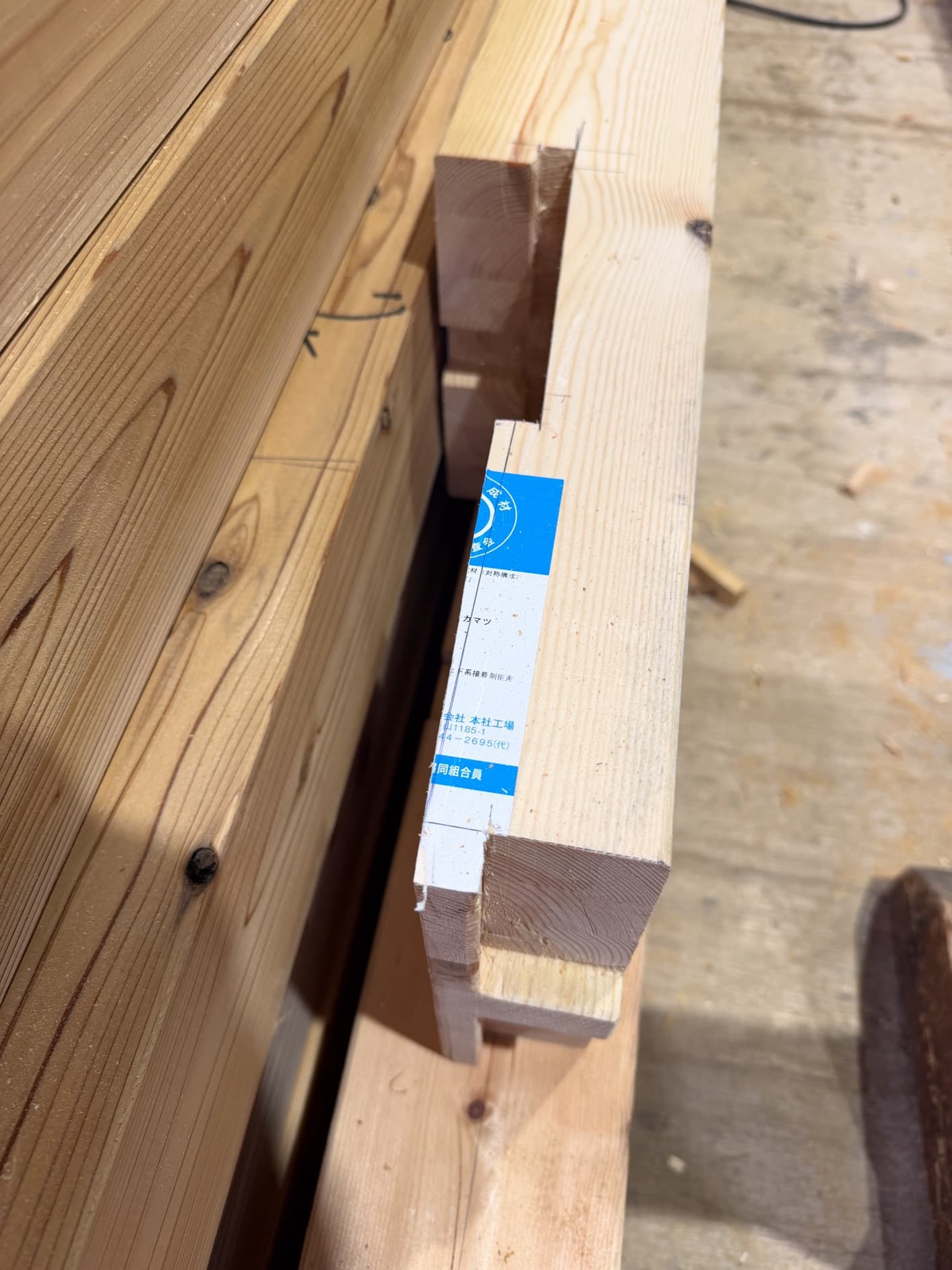

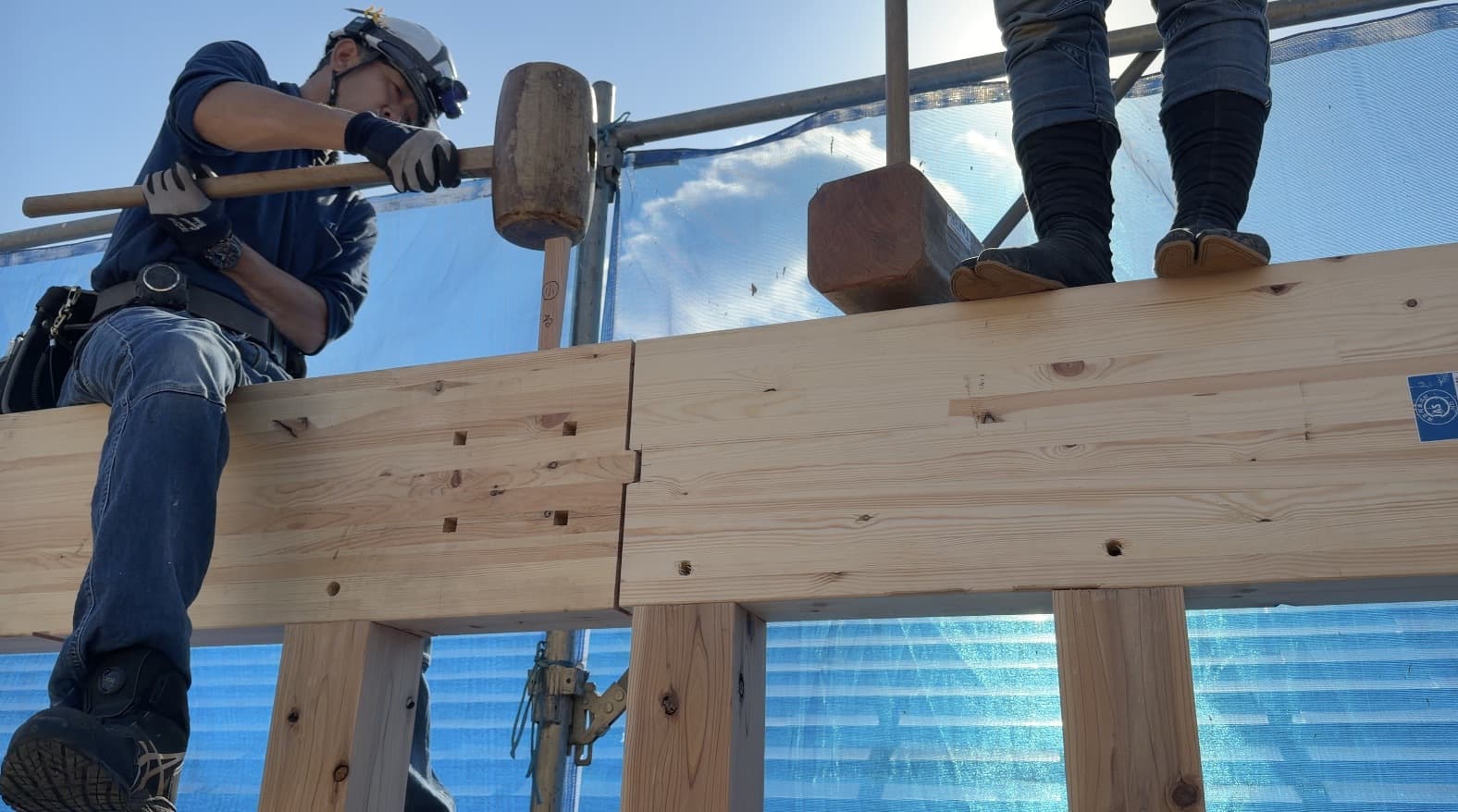

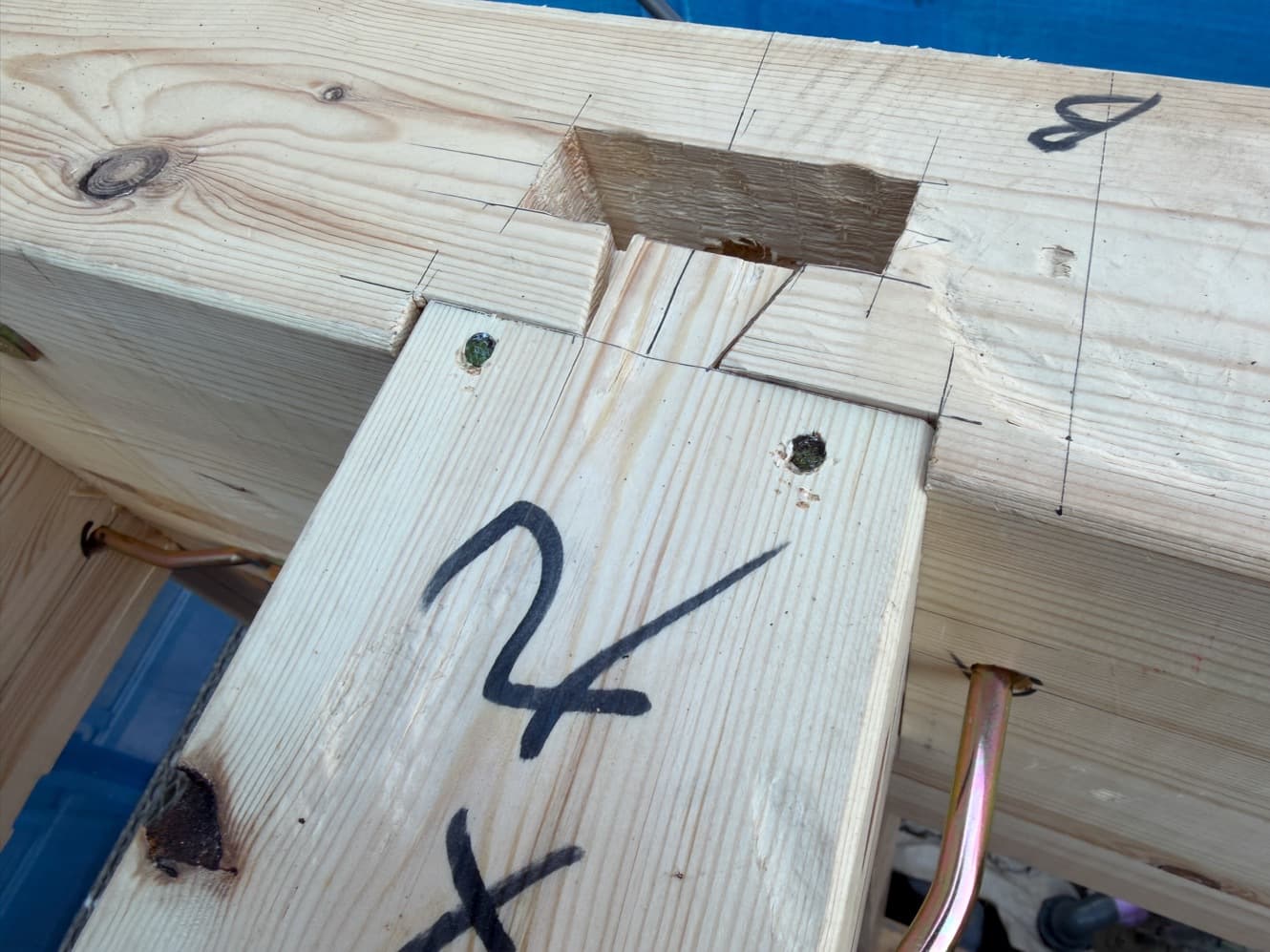

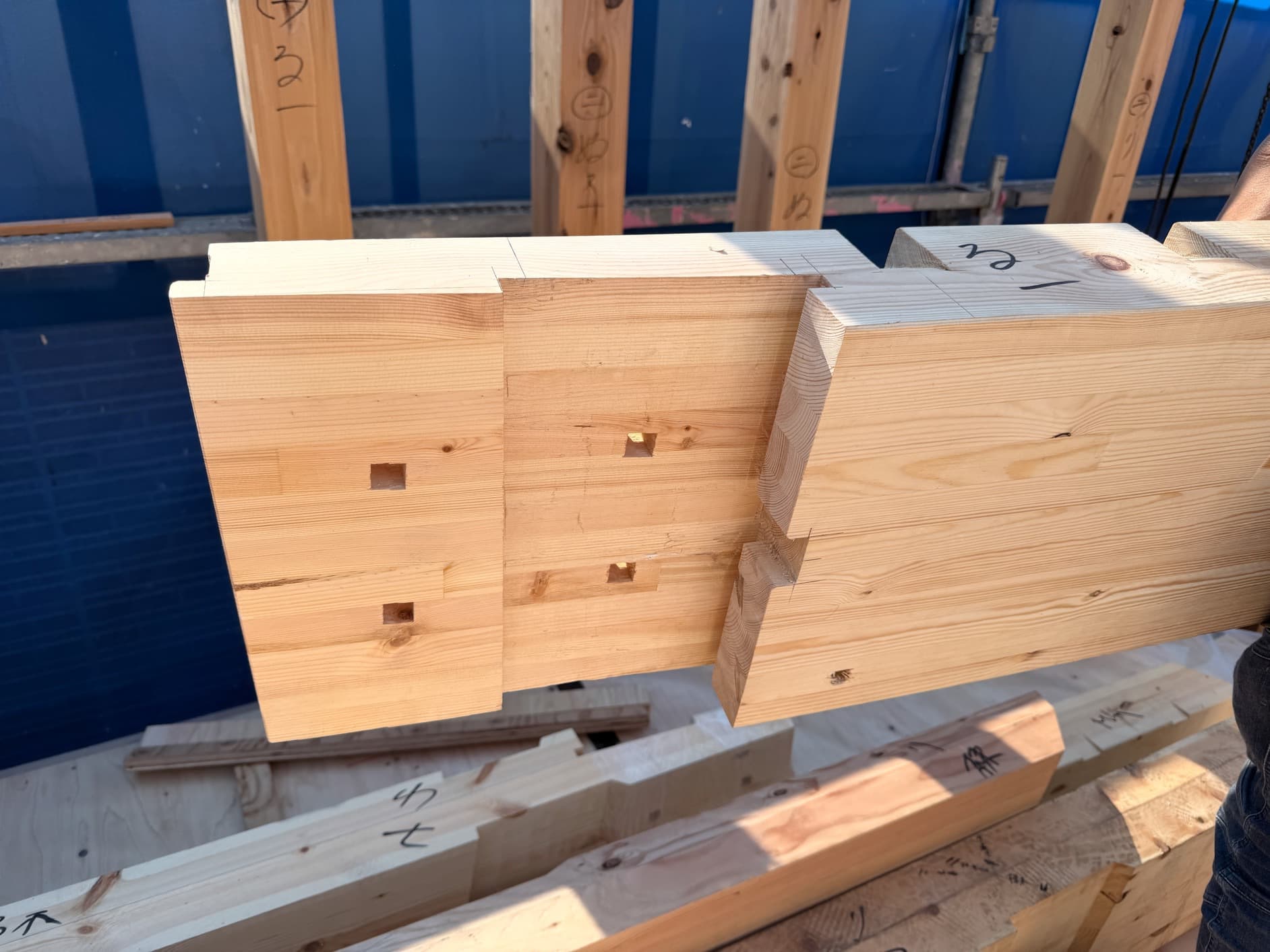

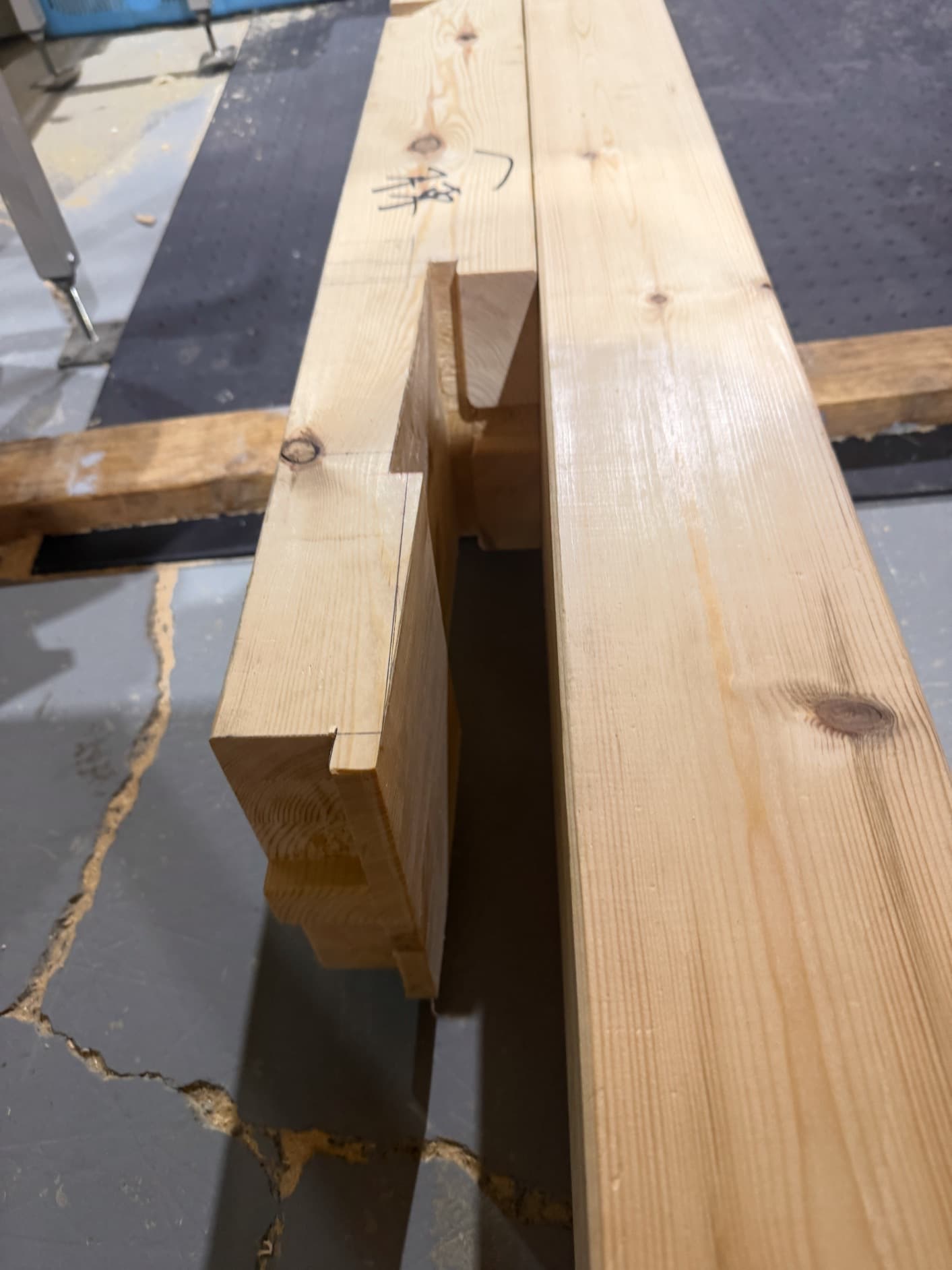

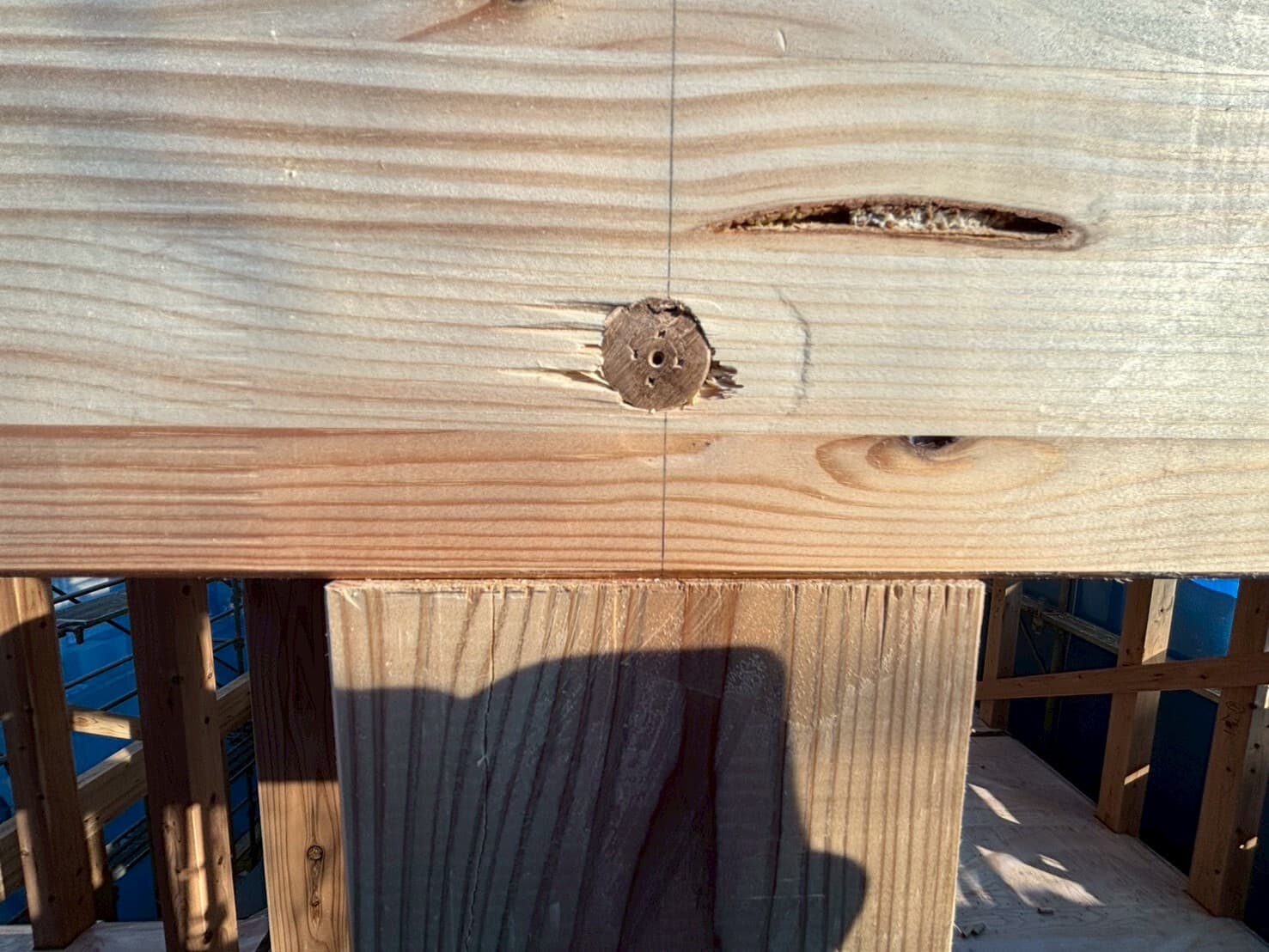

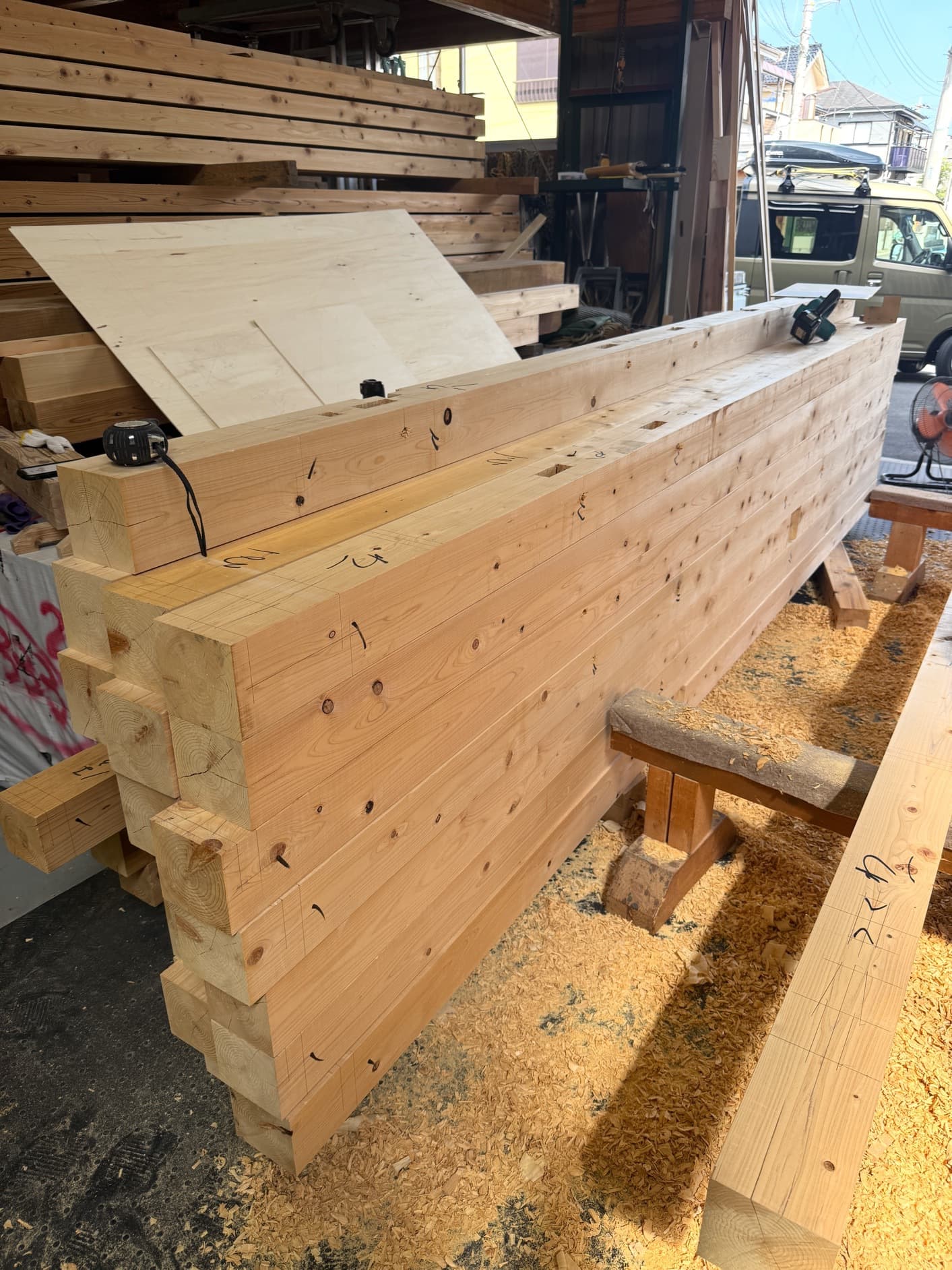

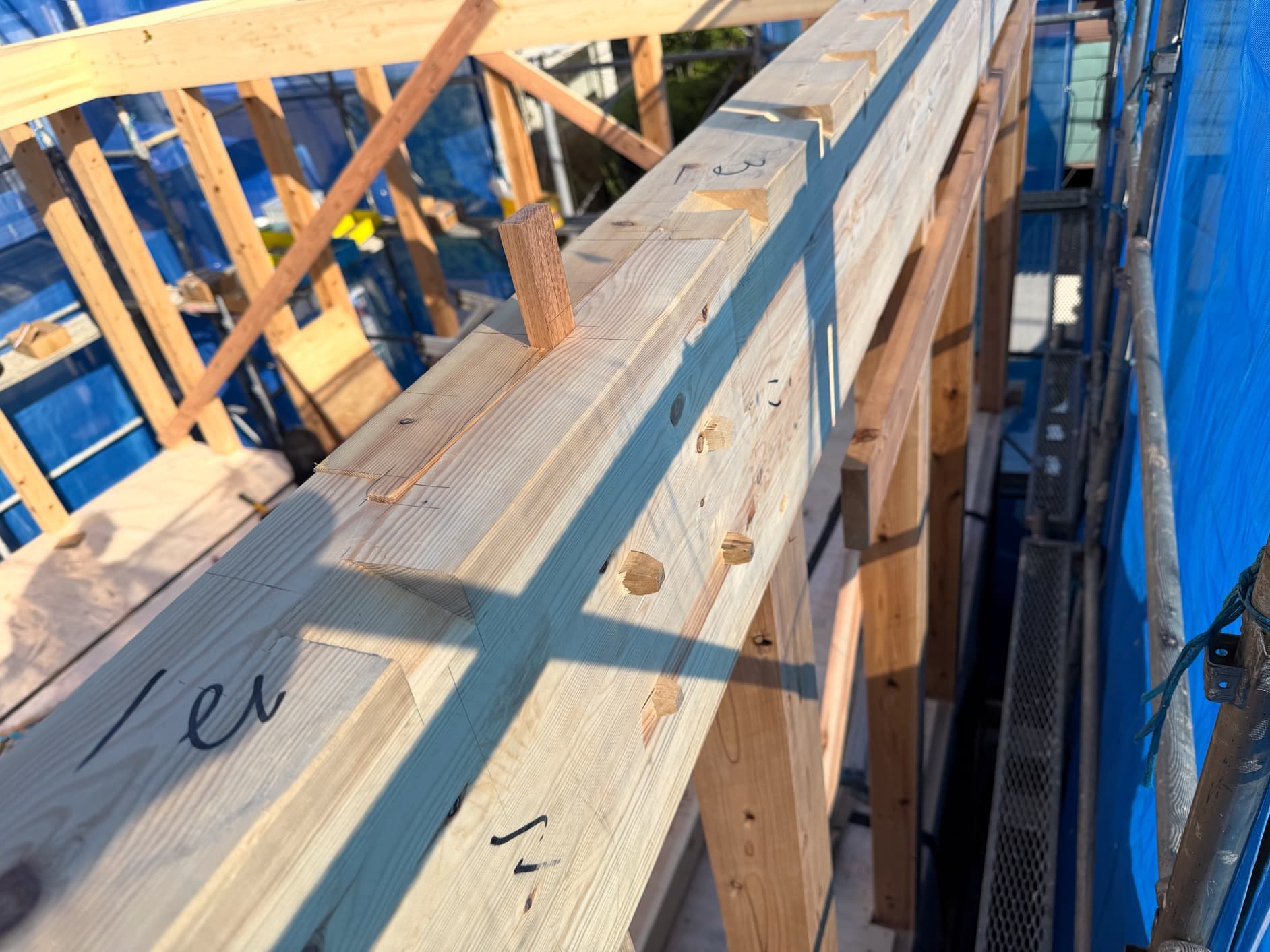

金輪継ぎ

金輪継ぎ

金輪継ぎ

金輪継ぎ

金輪継ぎ

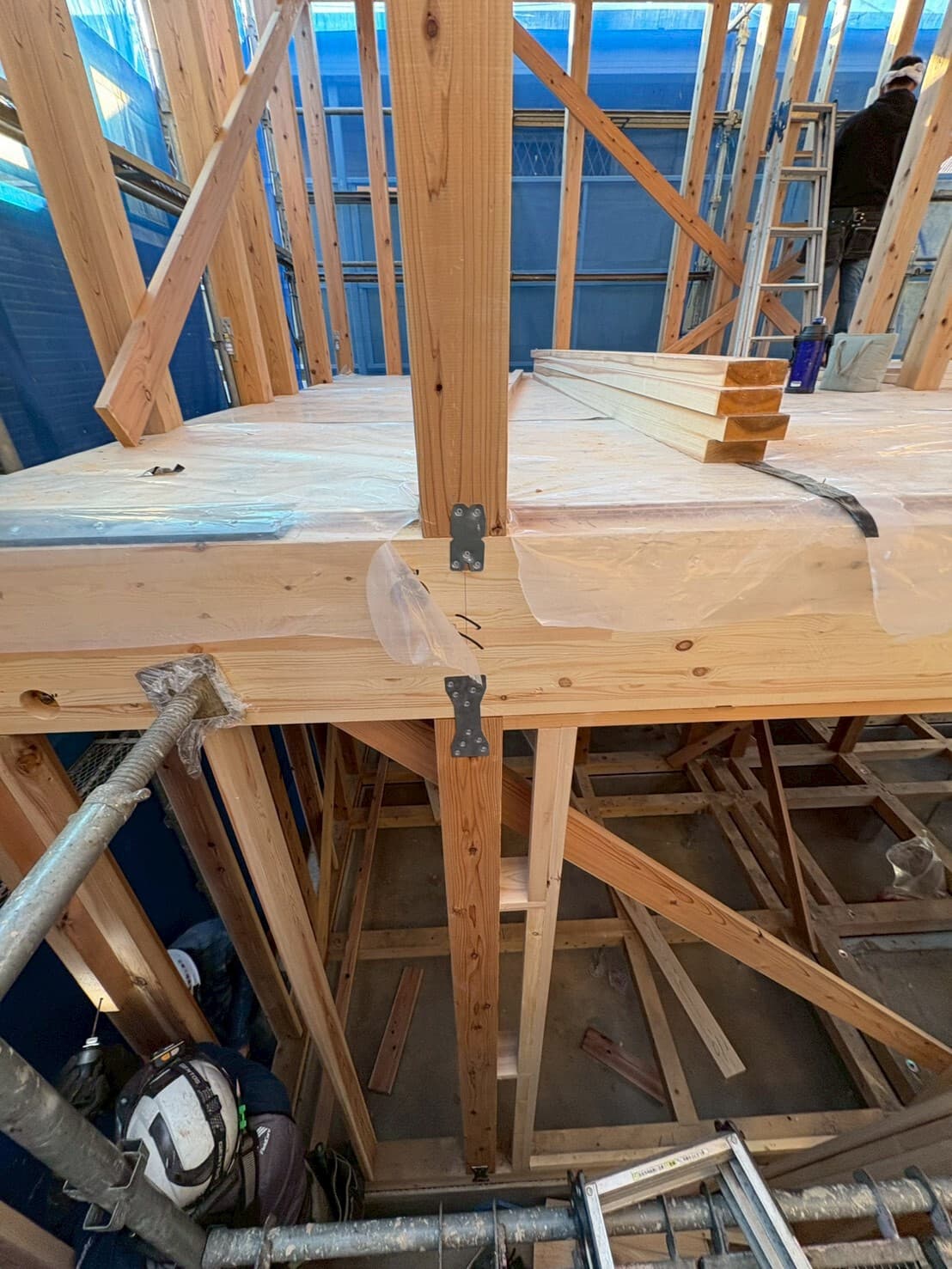

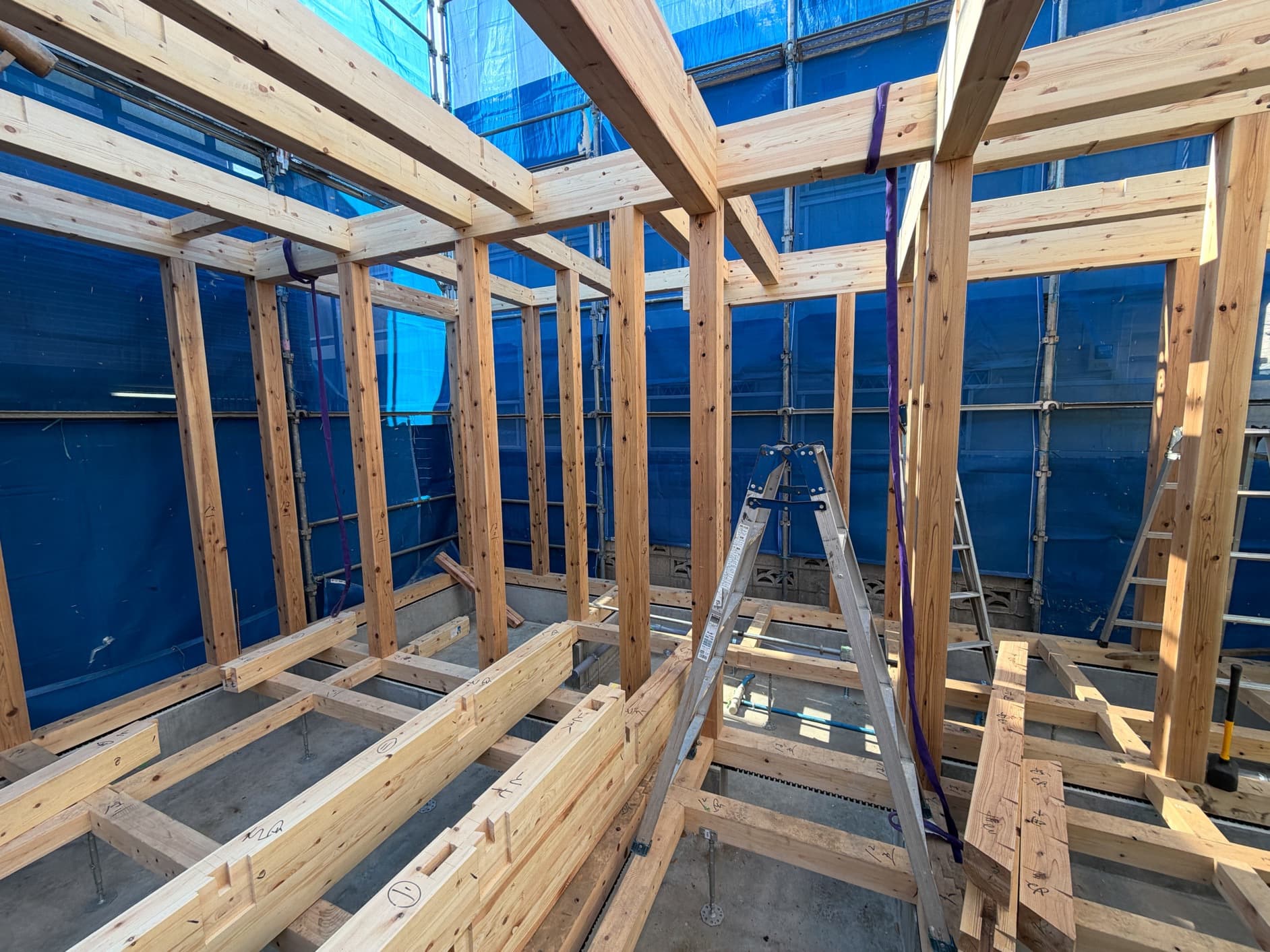

建て方

火打ち金物取付

建て方
1日目完了

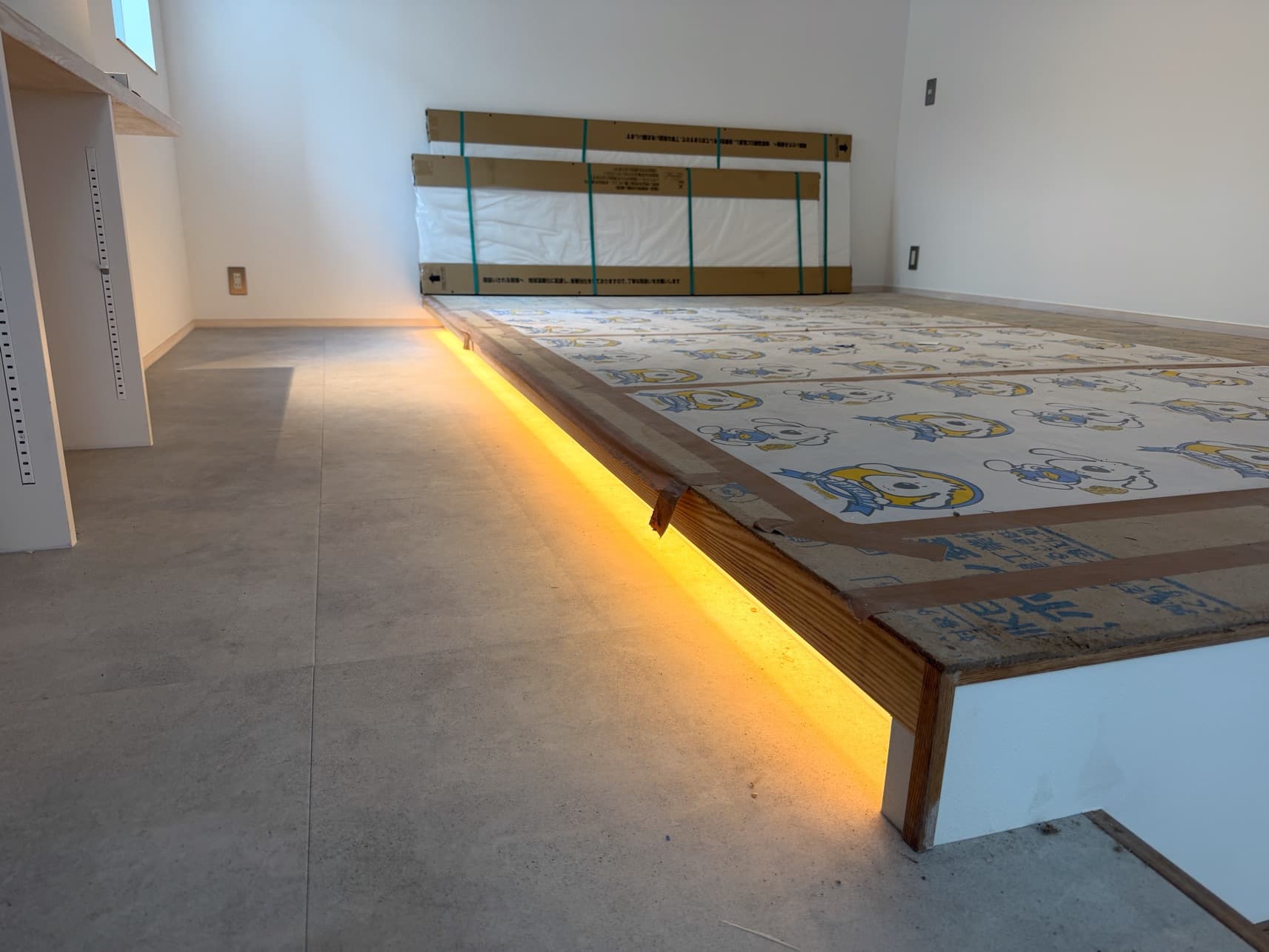

床養生

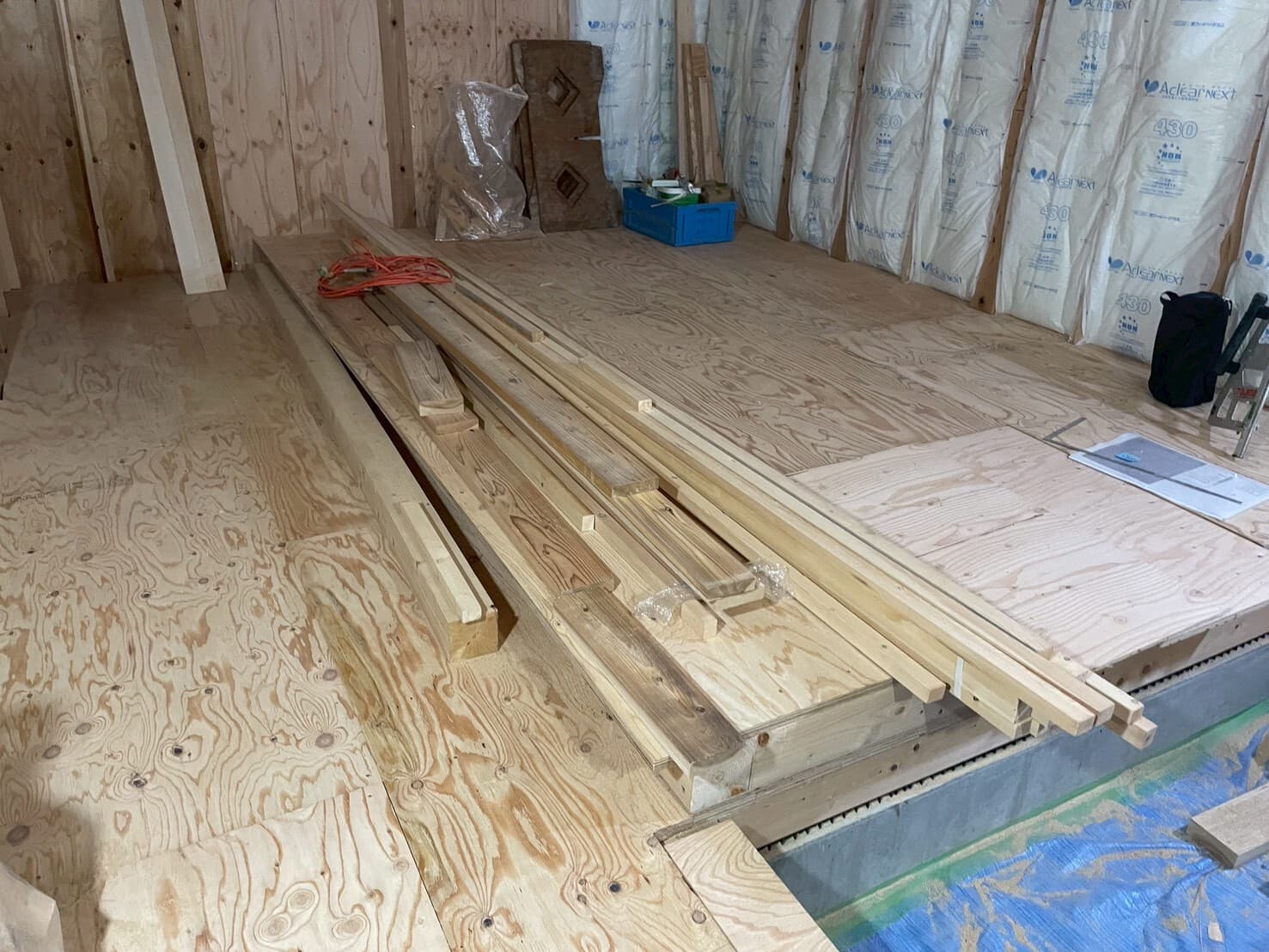

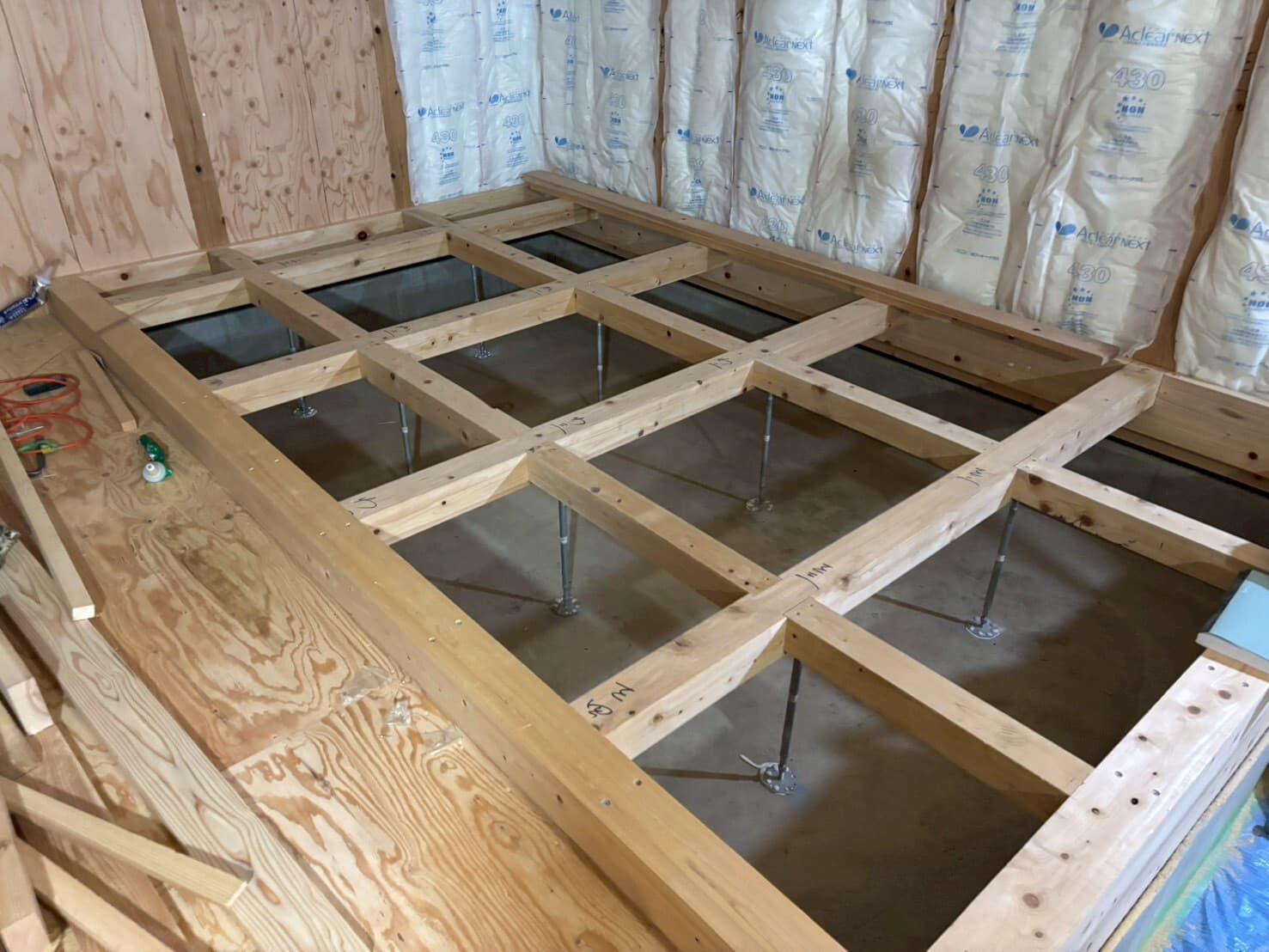

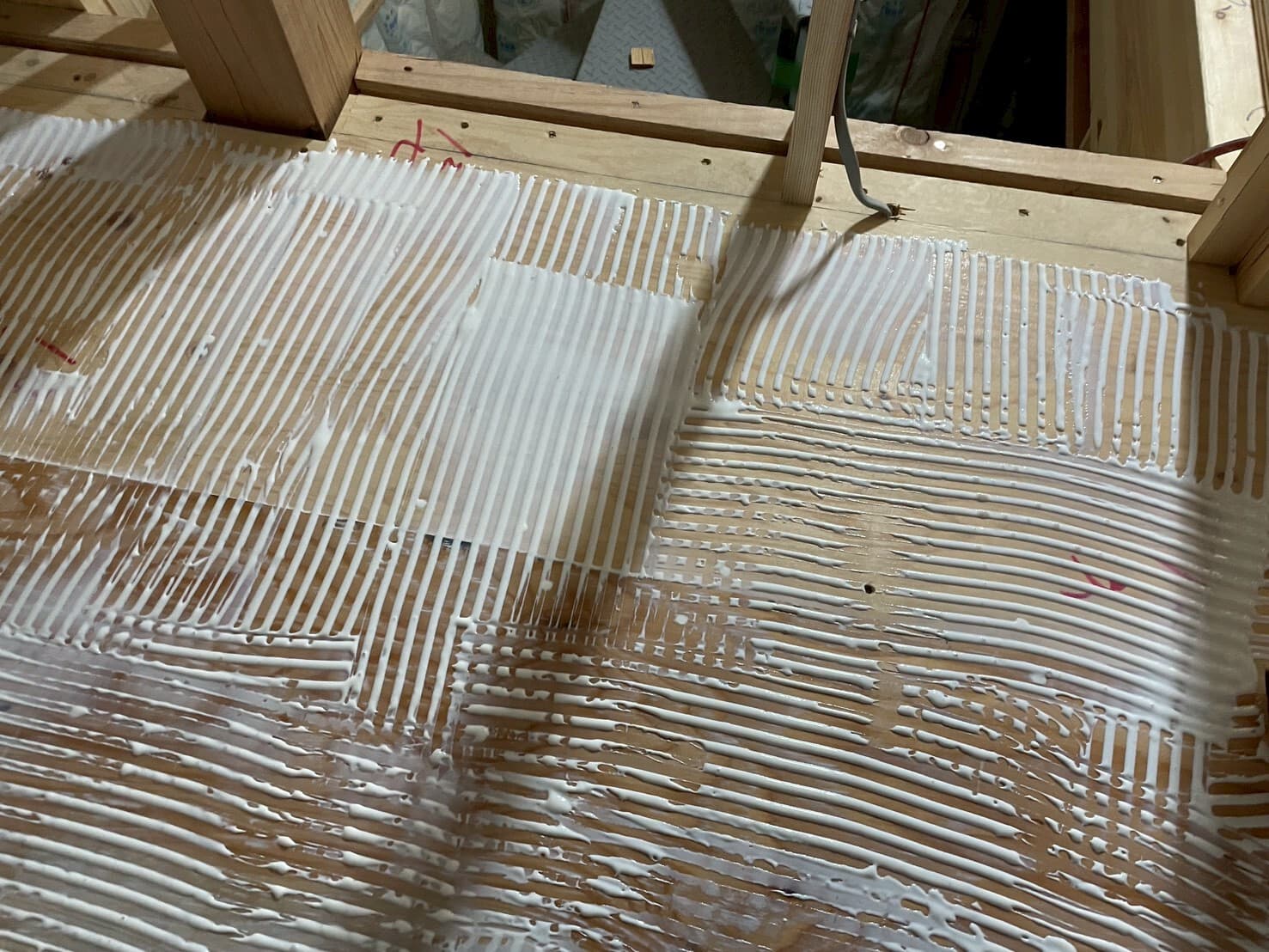

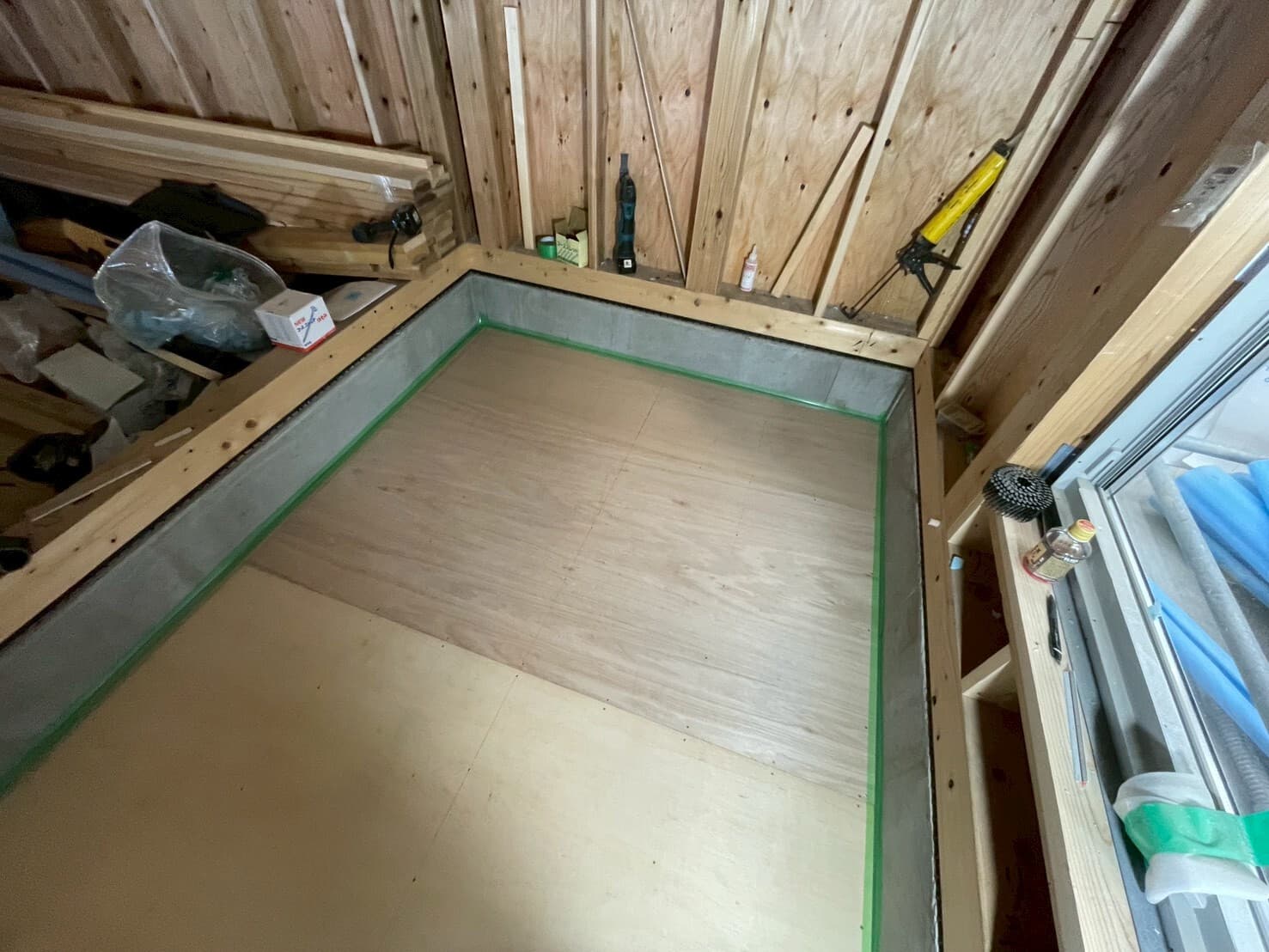

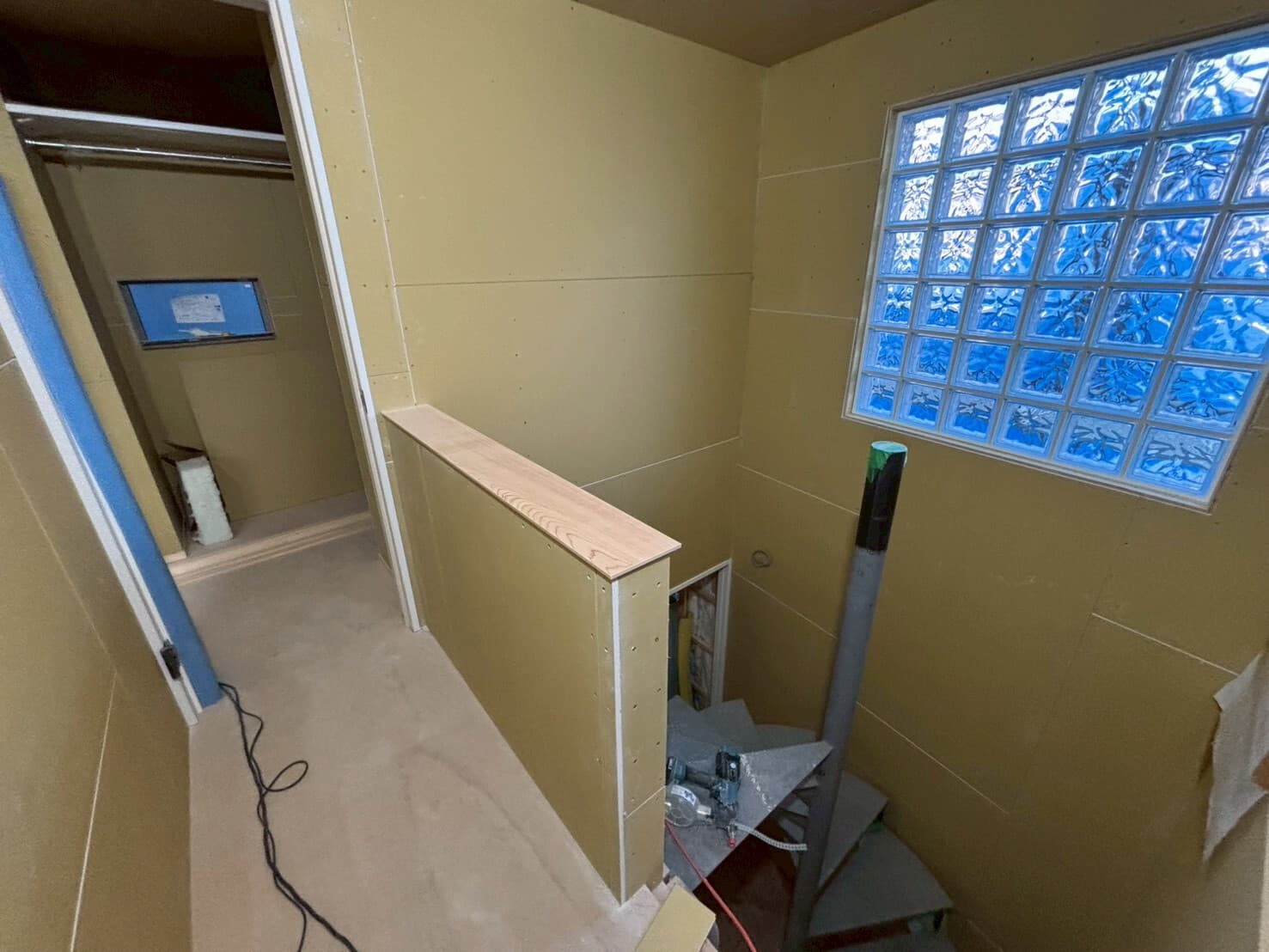

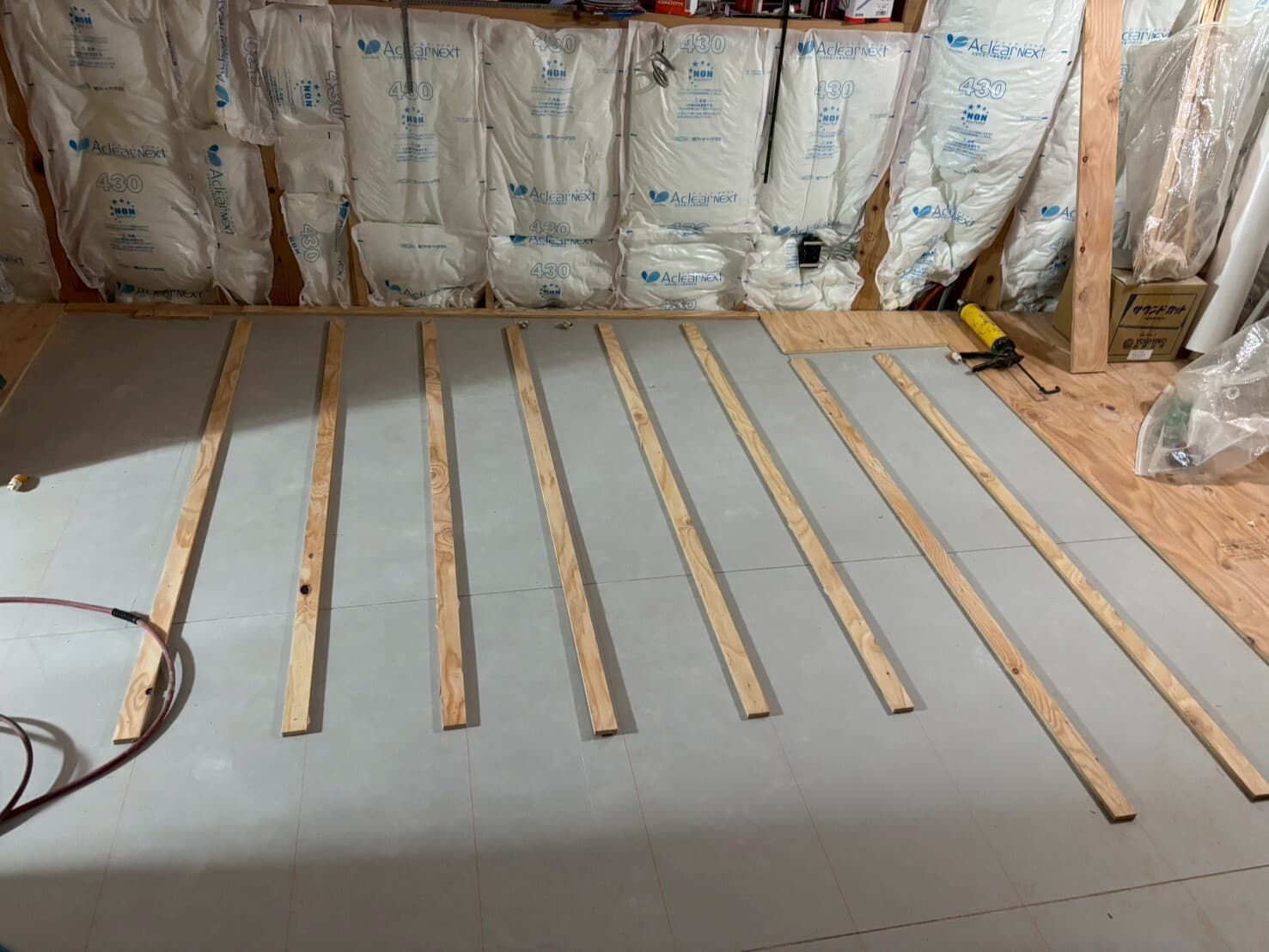

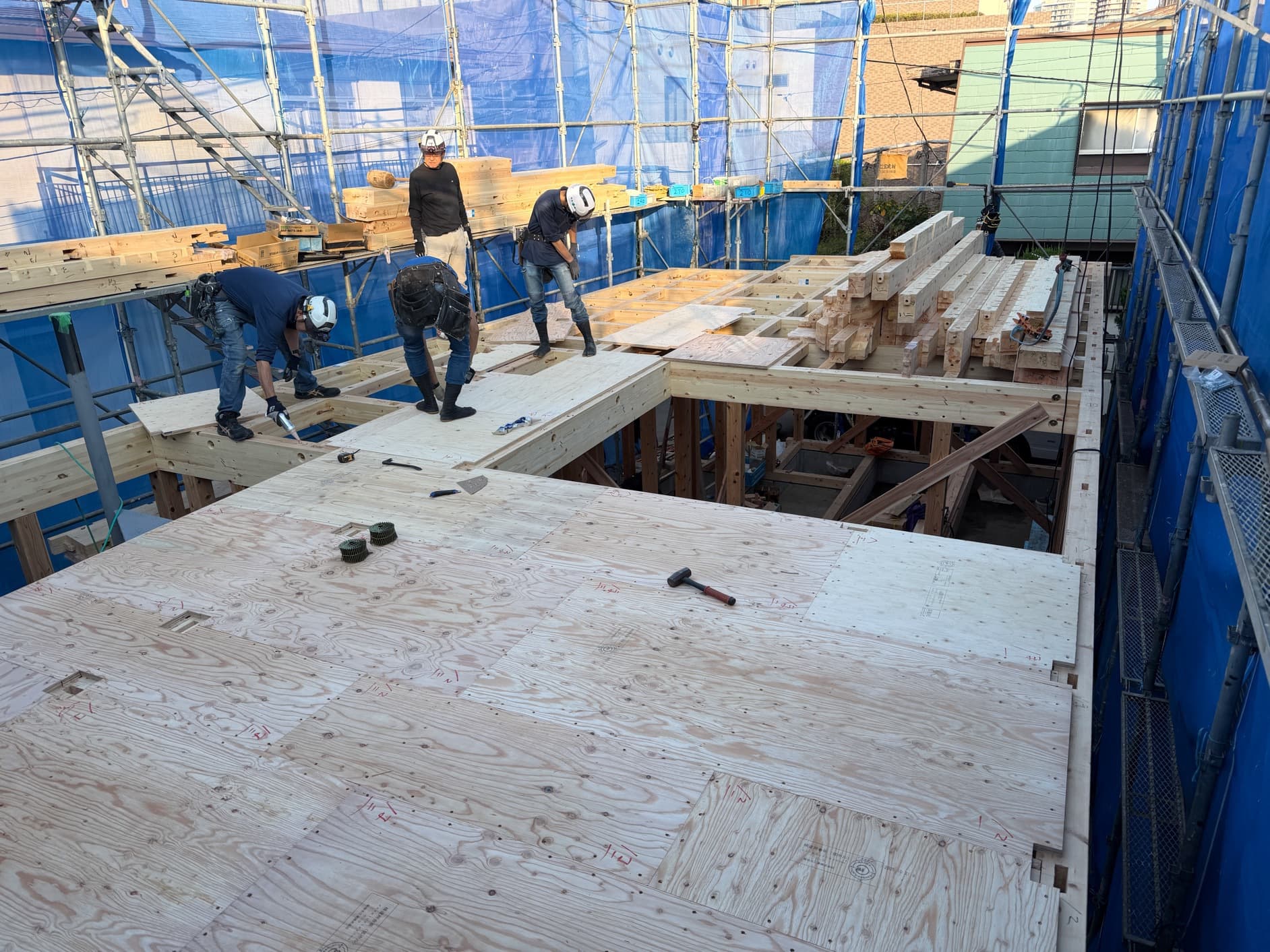

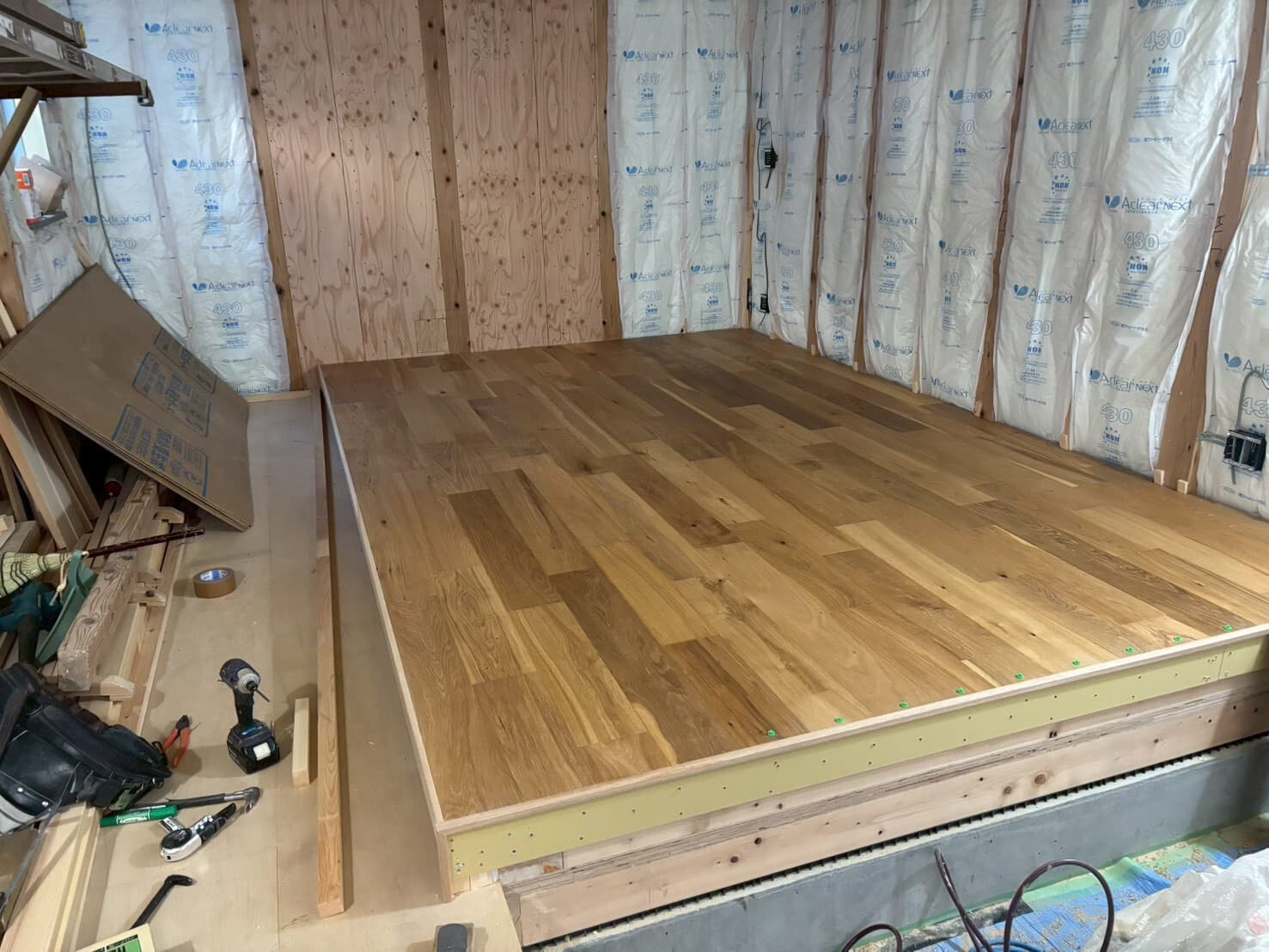

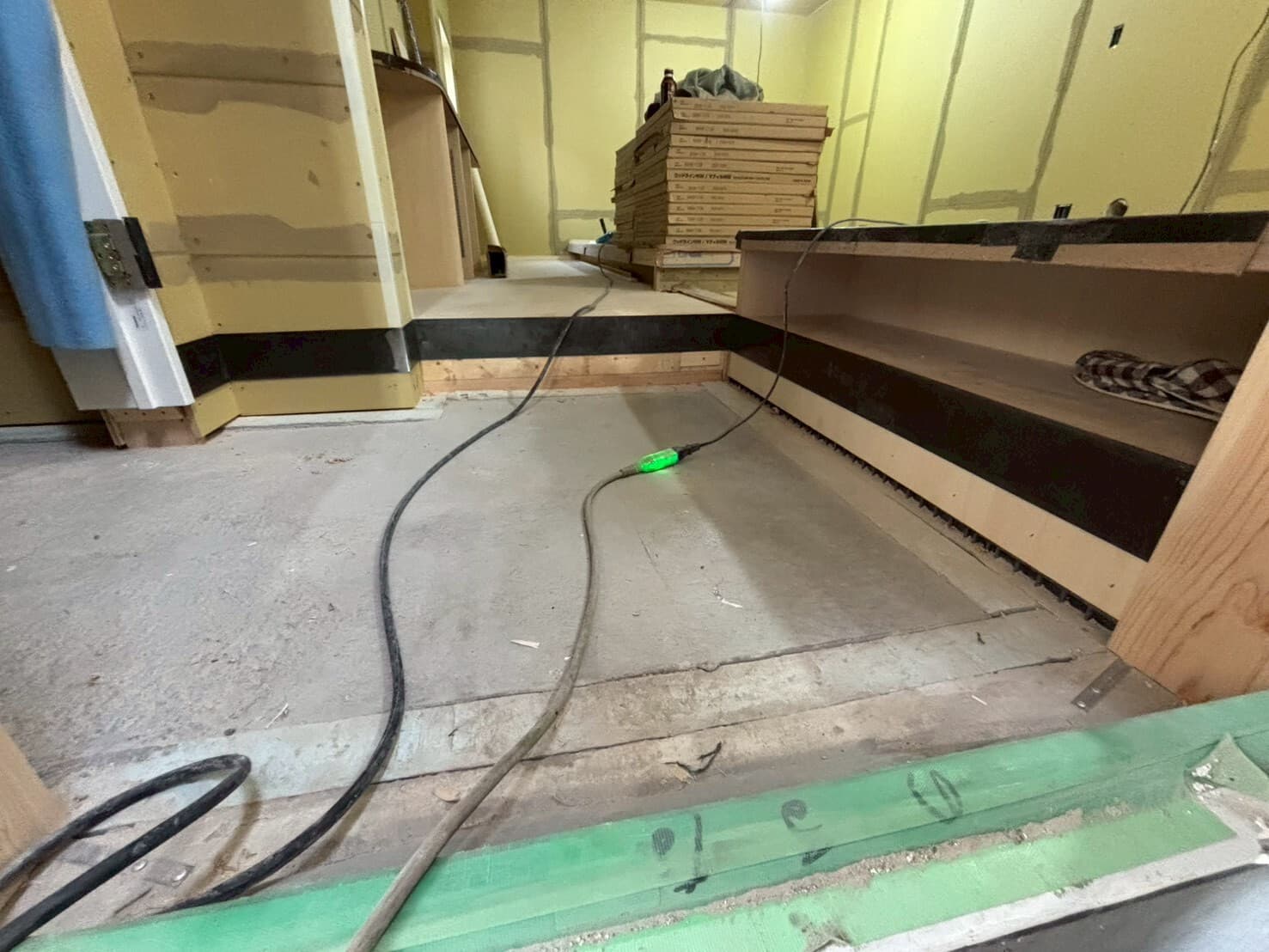

ネダレス張り

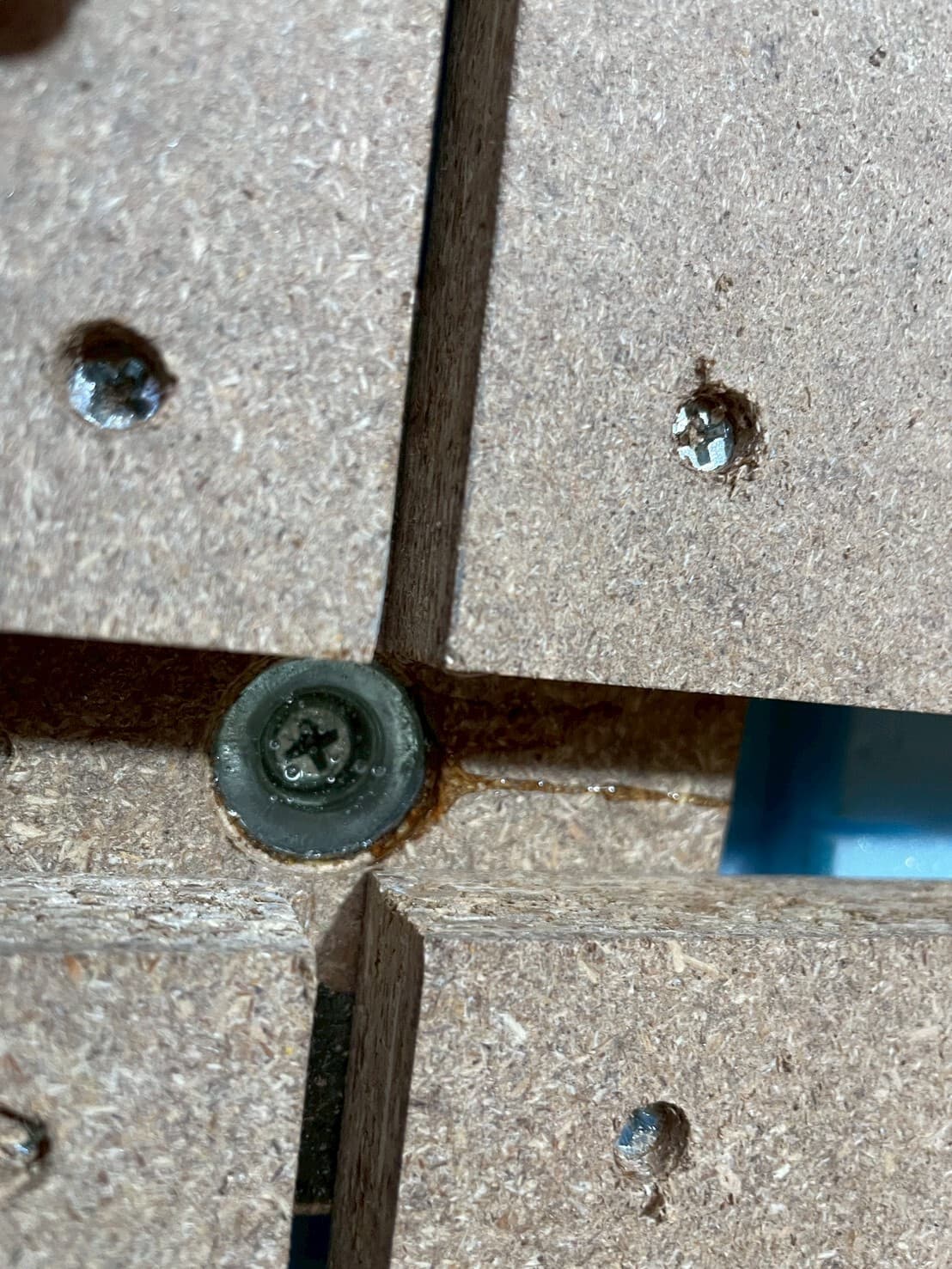

ネダボンド塗布

蟻アタマ釘締め

釘締め

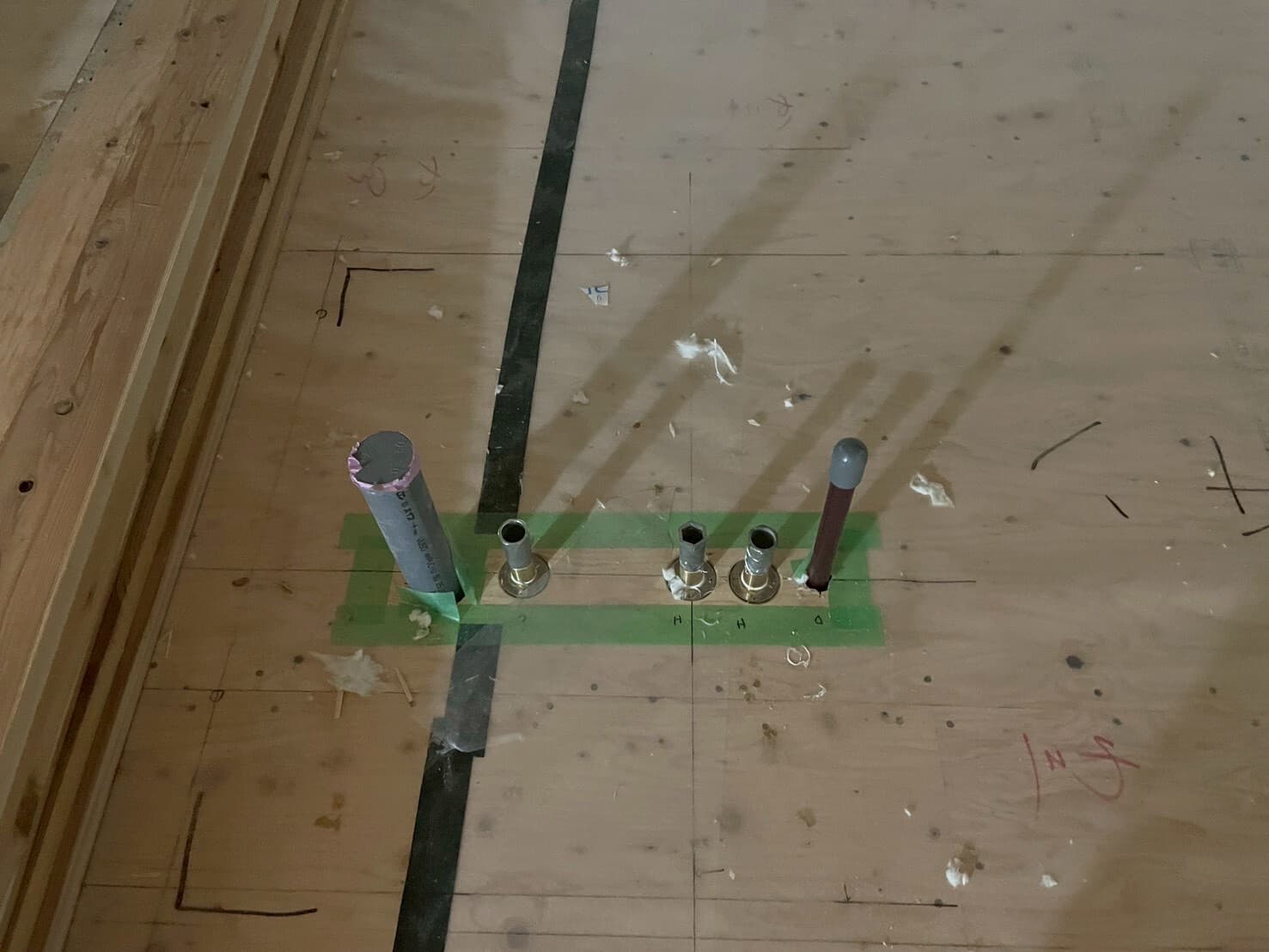

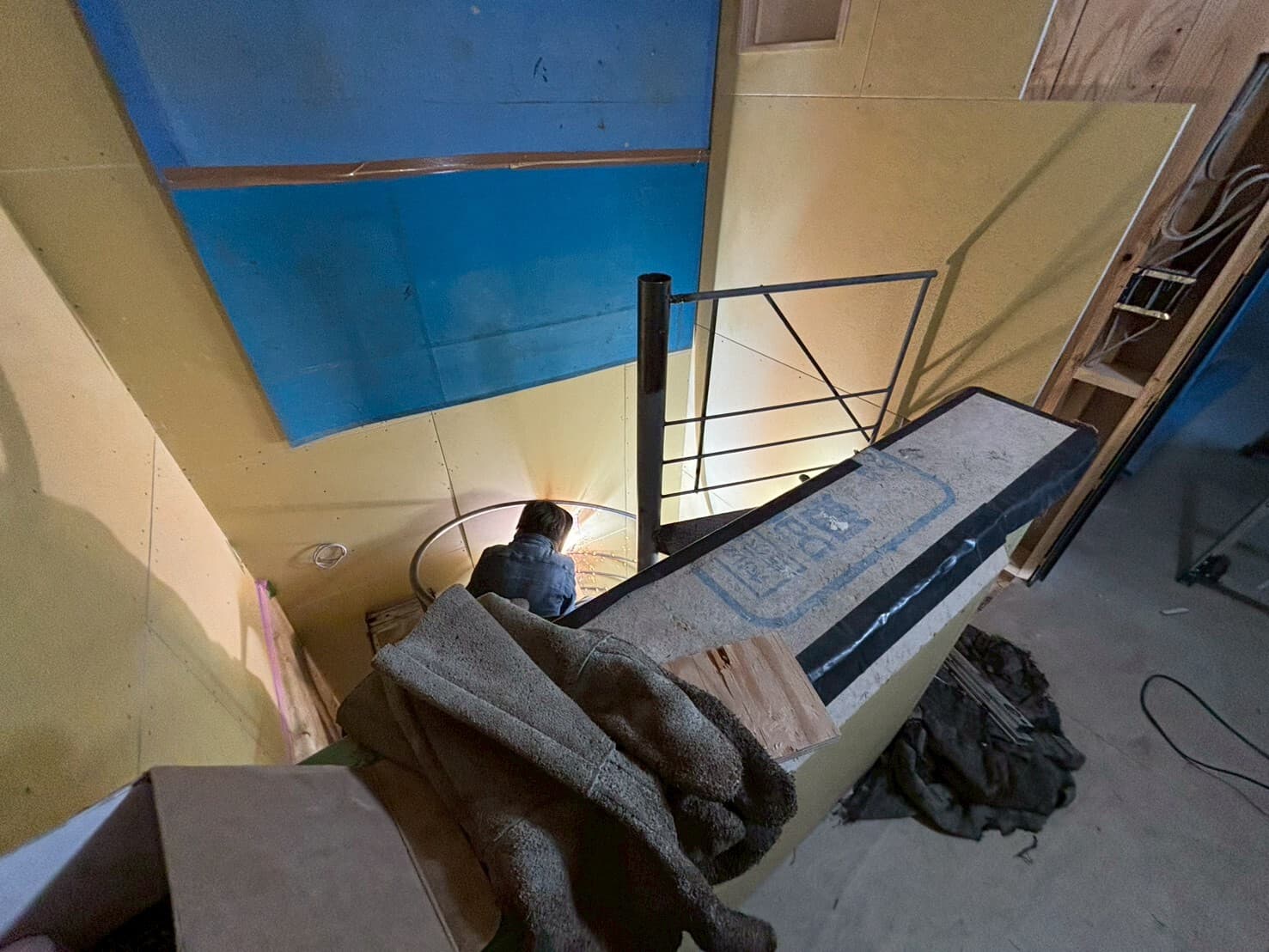

シャチ継ぎ

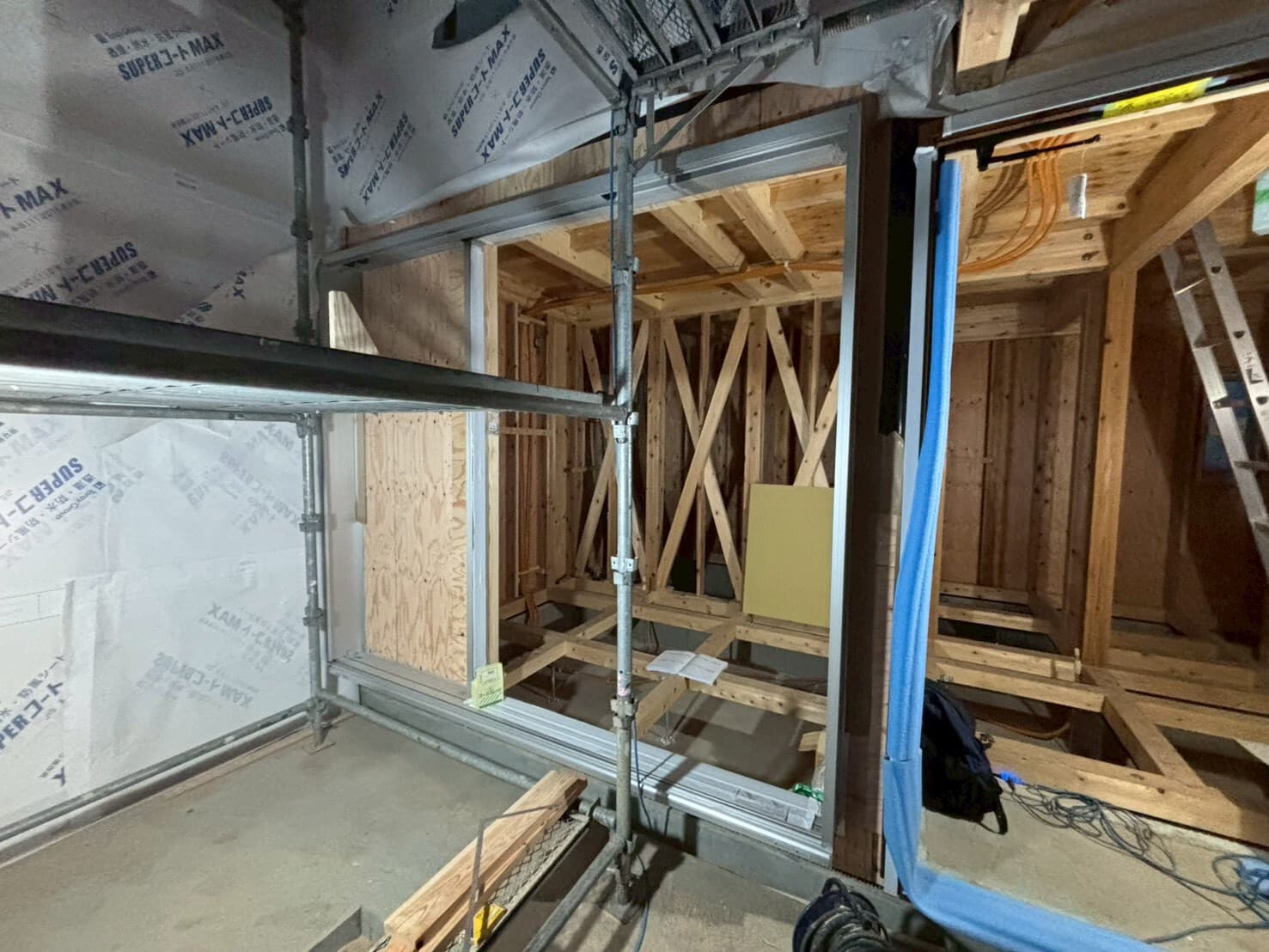

金物入れ

1F部分完了

1F部分完了

建て方

建て方

建て方

建て方

建て方

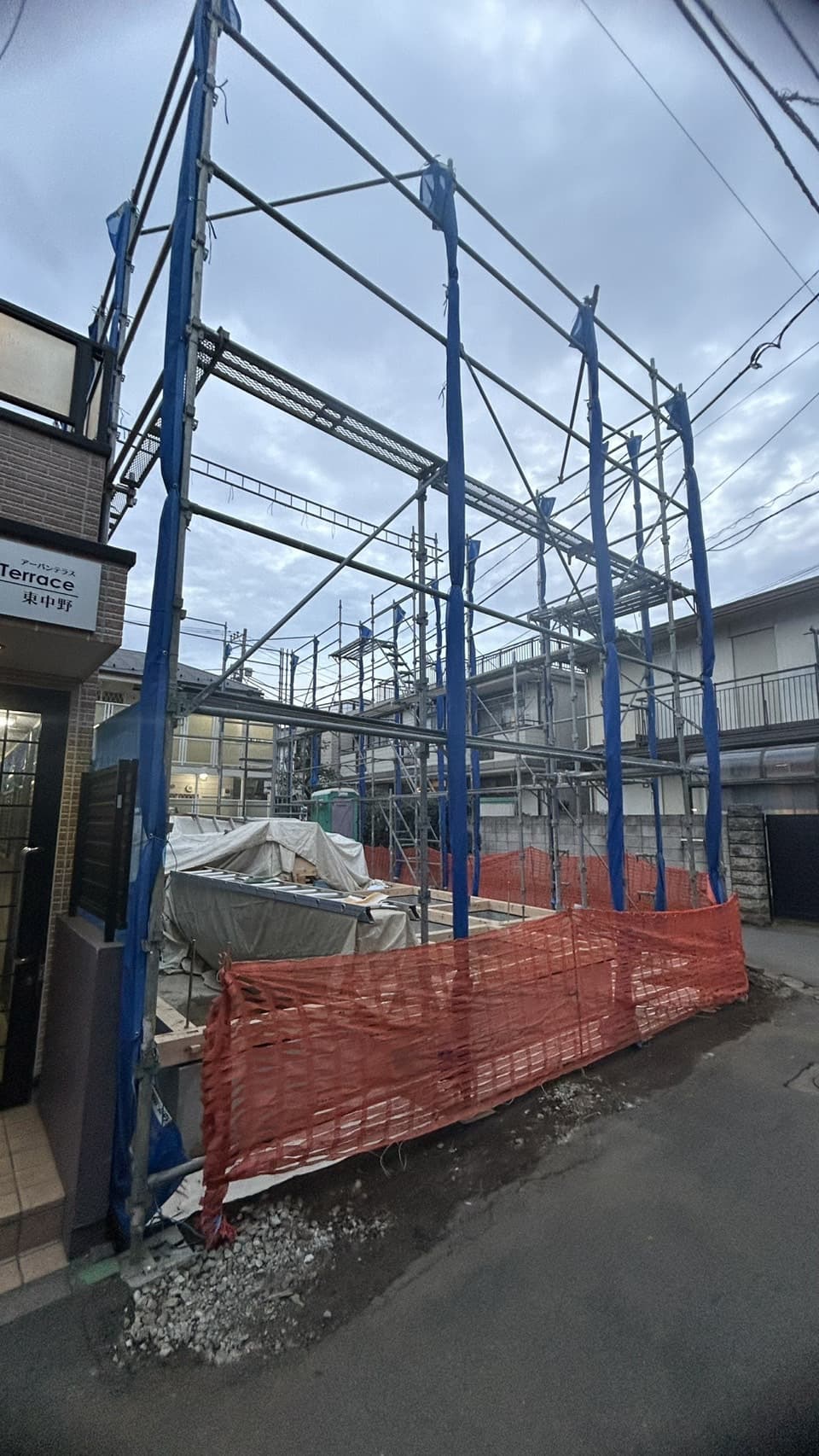

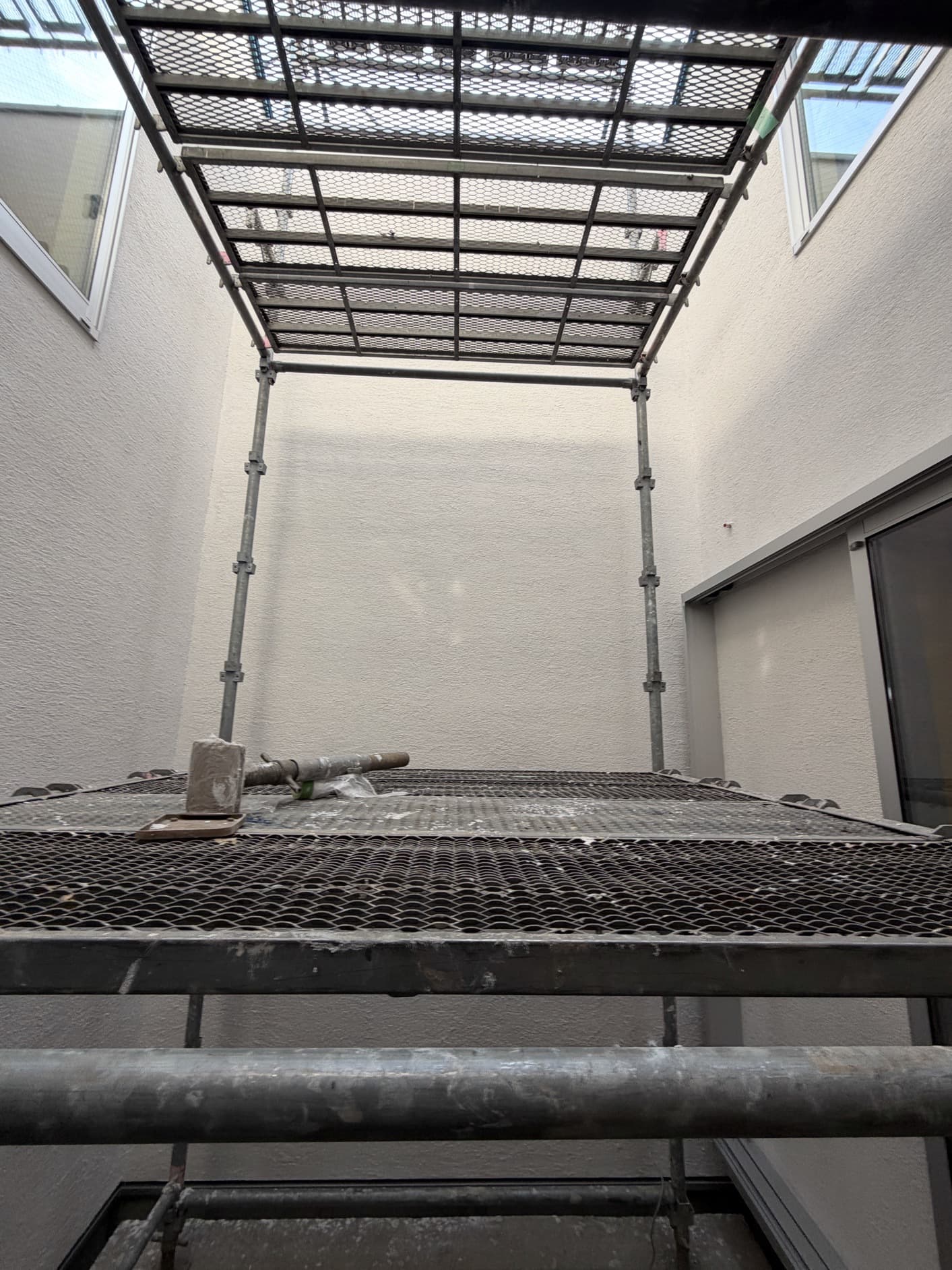

足場架け

足場架け

清掃

清掃

養生敷き

養生敷き

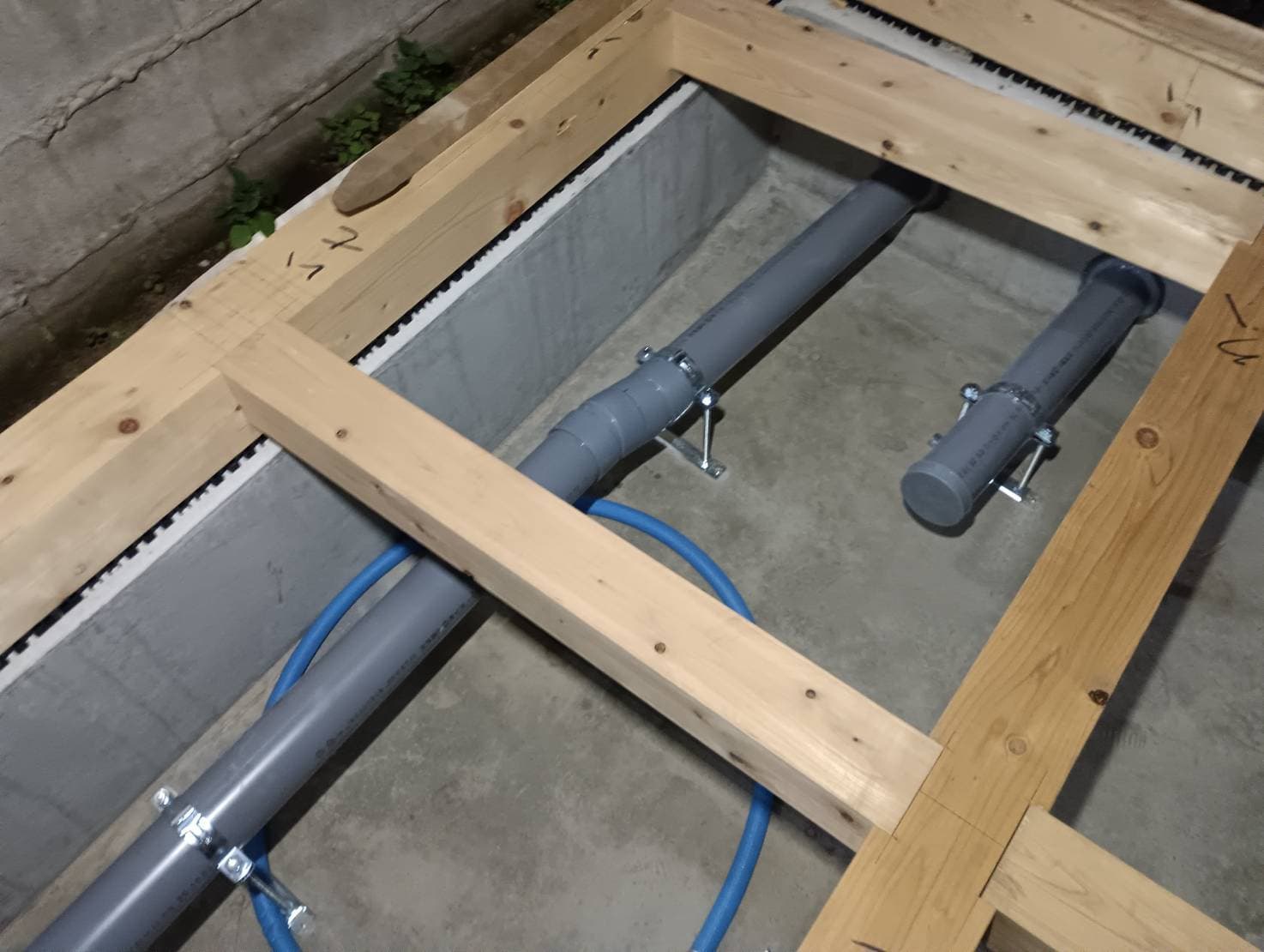

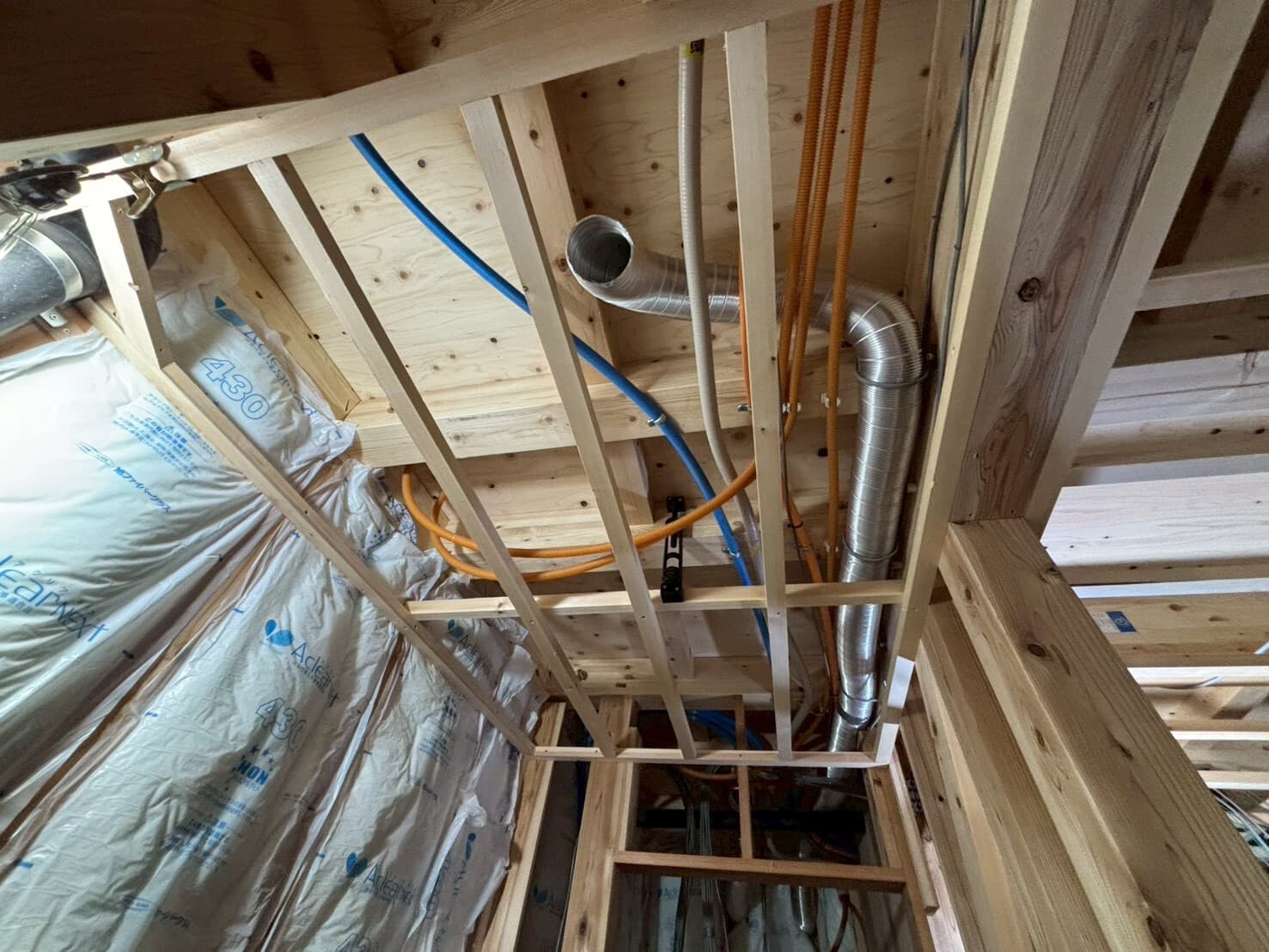

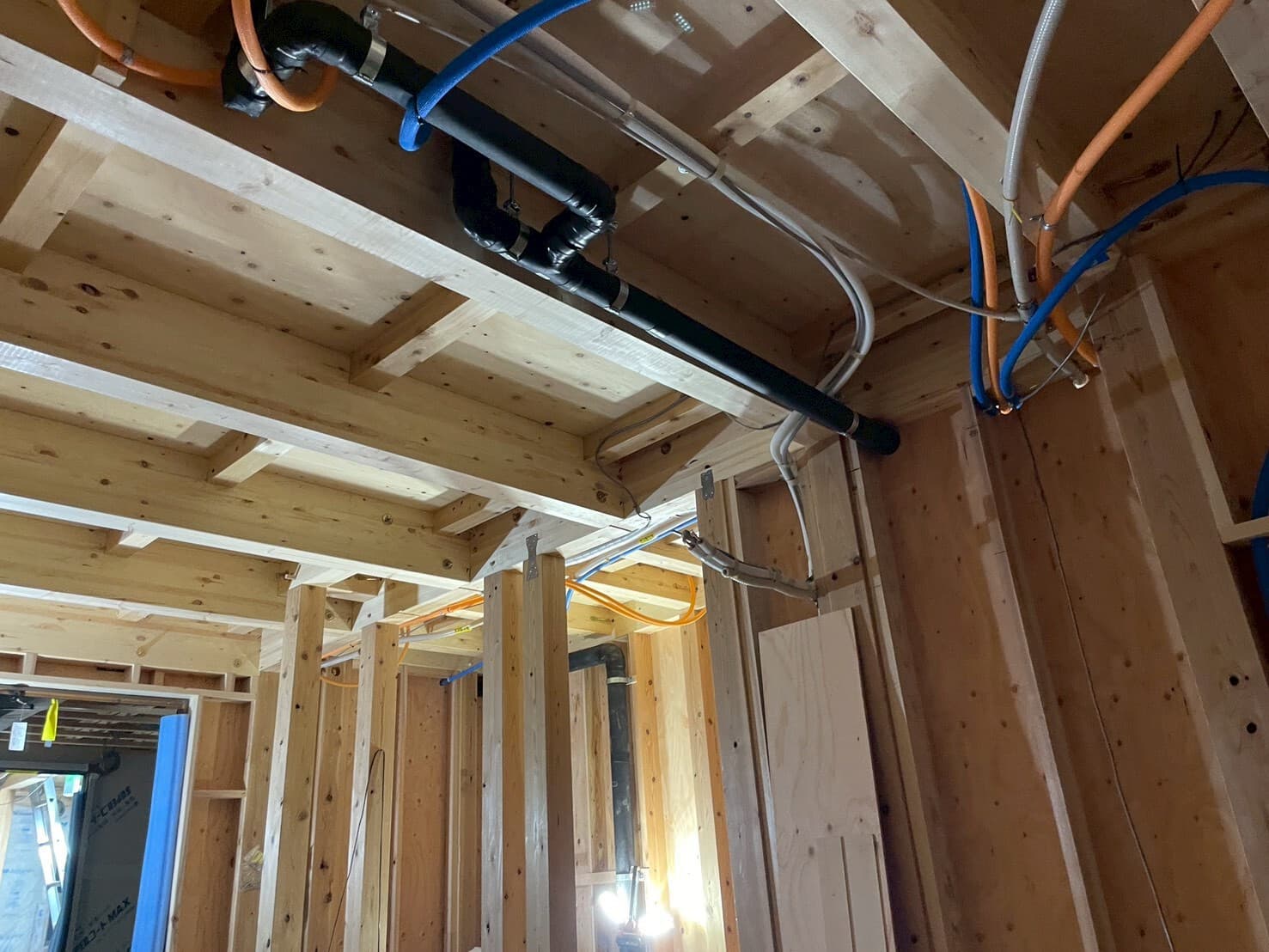

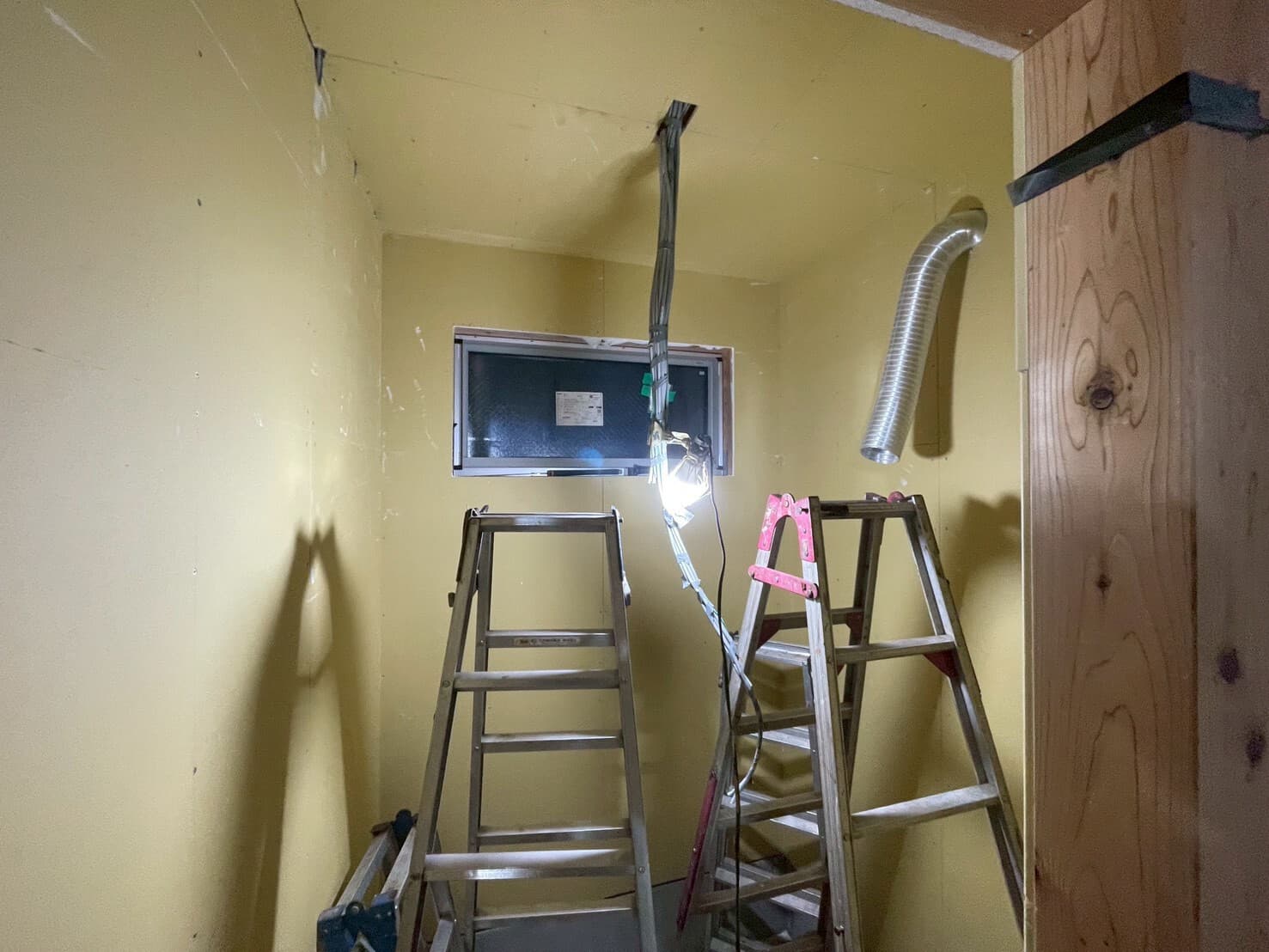

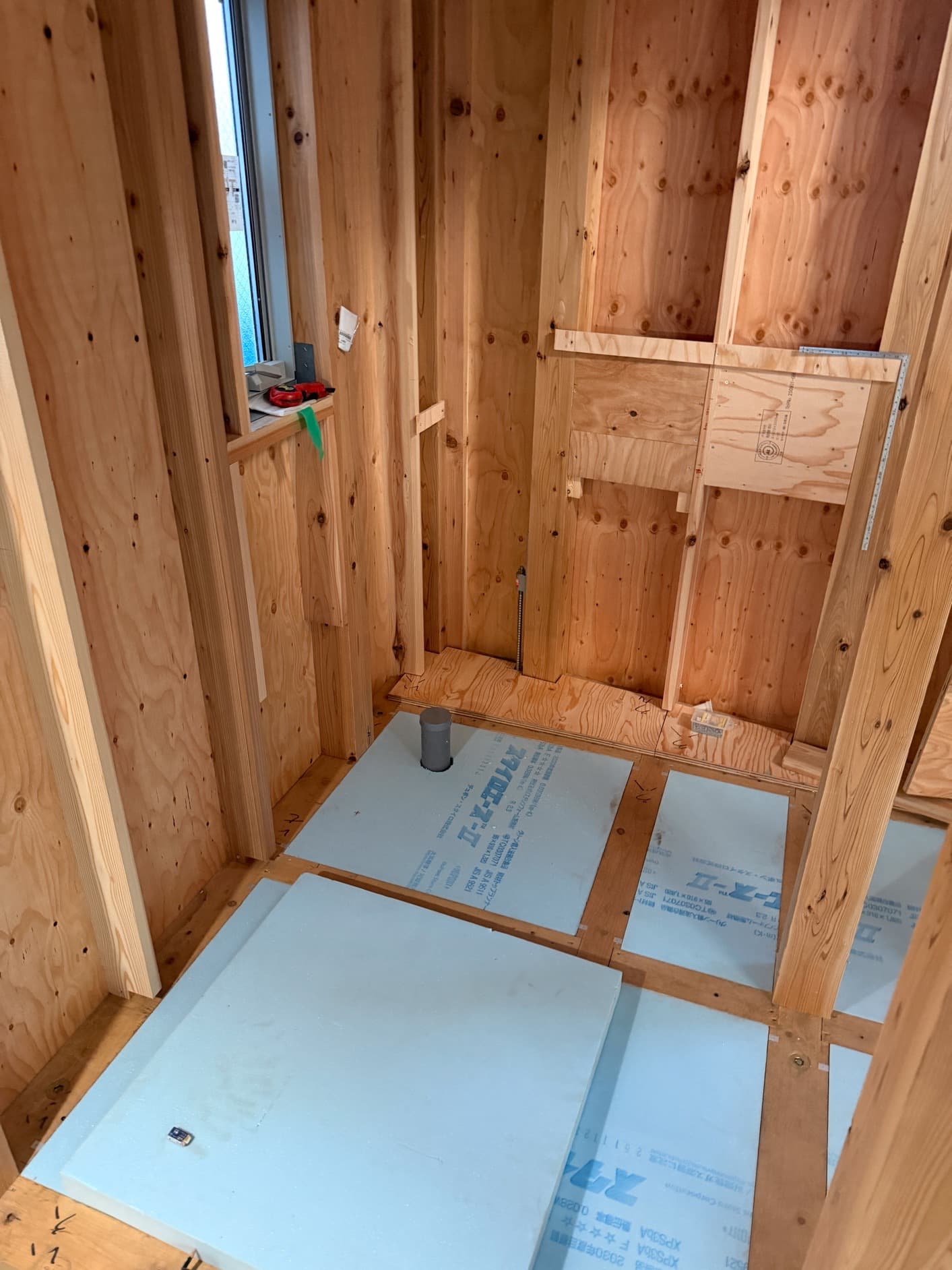

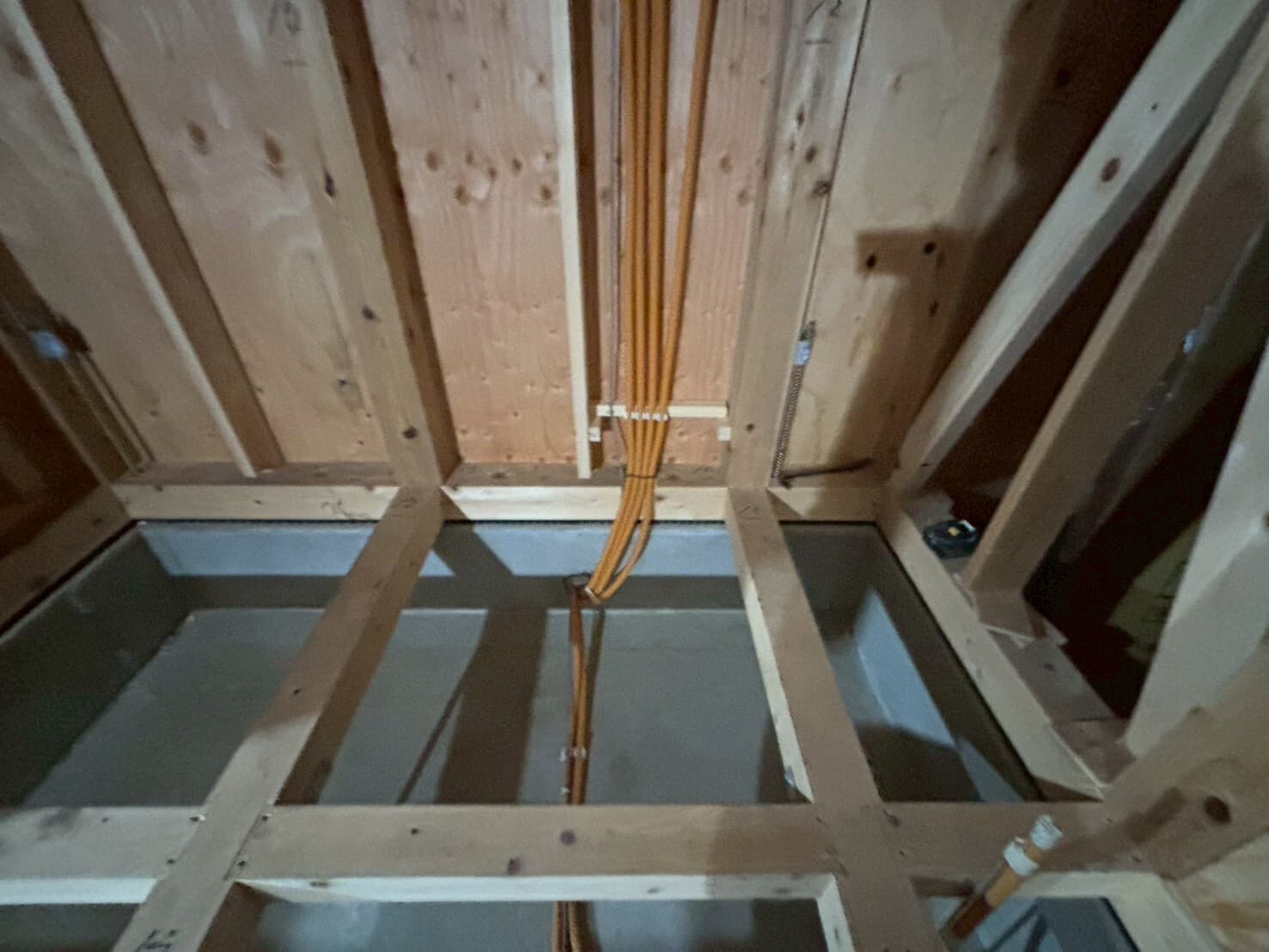

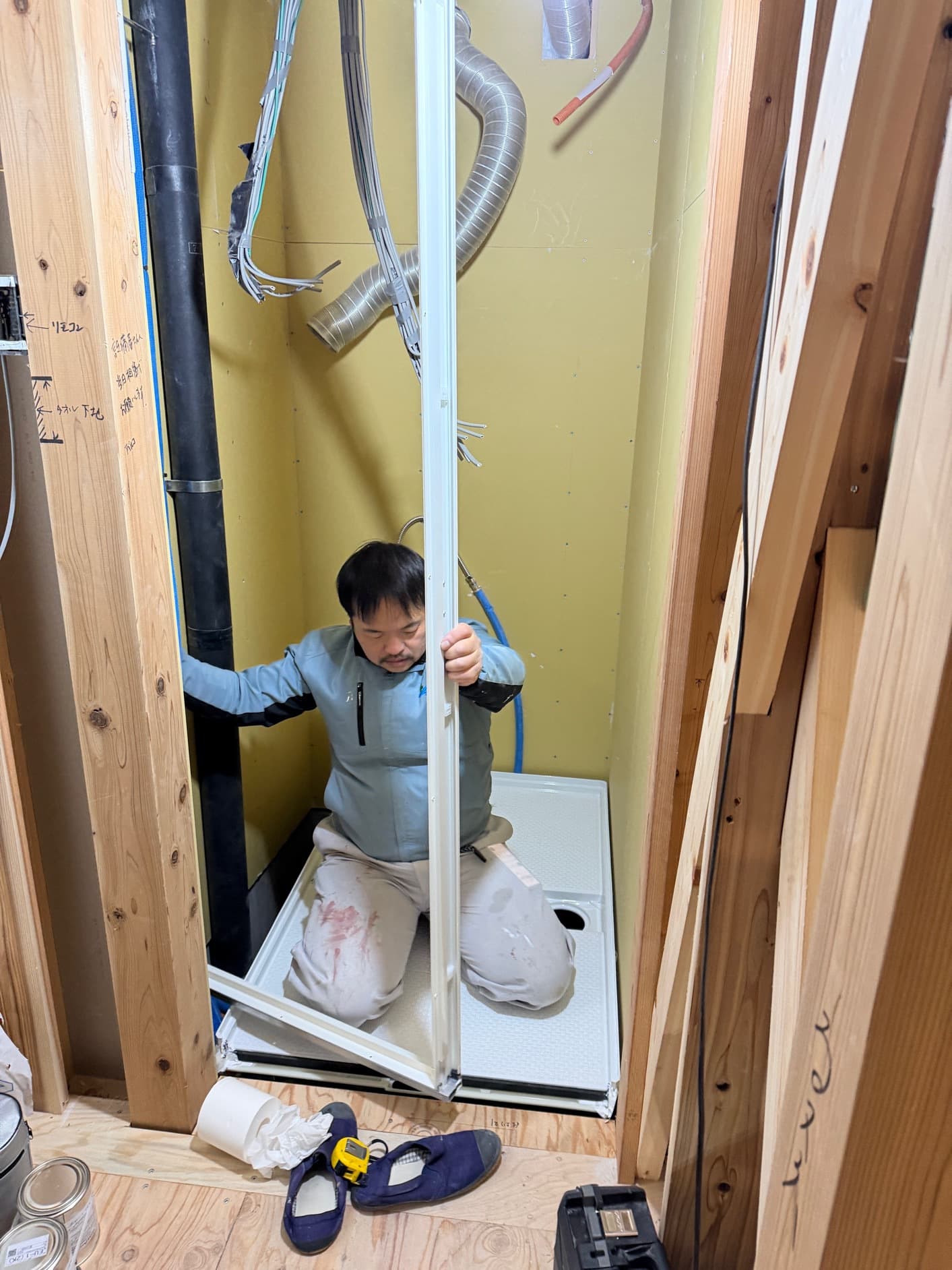

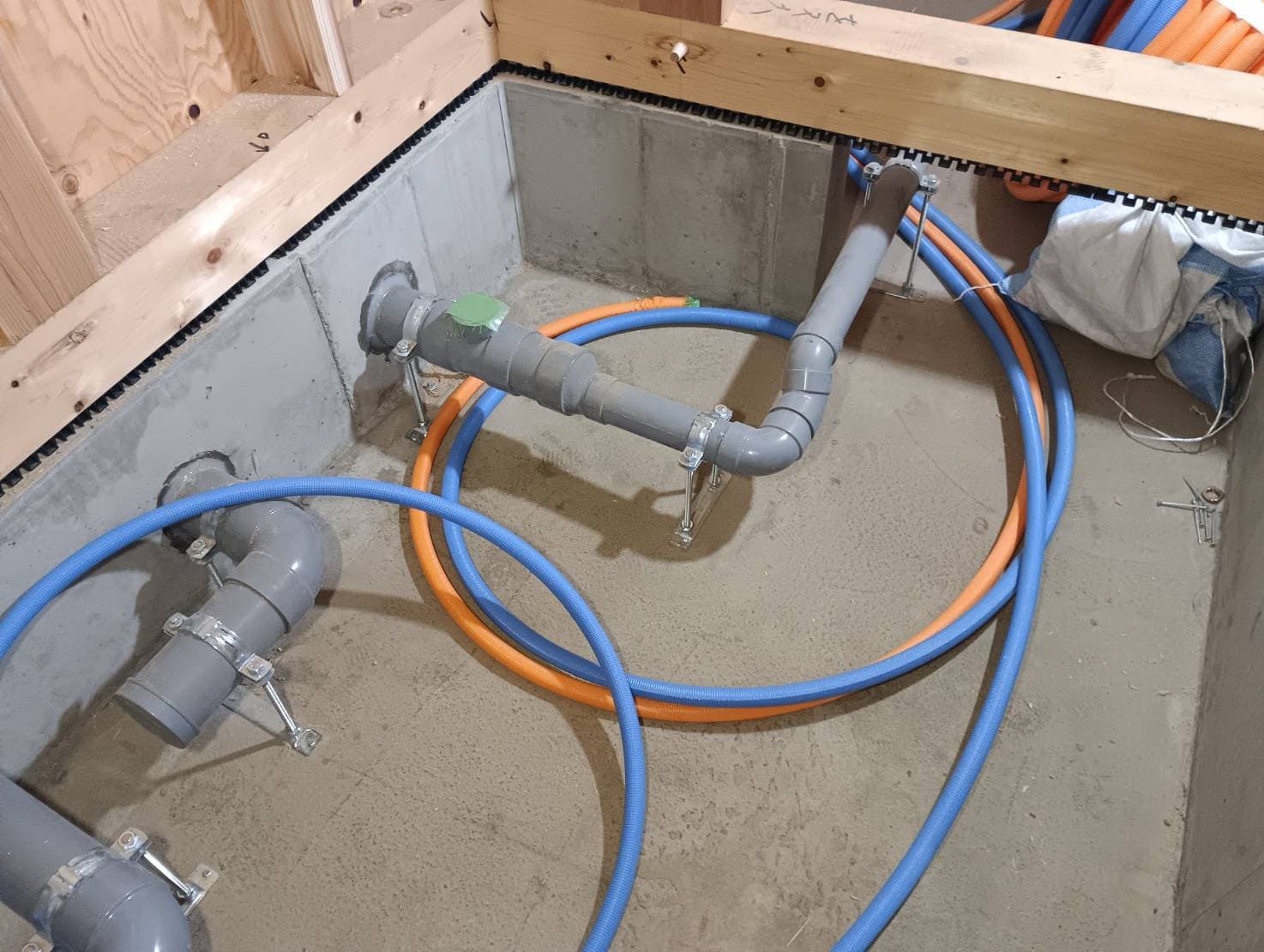

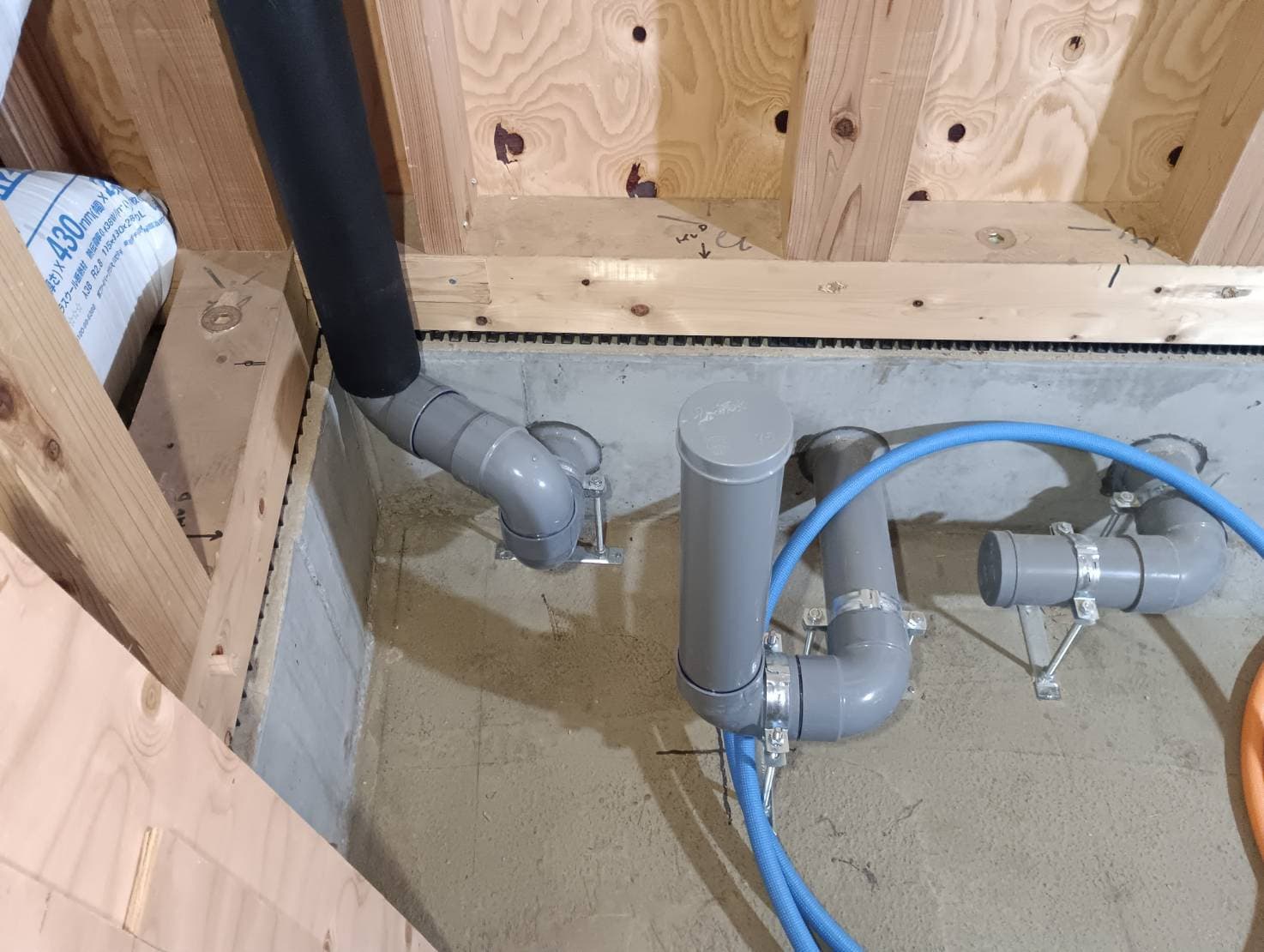

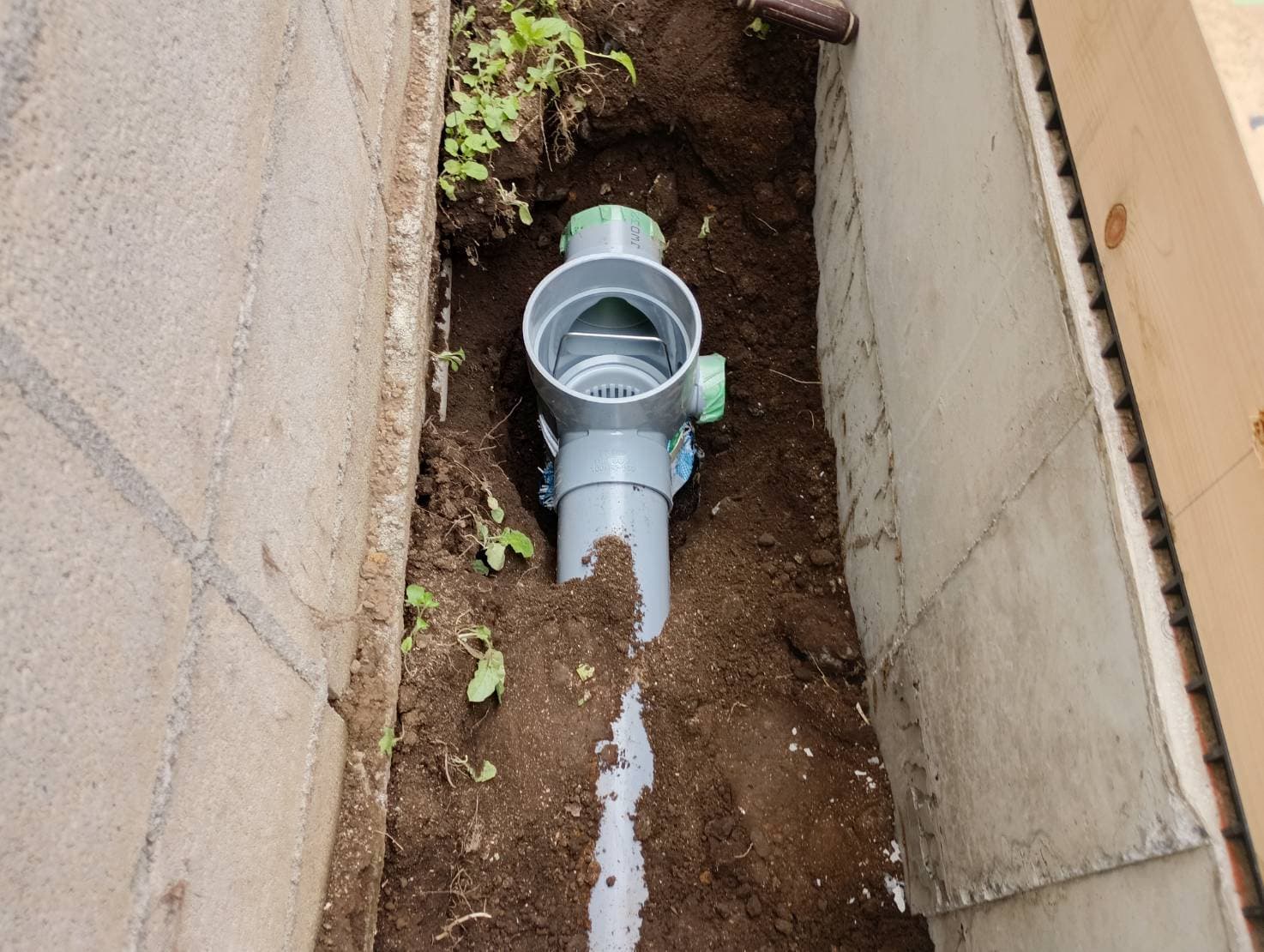

設備配管

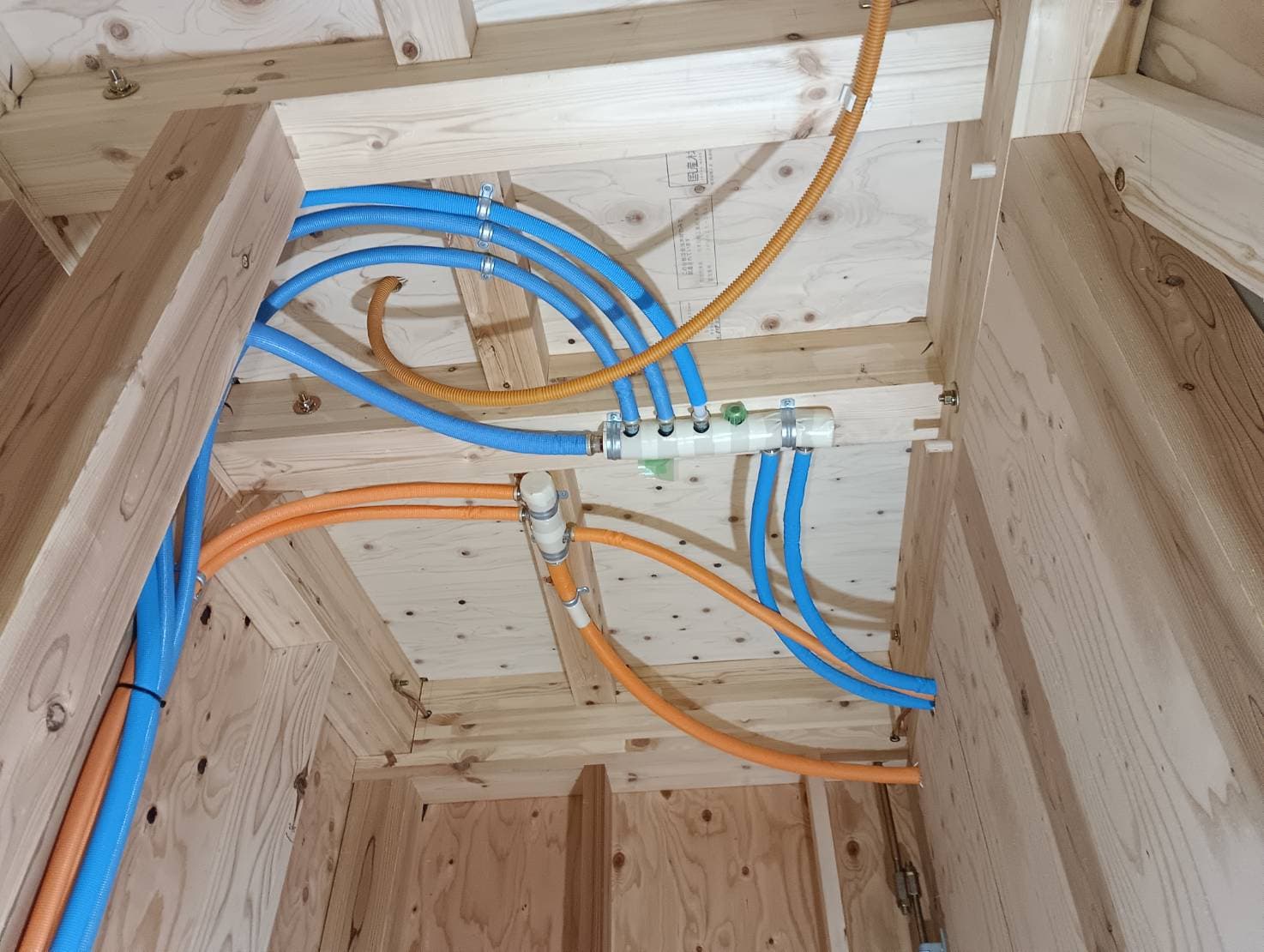

設備配管

設備配管

設備配管

設備配管

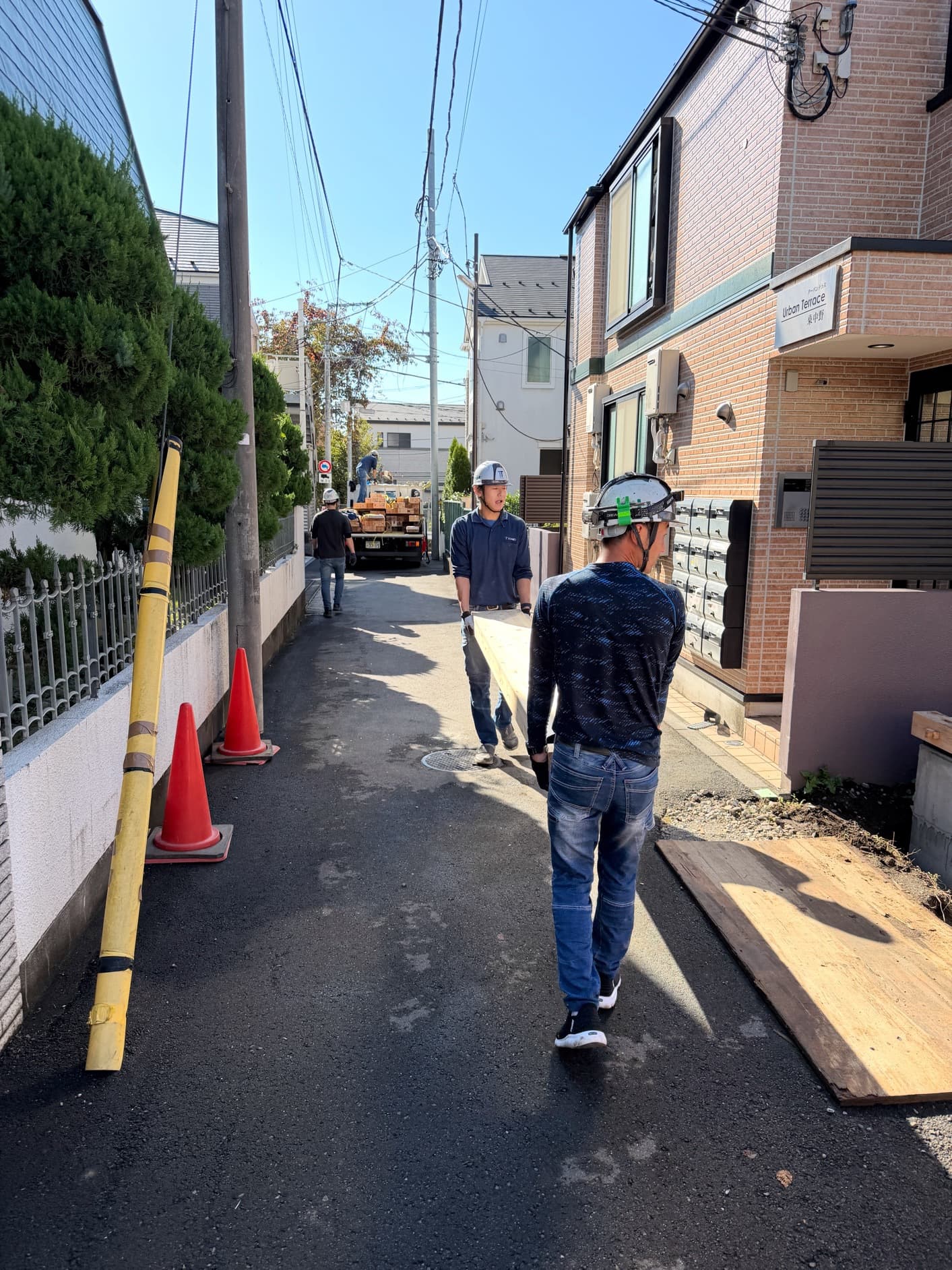

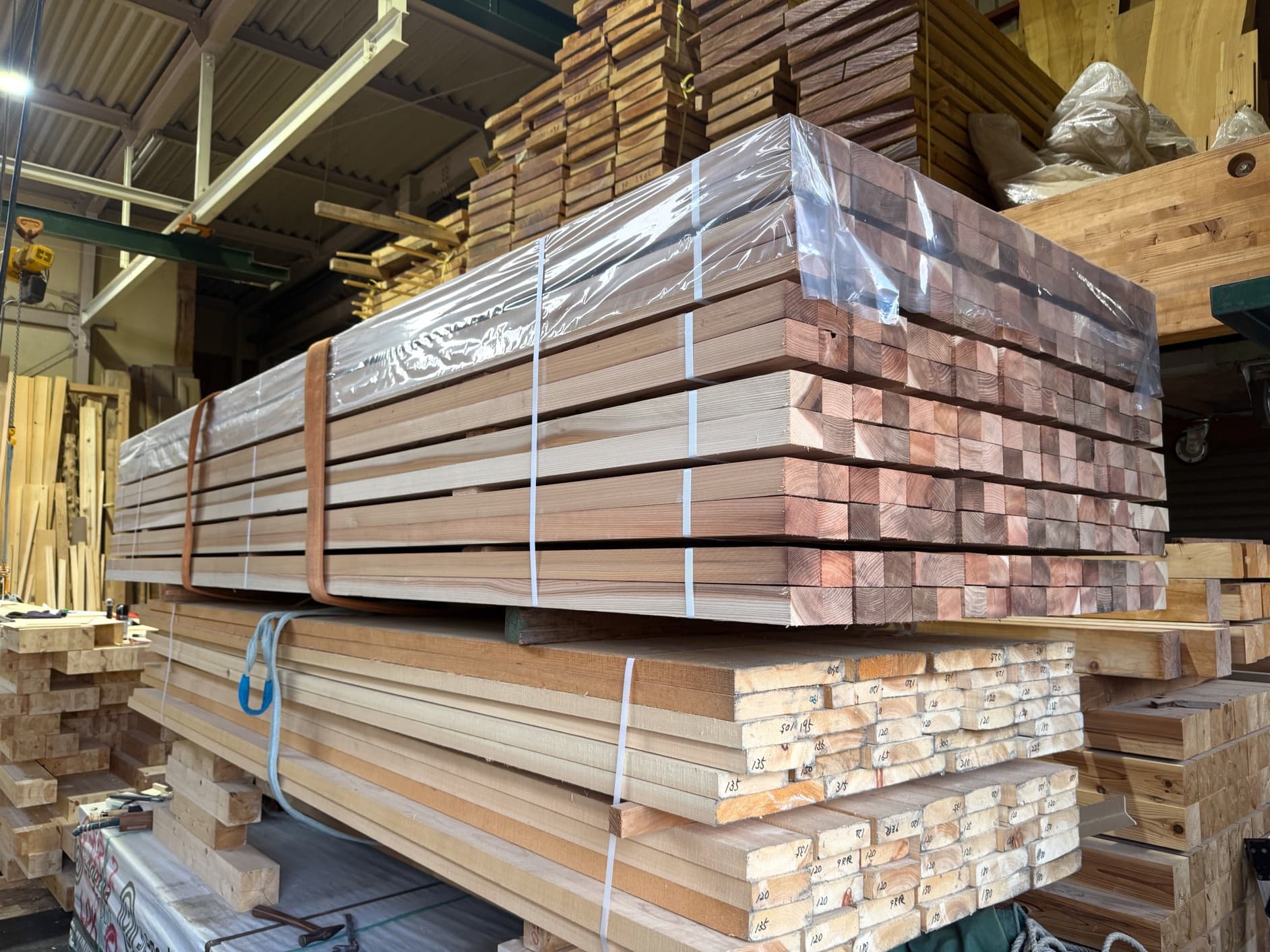

材料搬入

材料搬入

材料搬入

材料搬入

鉄骨柱建て

鉄骨柱建て

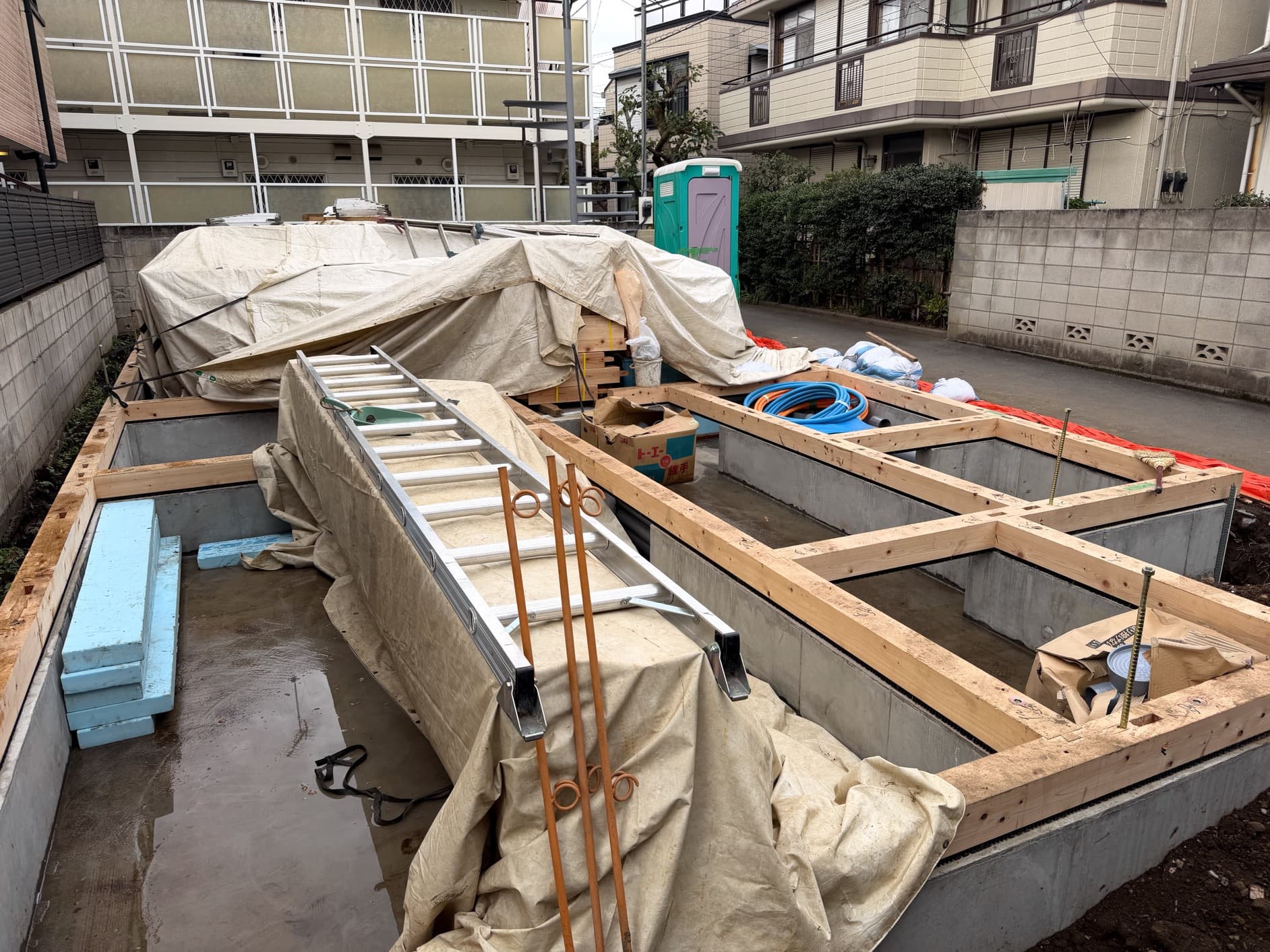

土台敷き

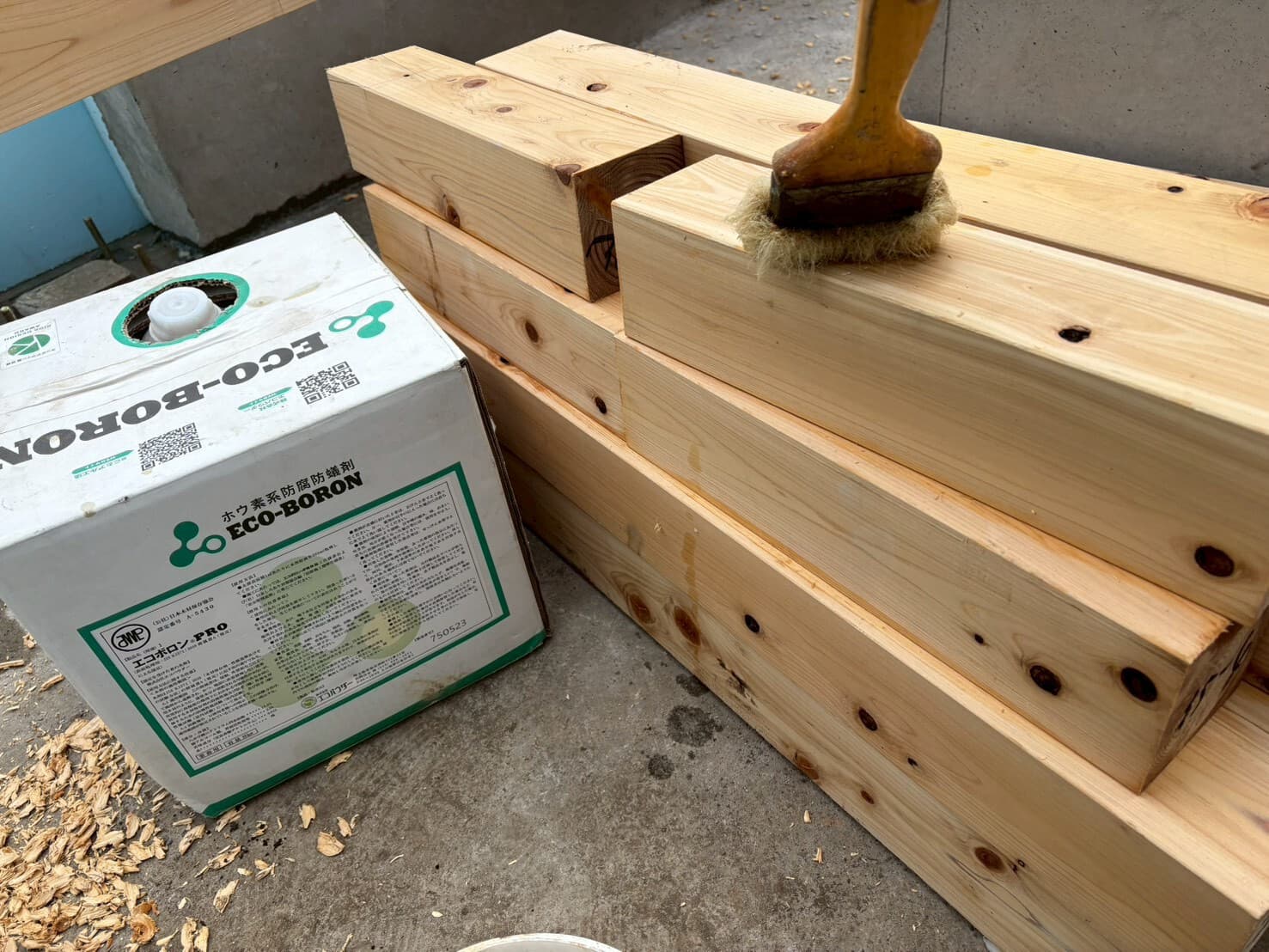

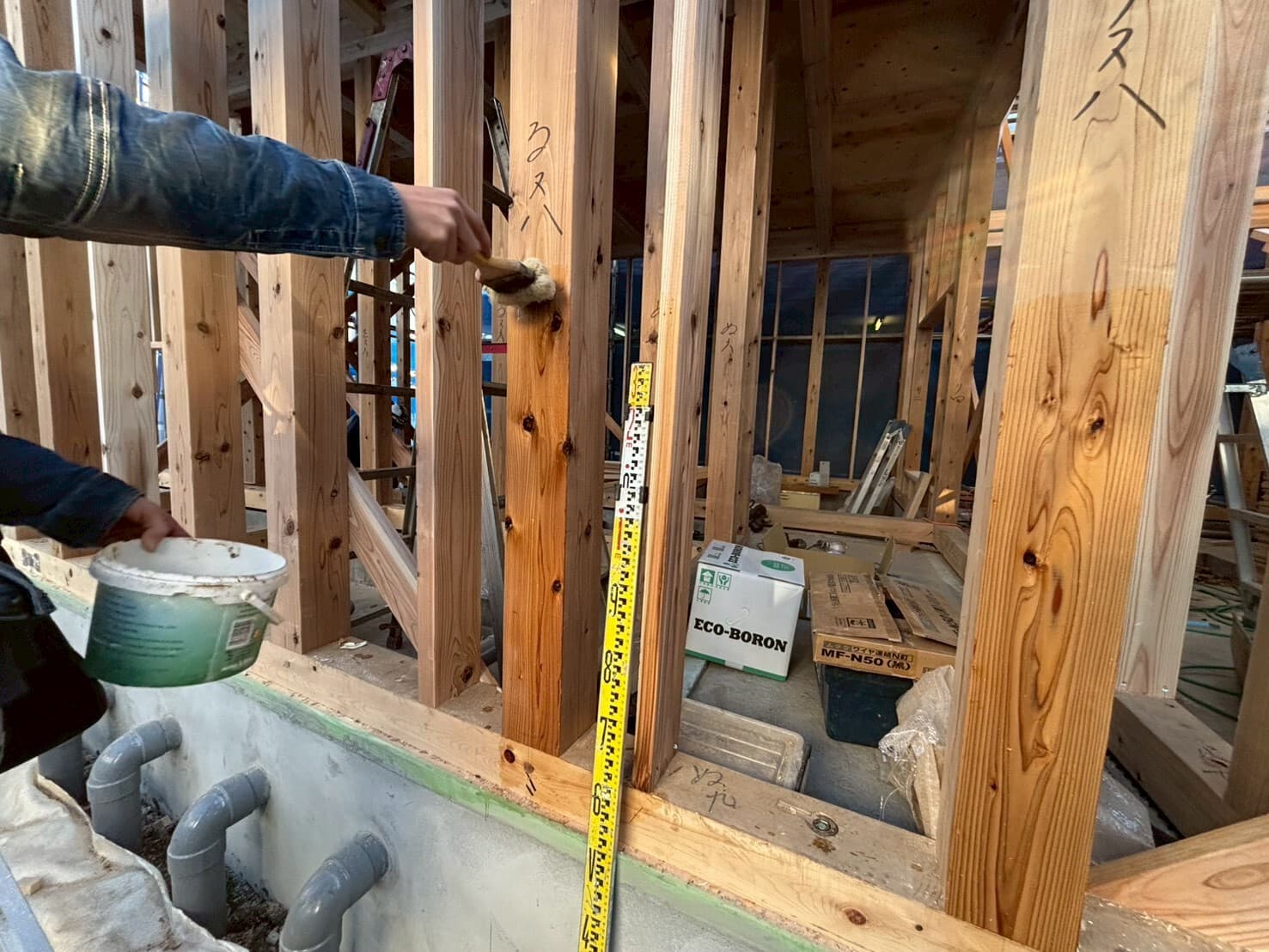

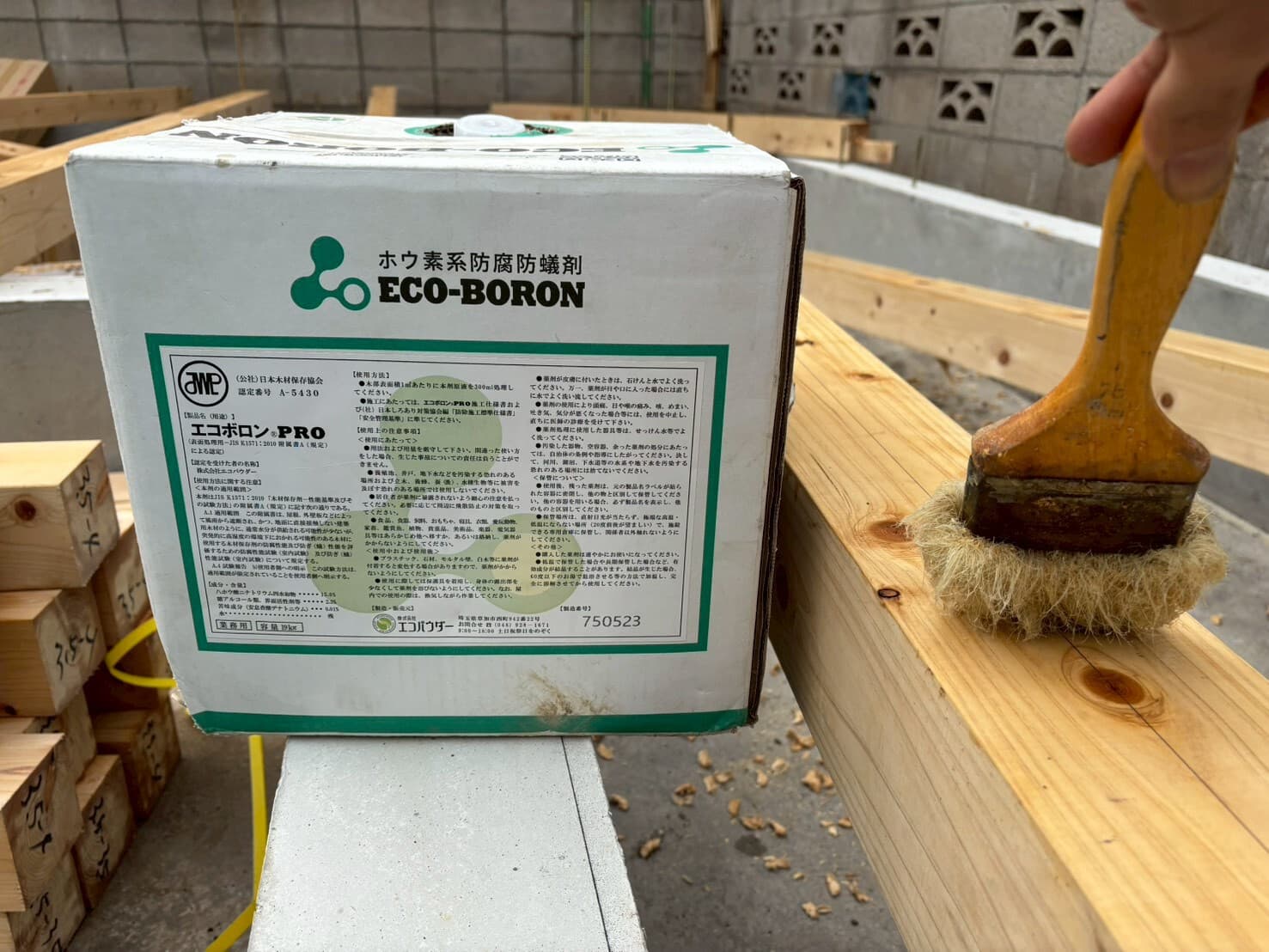

ホウ酸塗布

ホウ酸塗布

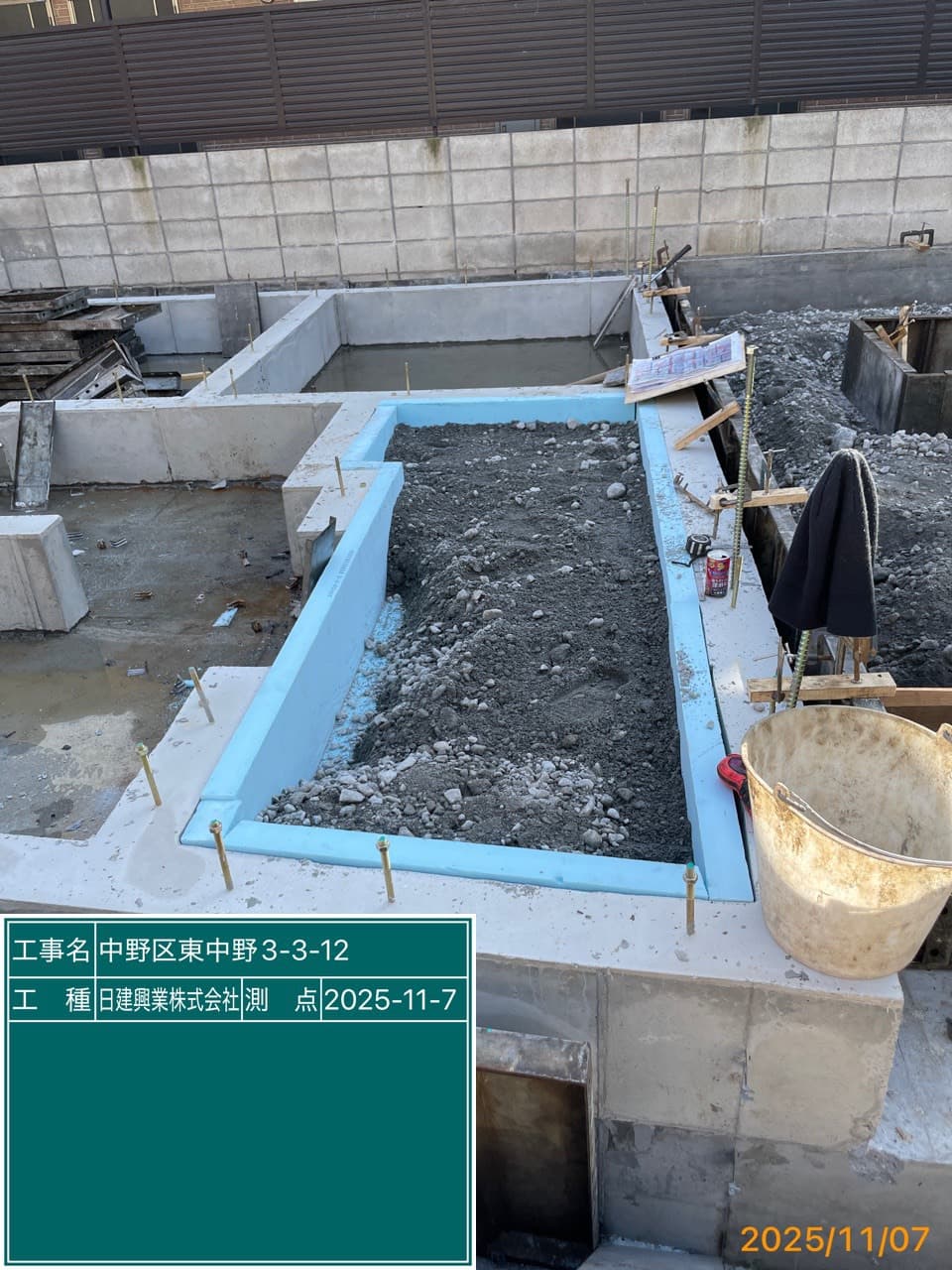

土間荒打

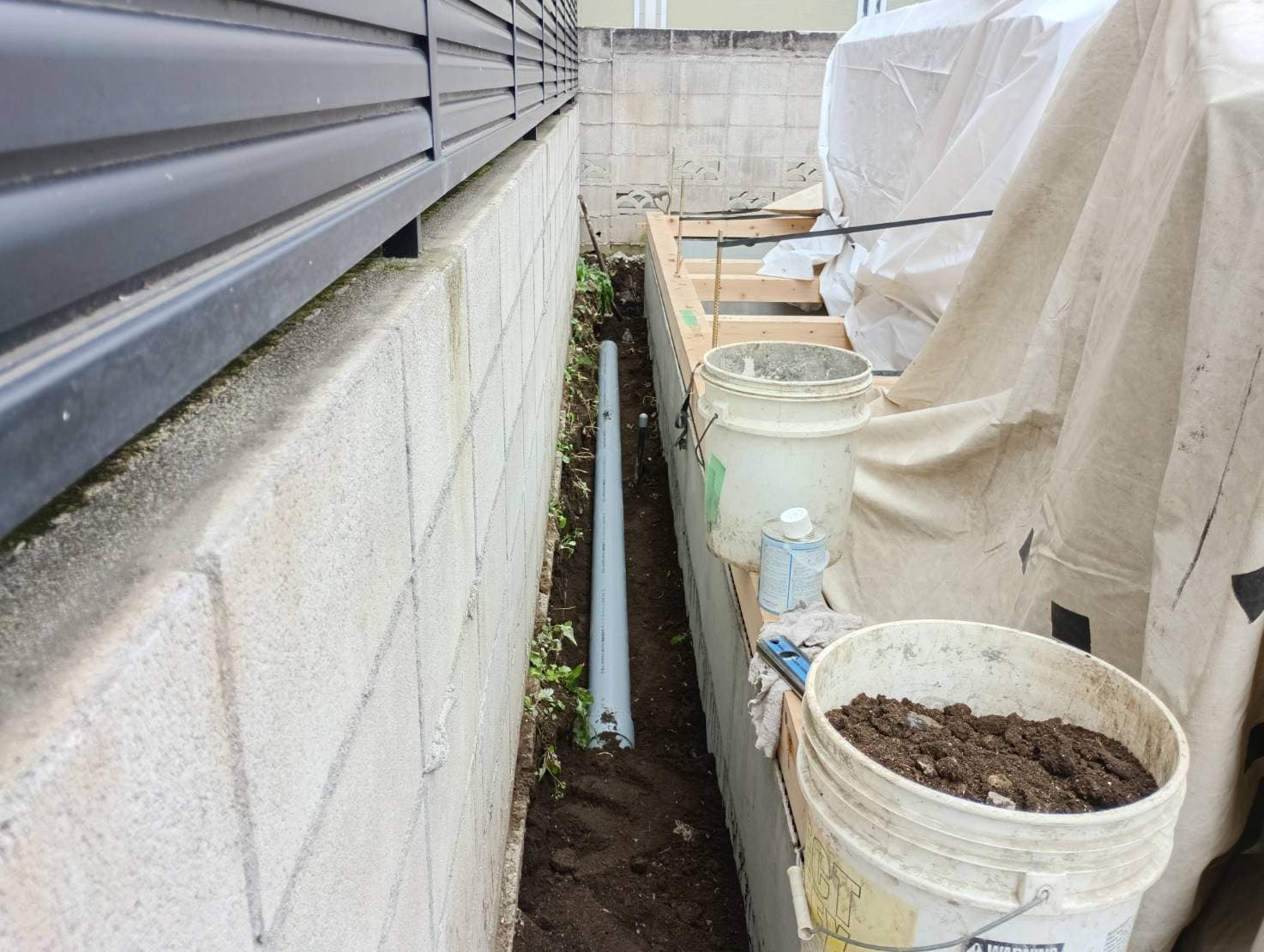

埋戻し

埋戻し

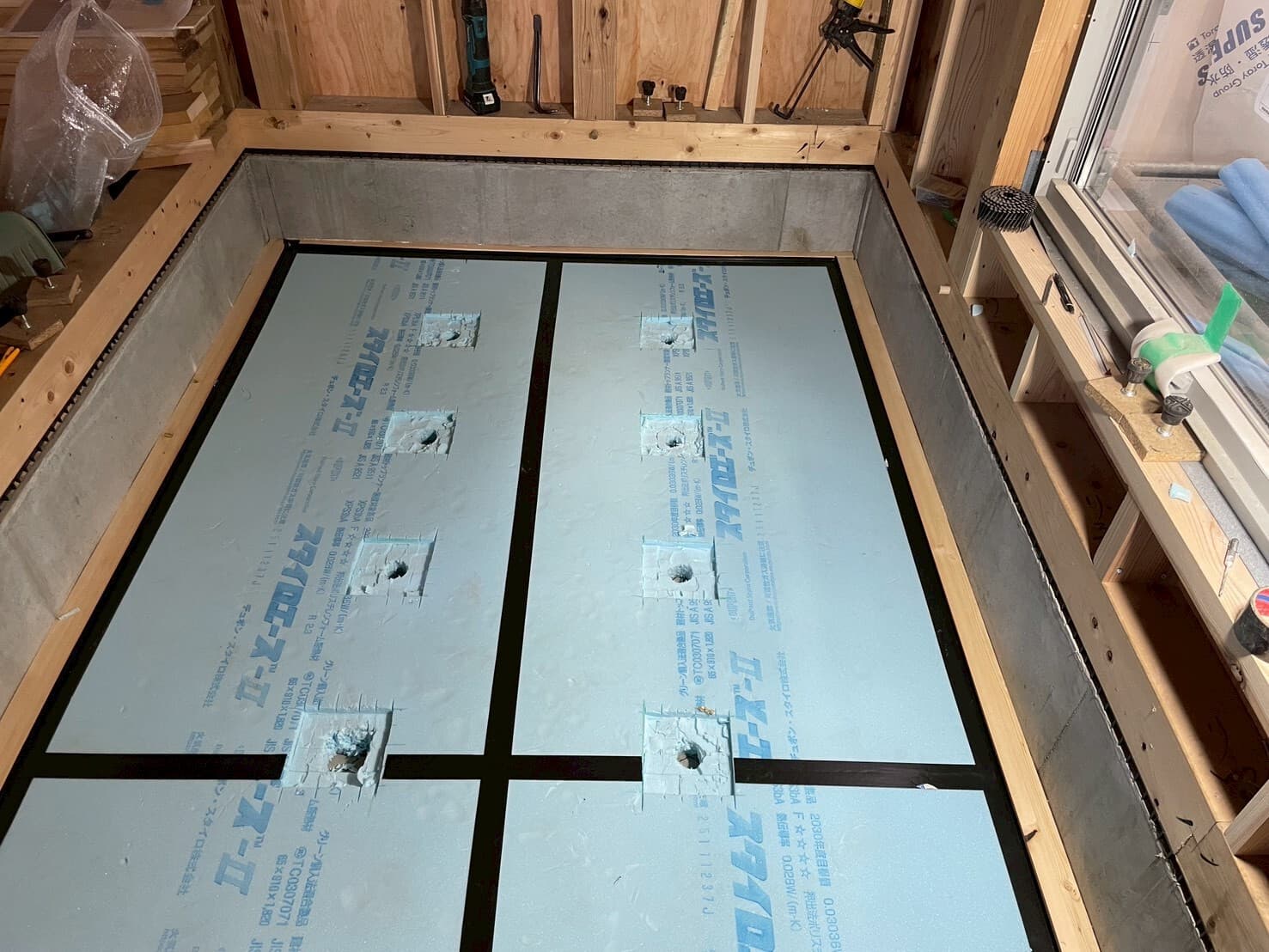

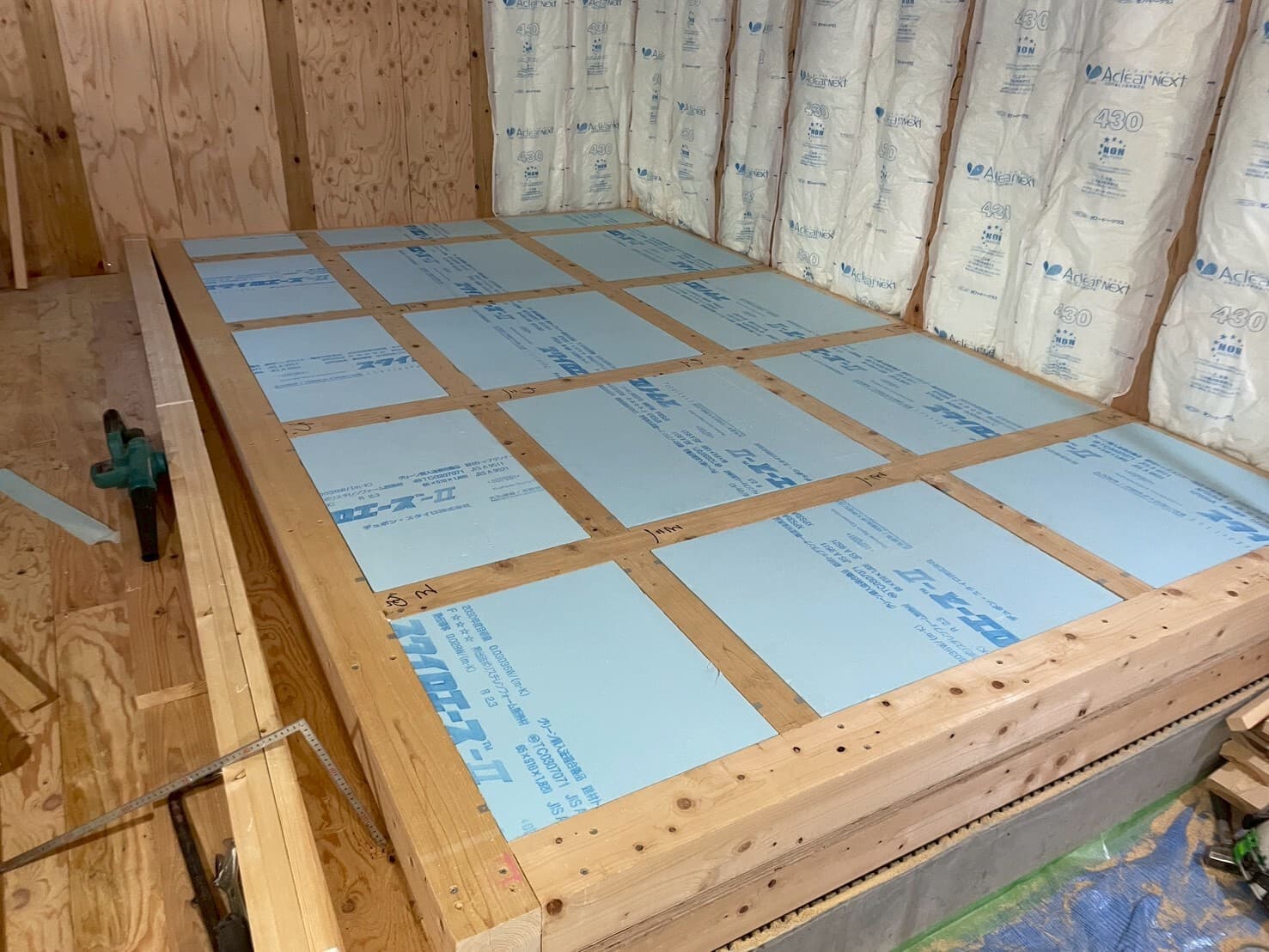

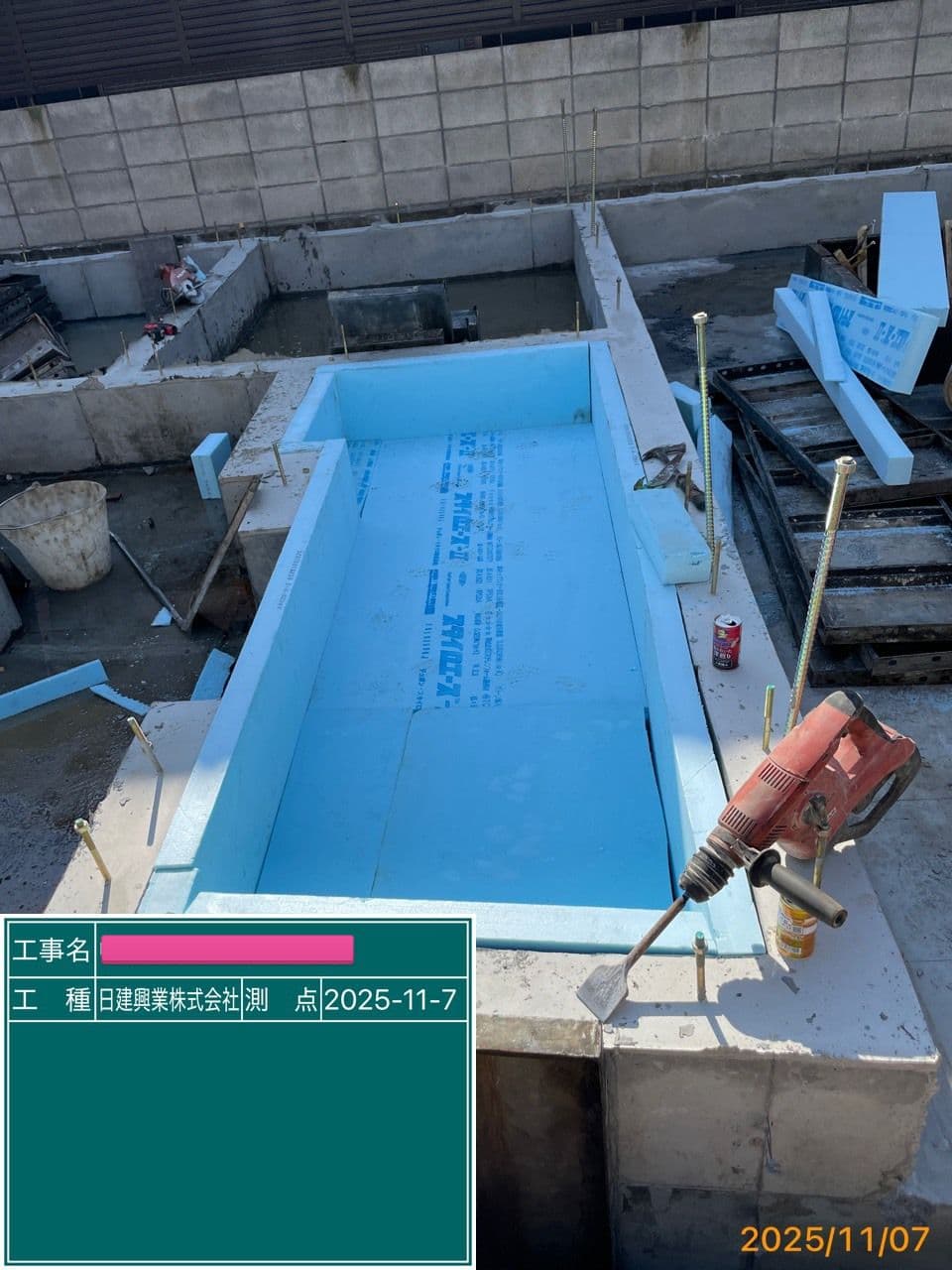

断熱材敷き

断熱材敷き

枠バラシ

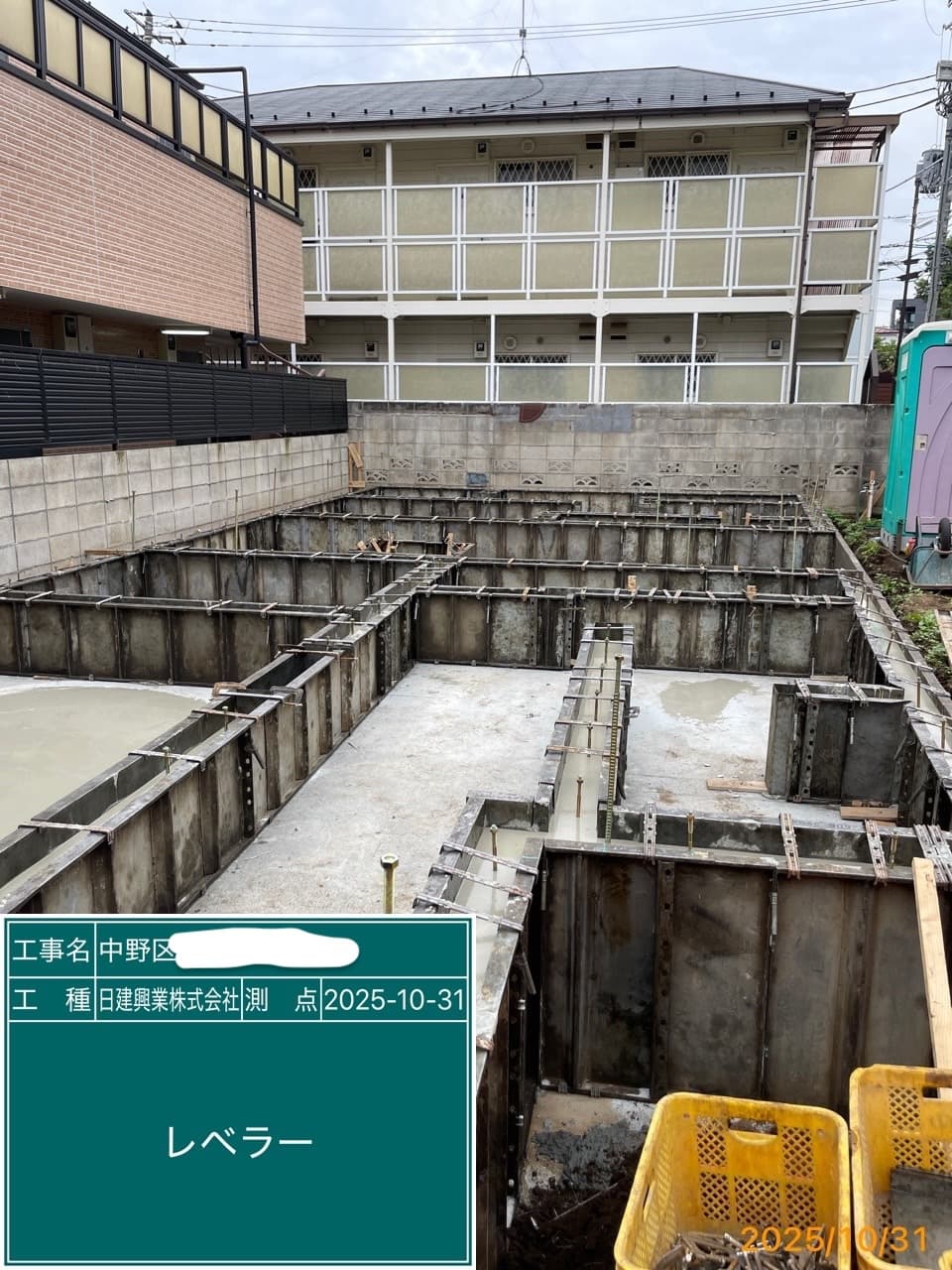

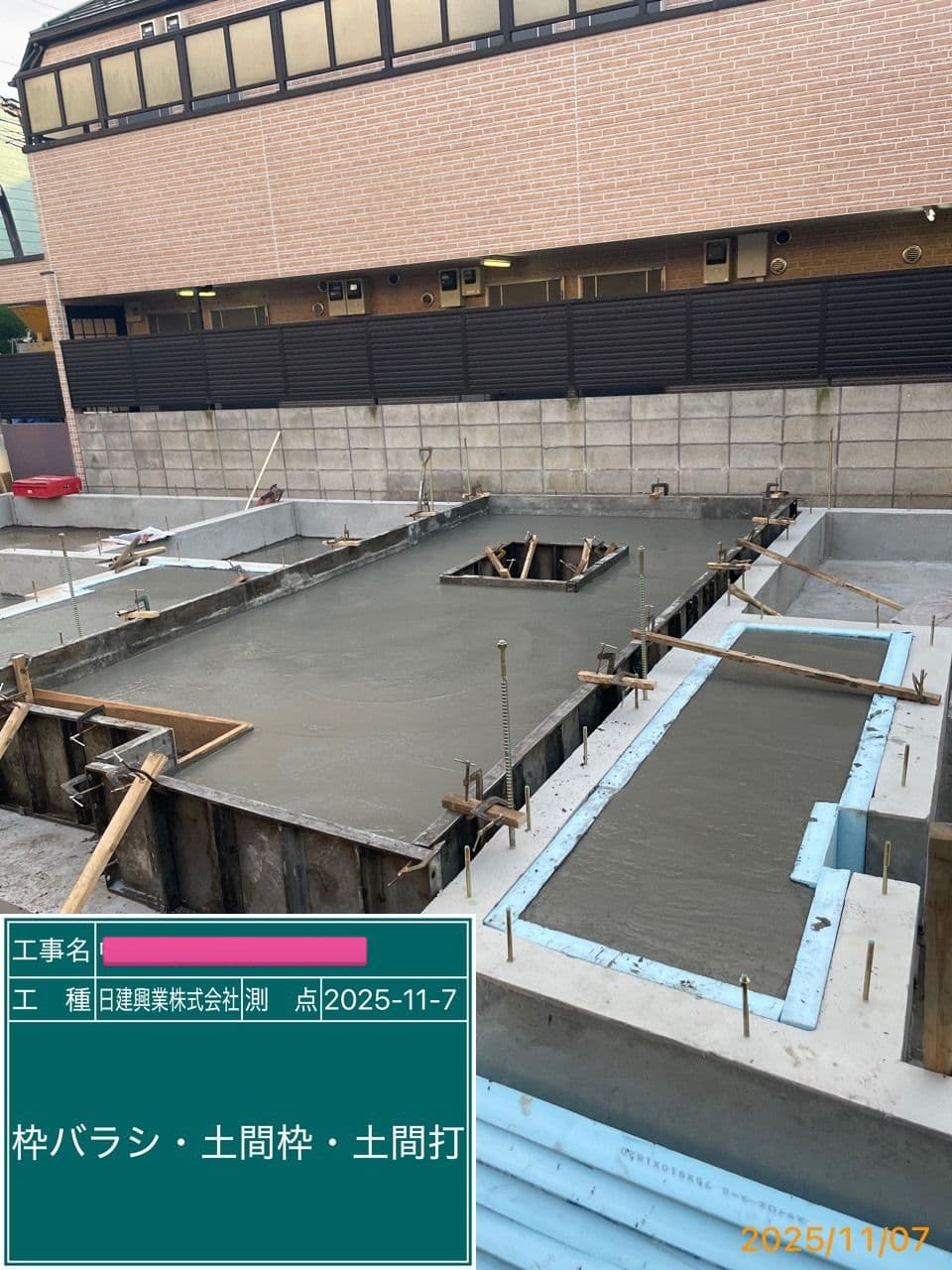

レベラー打設

清掃

立上りコン打設

立上りコン打設

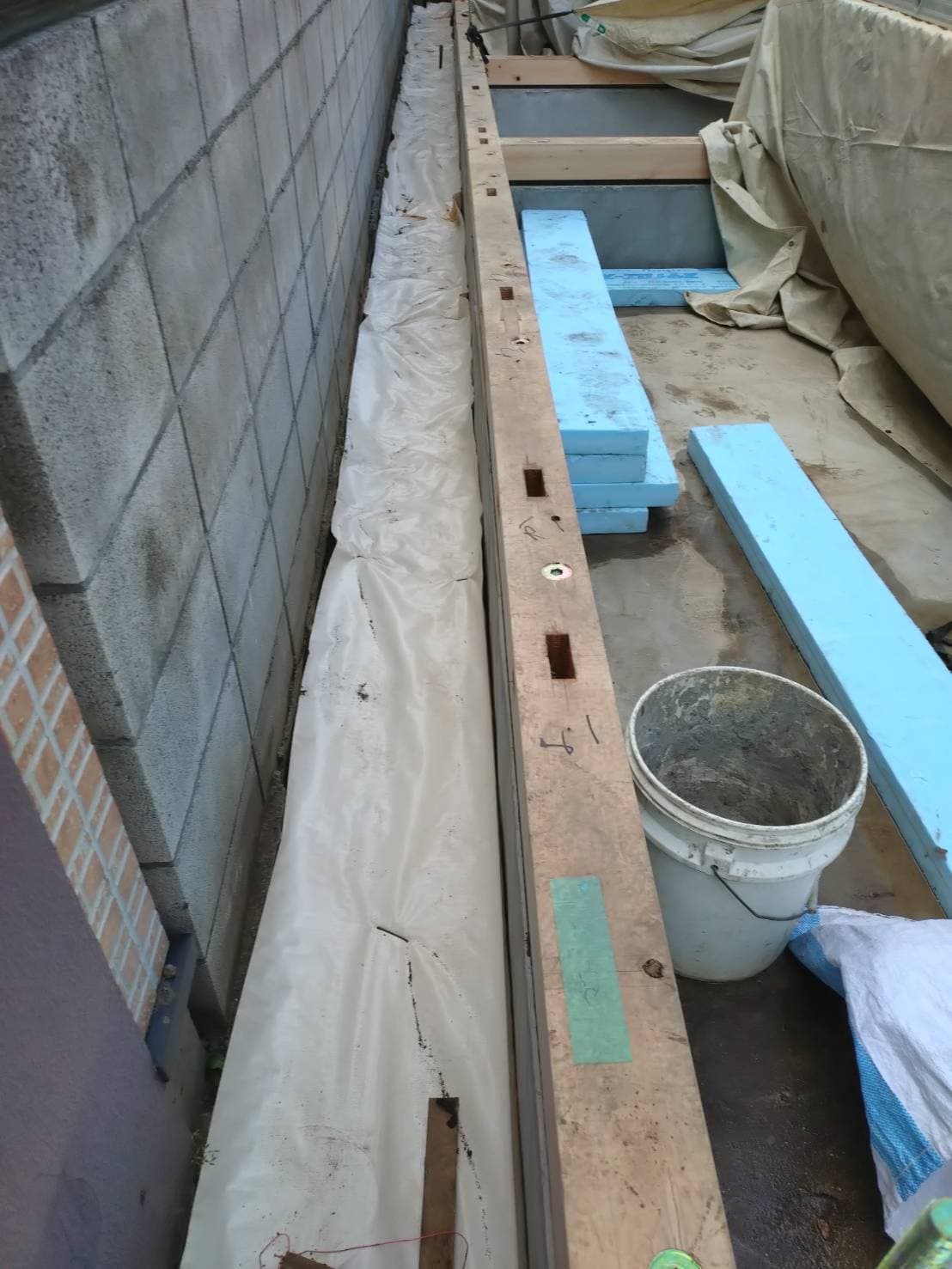

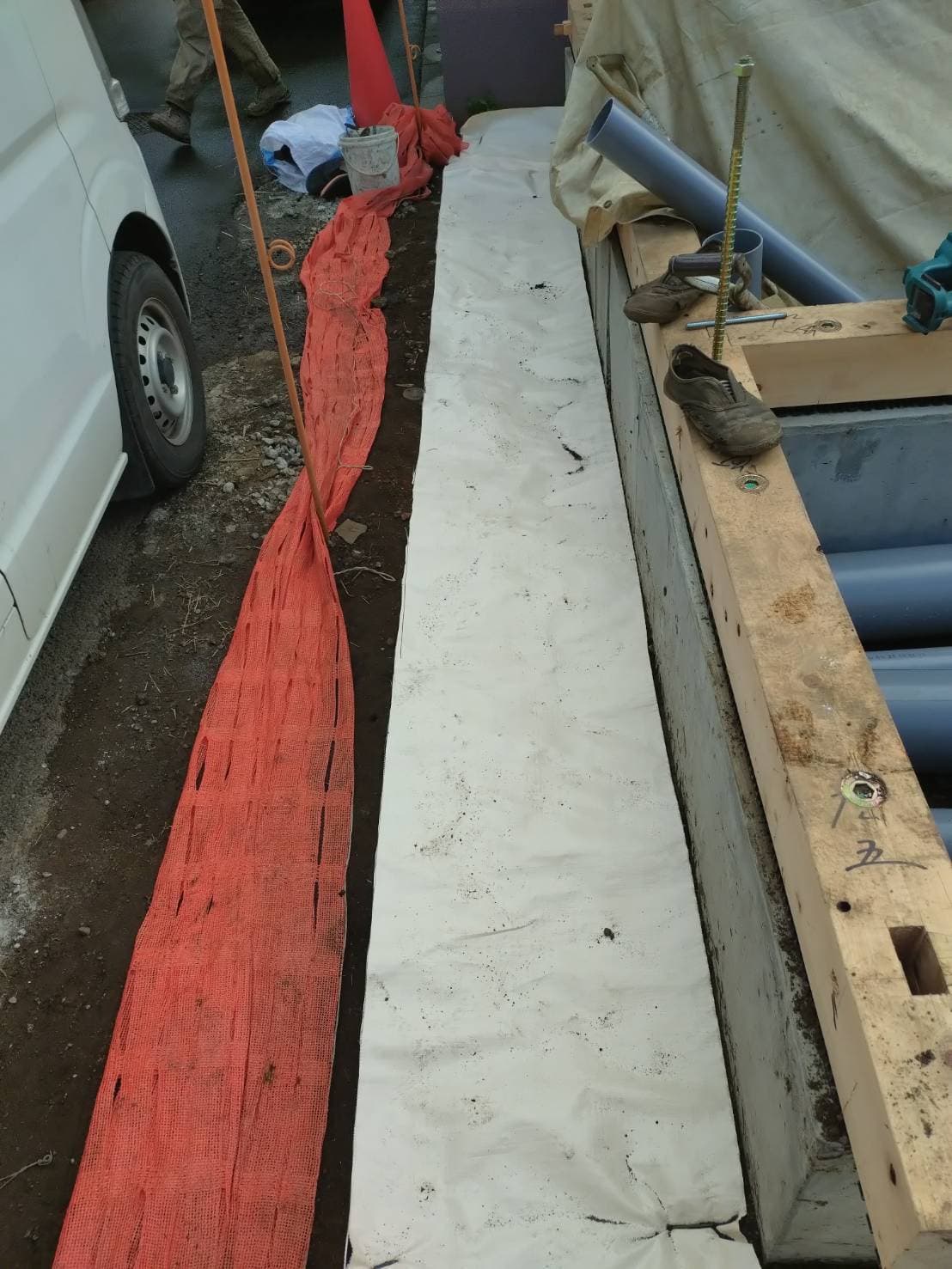

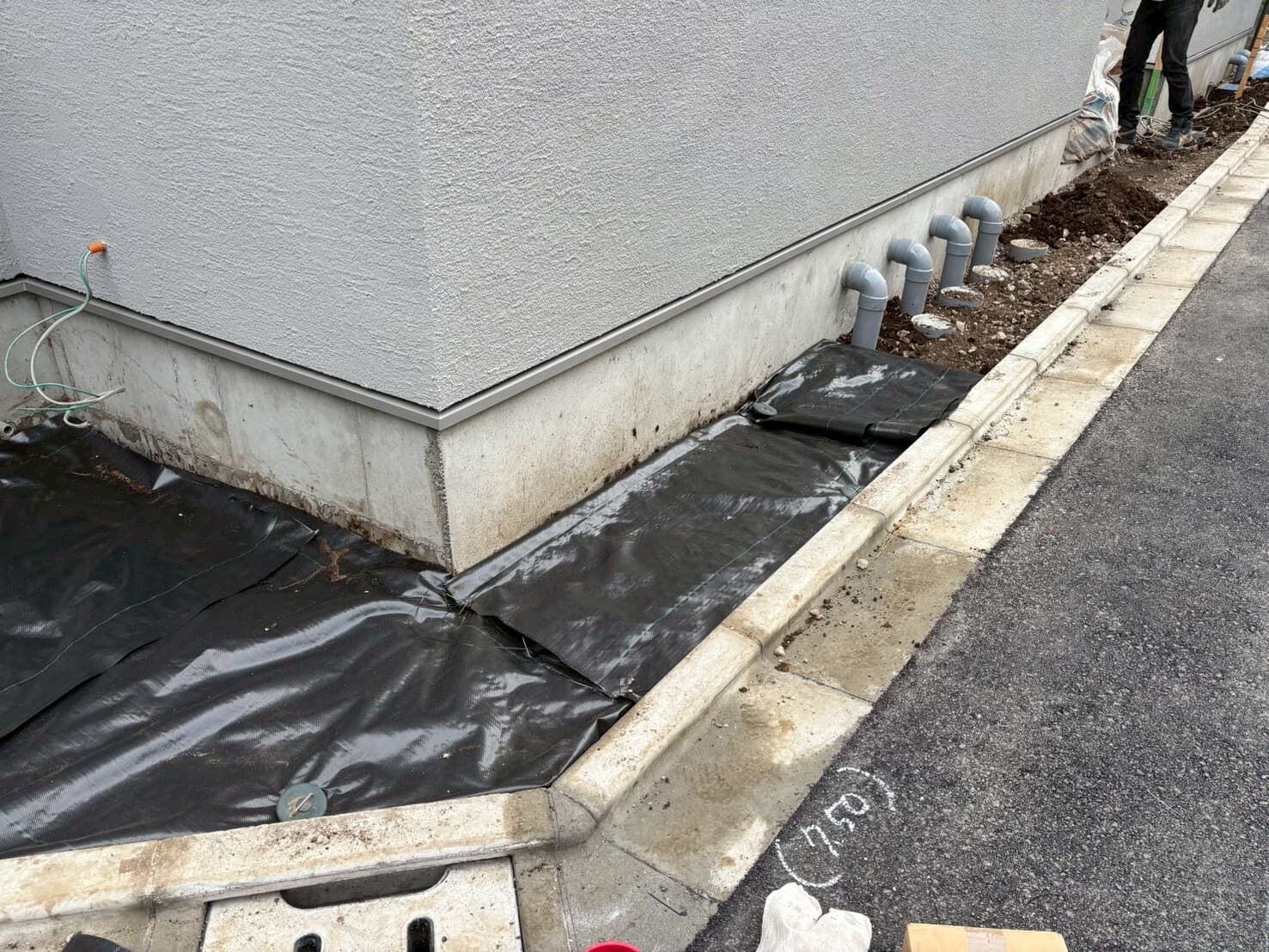

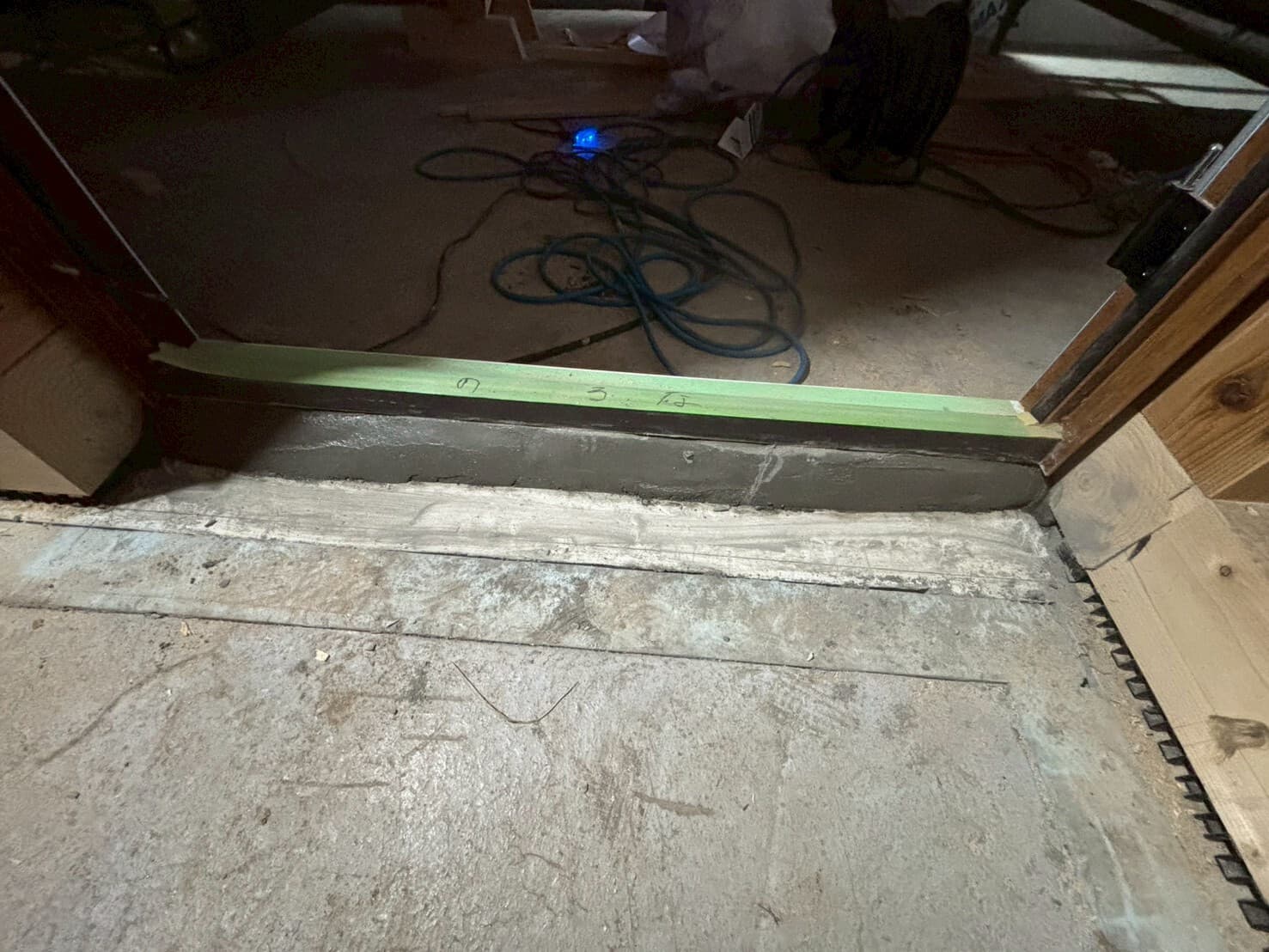

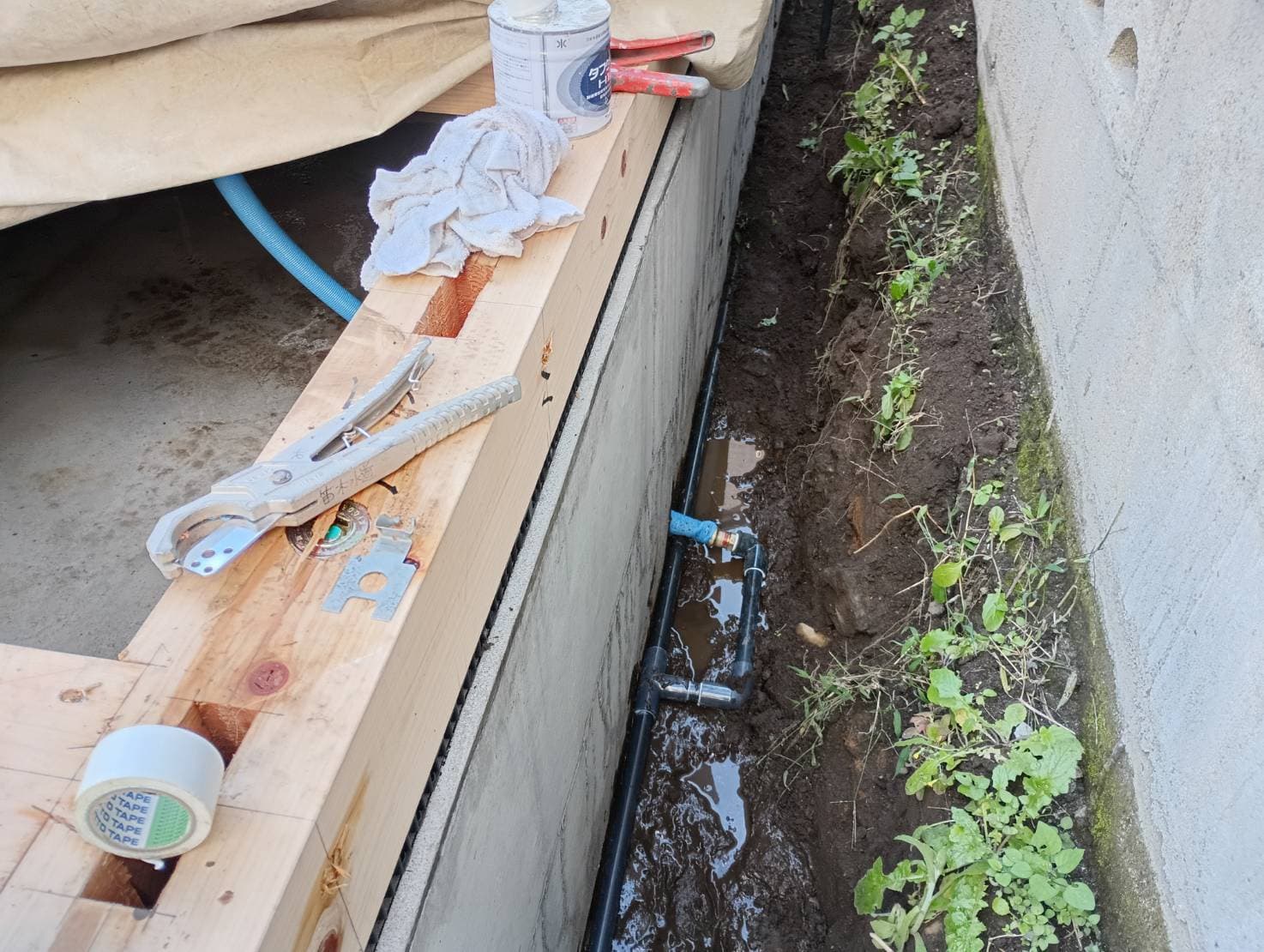

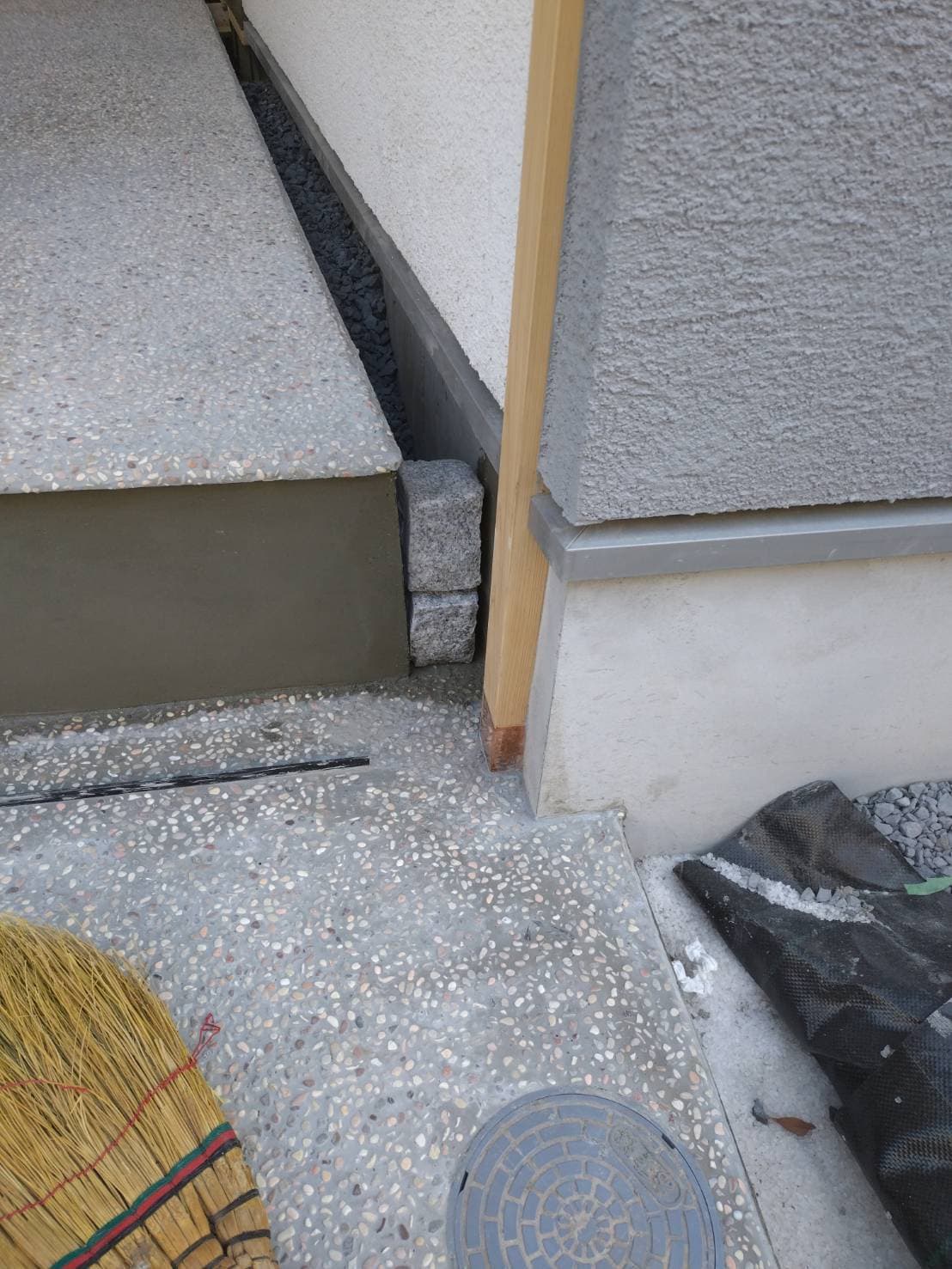

止水板

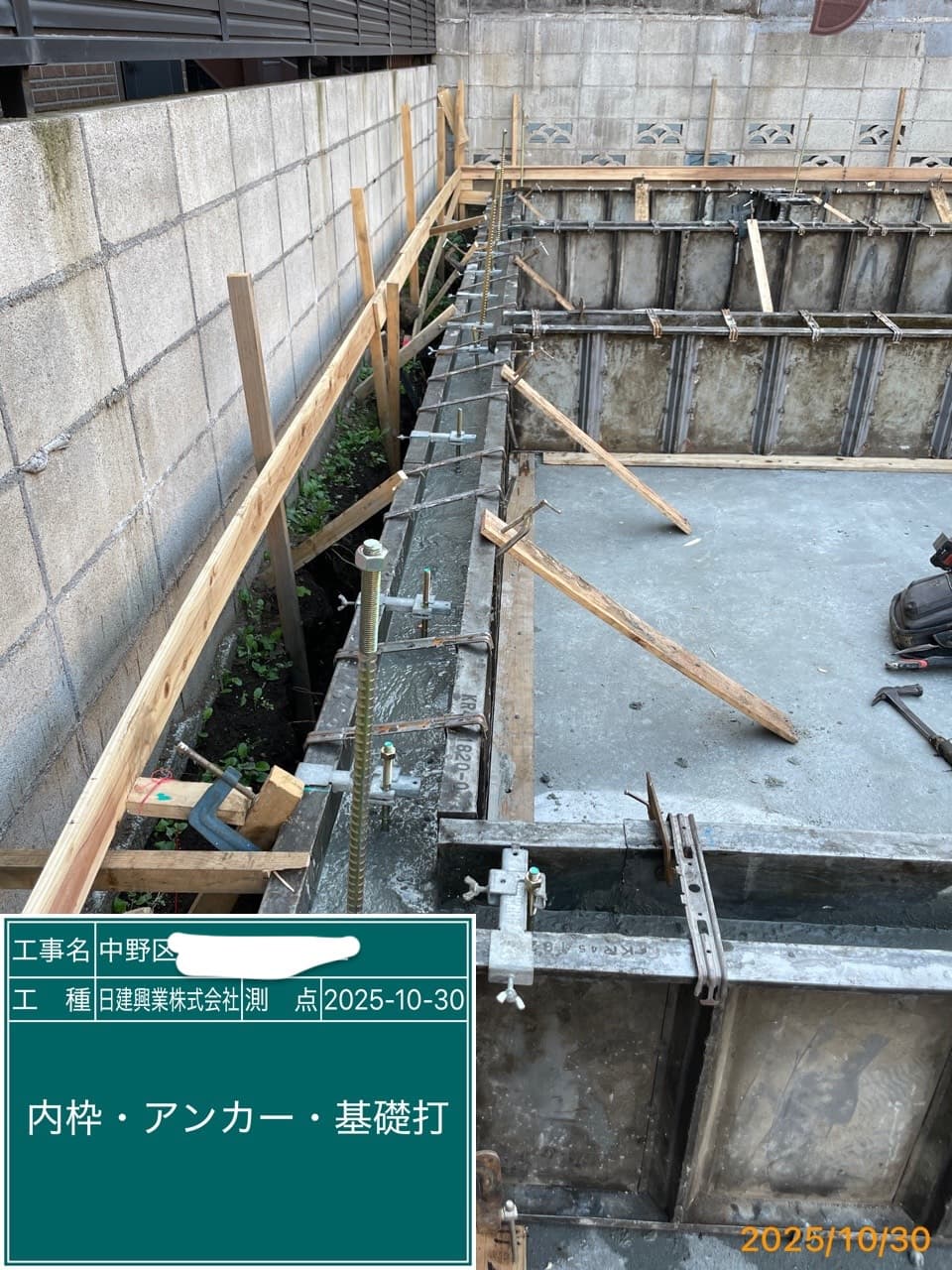

内枠・アンカー

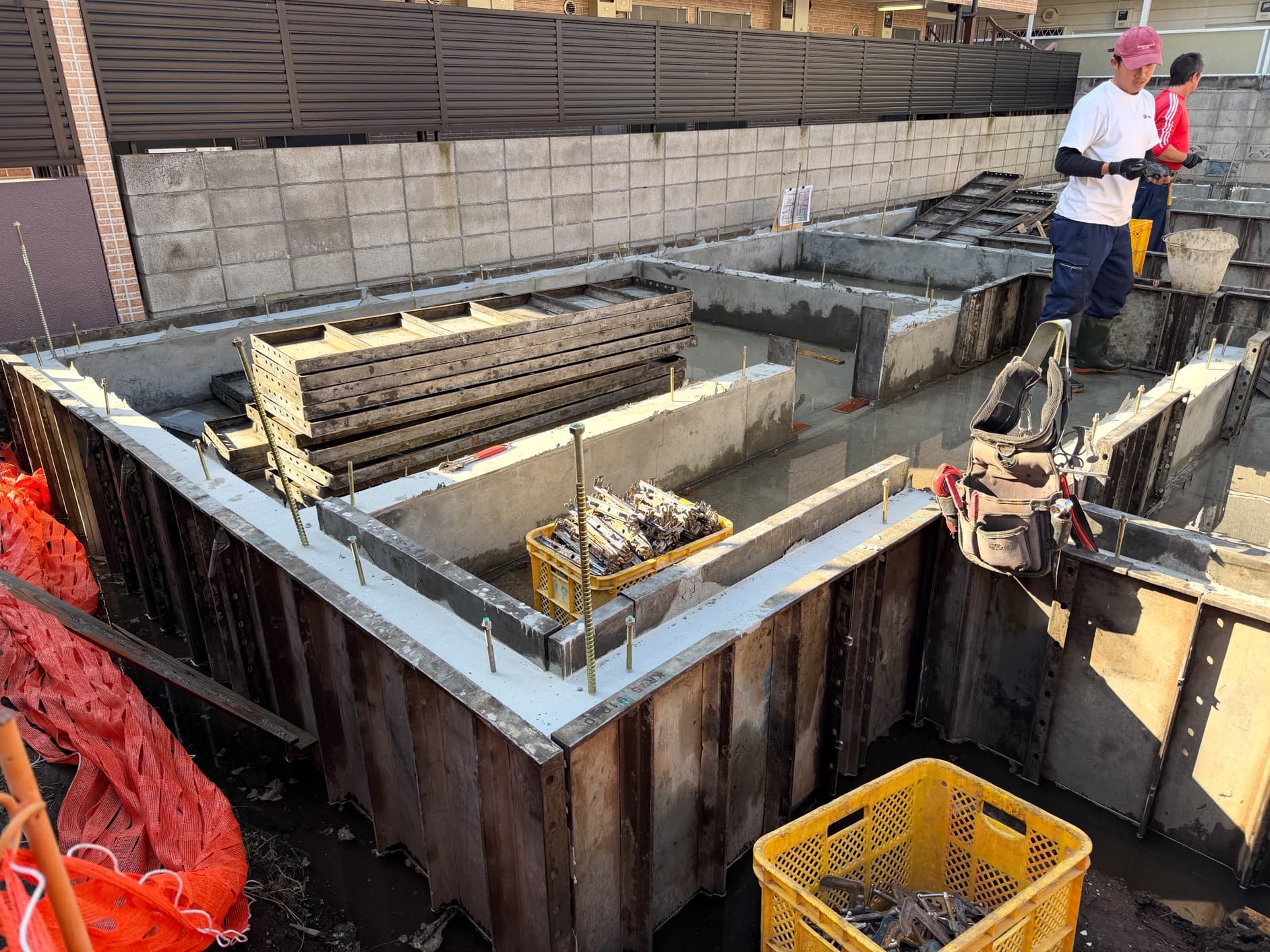

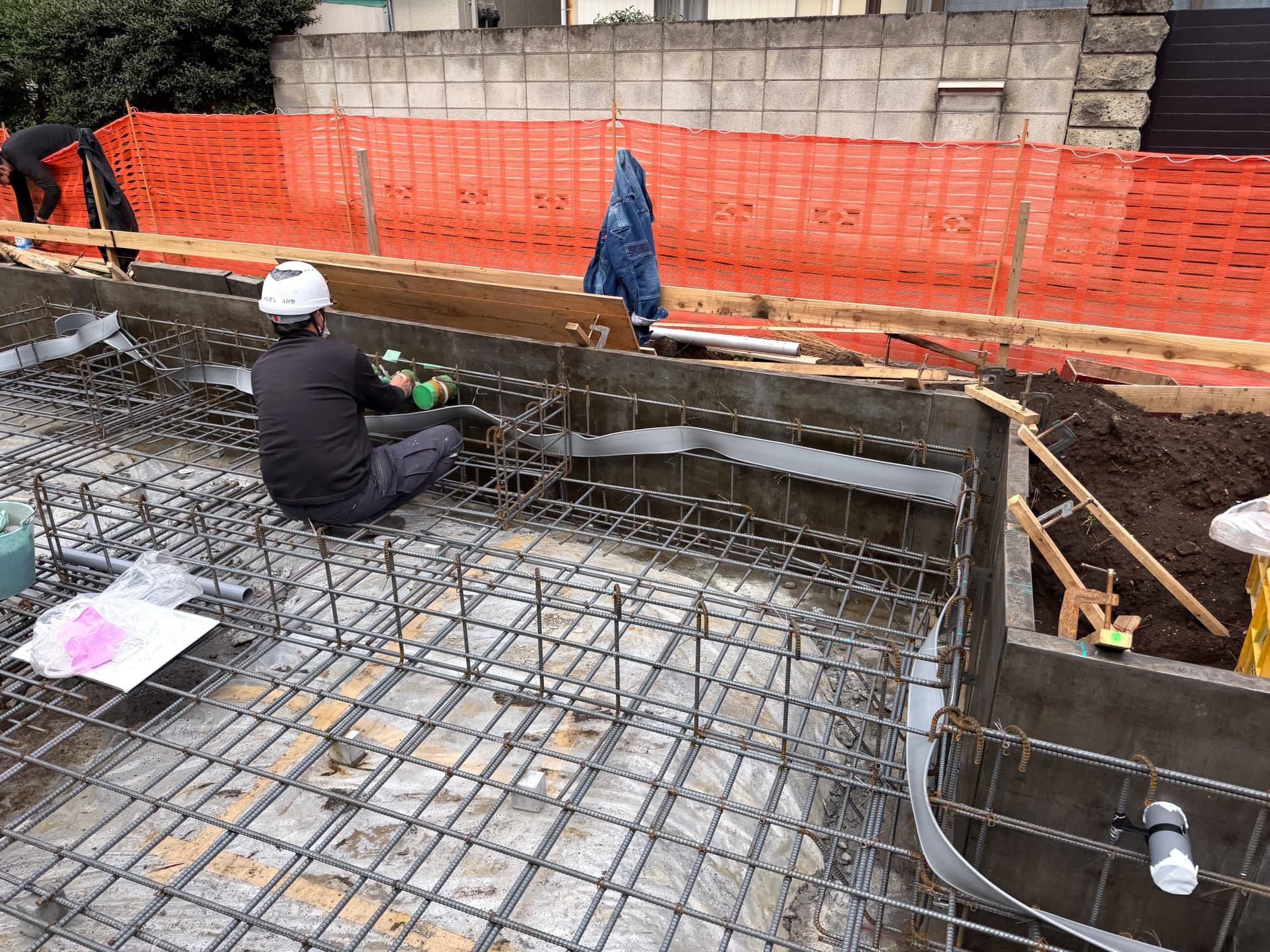

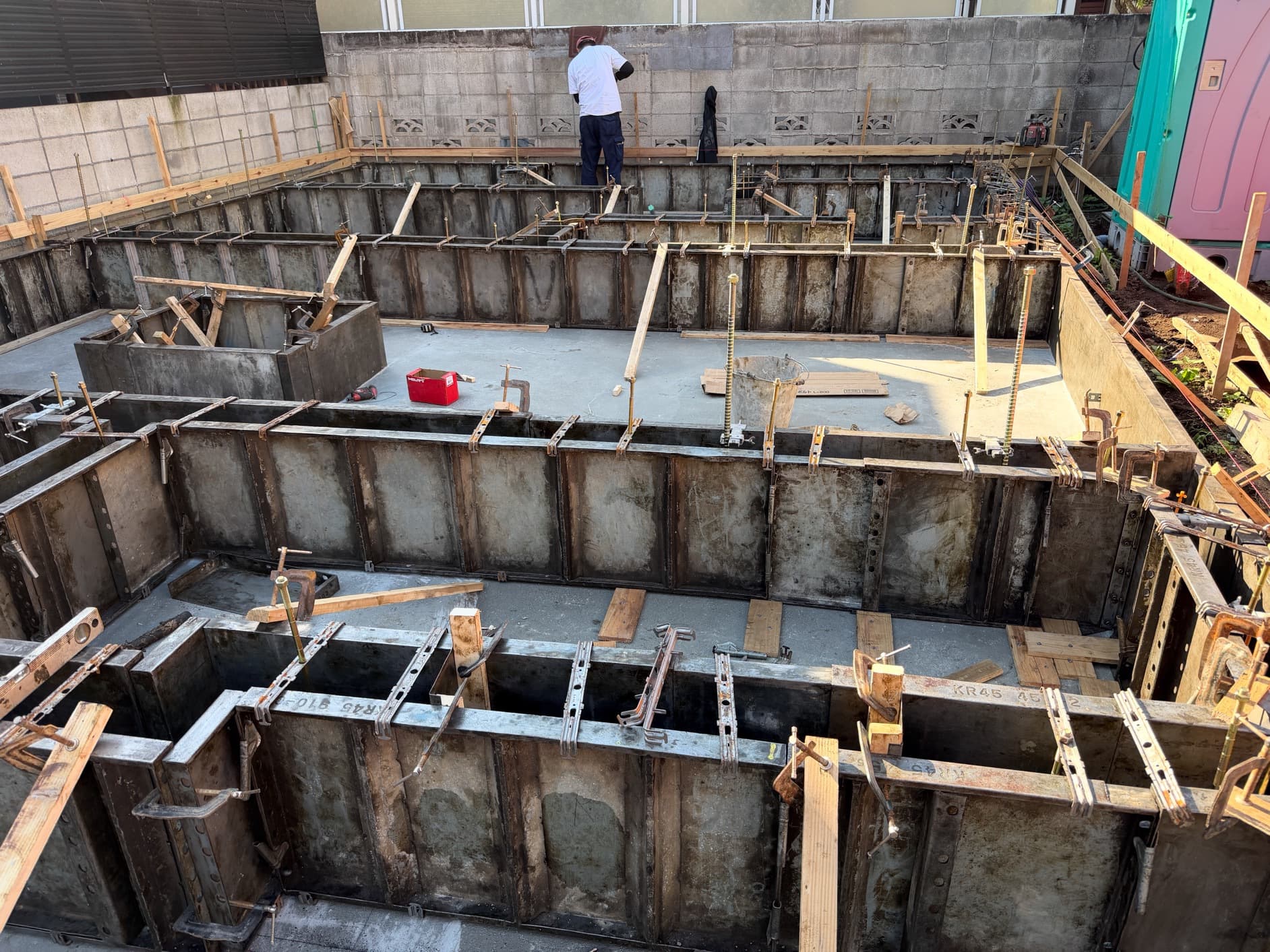

耐圧コン打設

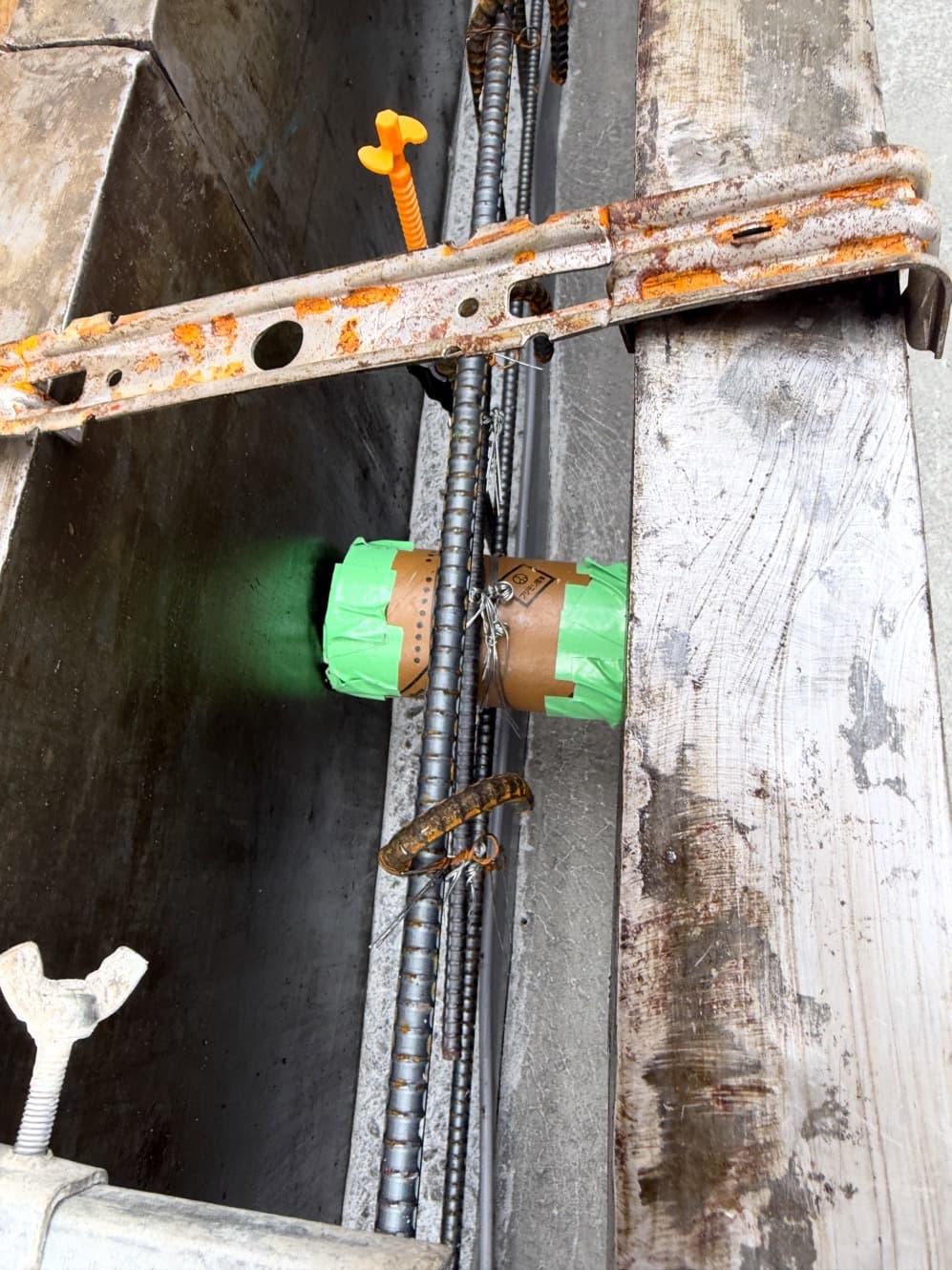

止水板設置
スリーブ設置

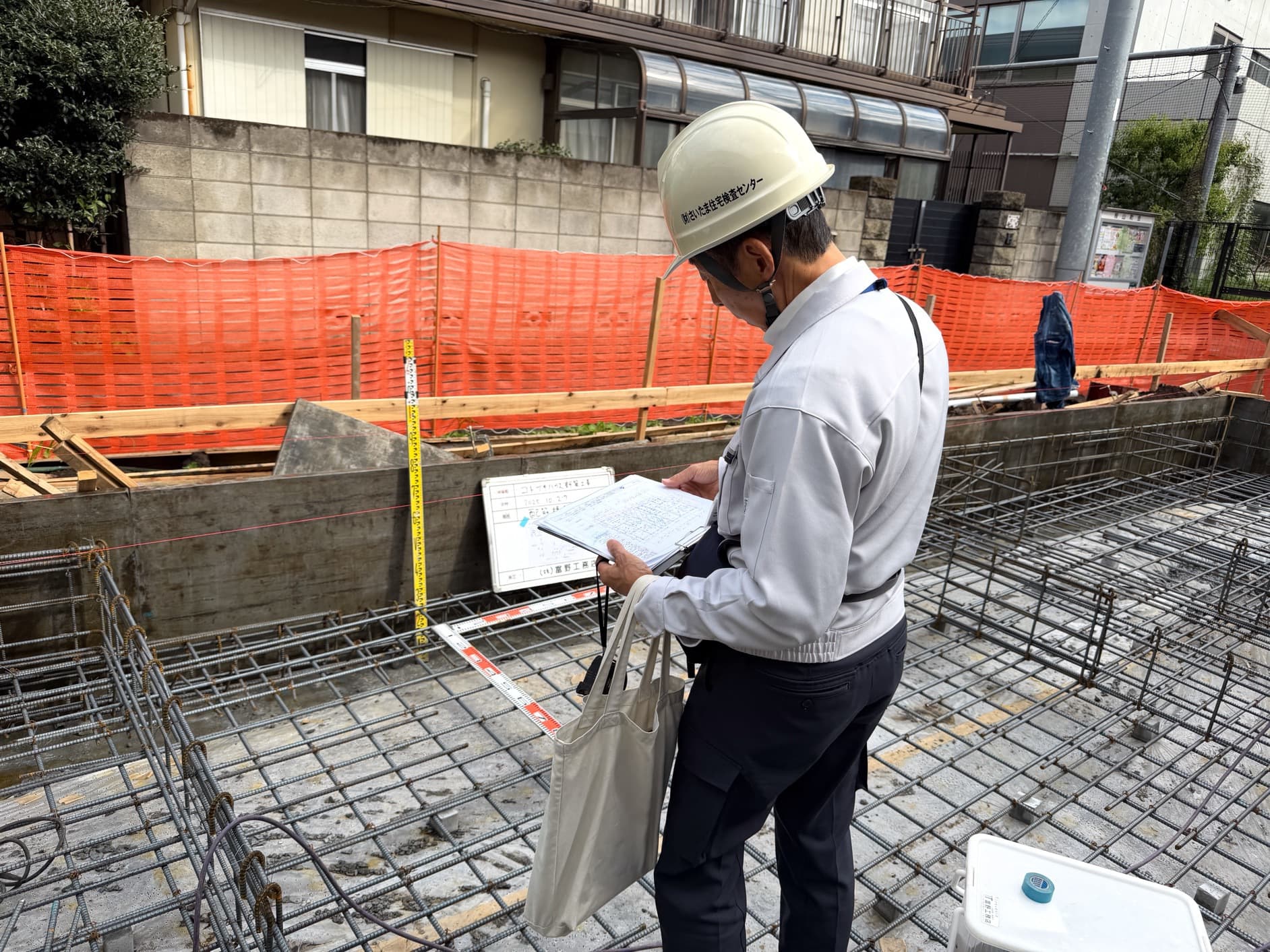

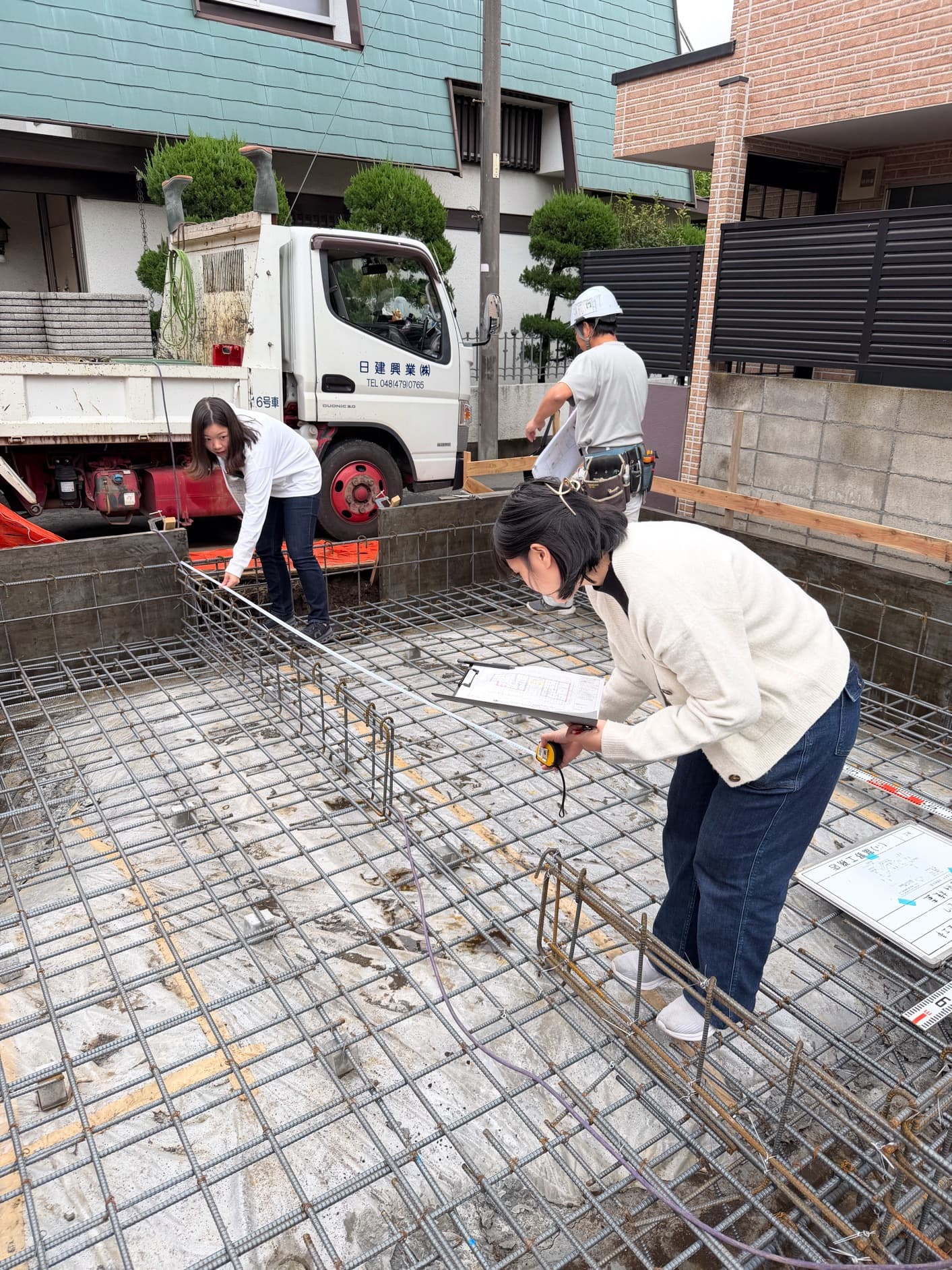

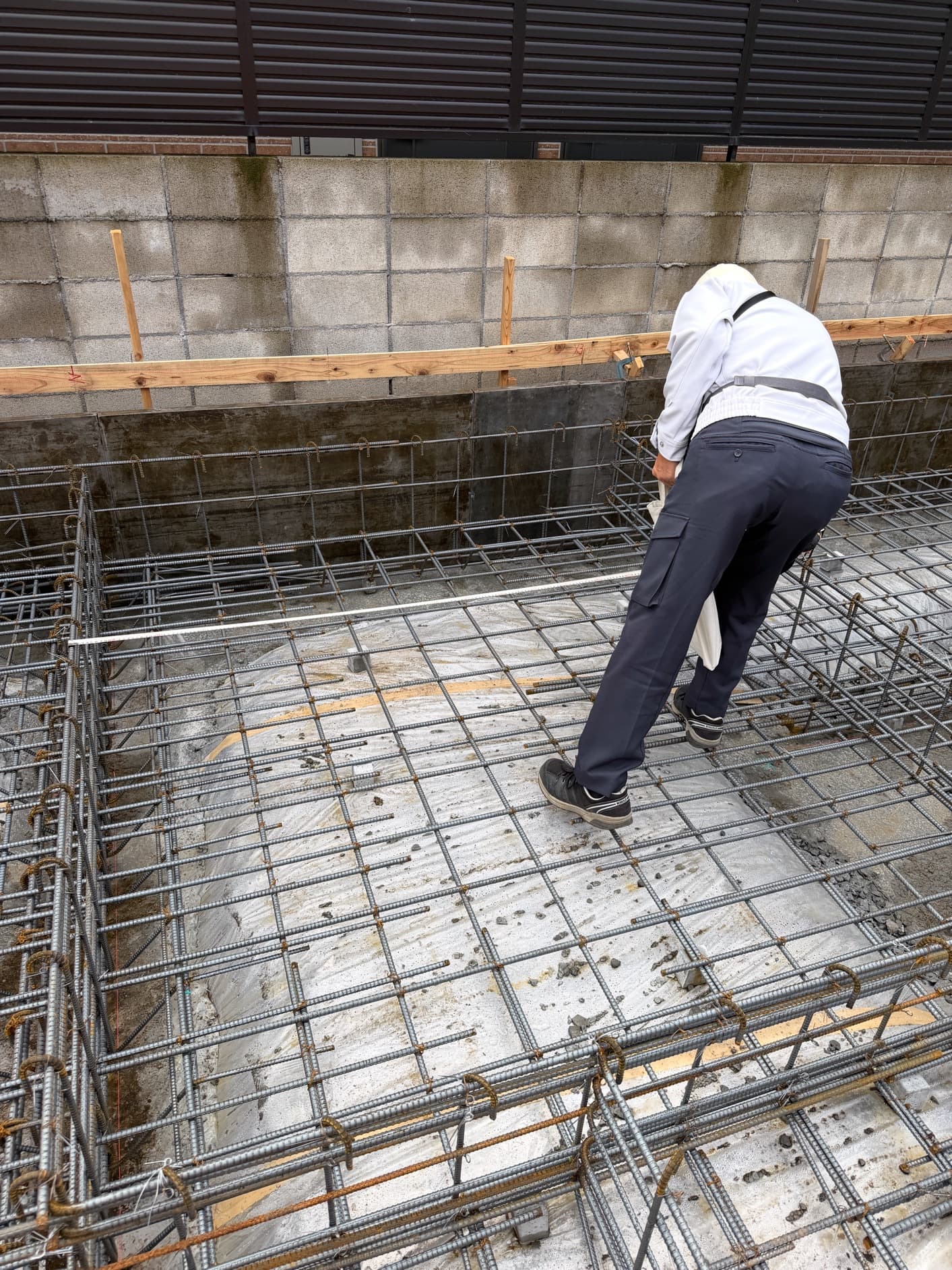

配筋検査

瑕疵担保保険検査

瑕疵担保保険検査

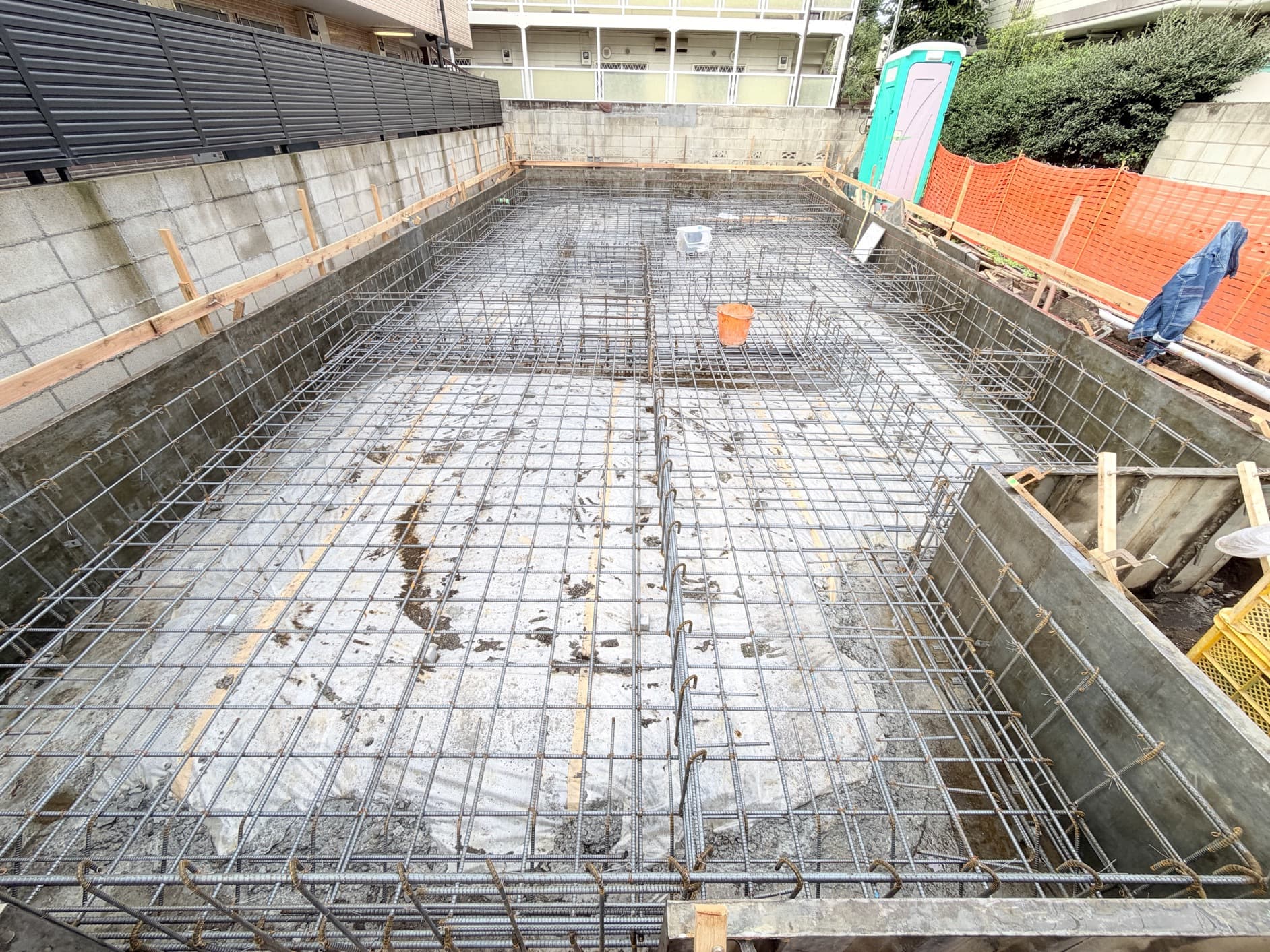

配筋

墨出し・外枠

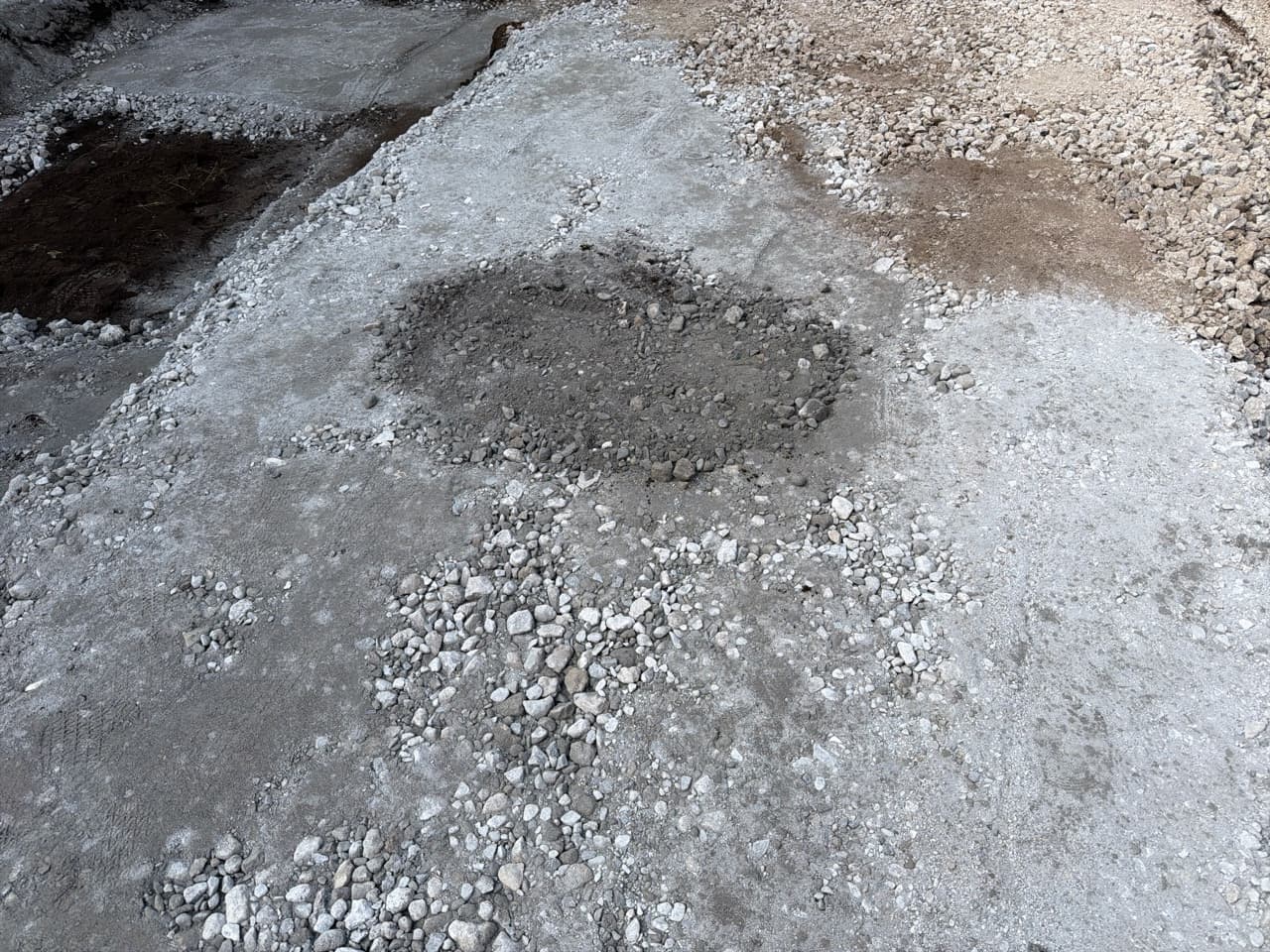

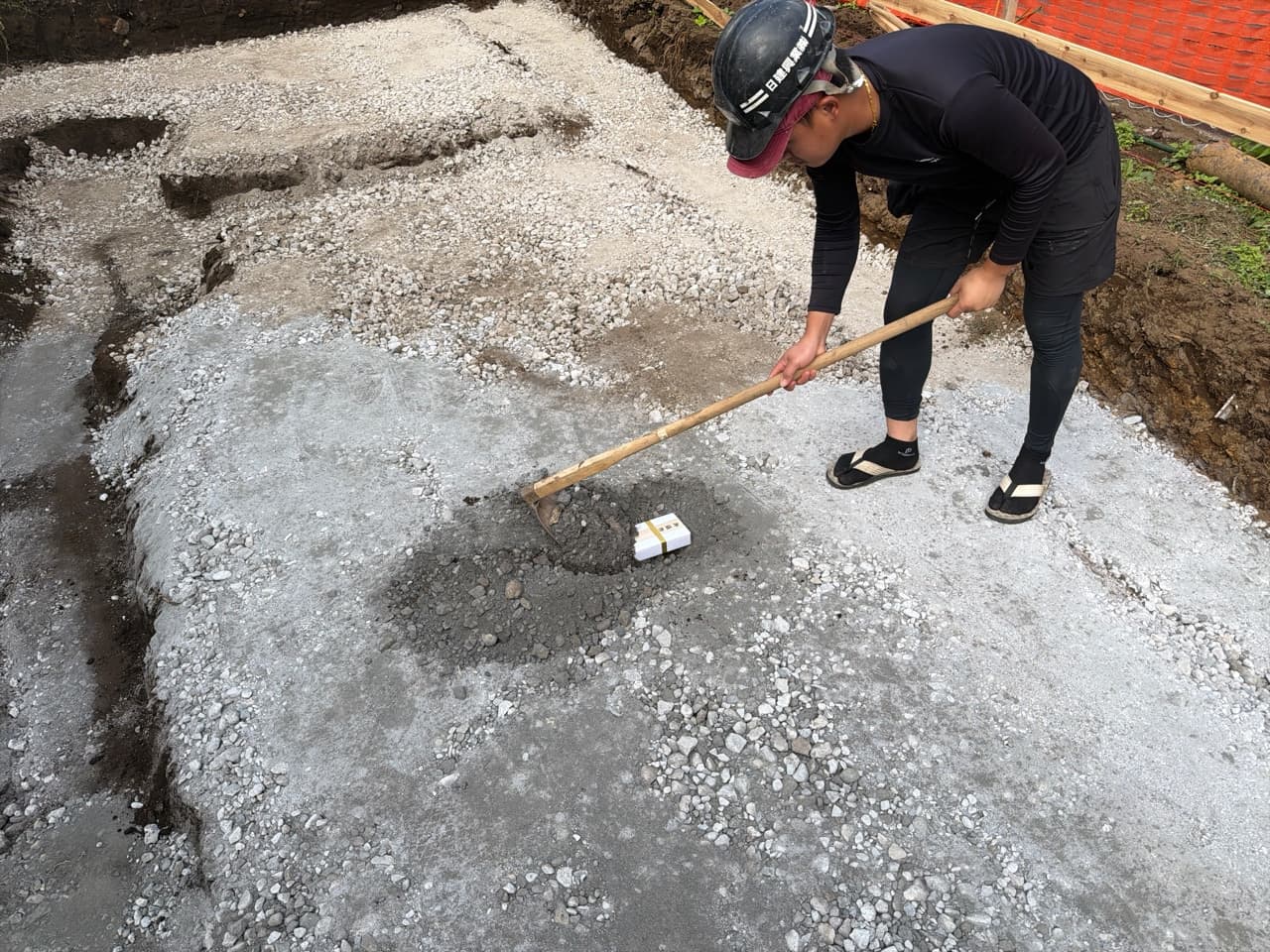

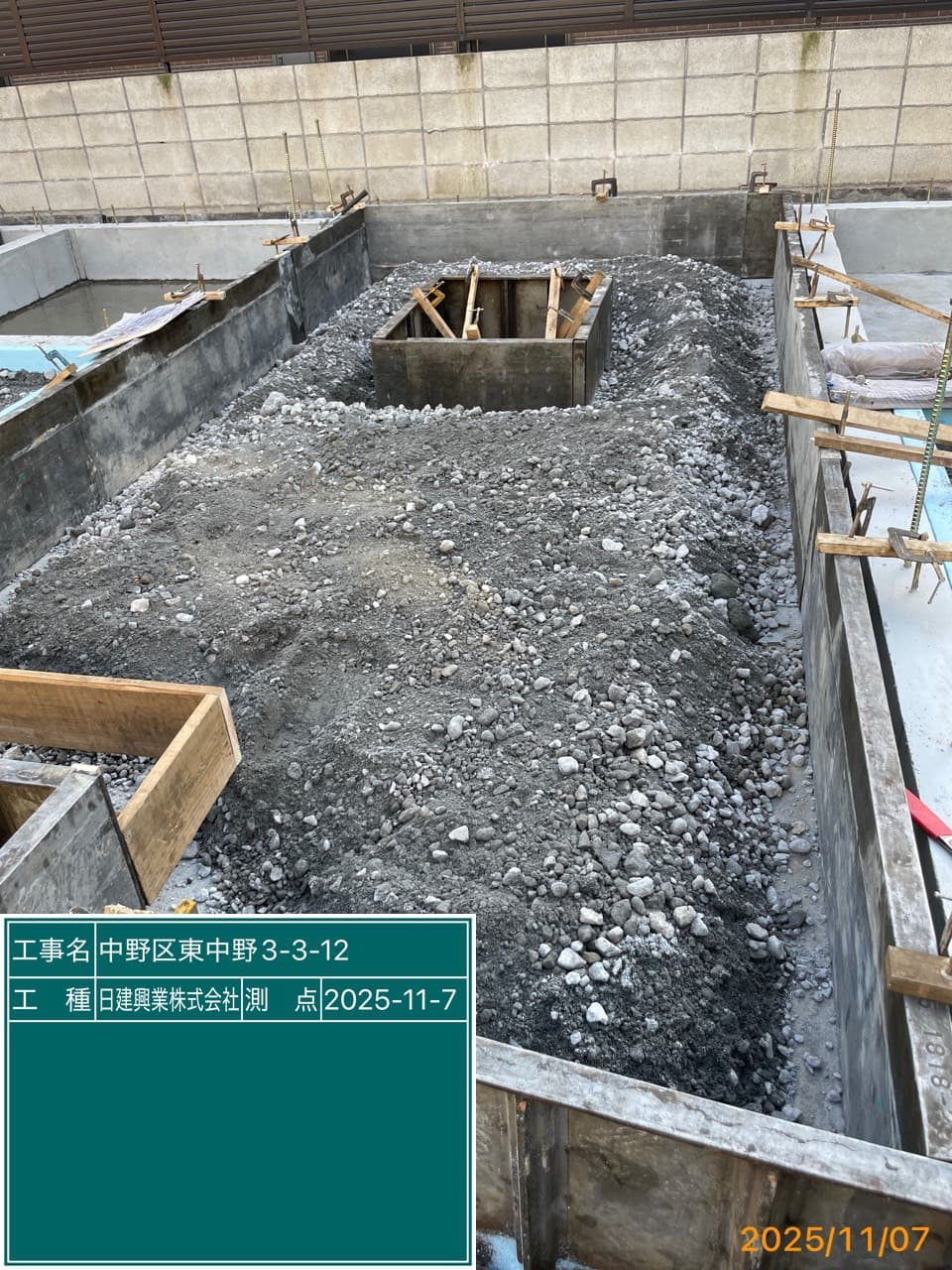

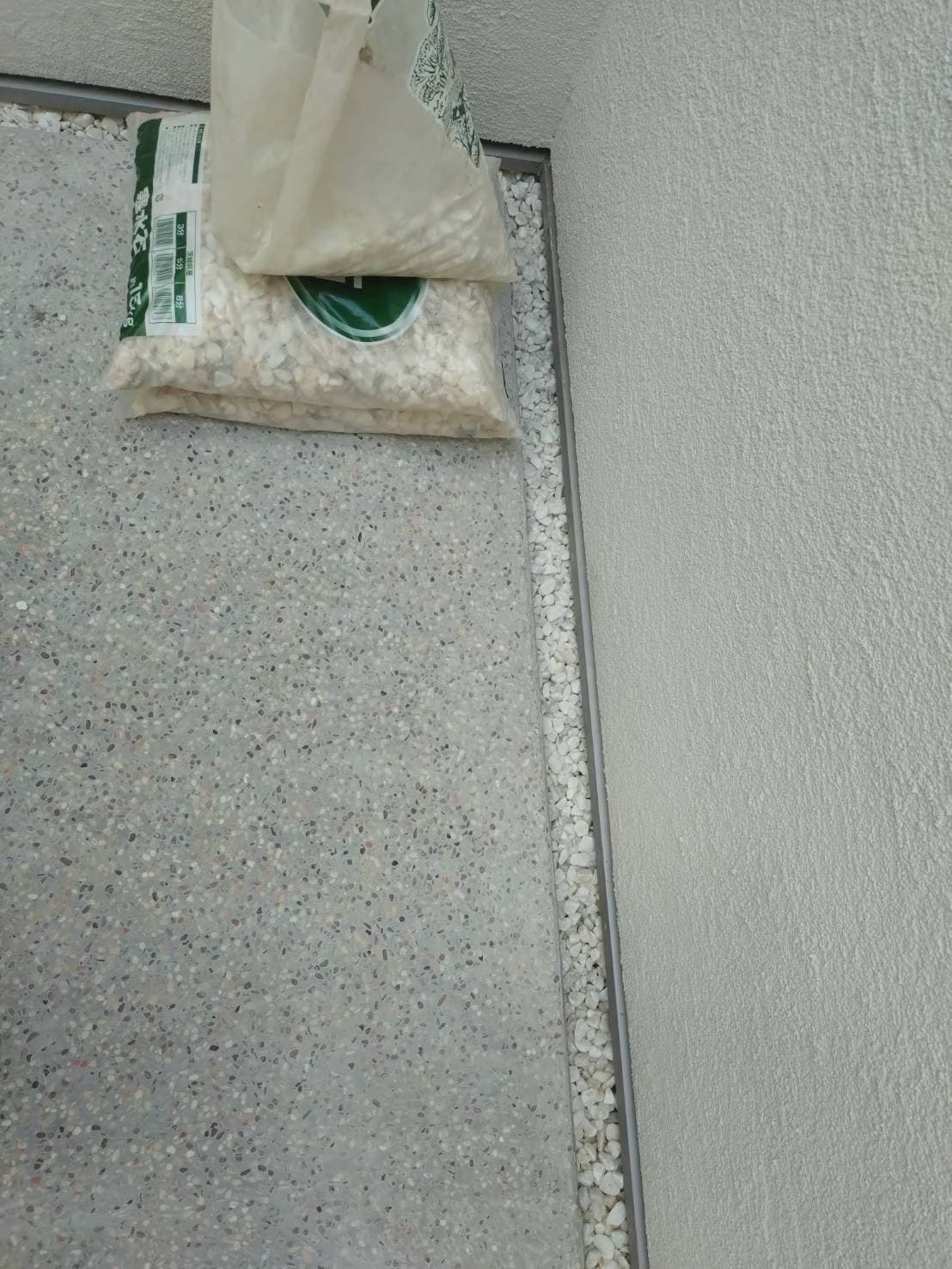

砕石地業

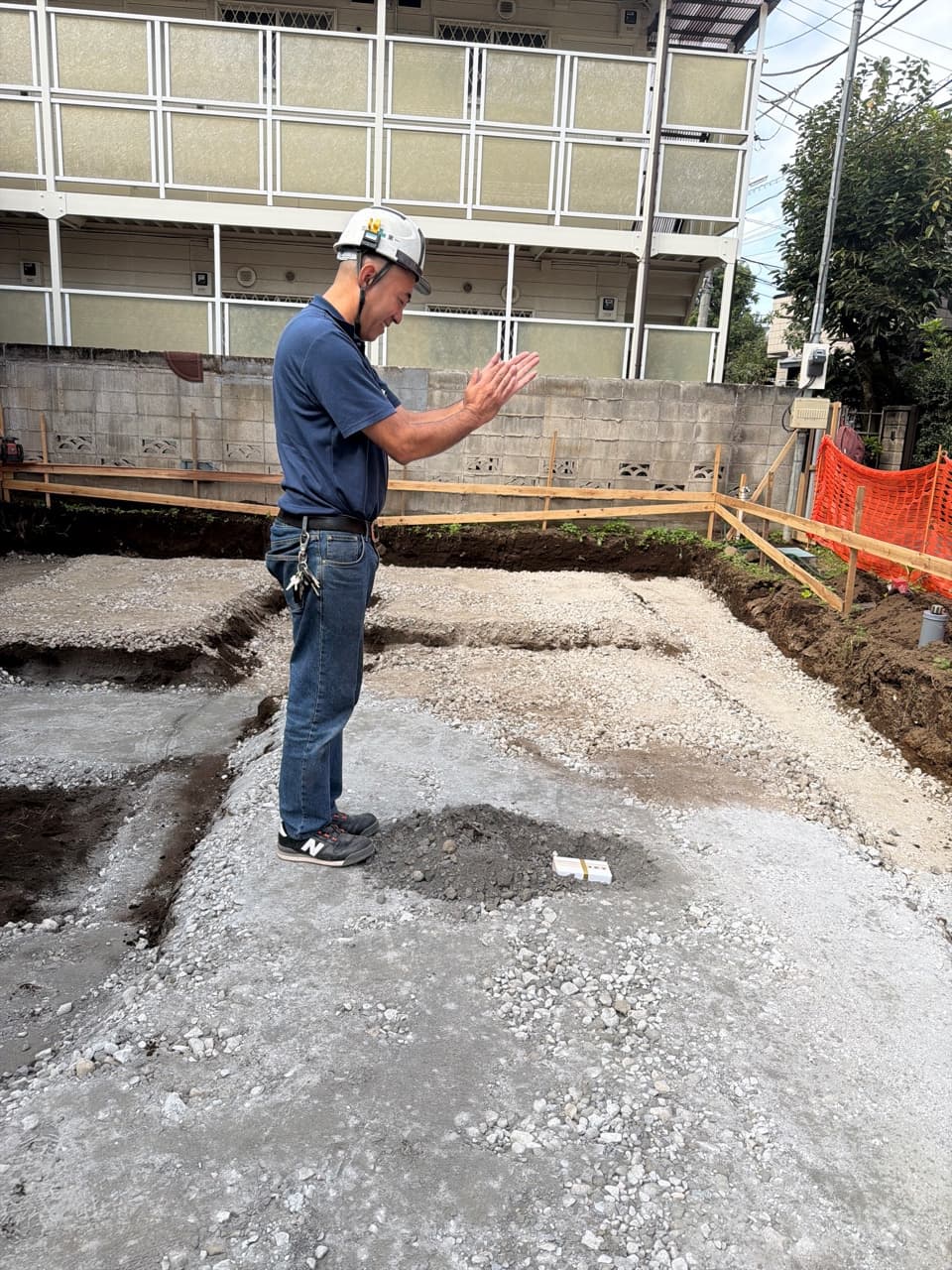

鎮物納め

鎮物納め

鎮物納め

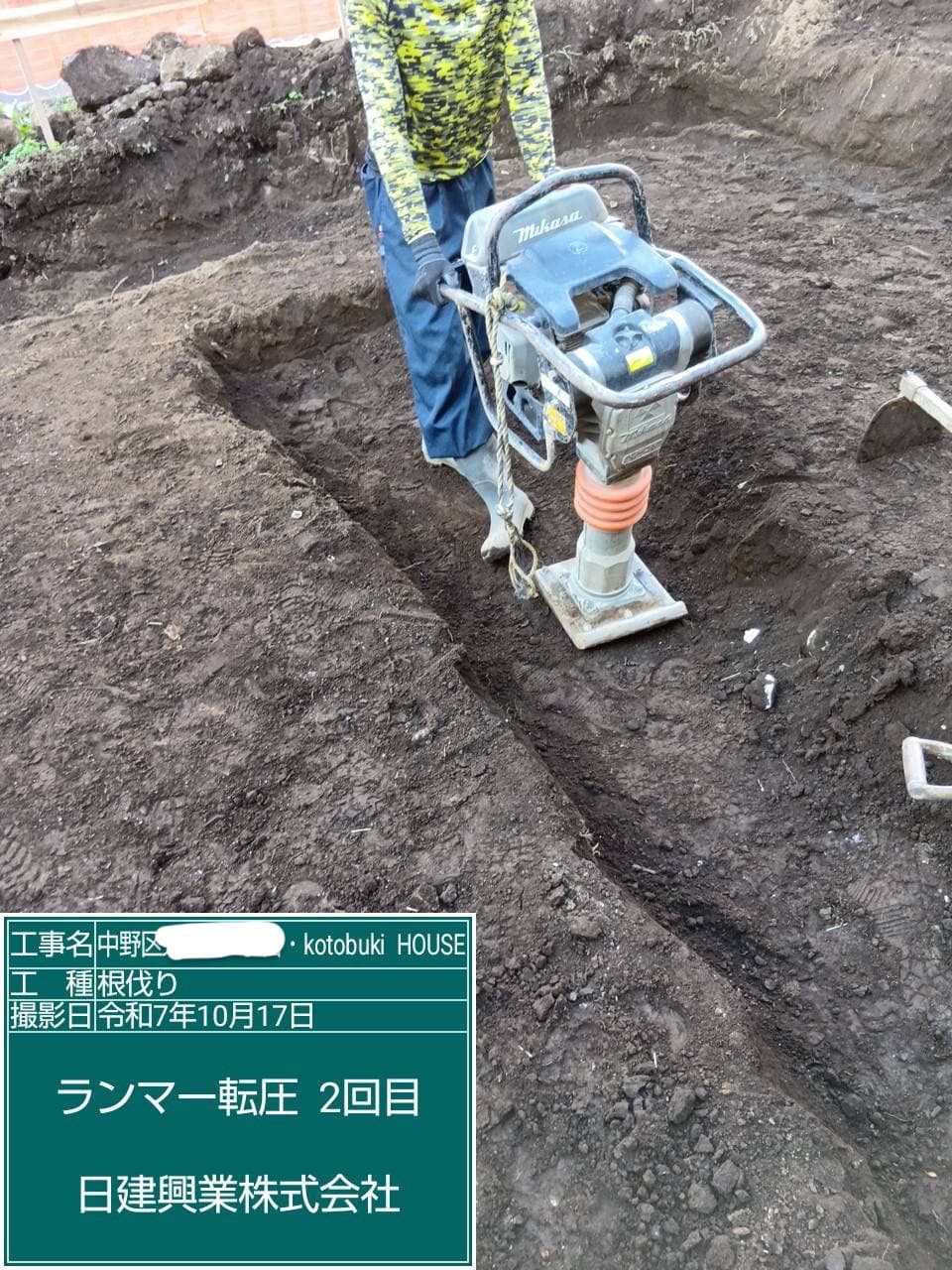

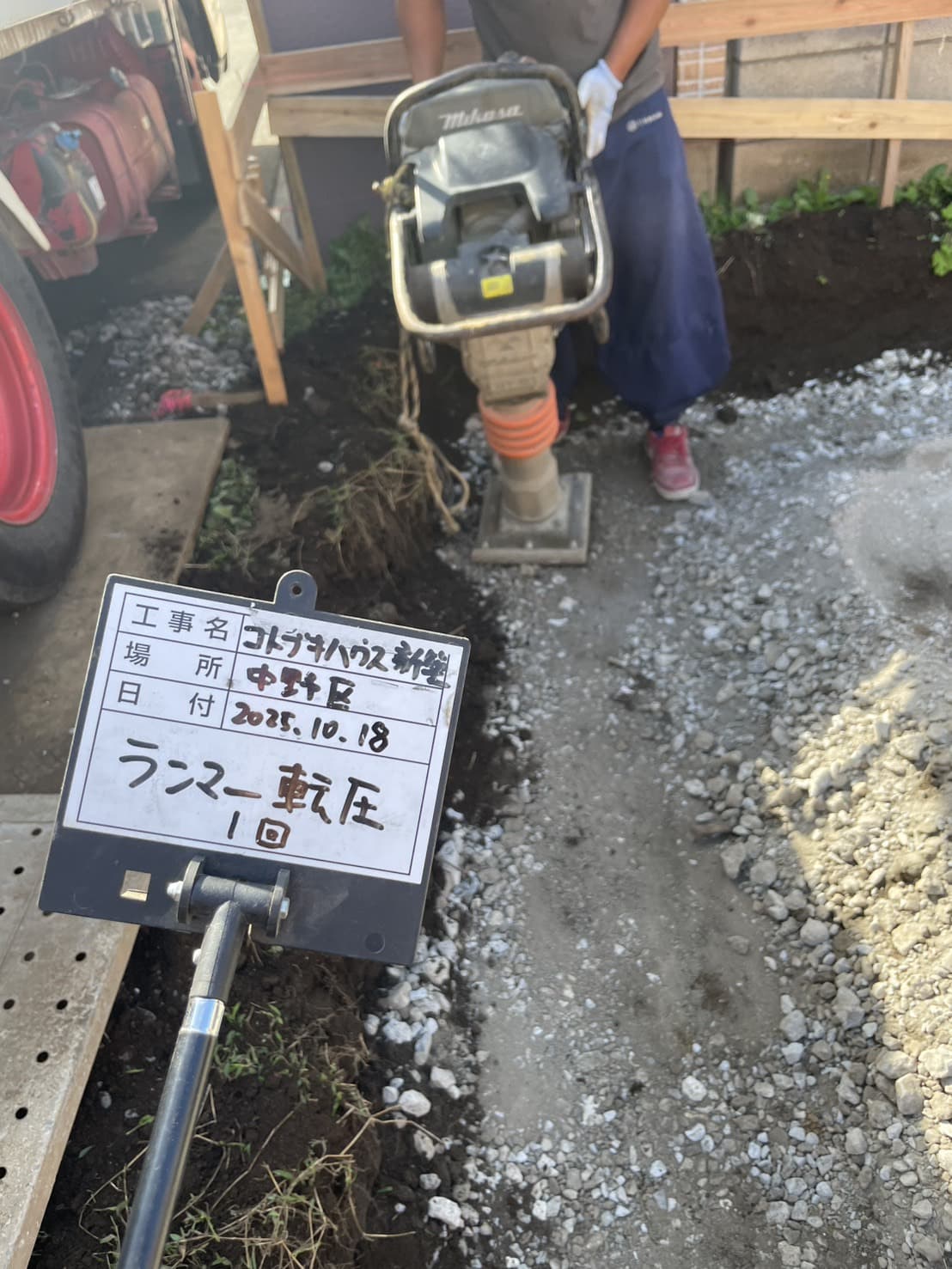

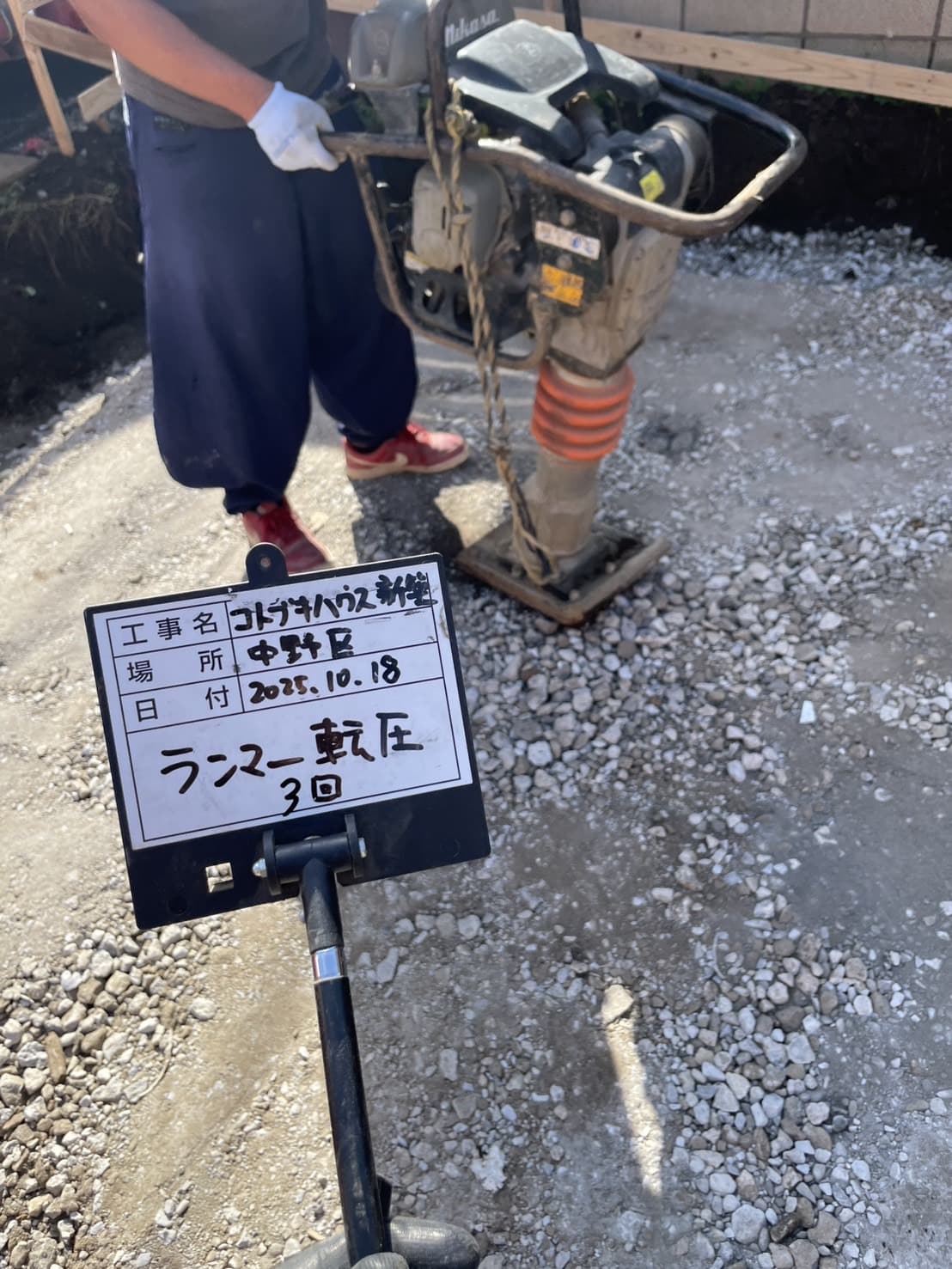

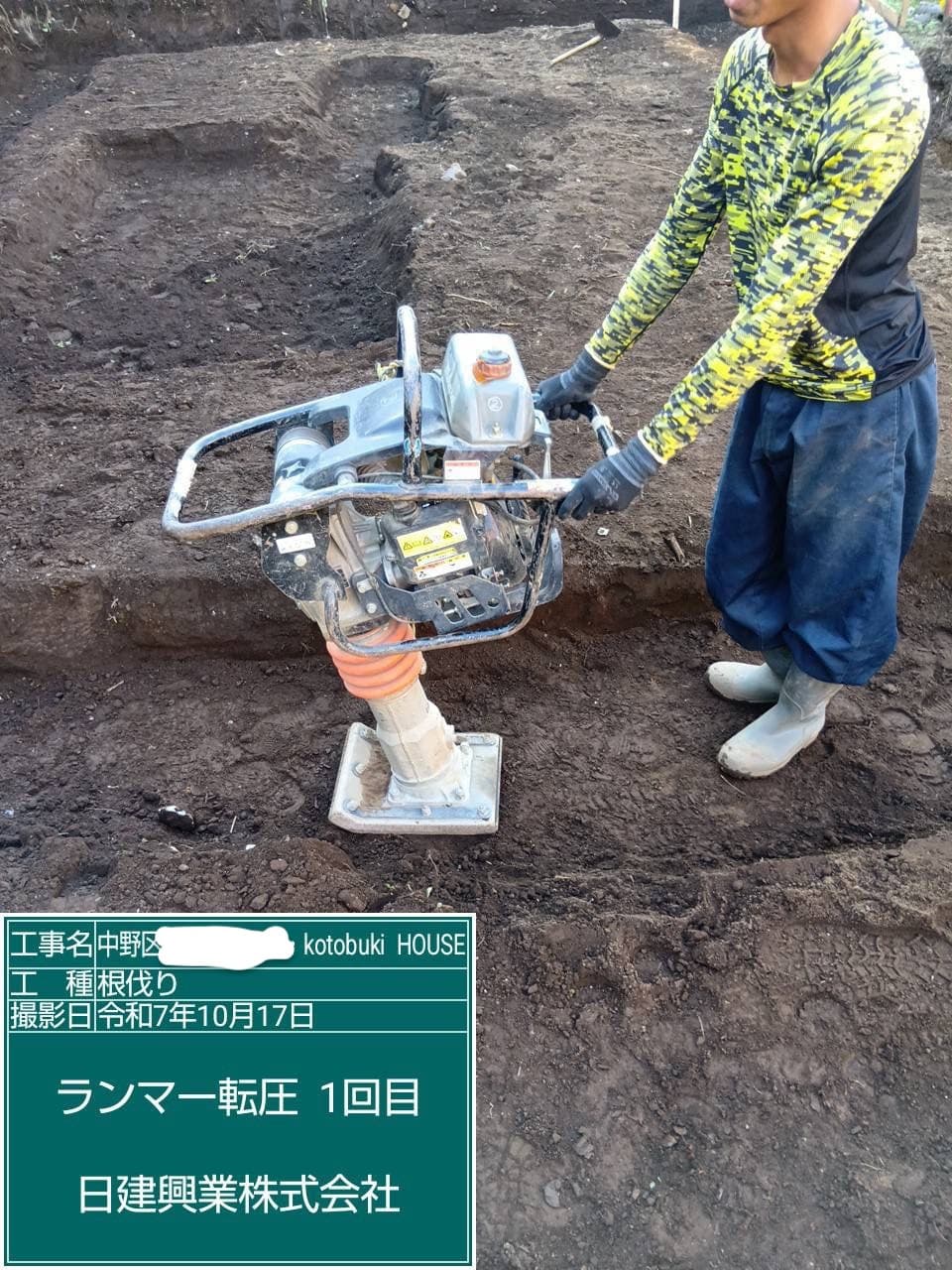

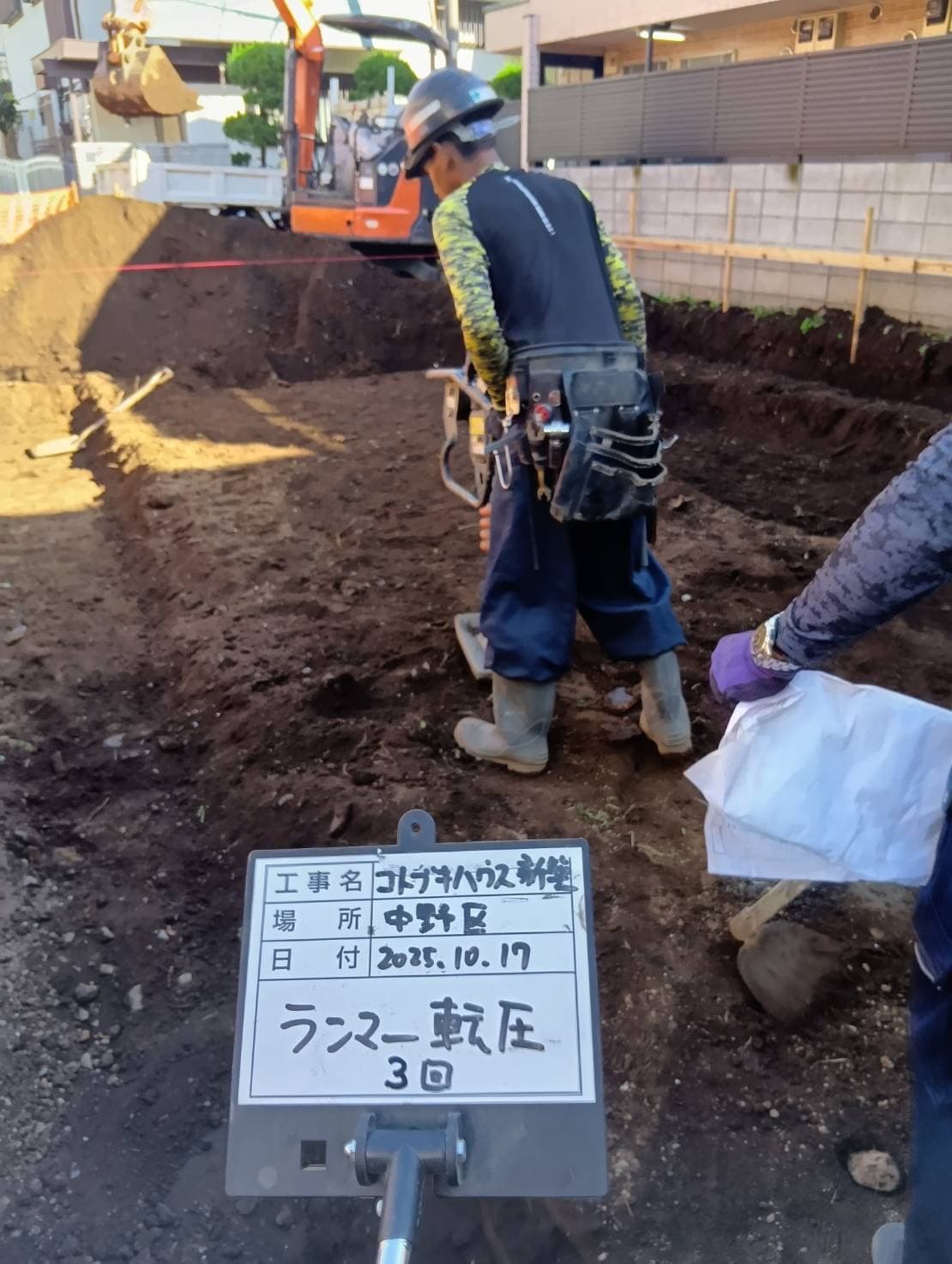

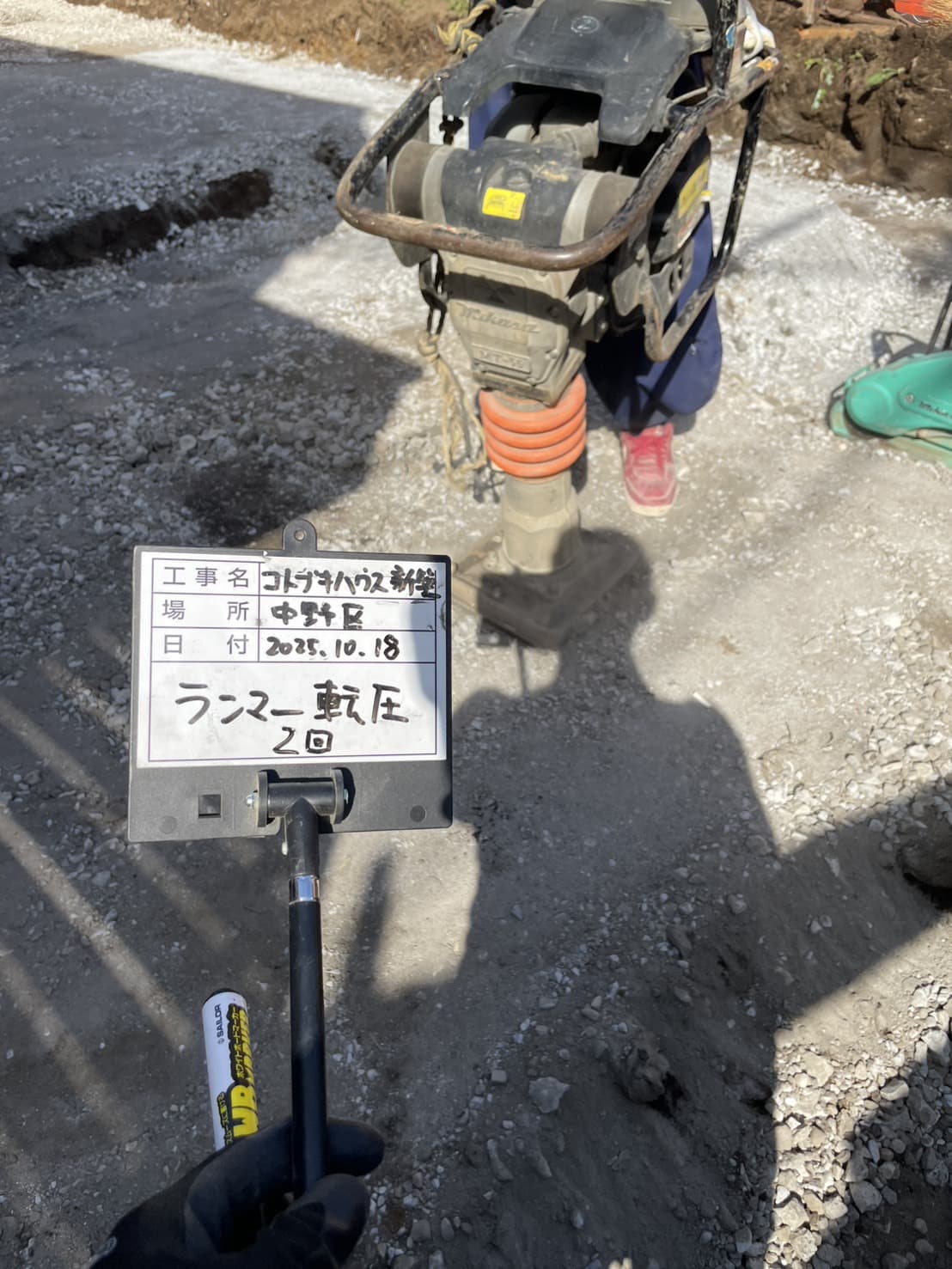

ランマー転圧

ランマー転圧

ランマー転圧

ランマー転圧

ランマー転圧

ランマー転圧

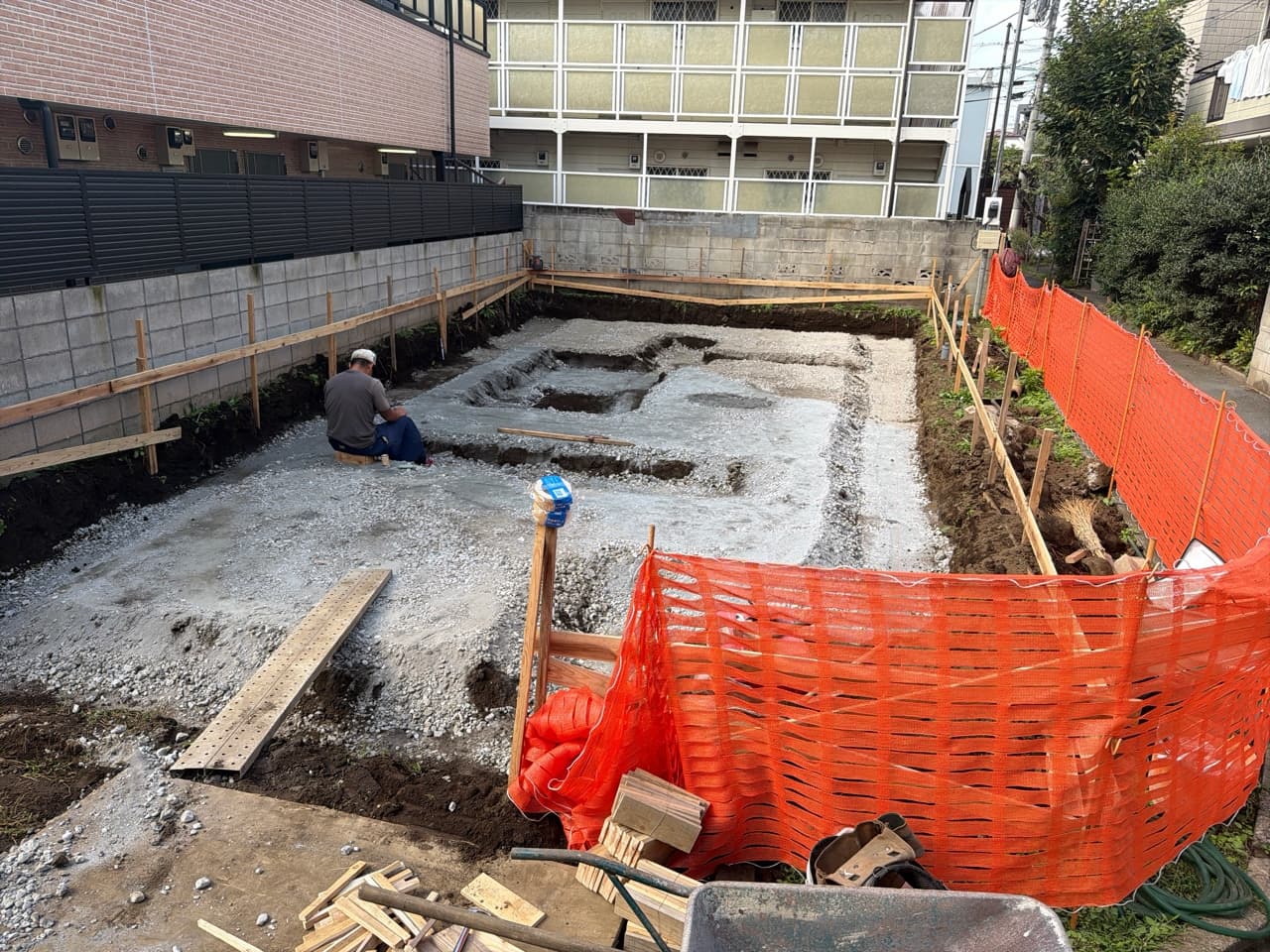

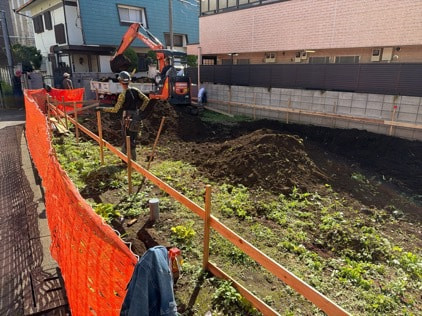

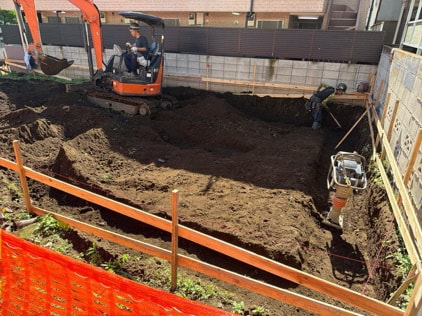

根伐

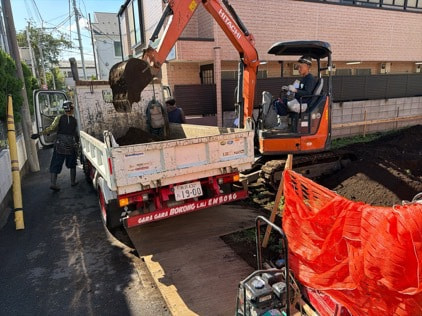

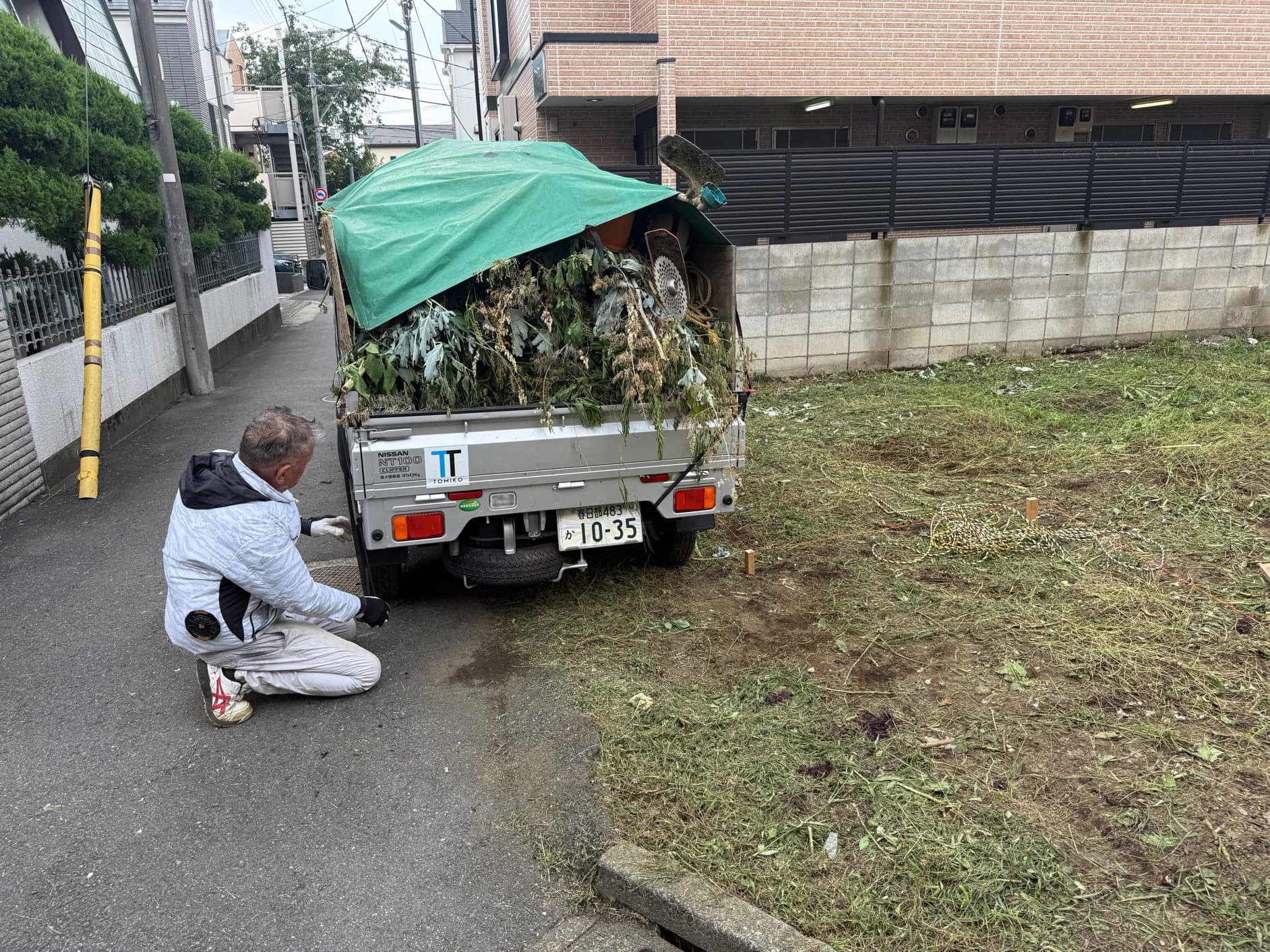

残土搬出

残土搬出

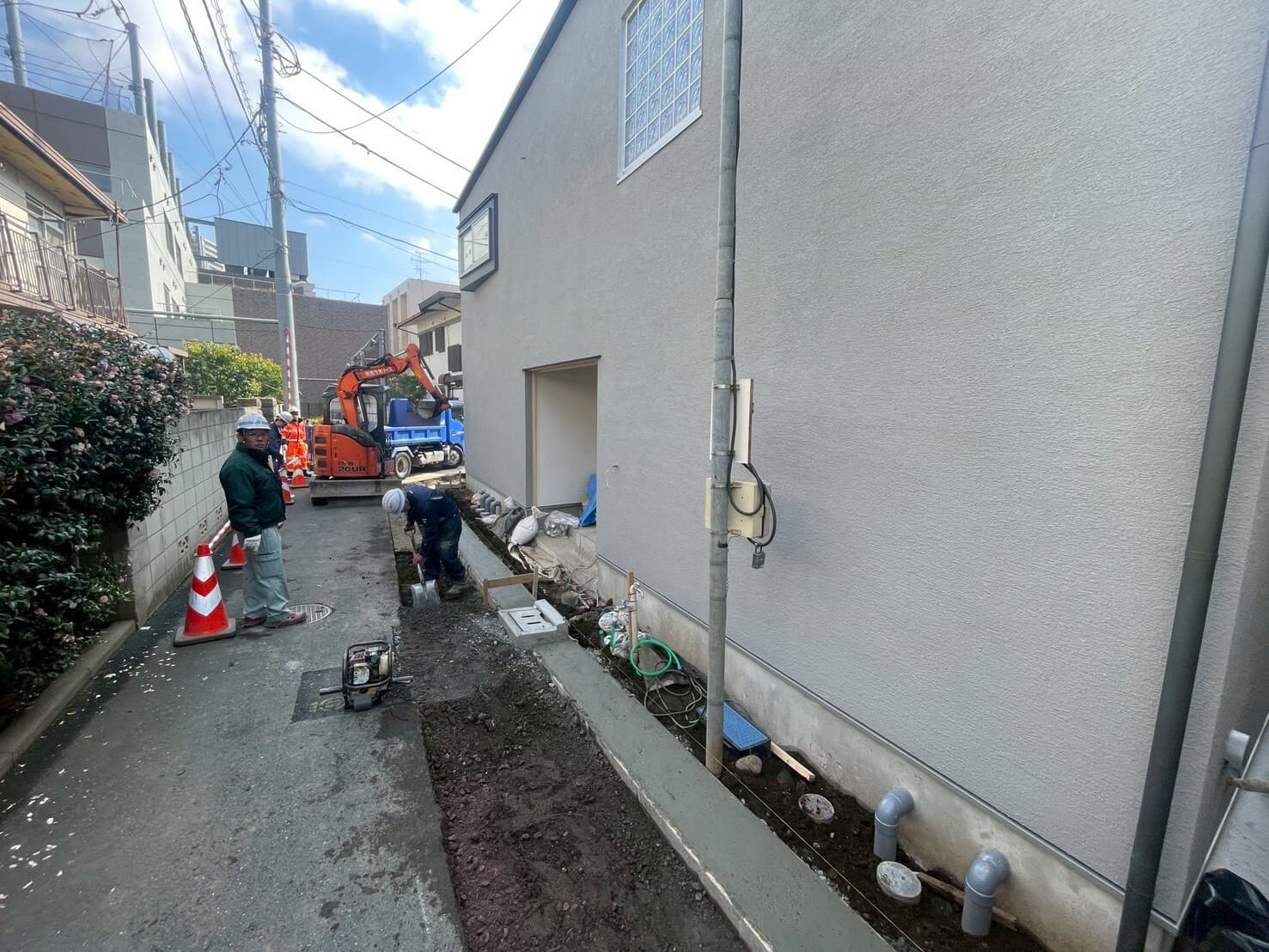

根伐

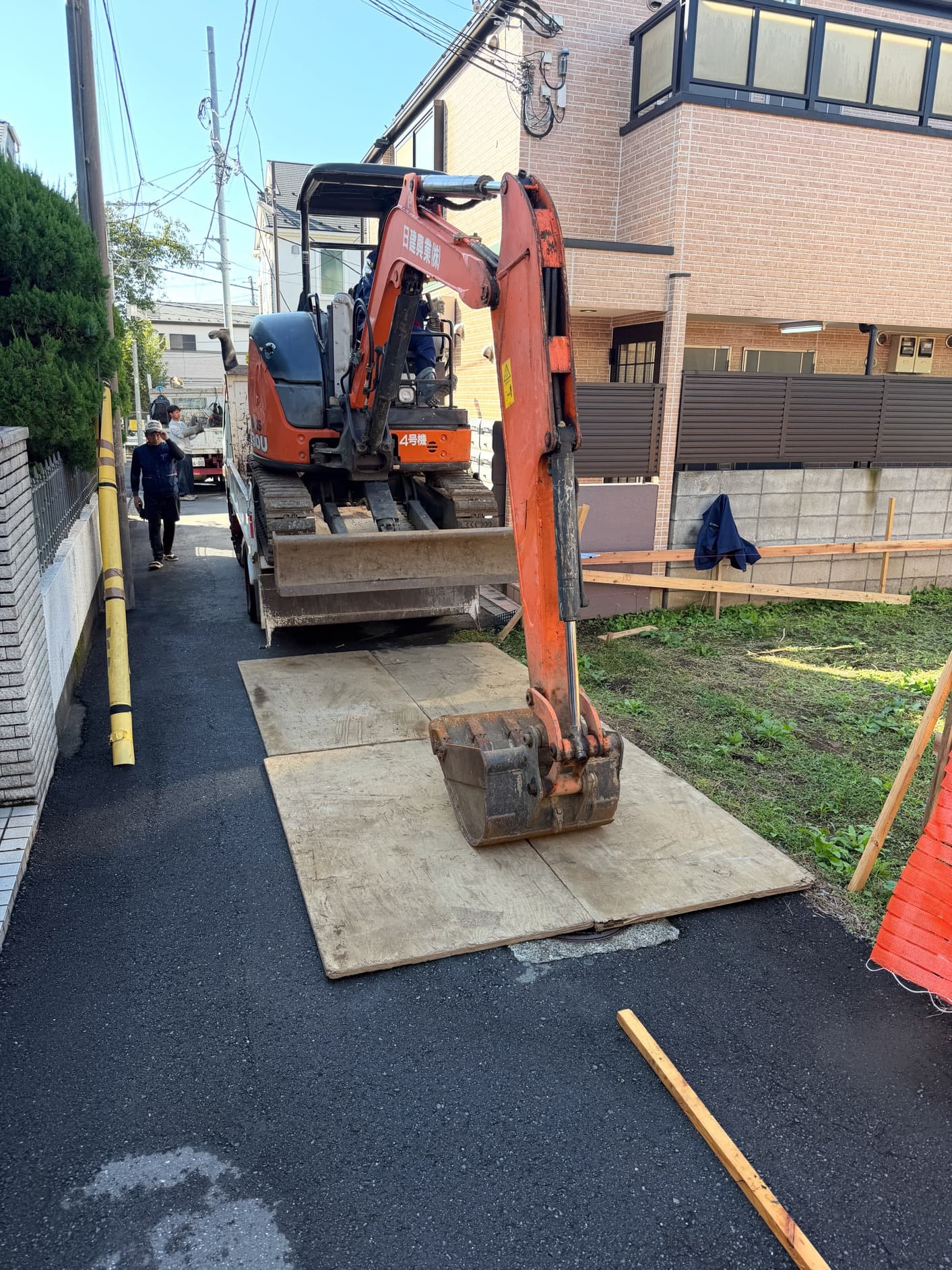

重機搬入

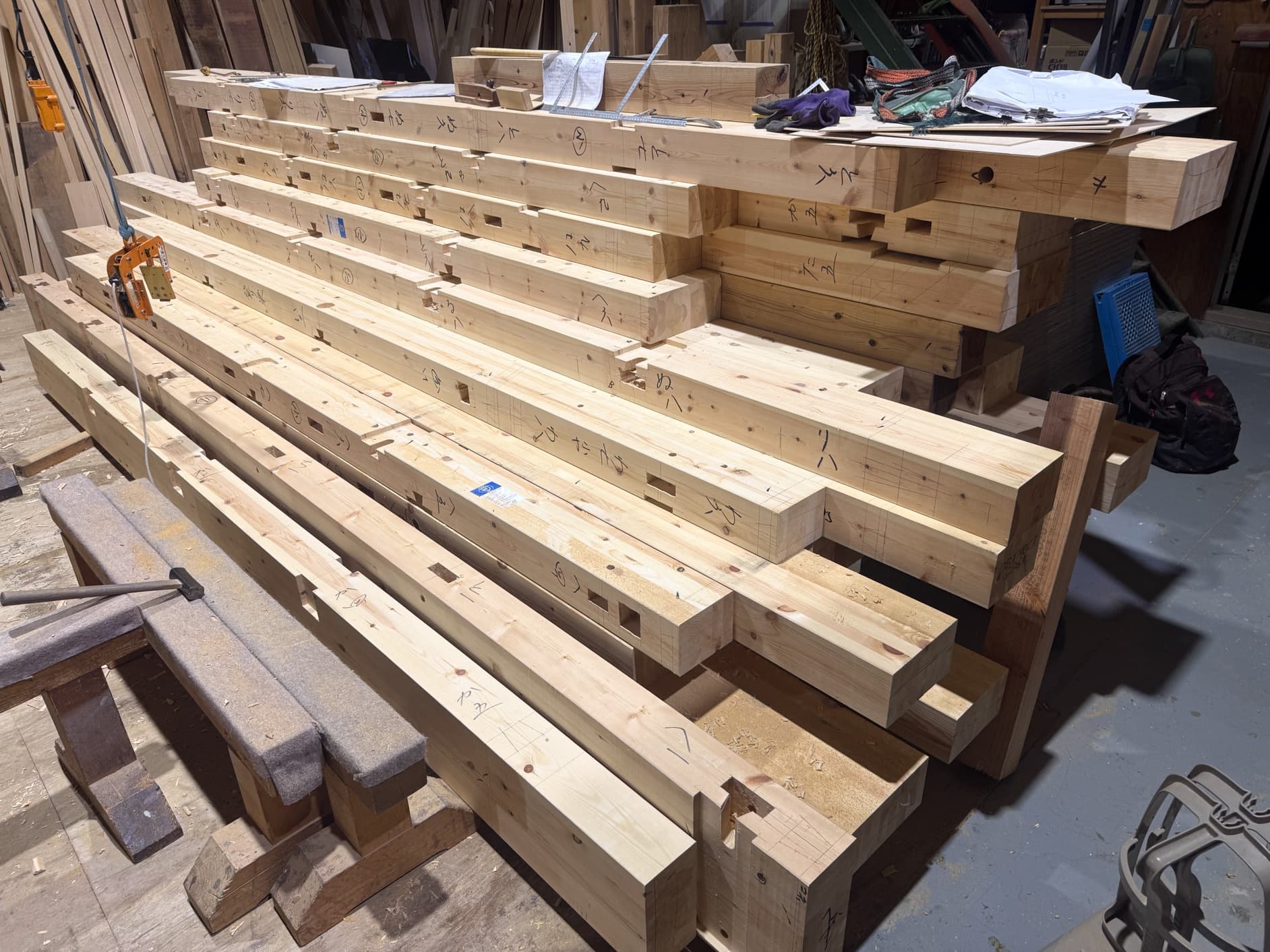

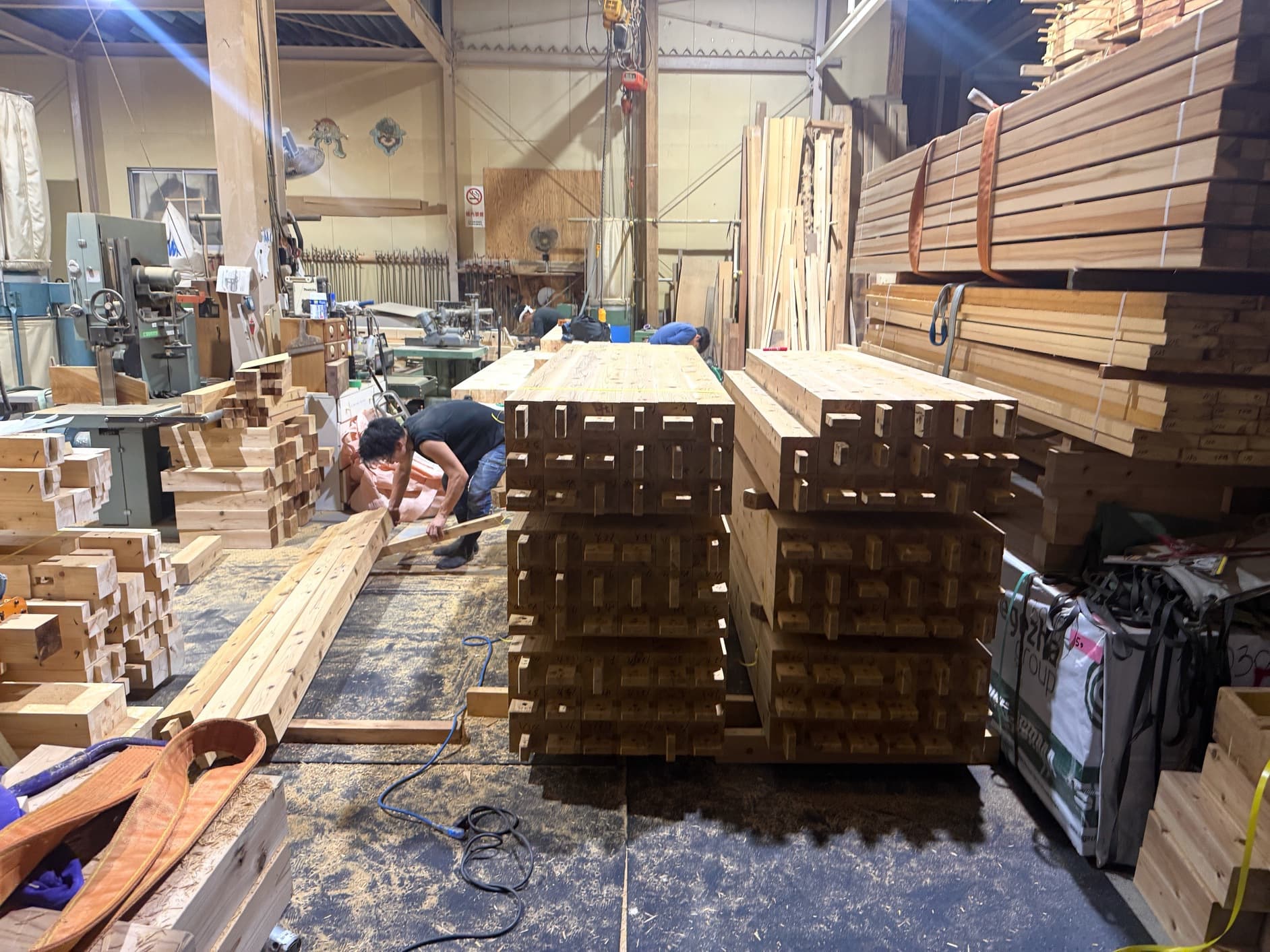

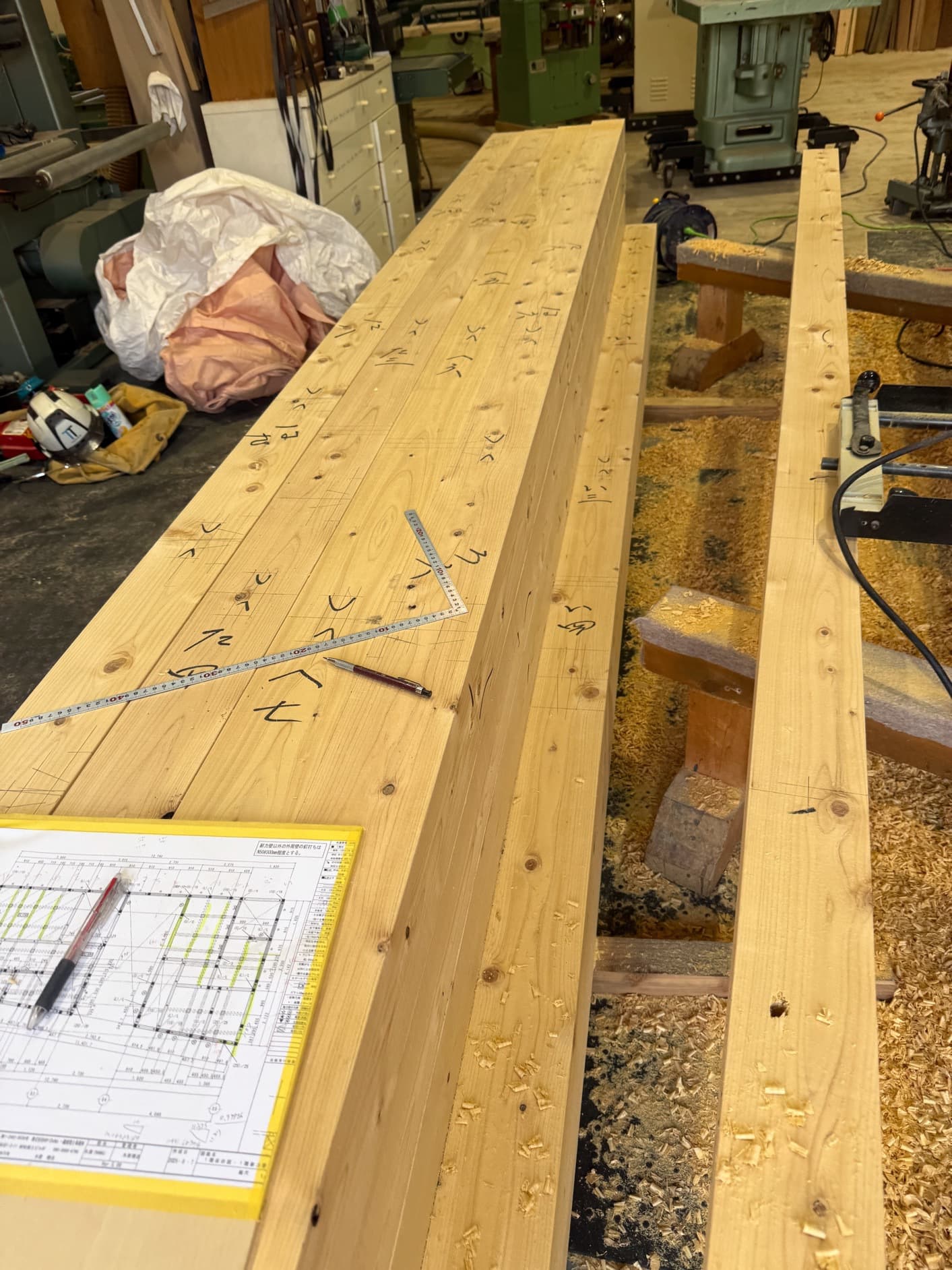

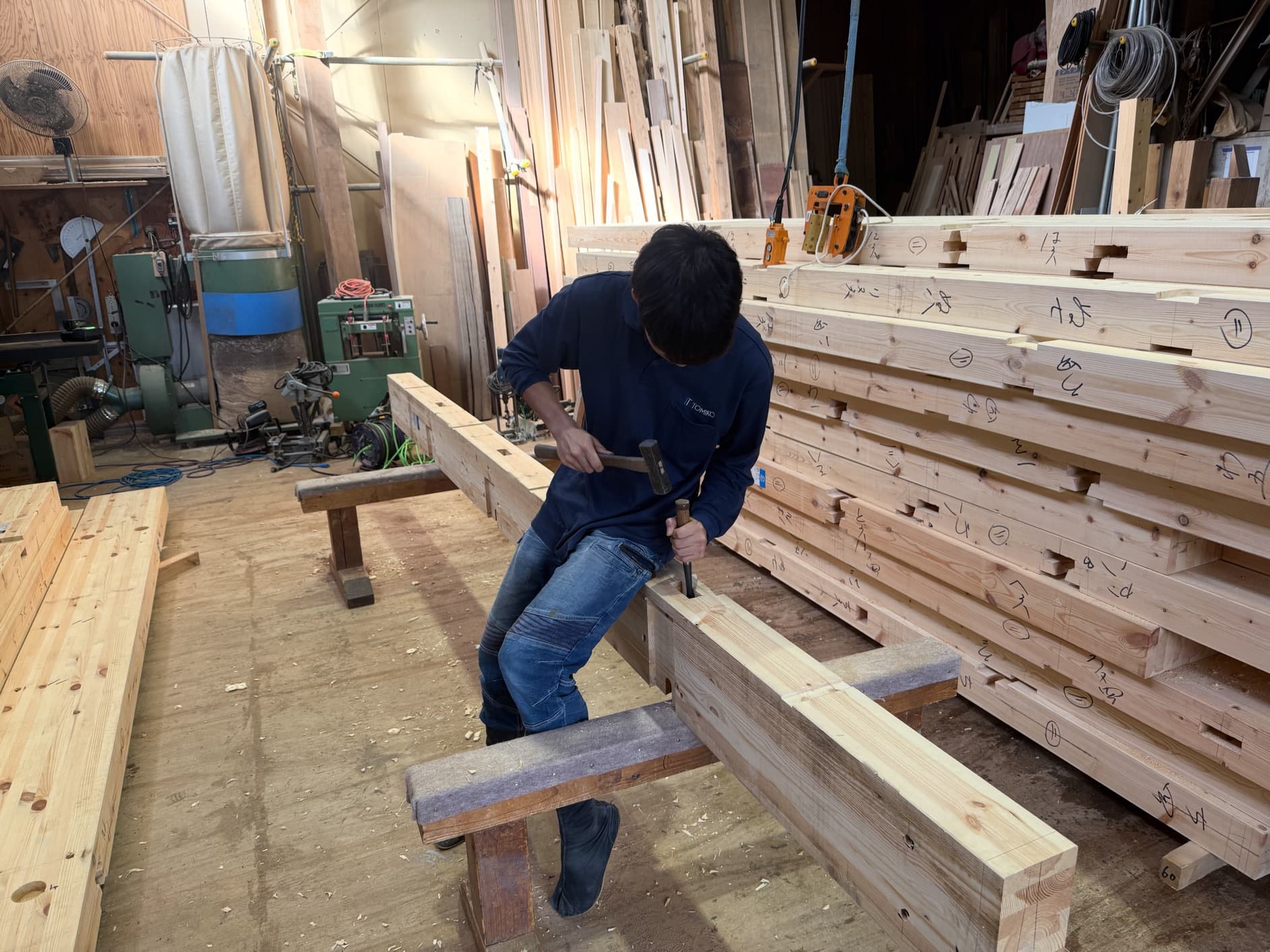

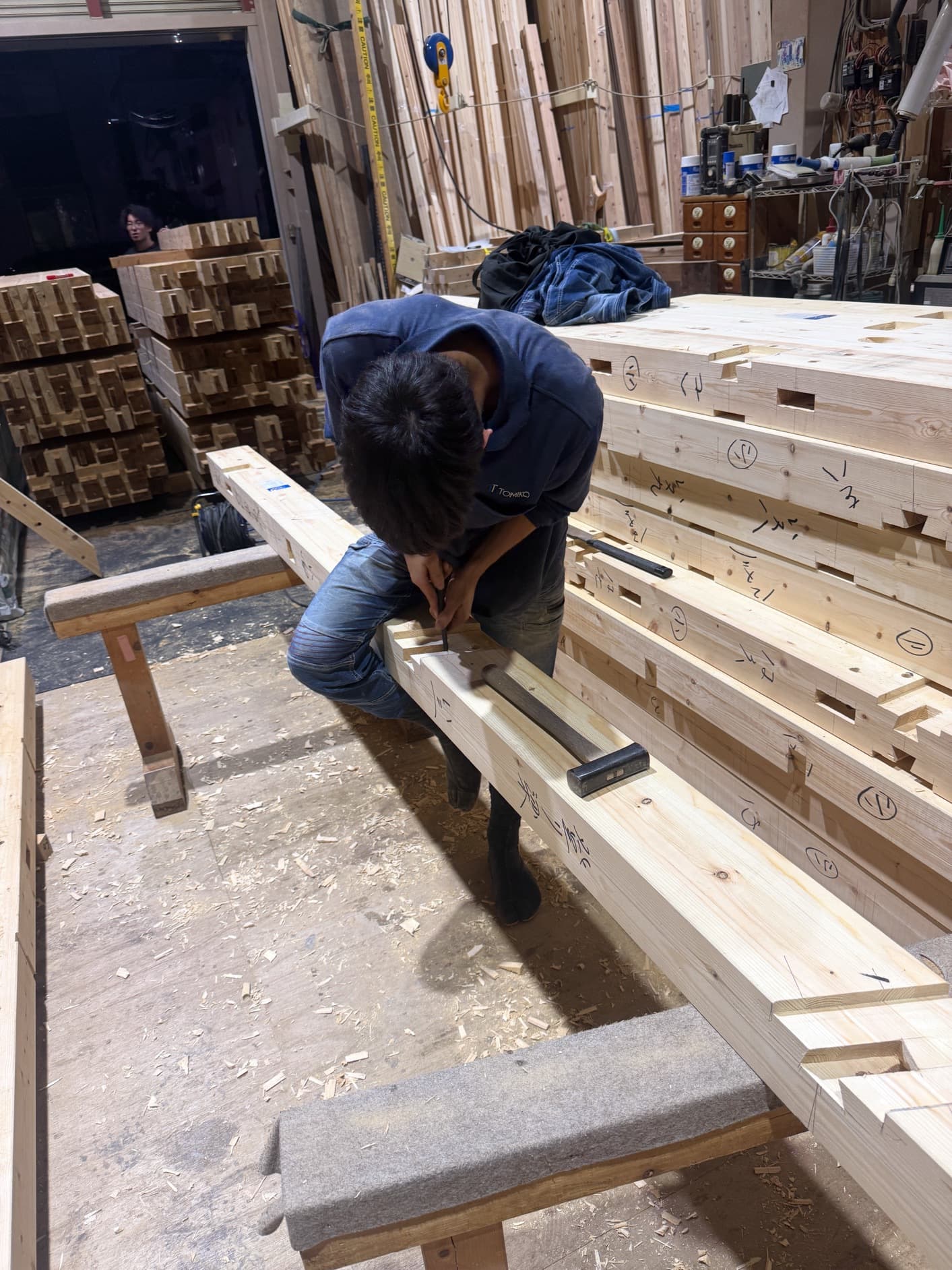

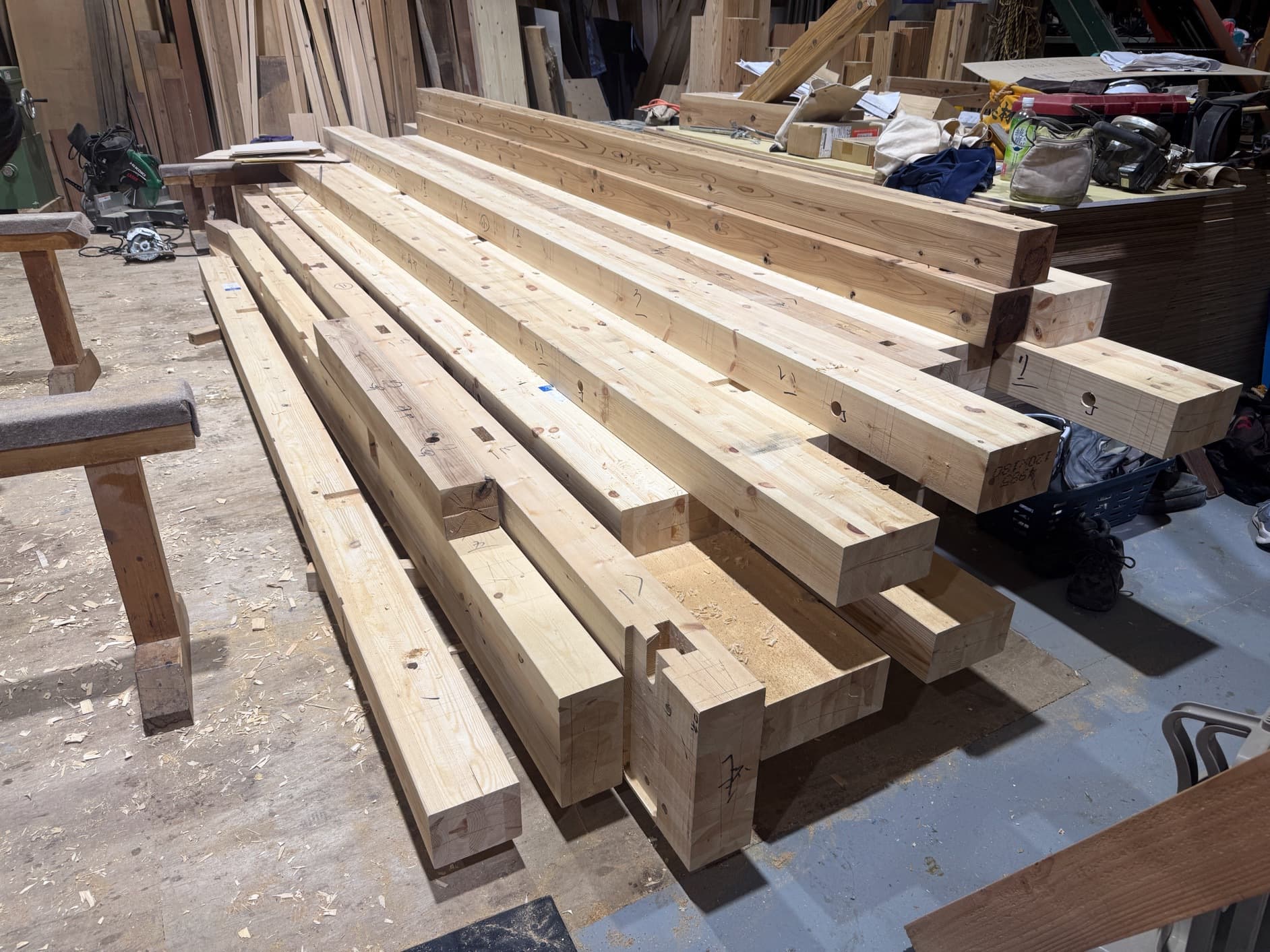

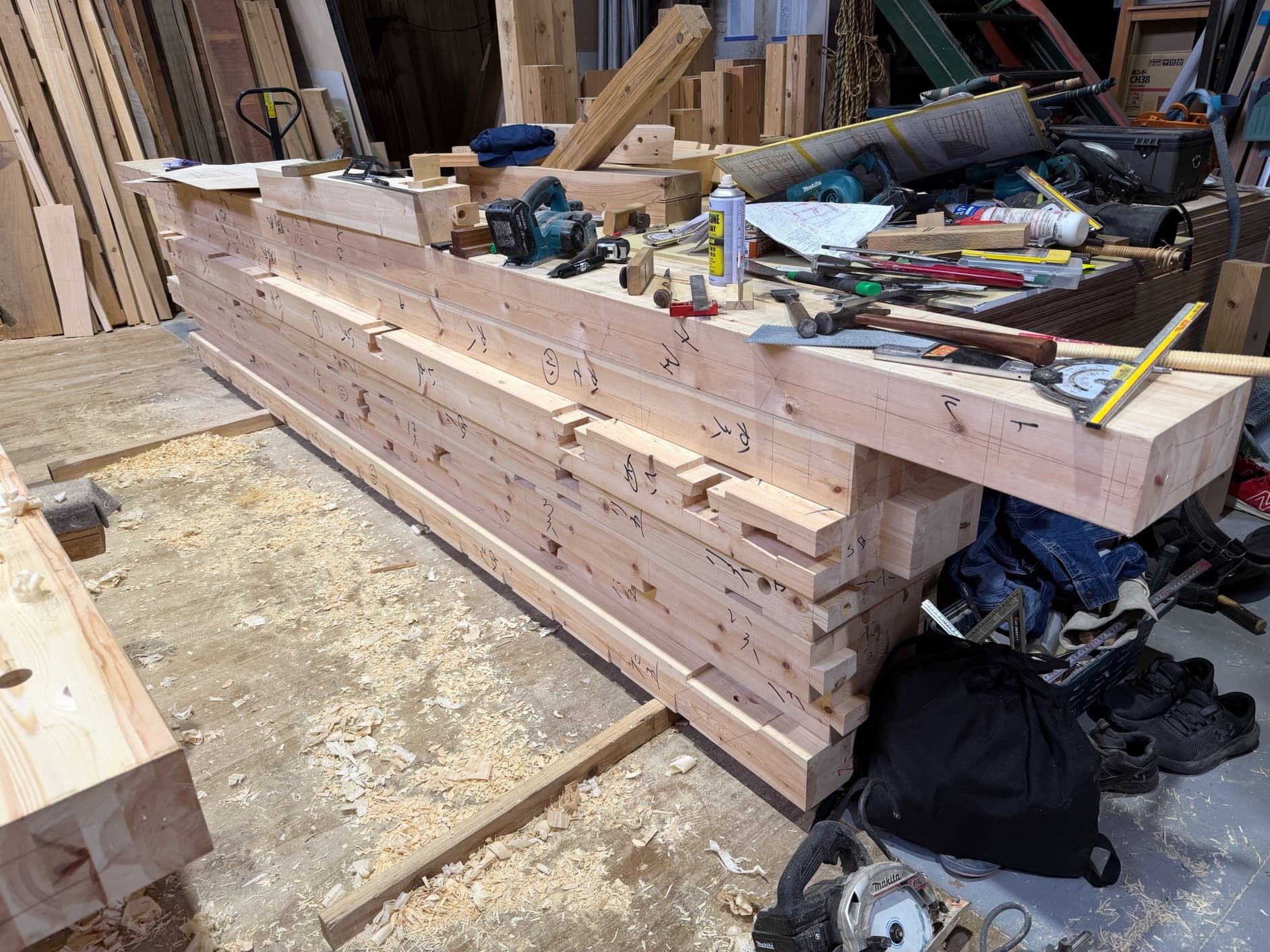

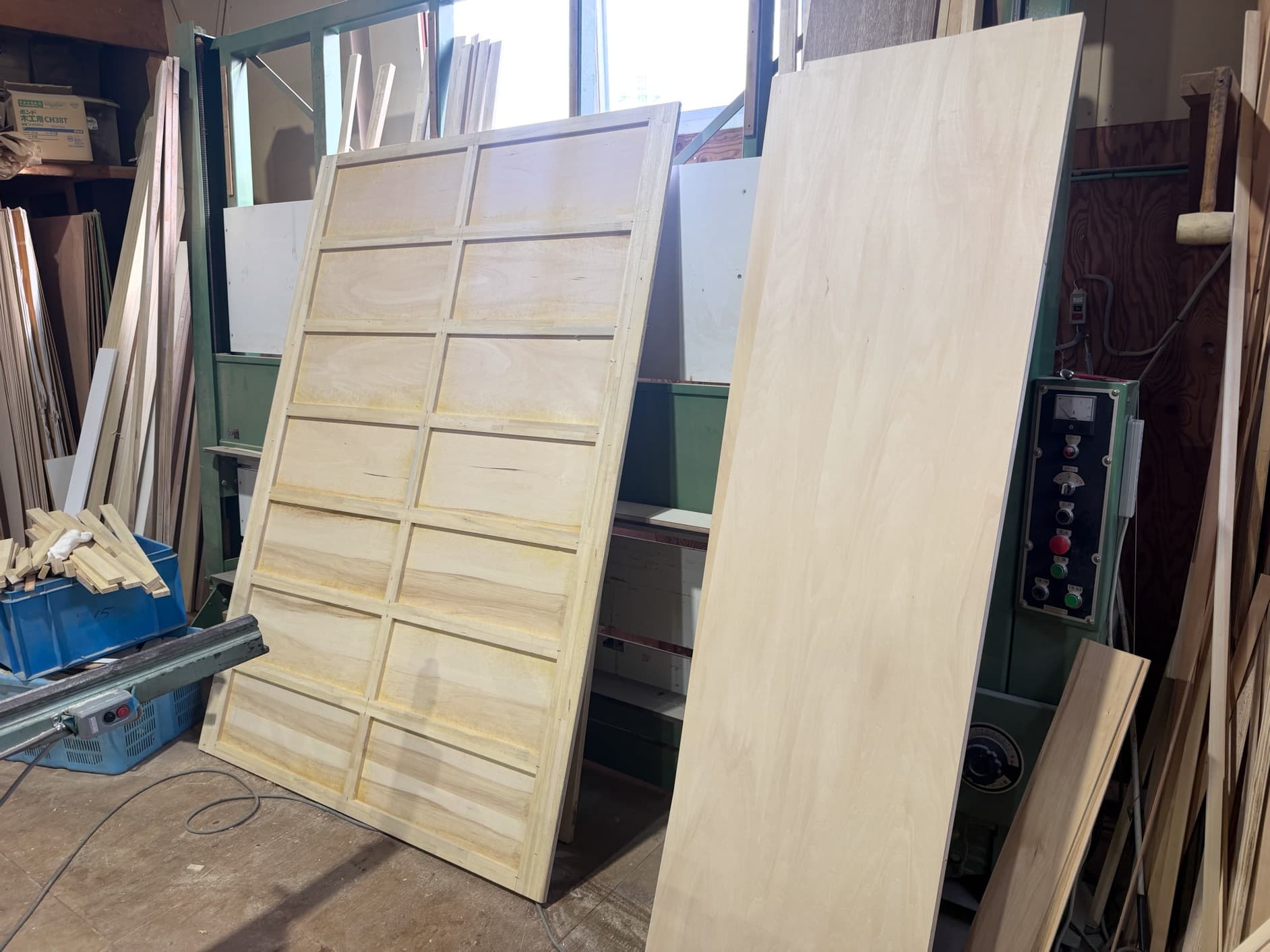

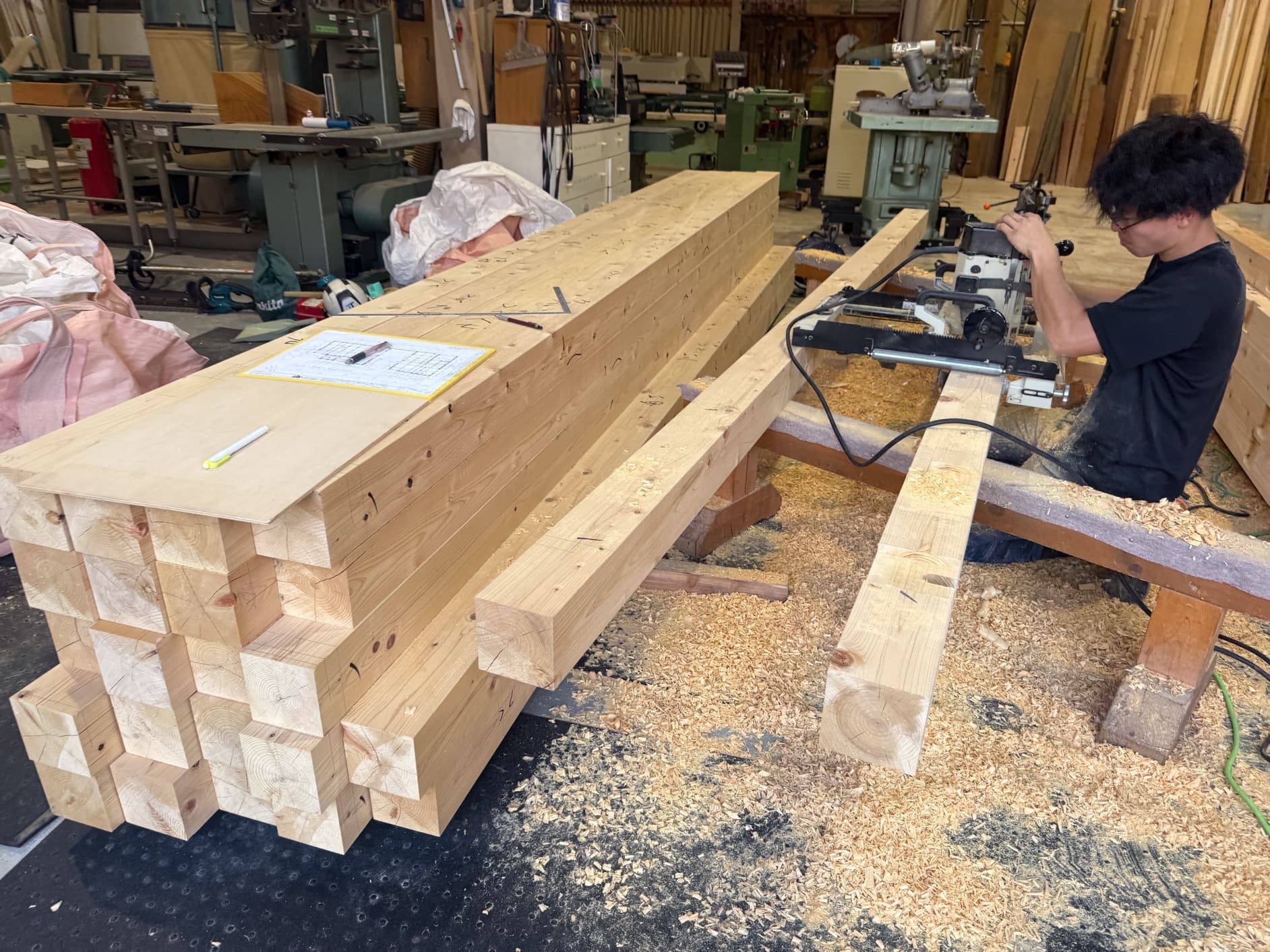

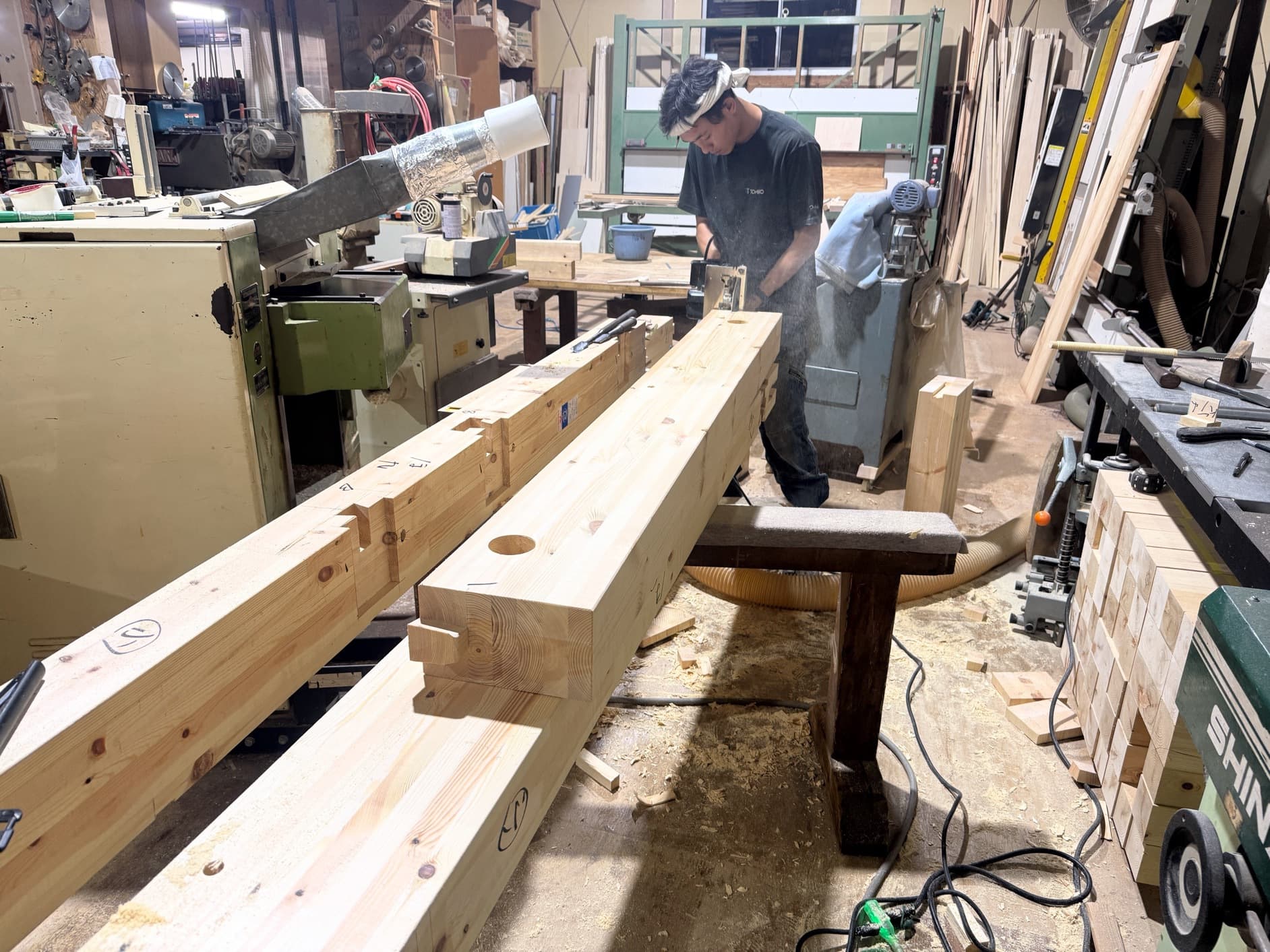

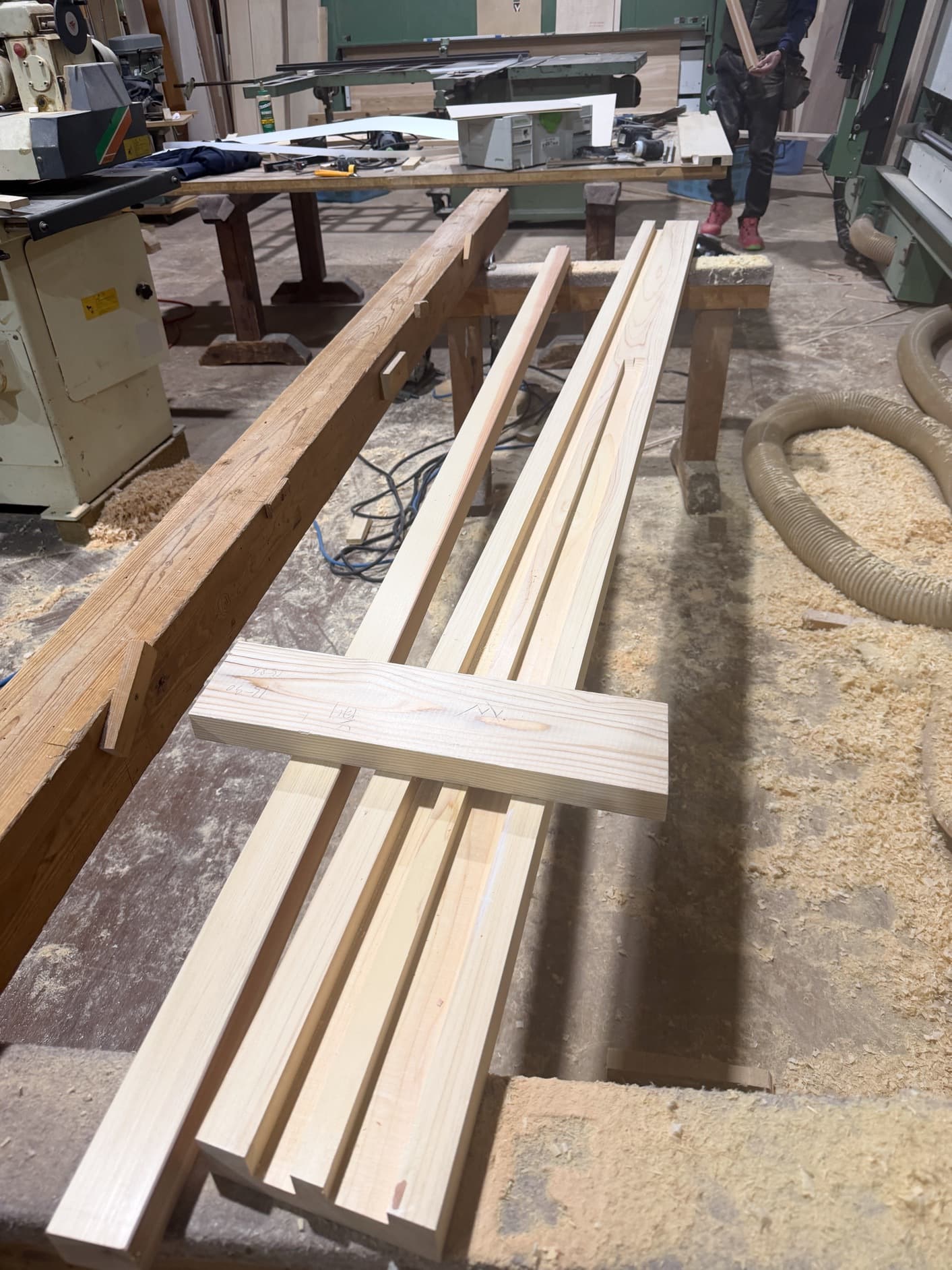

キザミ

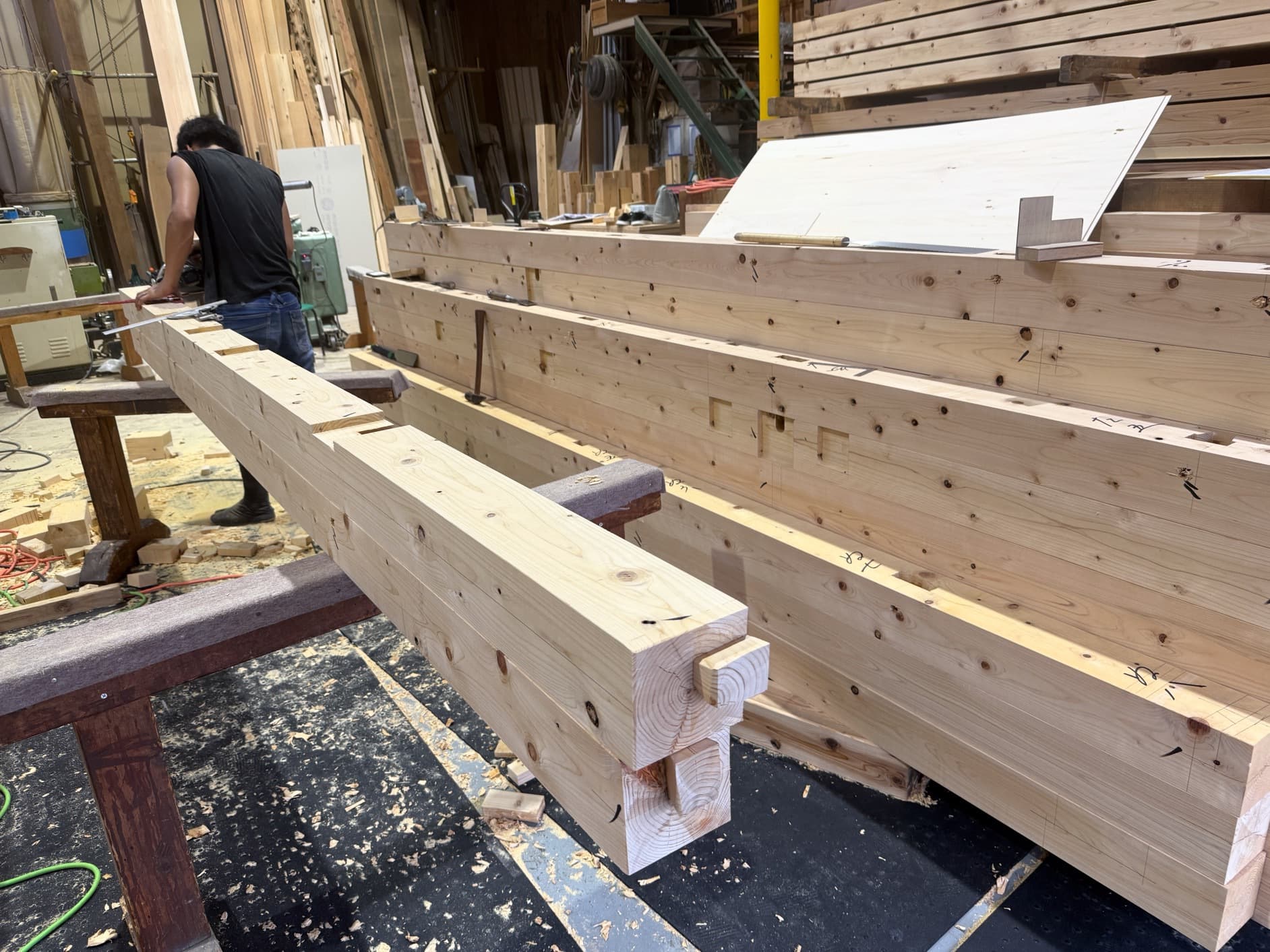

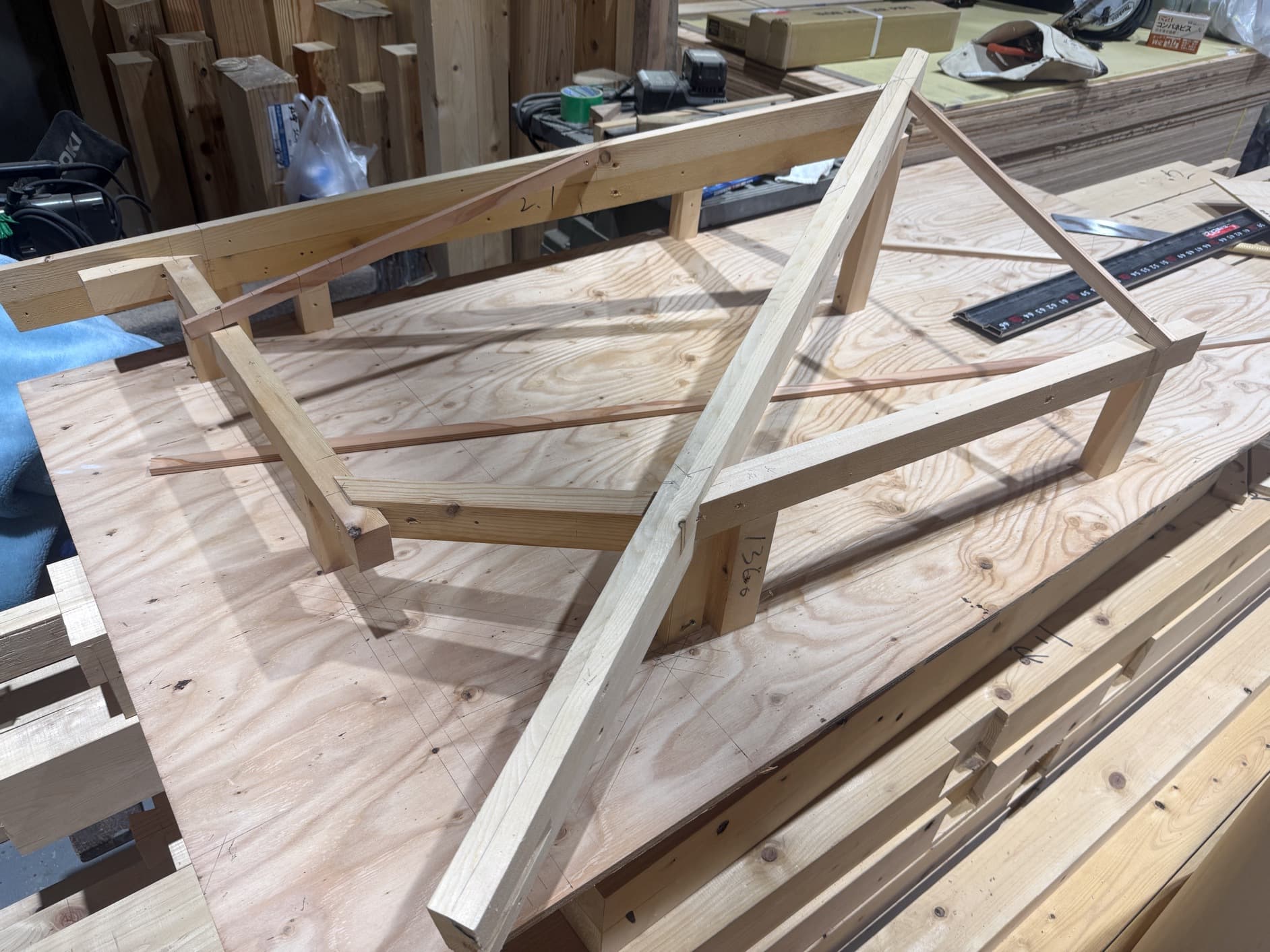

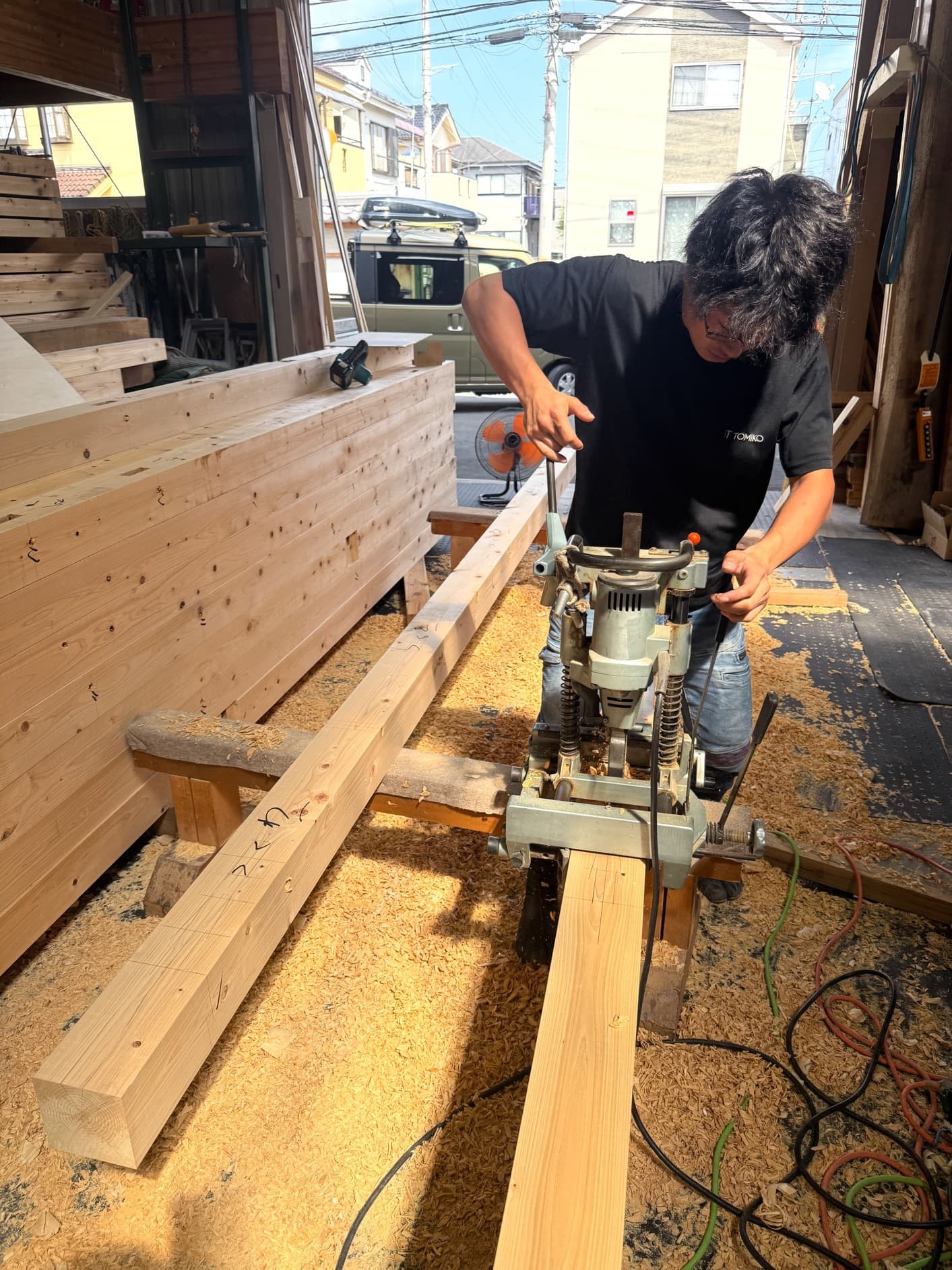

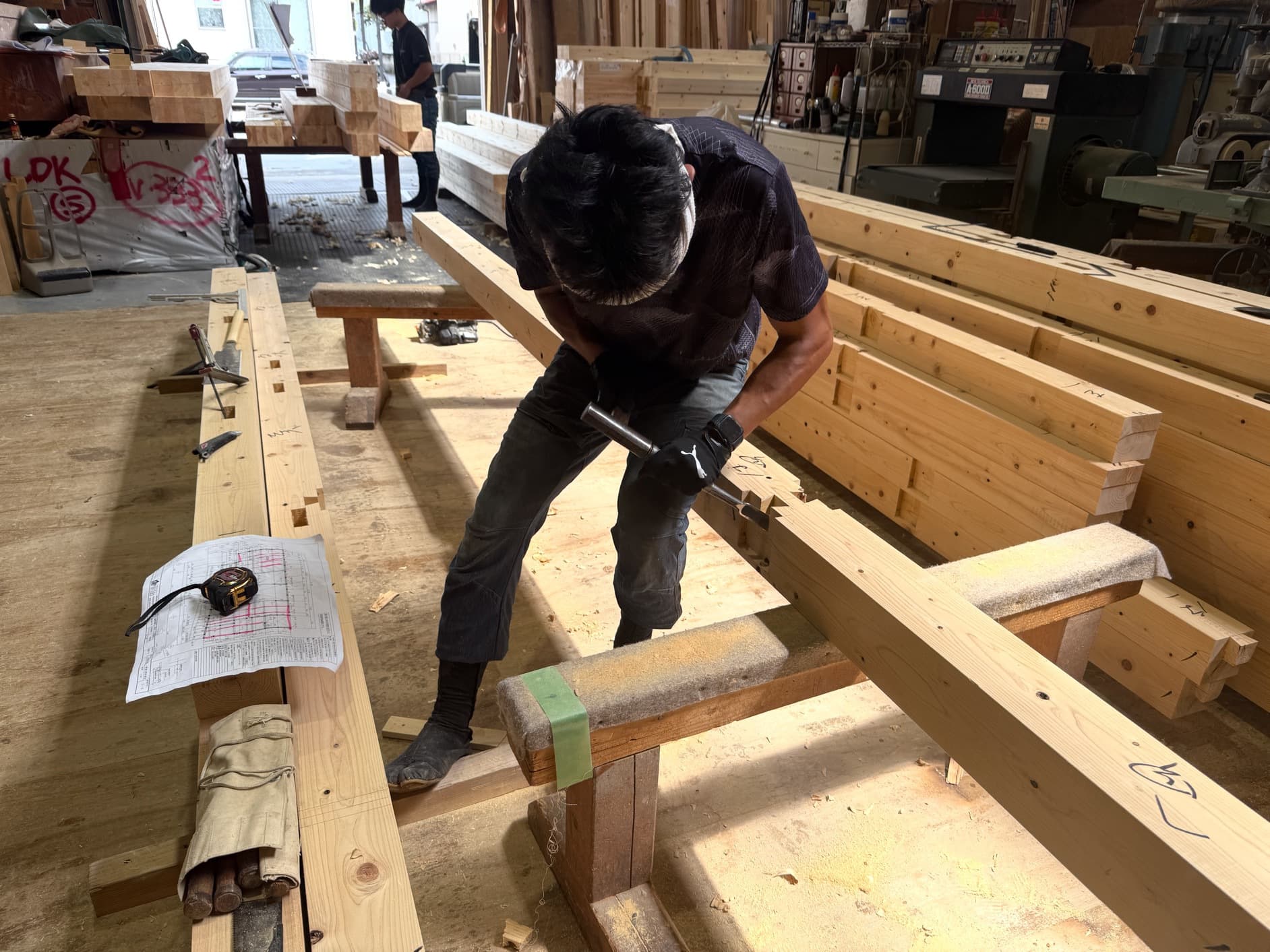

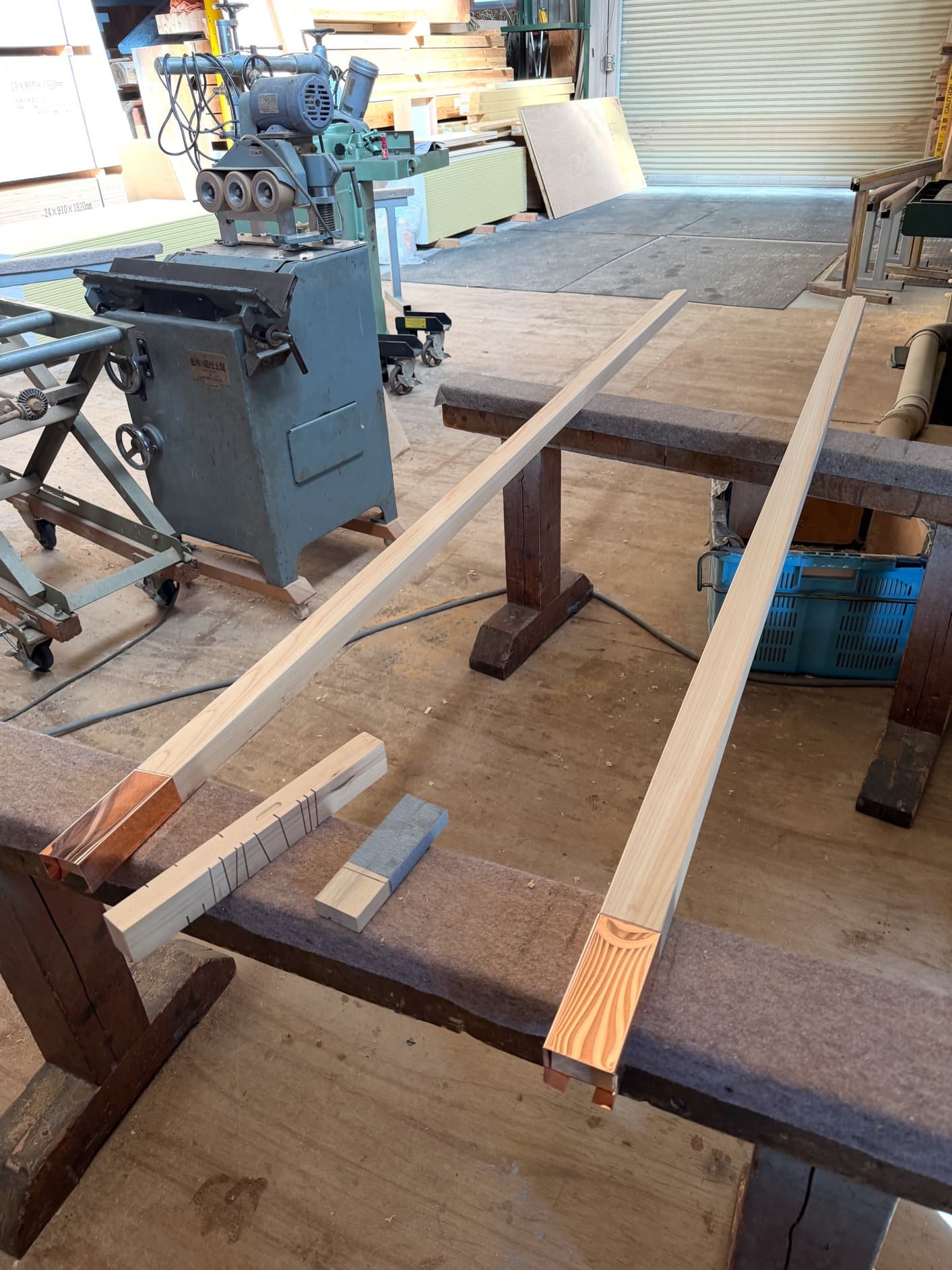

キザミ

キザミ

金輪継ぎ

金輪継ぎ

遣り方

遣り方

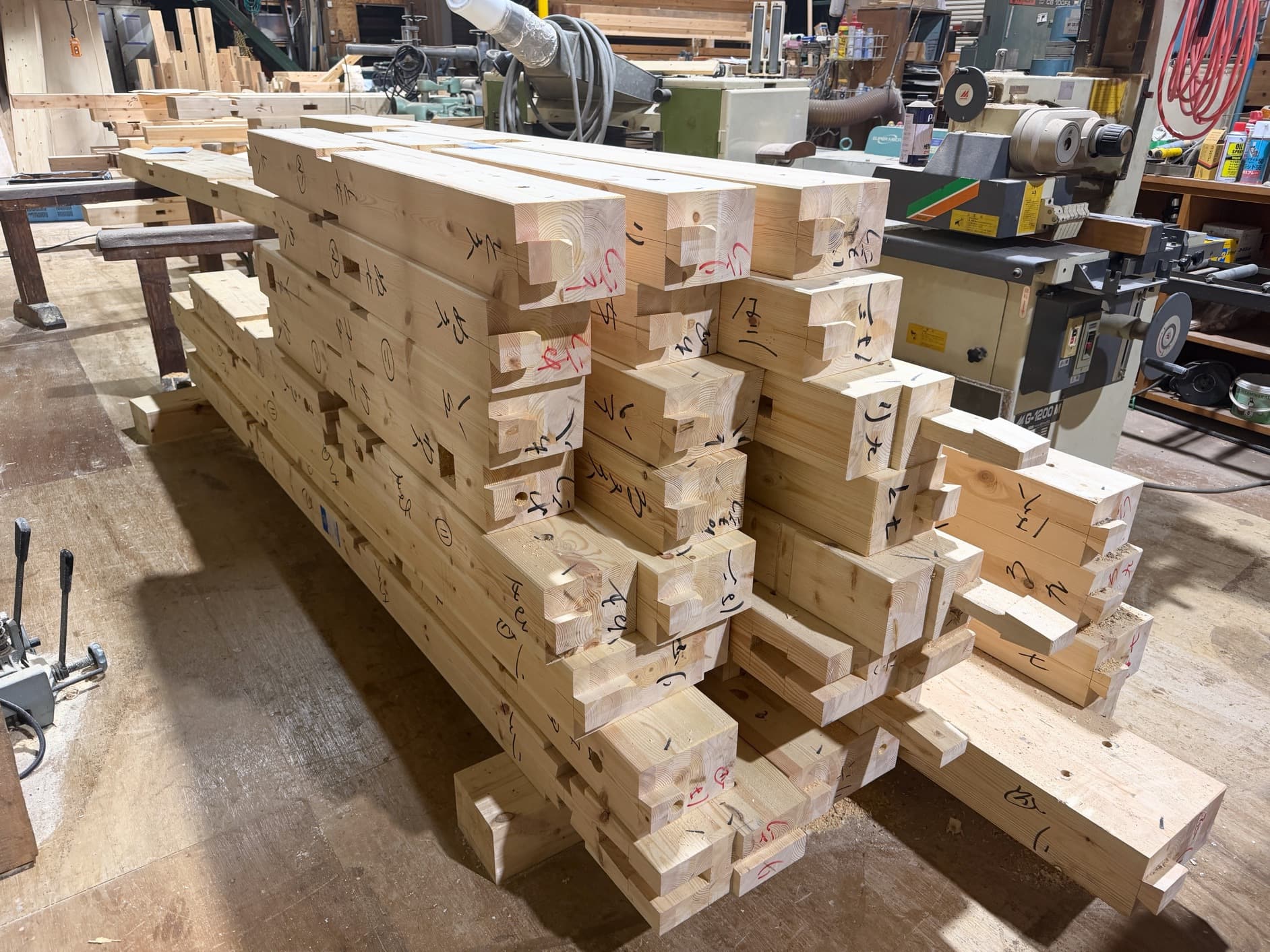

キザミ

キザミ

キザミ

キザミ

キザミ

キザミ

キザミ

キザミ

キザミ

キザミ

キザミ

キザミ

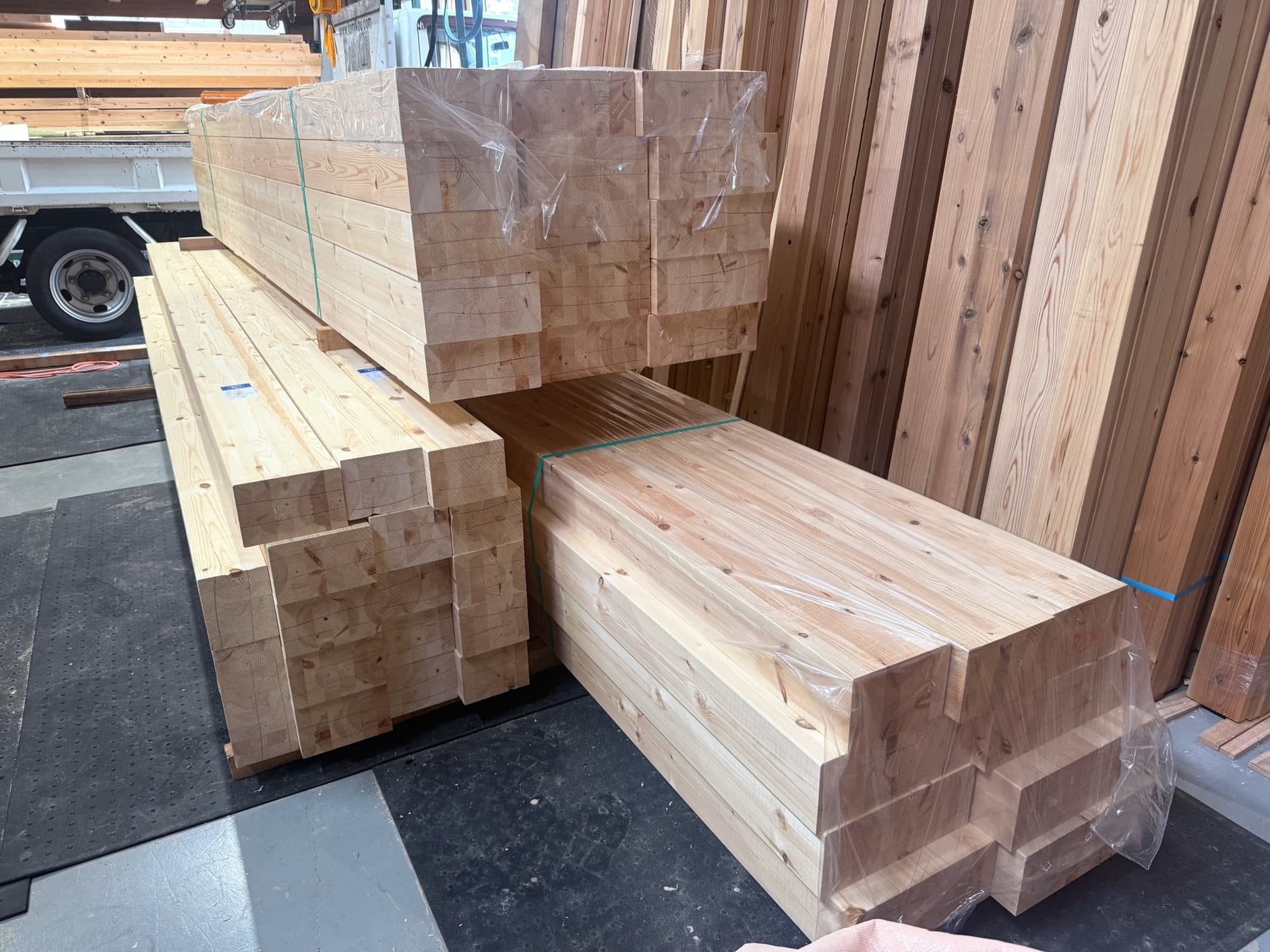

材料入荷

仮設電気ポール設置

仮囲い

地鎮祭

縮尺模型

原寸模型

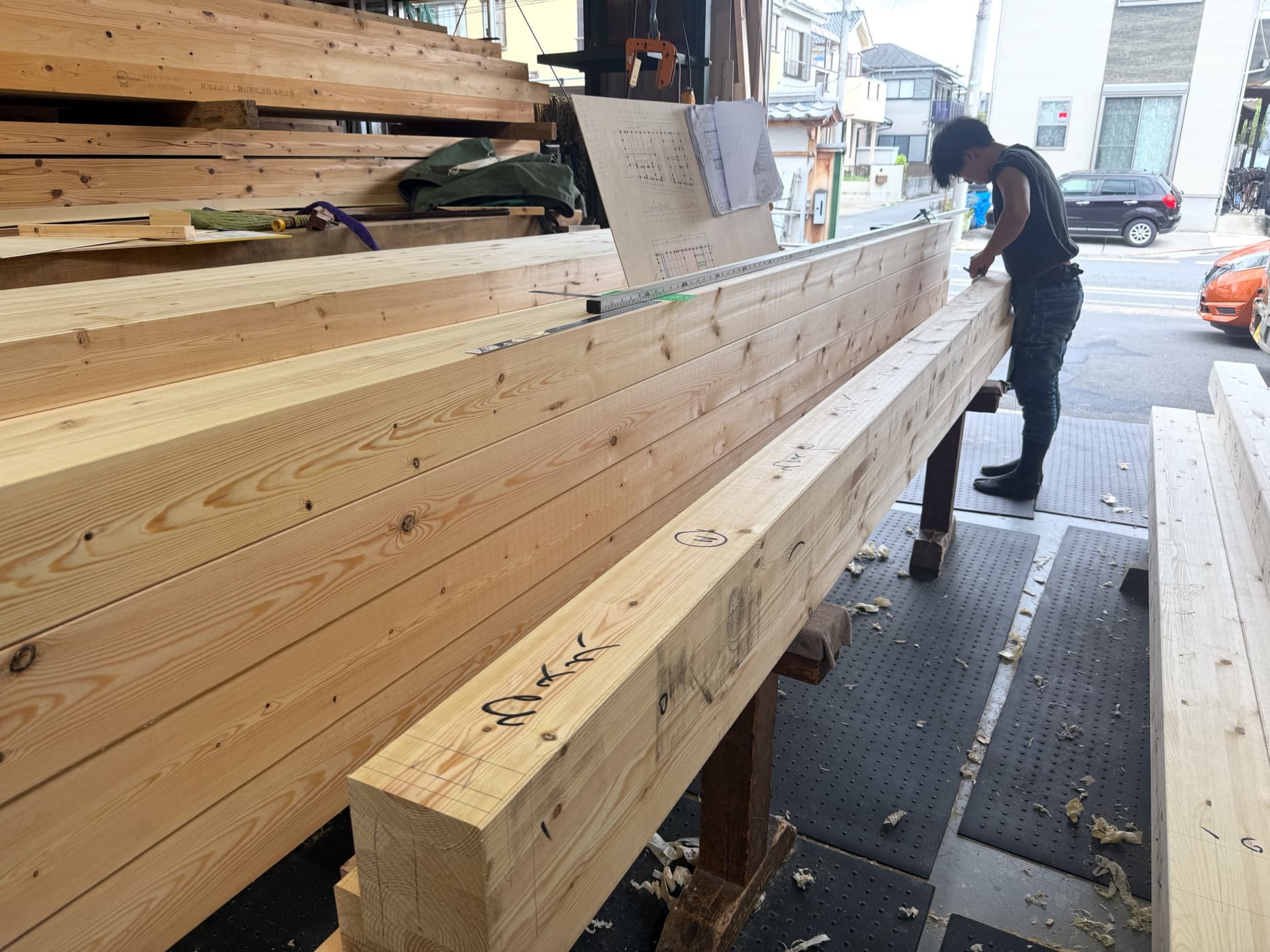

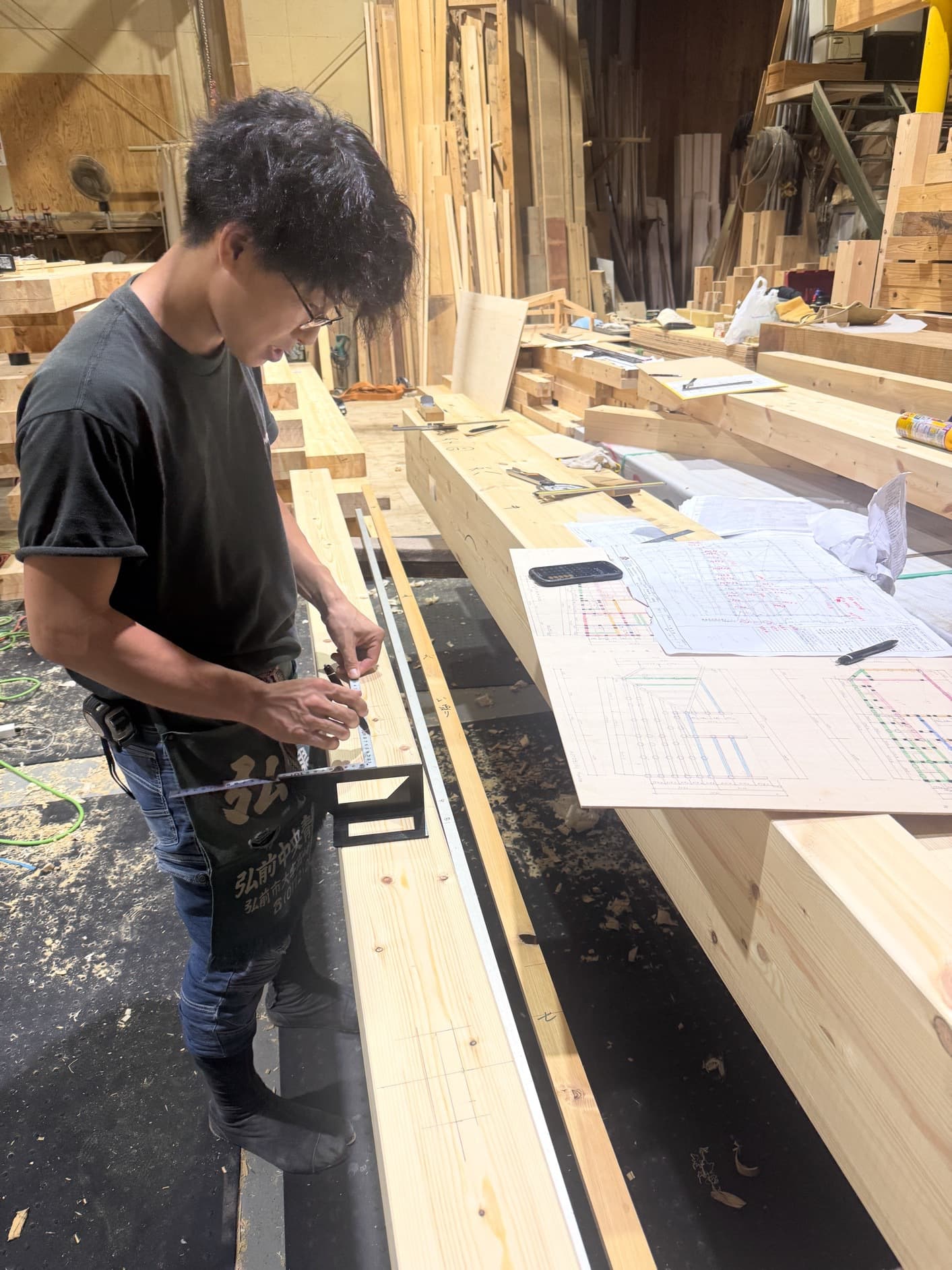

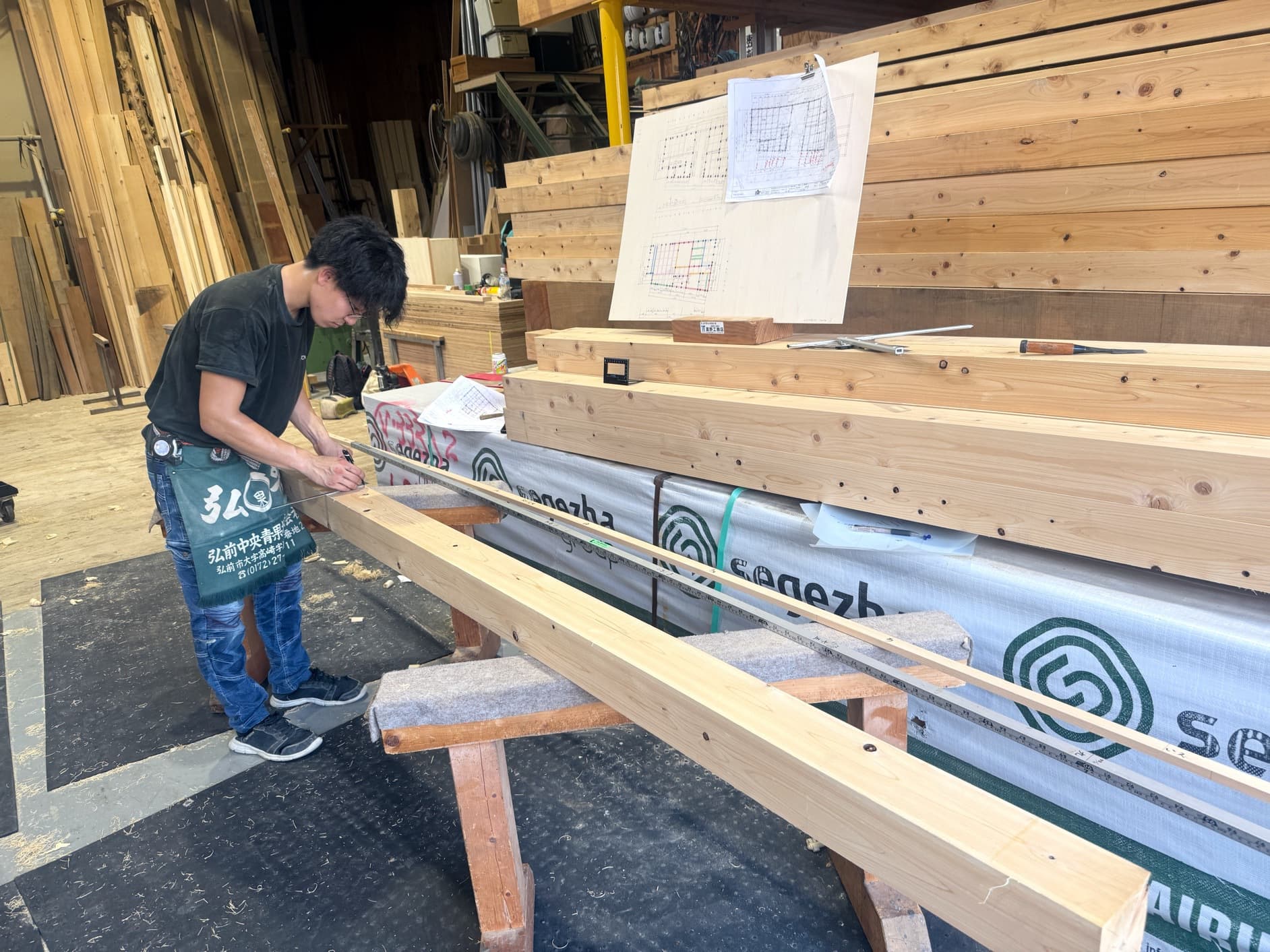

墨付け

墨付け

キザミ

キザミ

墨付け

墨付け

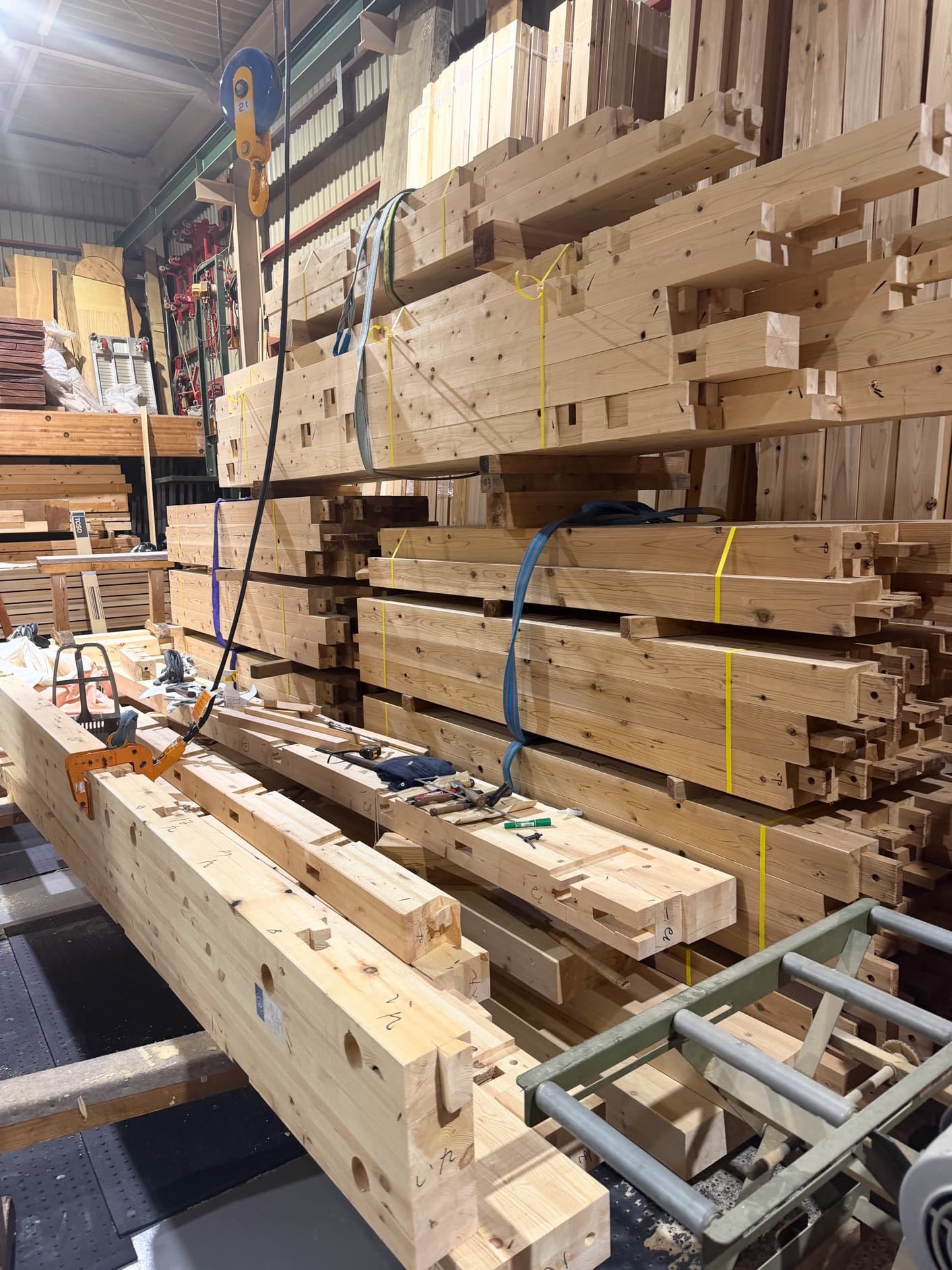

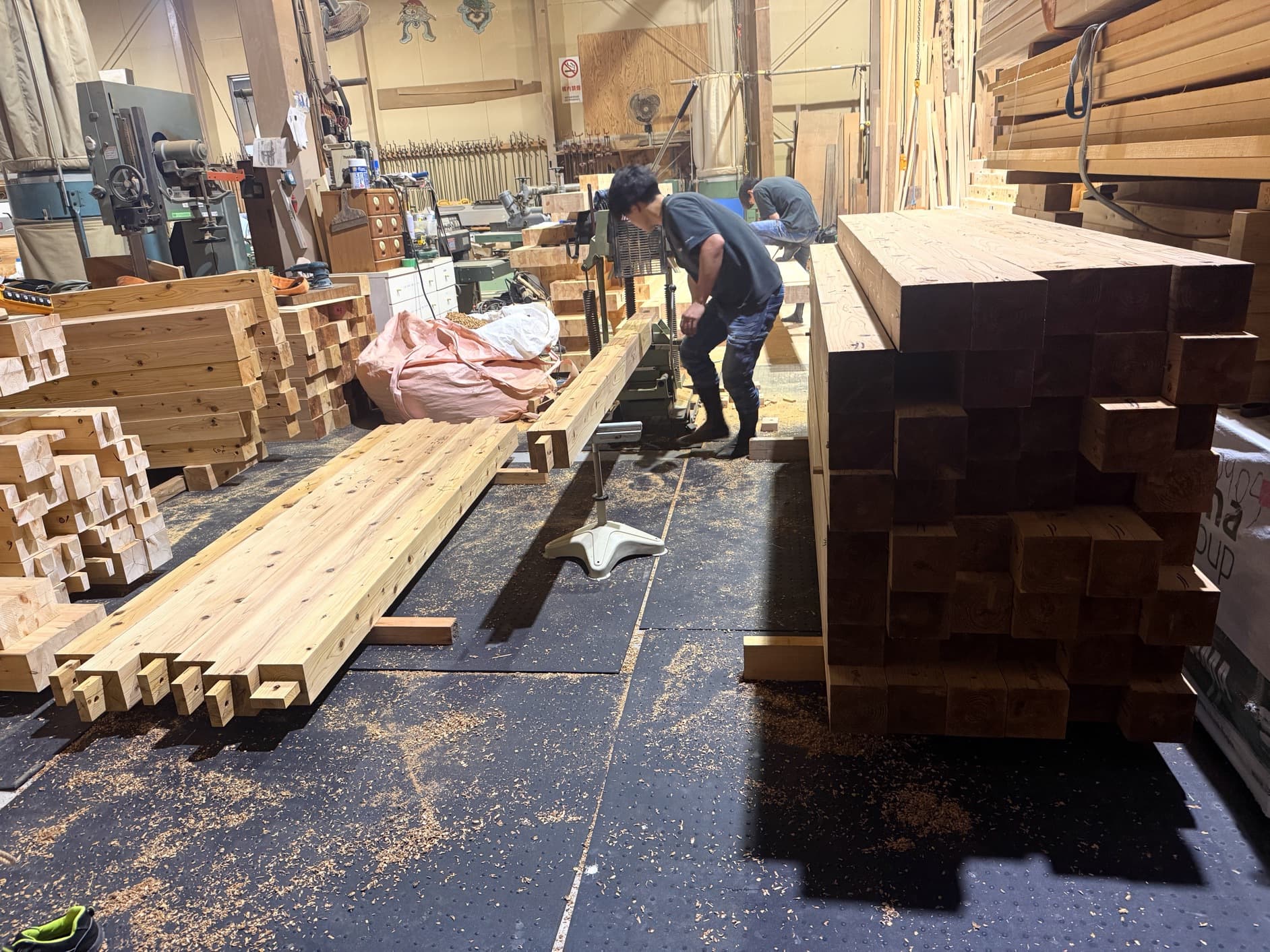

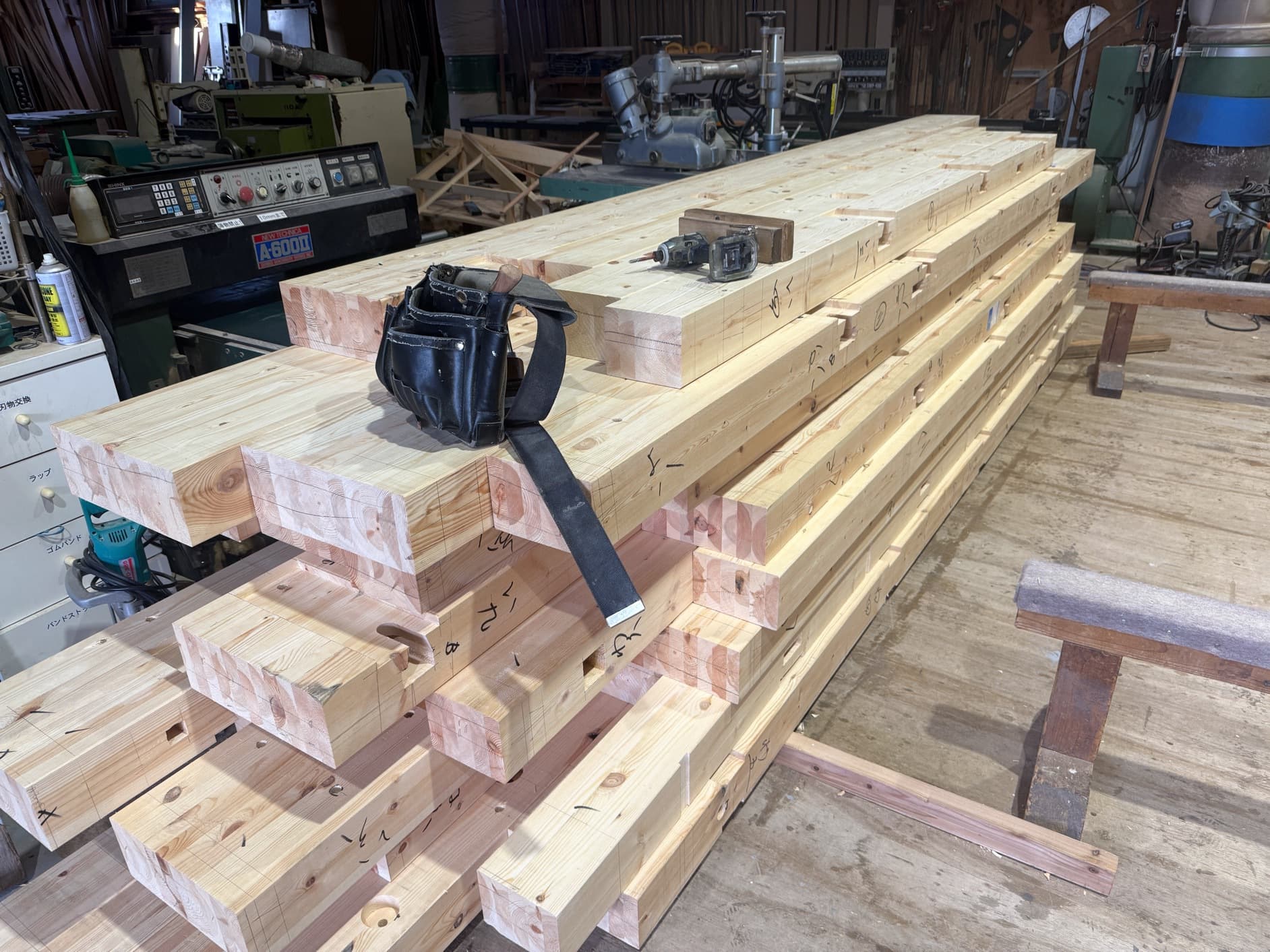

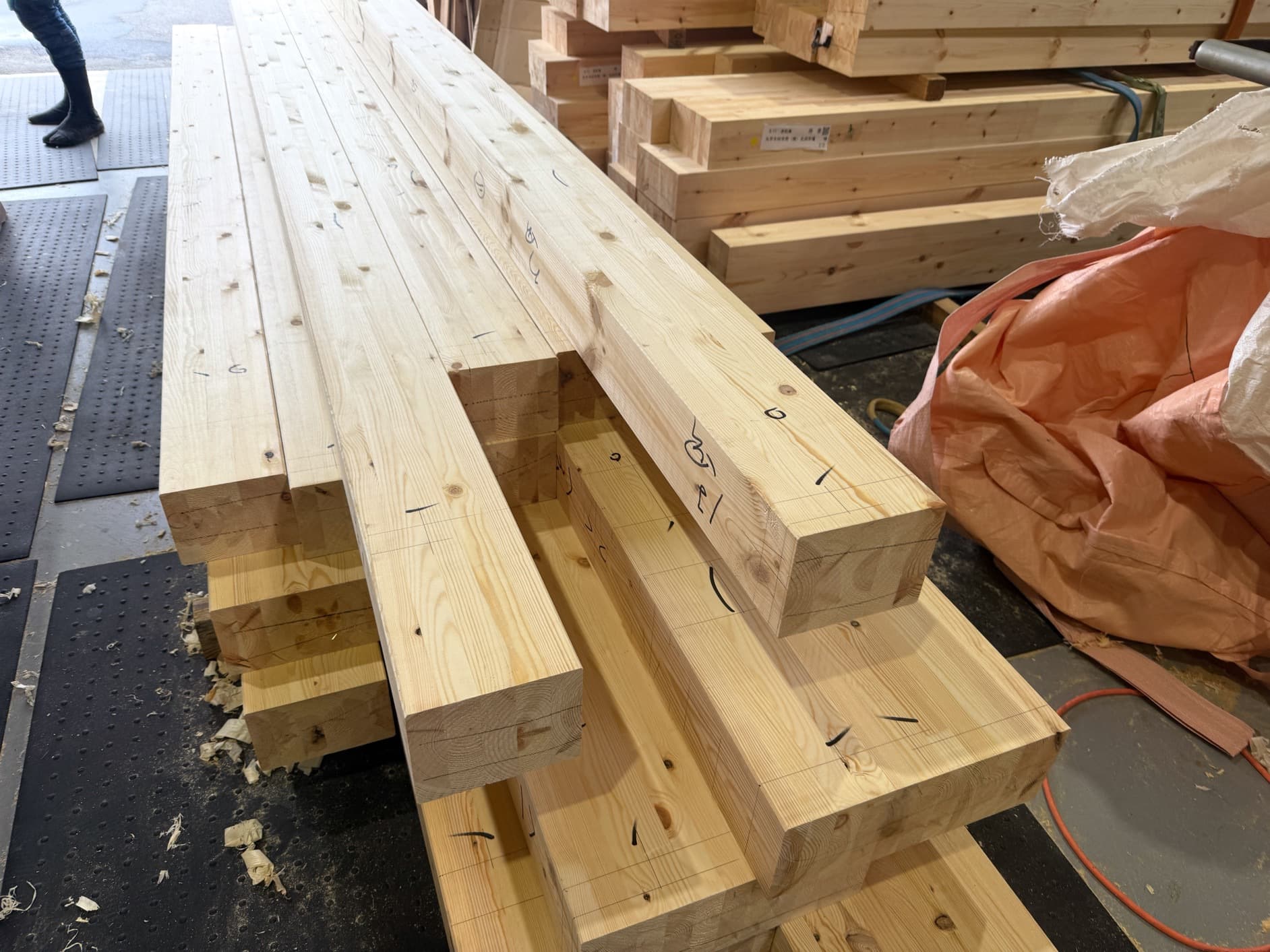

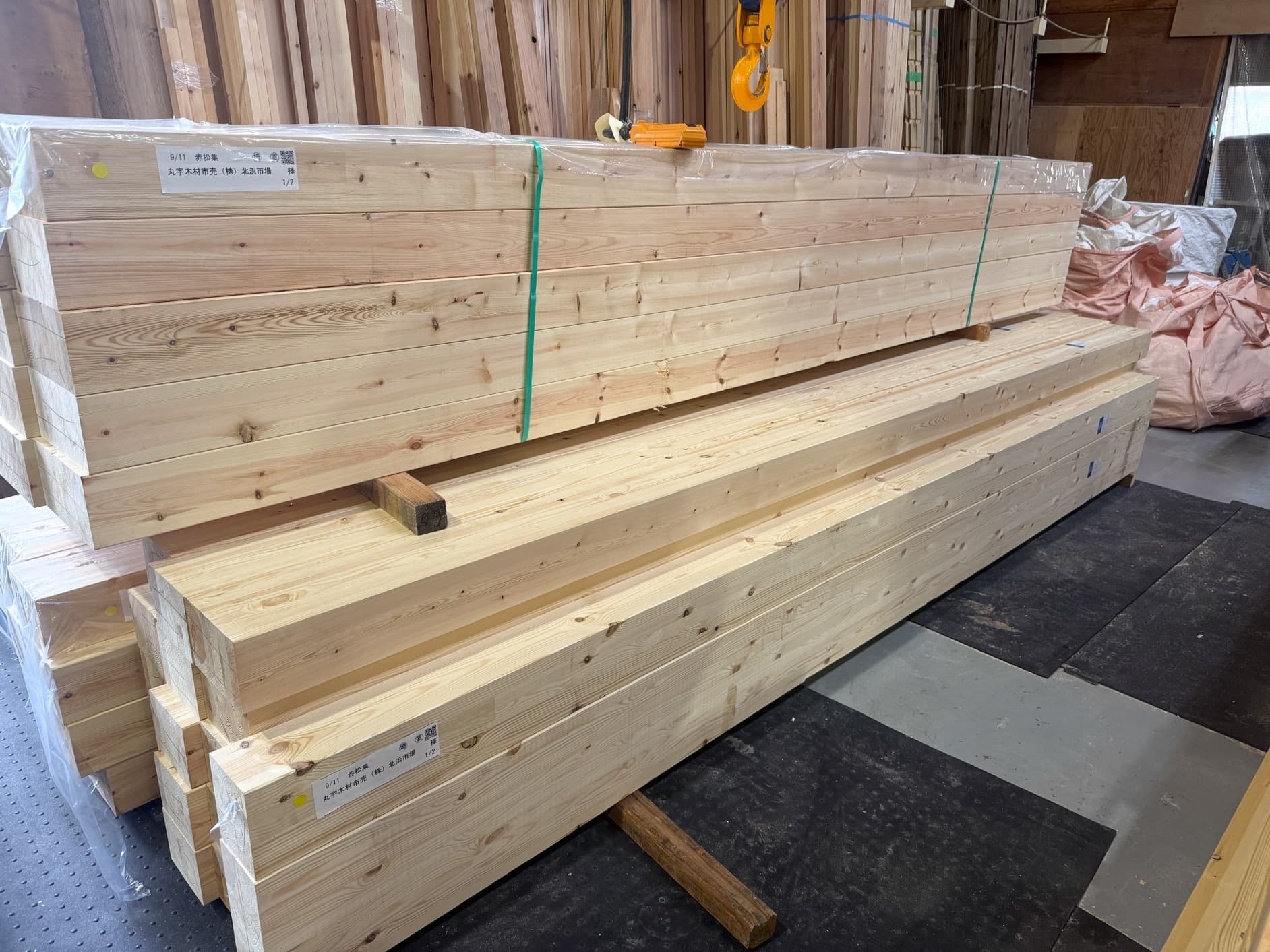

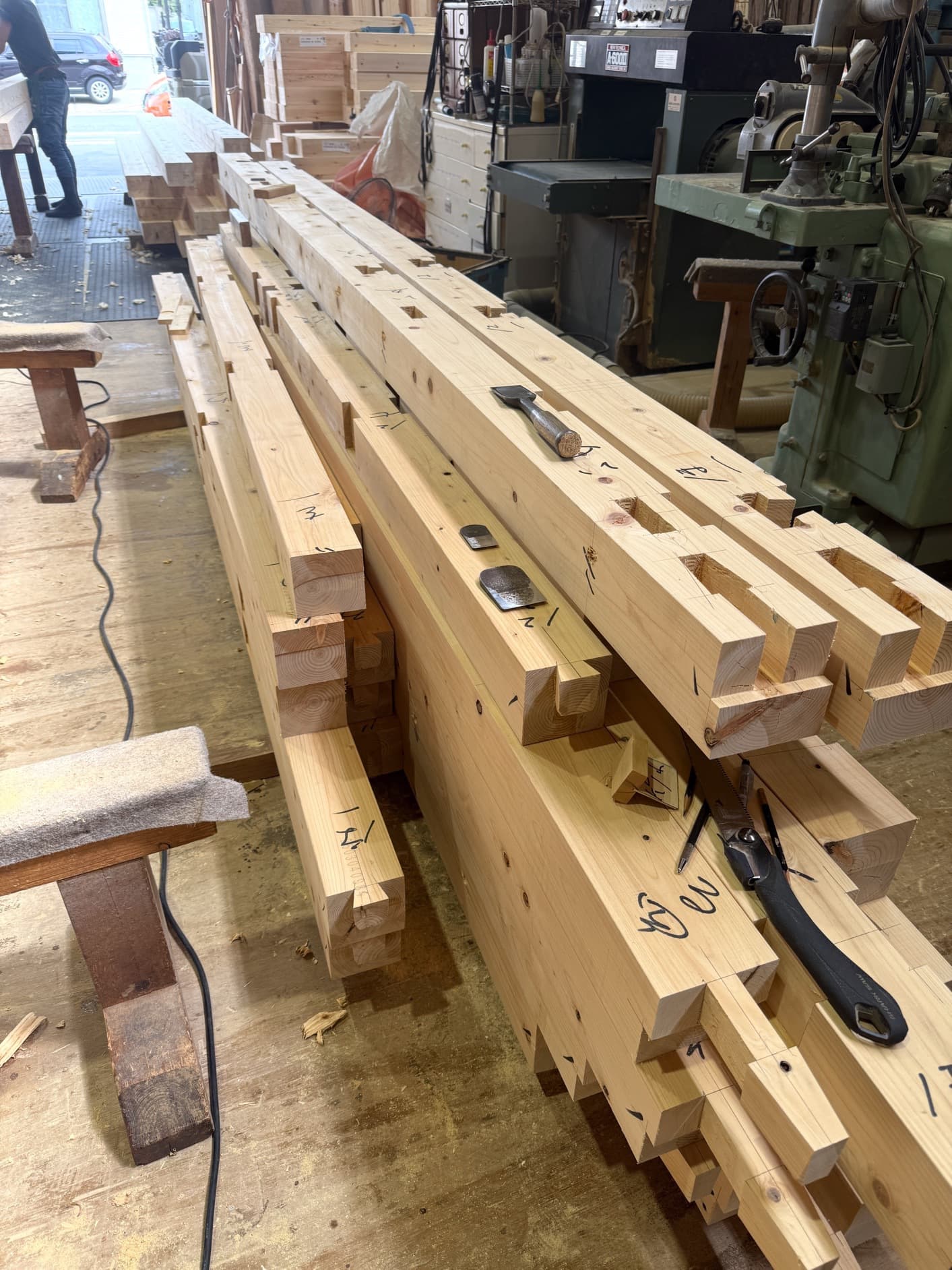

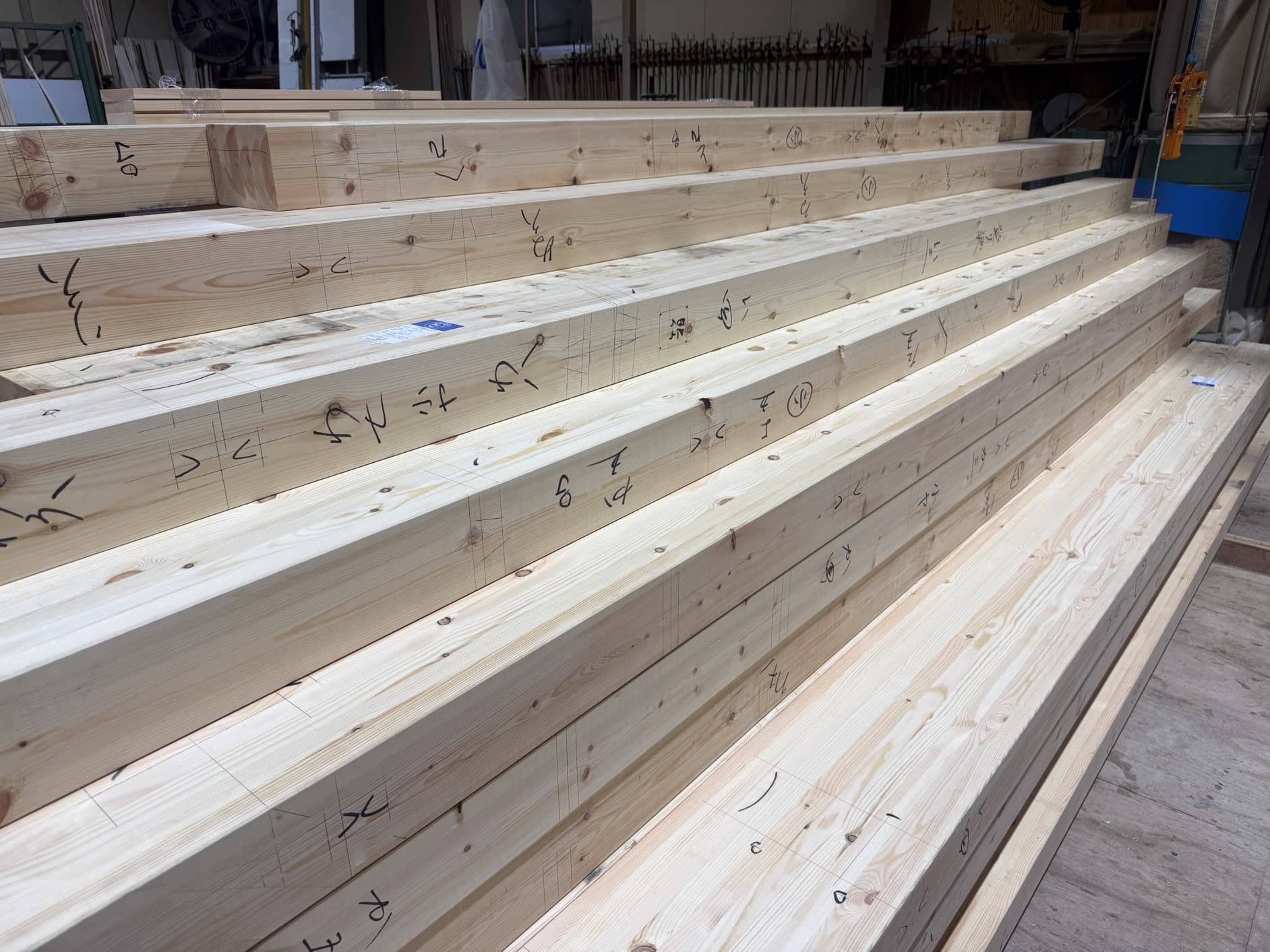

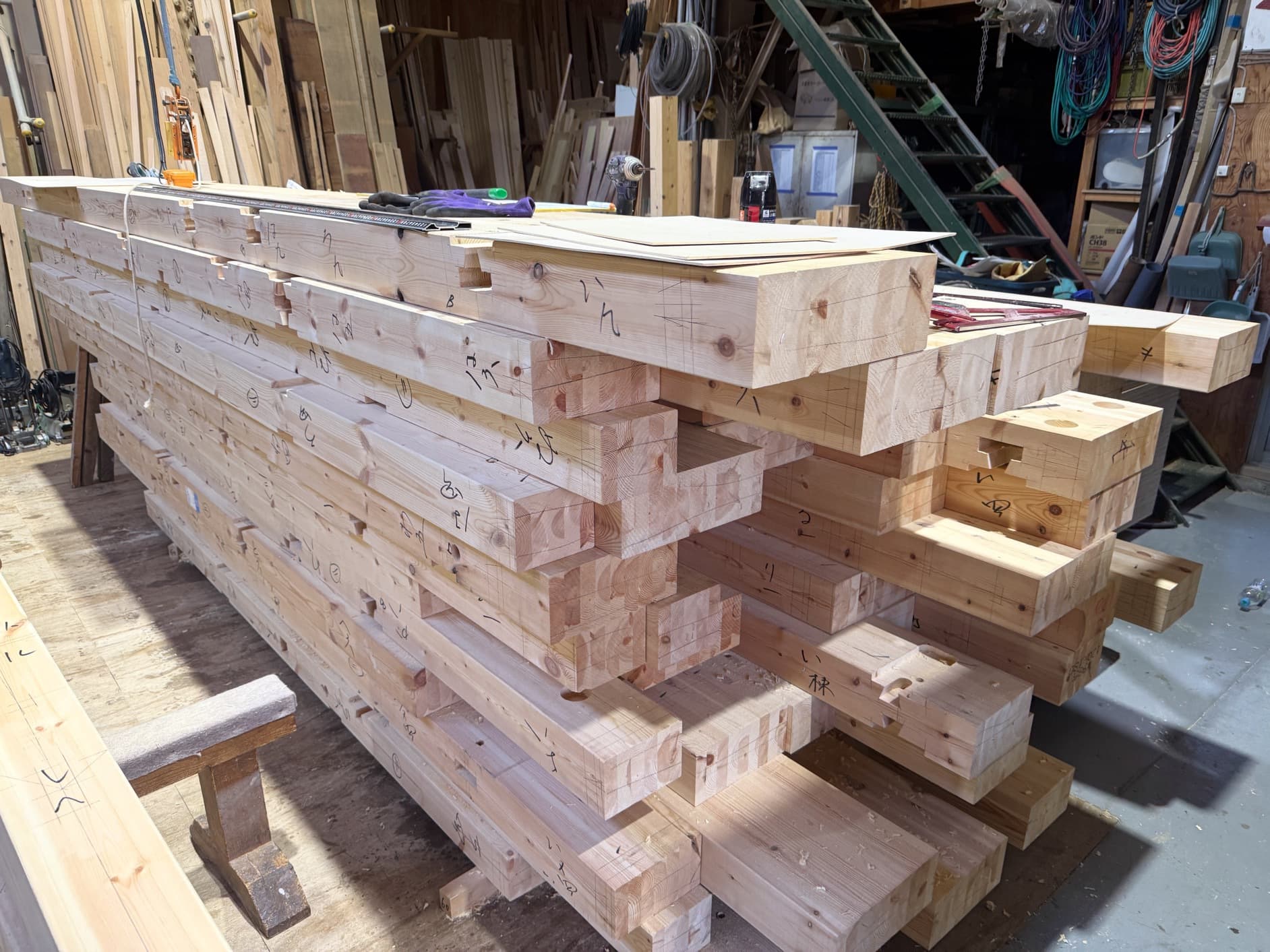

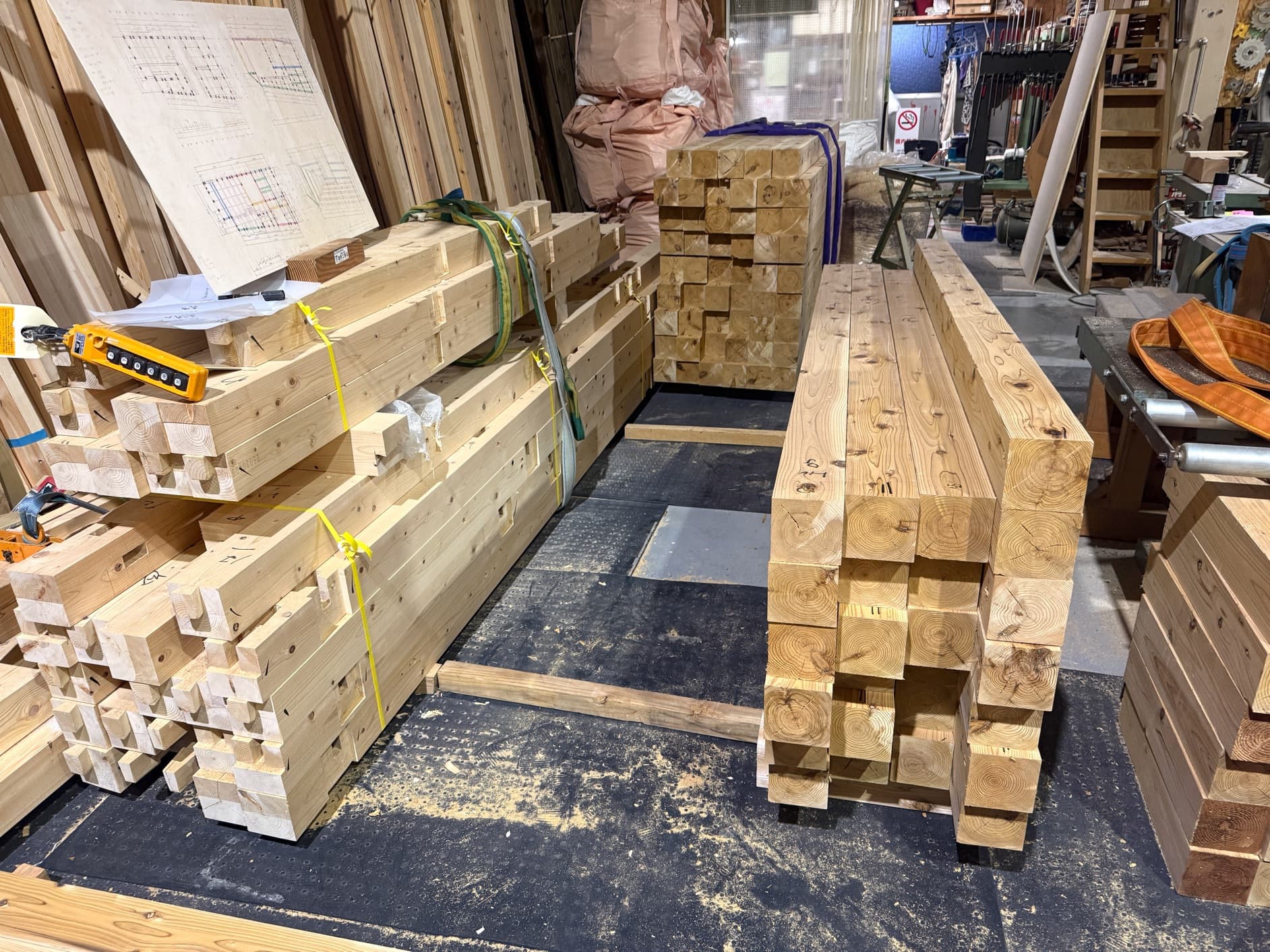

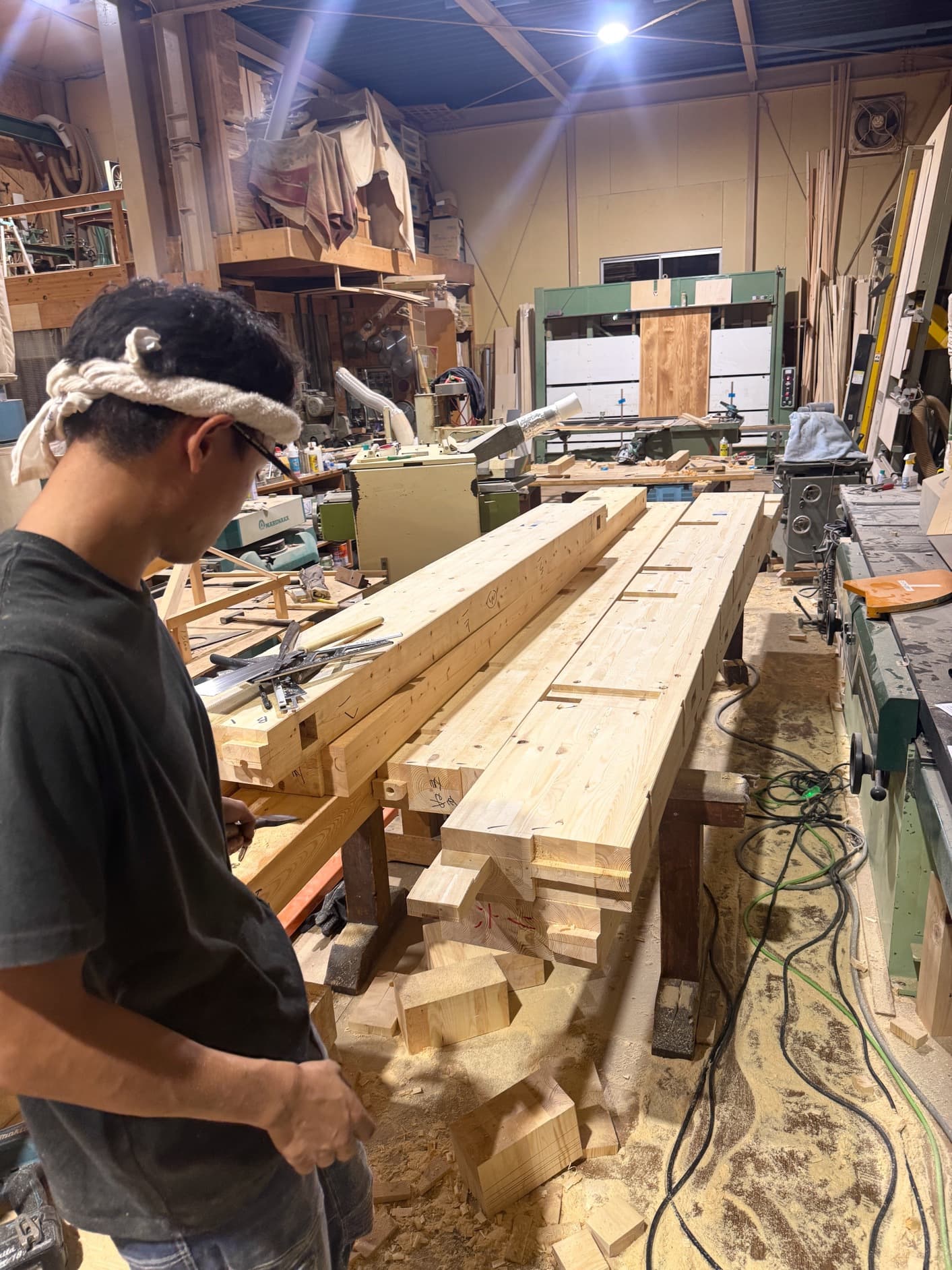

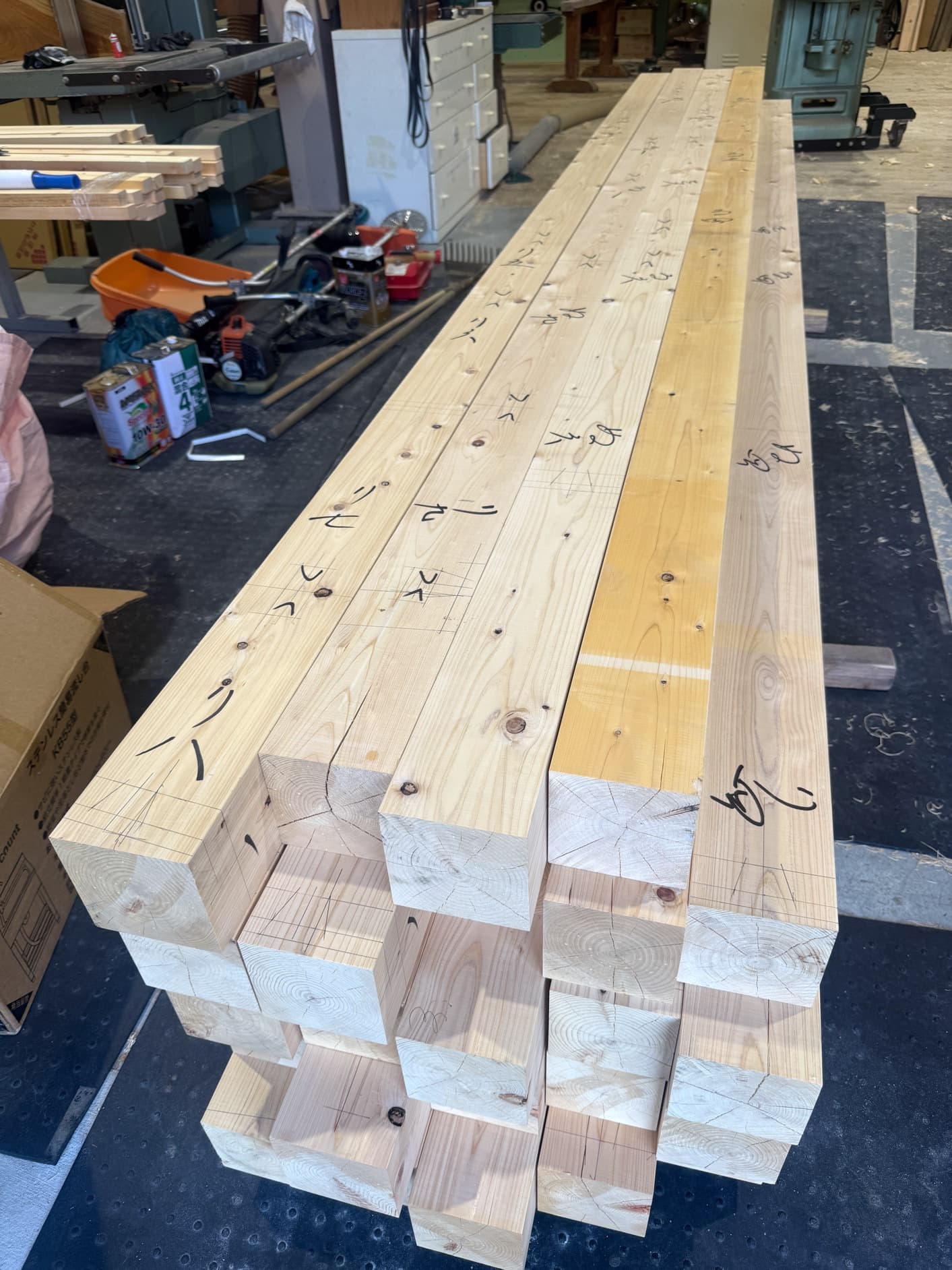

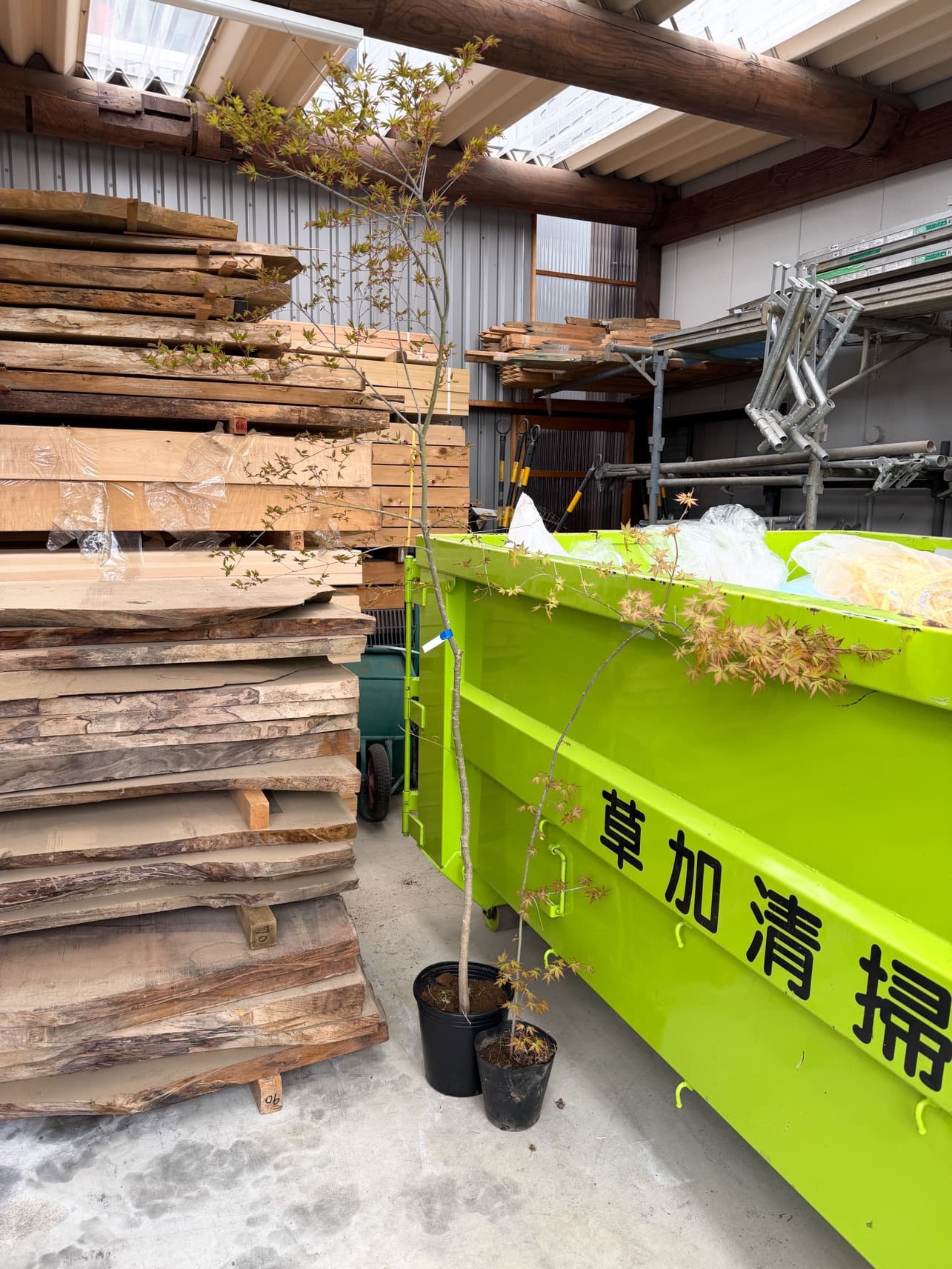

構造材入荷

構造材入荷

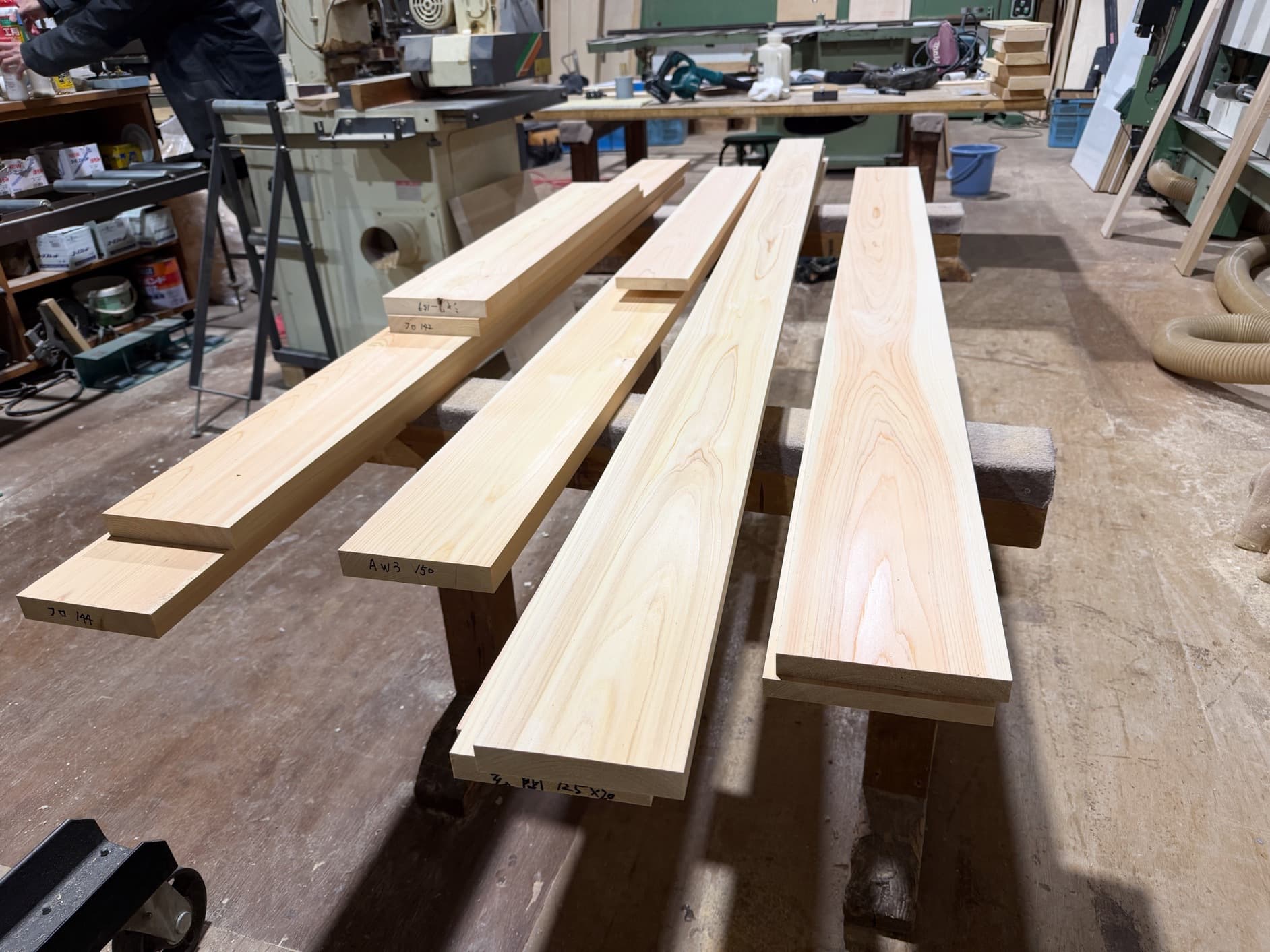

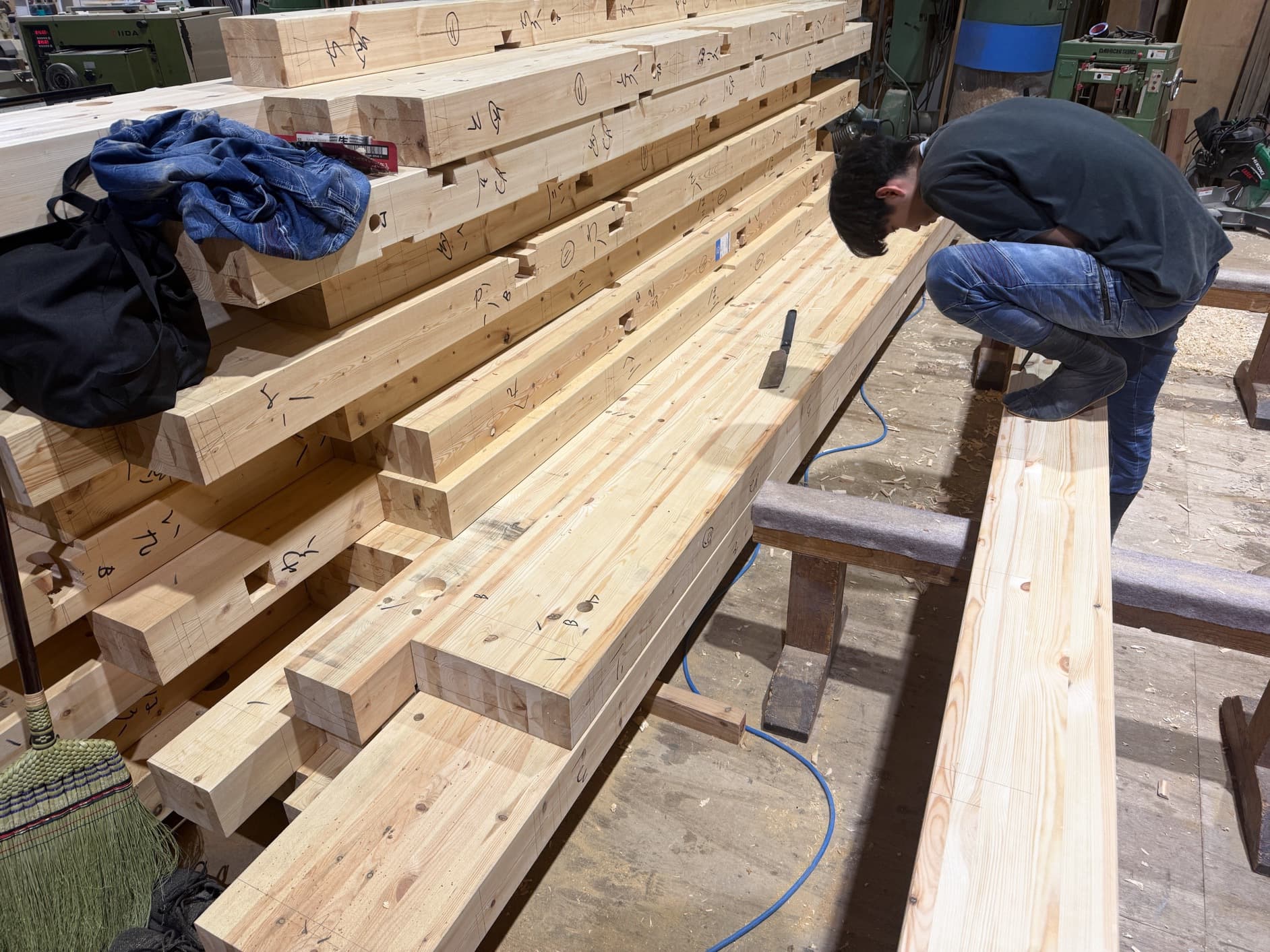

土台桧4寸

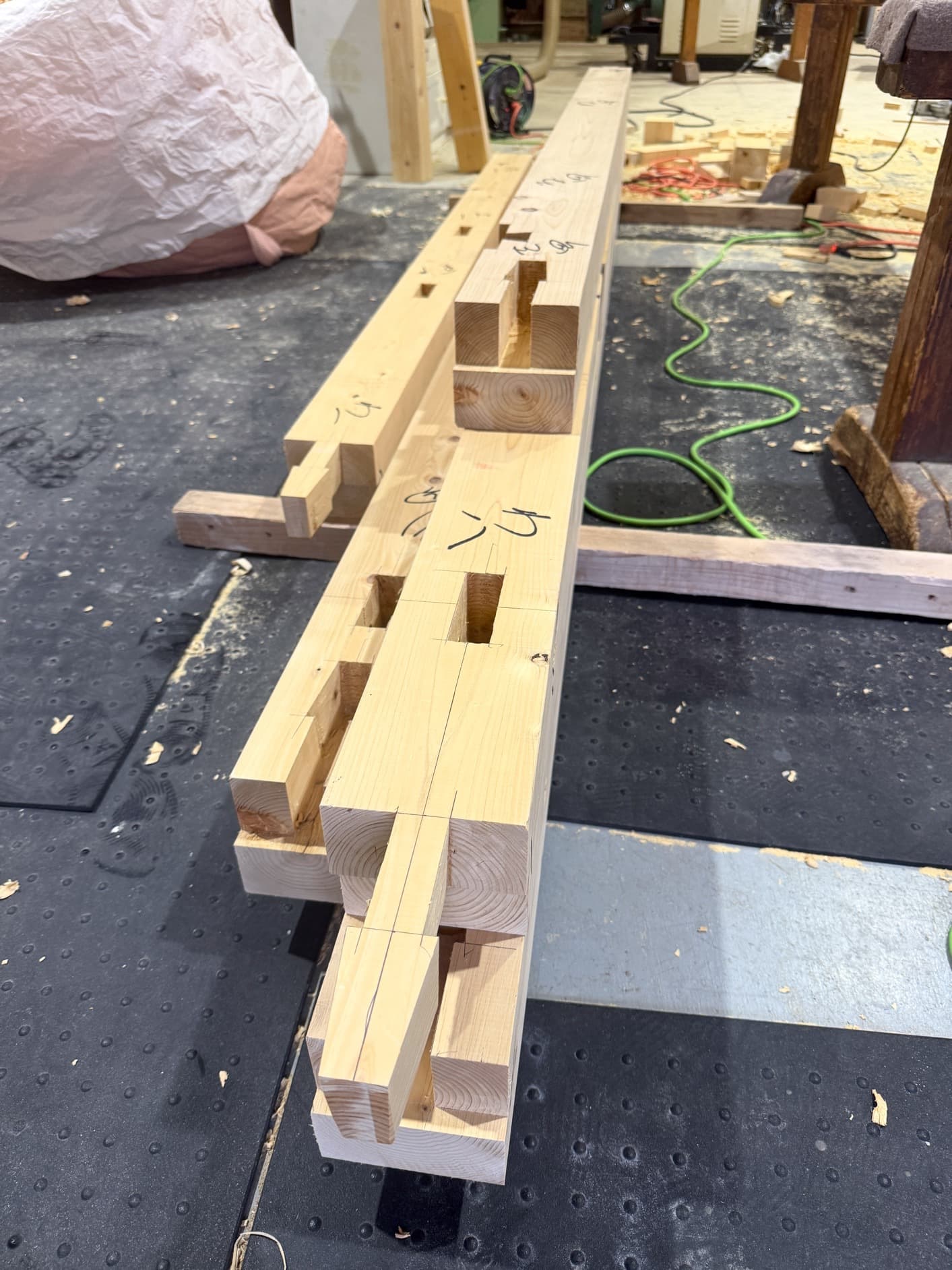

キザミ

キザミ

穴掘り

墨付け

ルーター掛け

墨付け

墨付け

墨付け

清掃

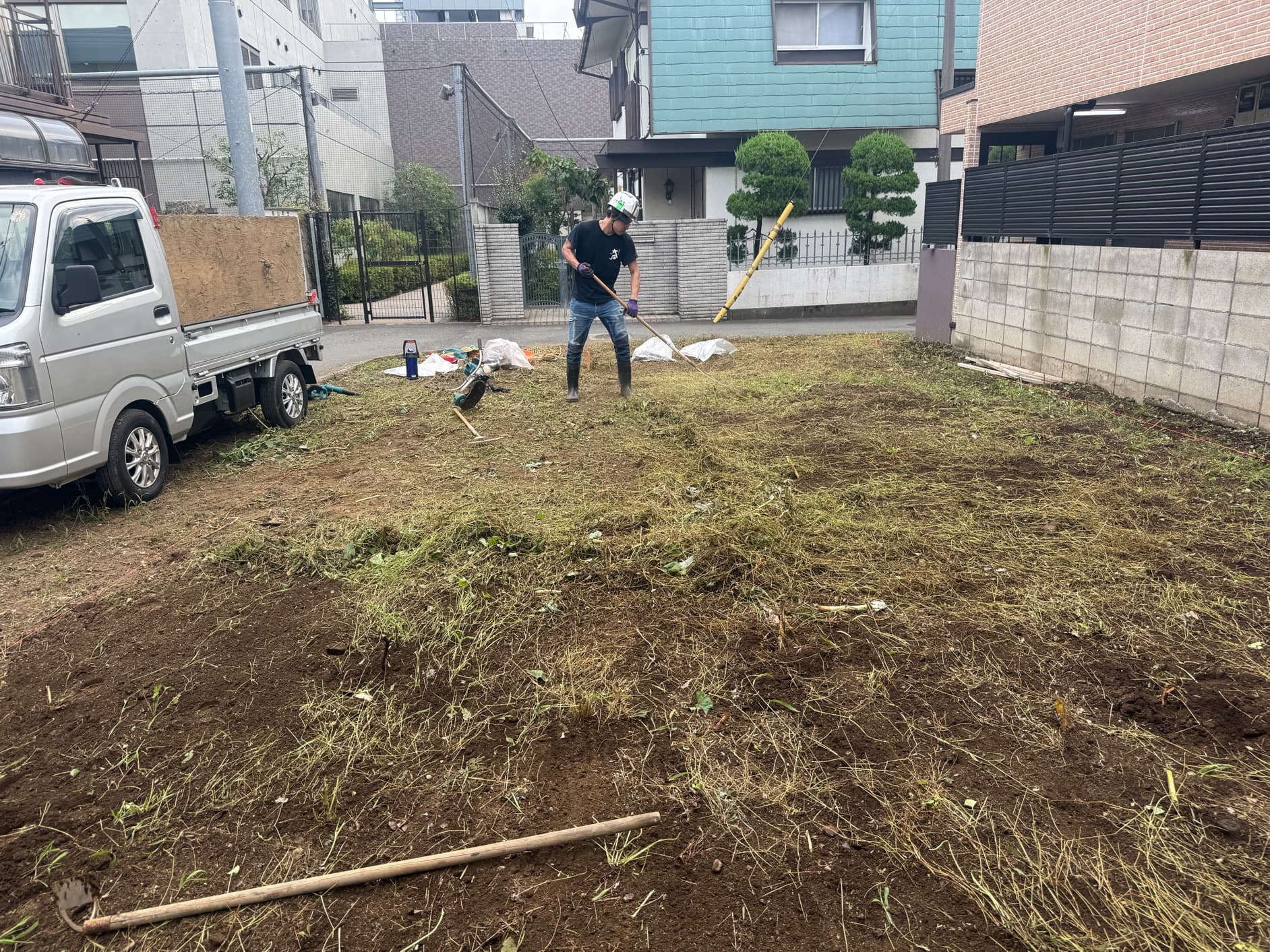

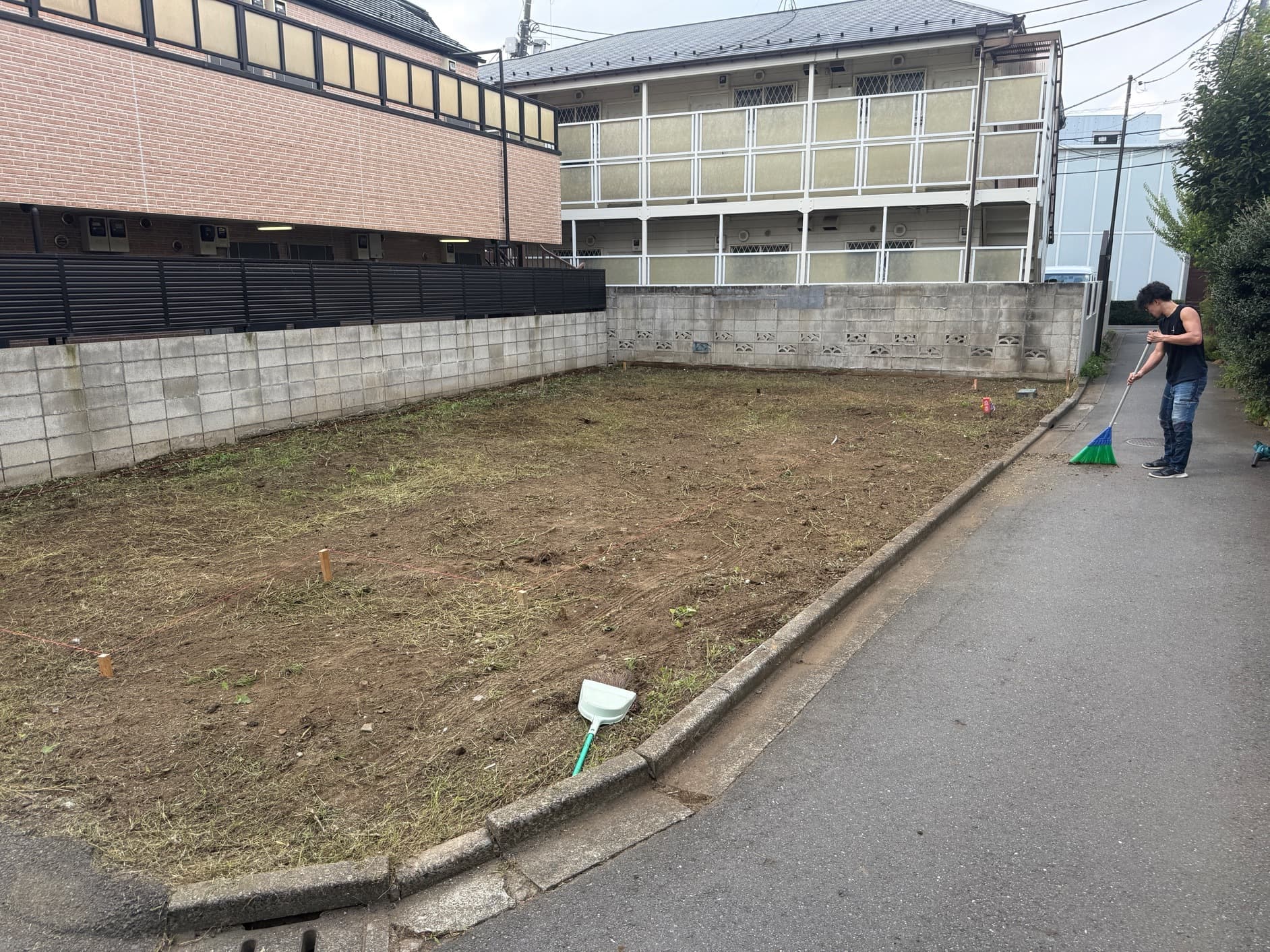

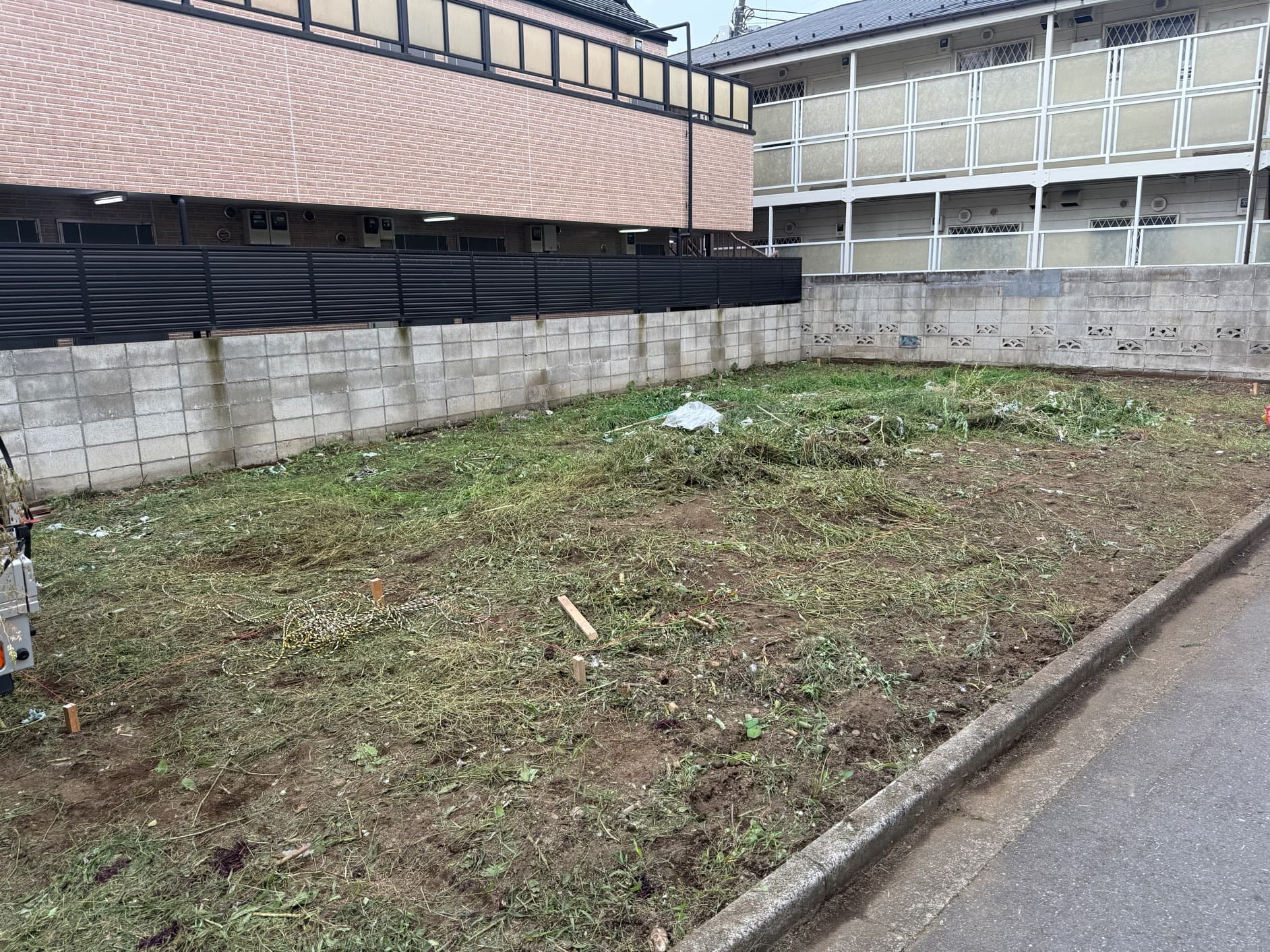

草刈り

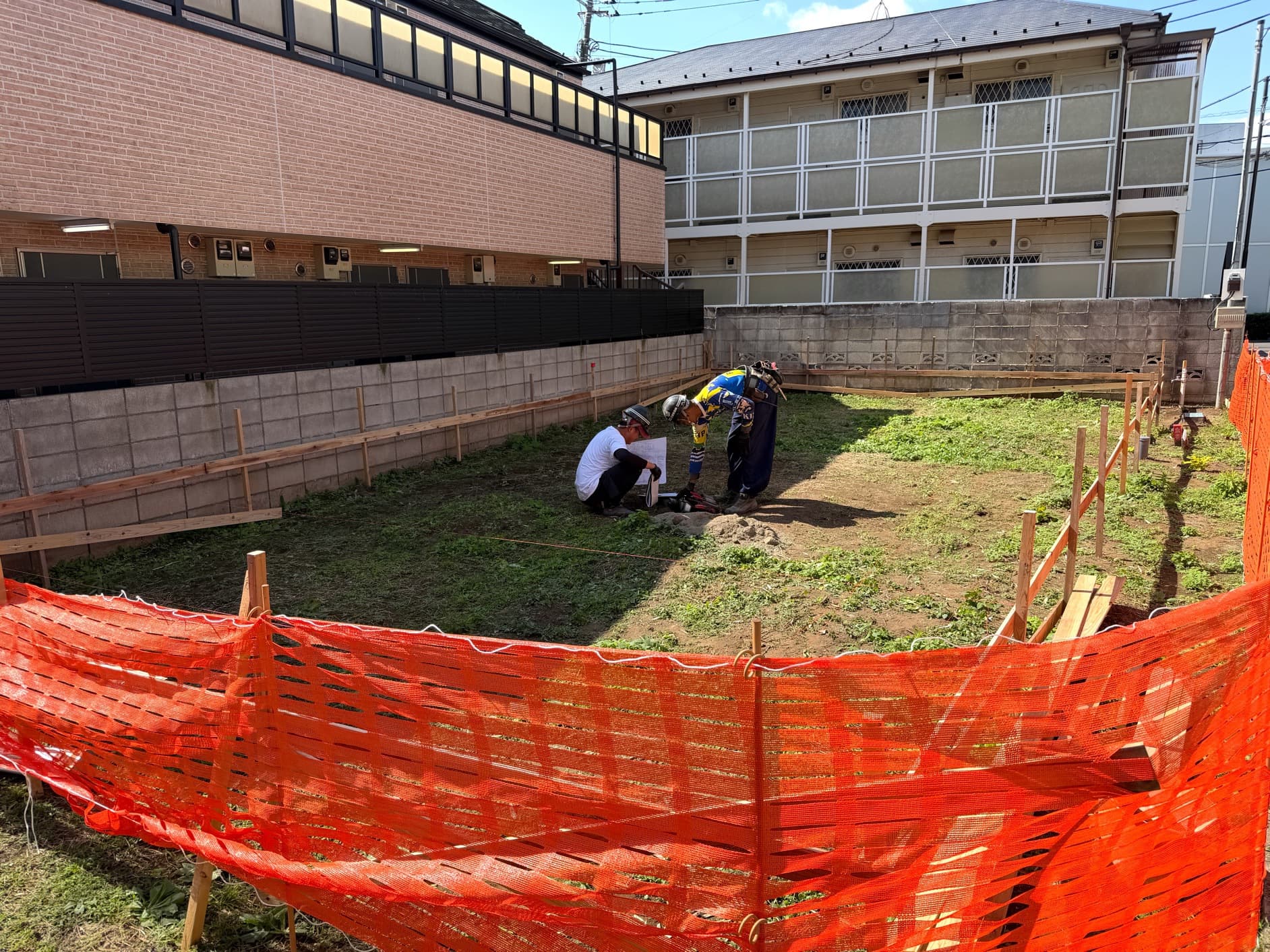

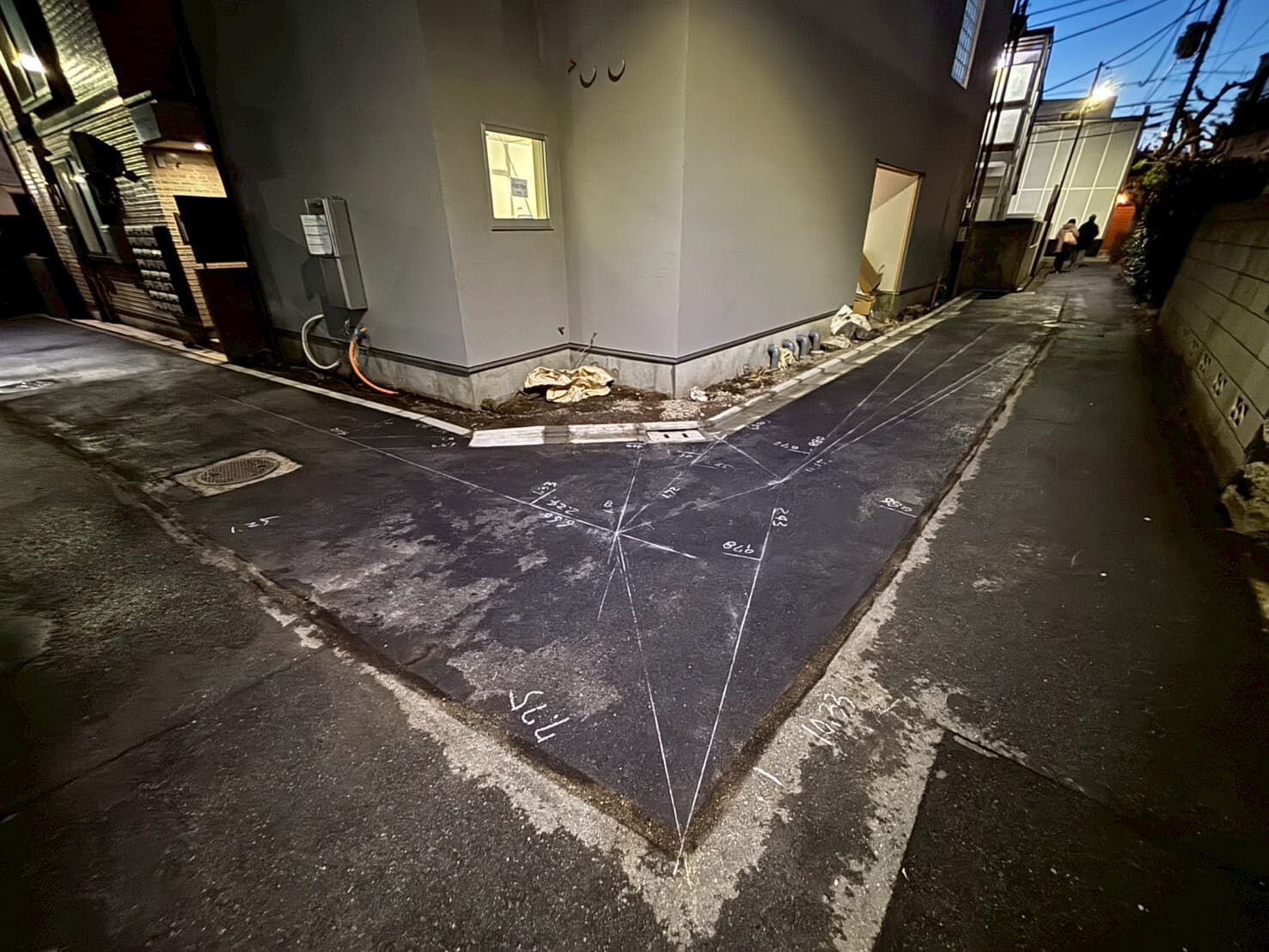

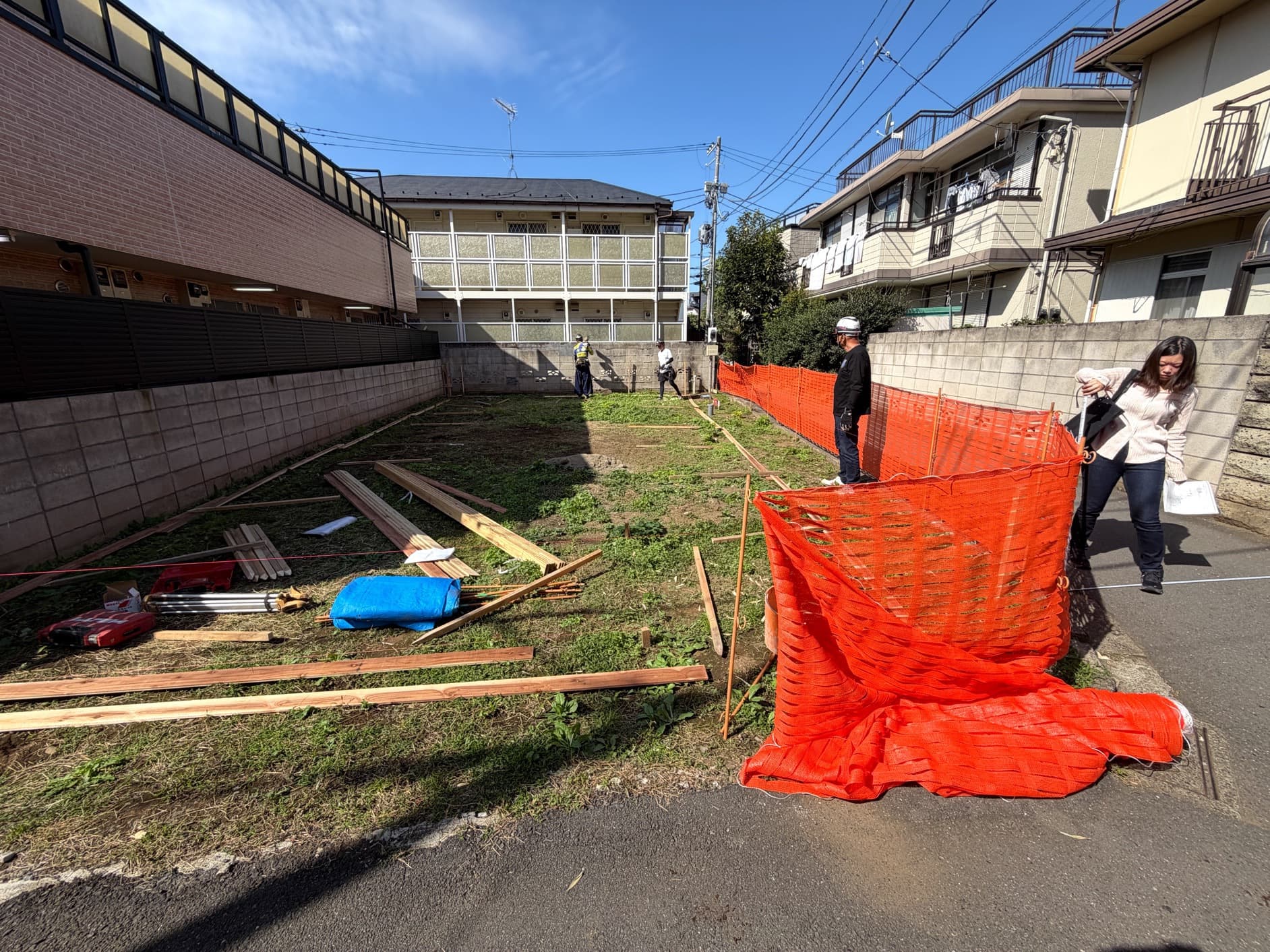

地縄張り

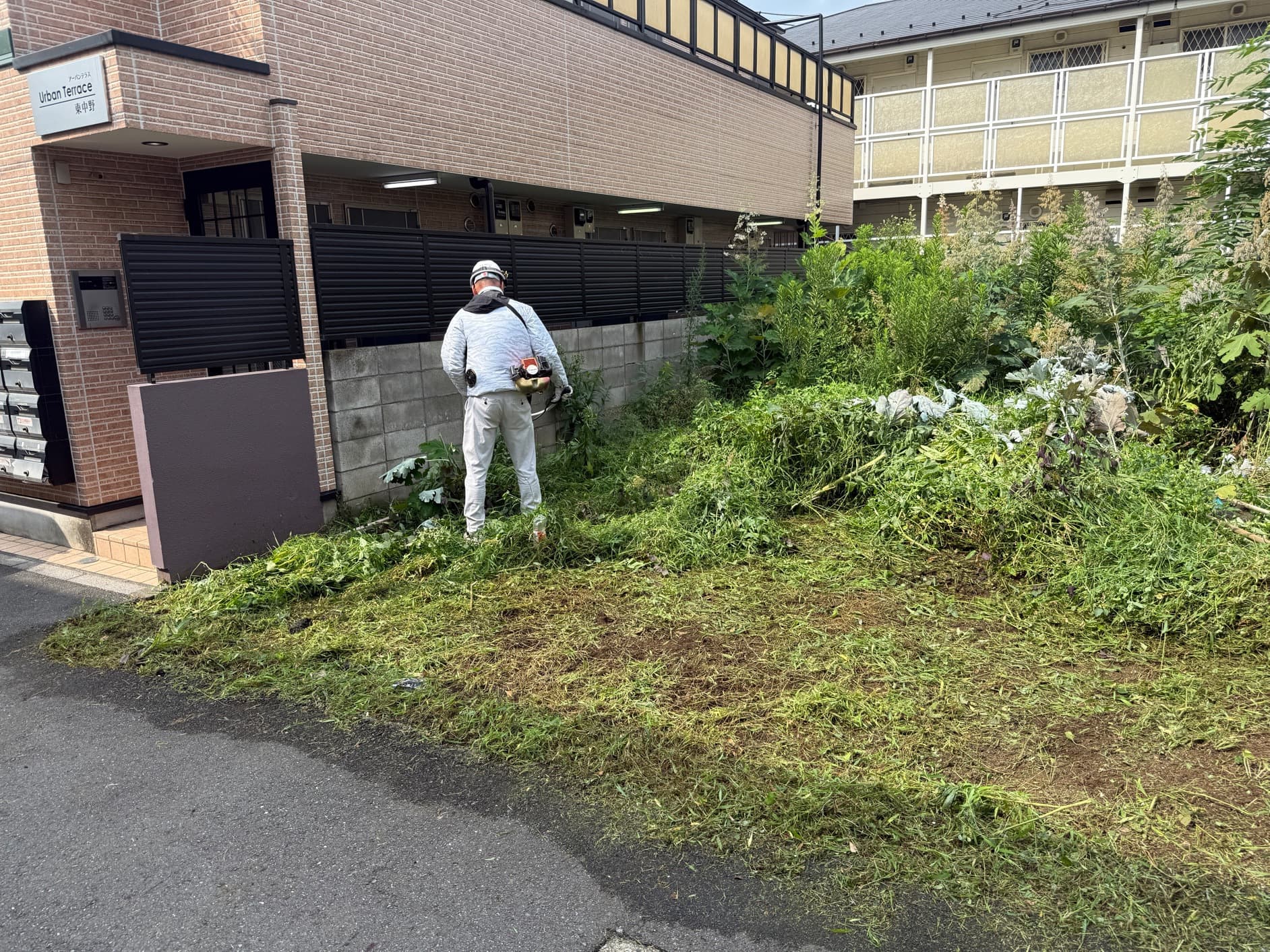

草刈り

草刈り

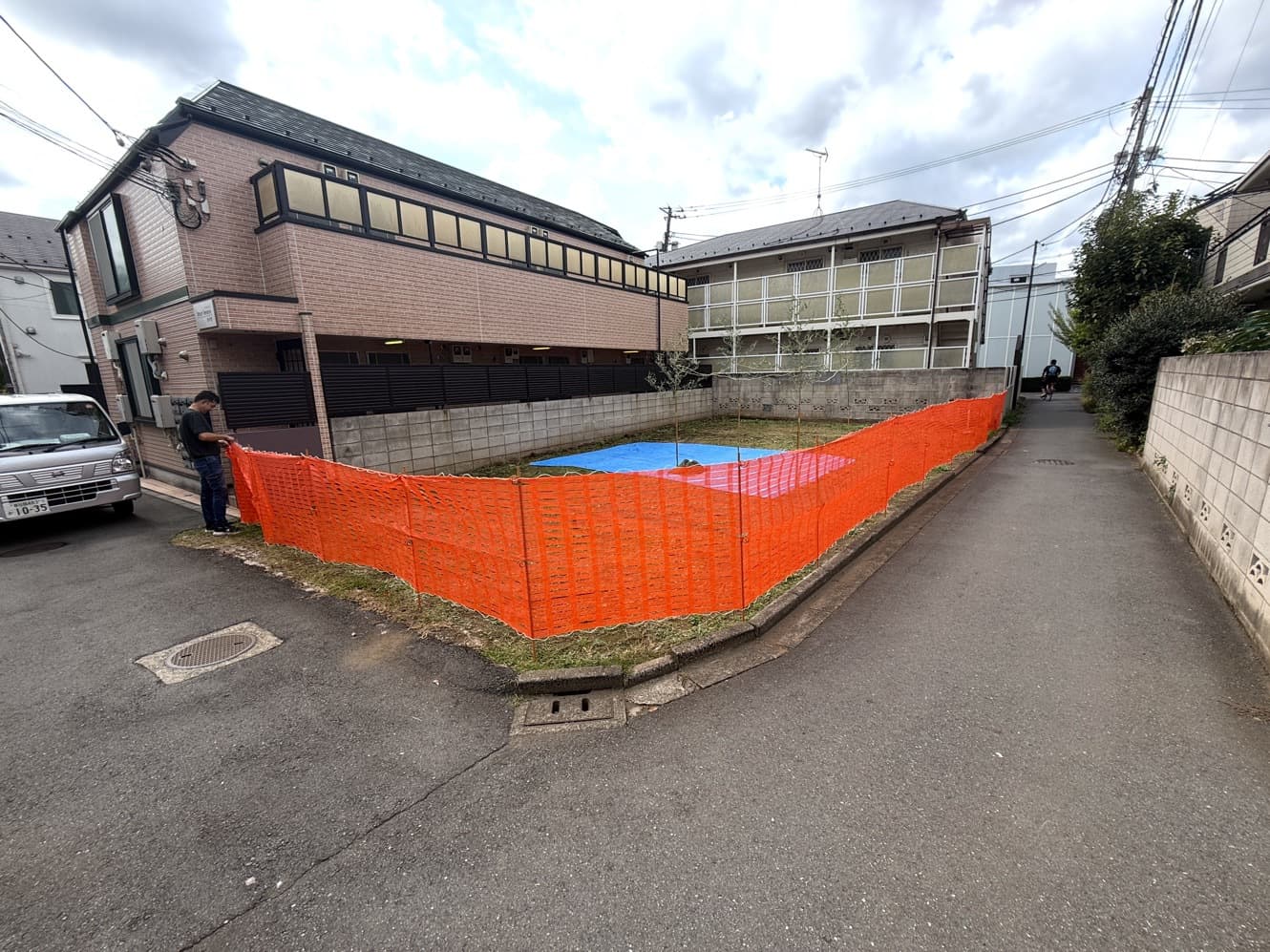

着工前

着工前
